2013年招标师采购案例分析考前重要练习3
第三题

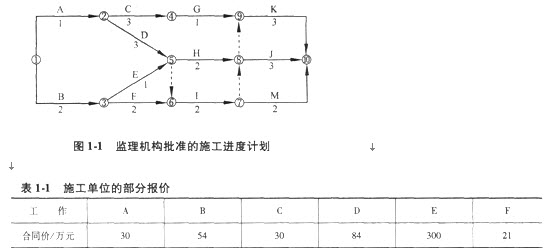

某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图1-1所示(时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价见表1-1。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。
问题
1.该施工进度计划中有几条关键线路?请指出。

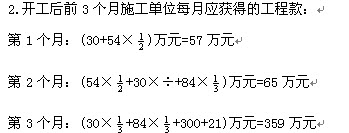

2.开工后3个月施工单位应获得的工程款是多少?
3.工程预付款是多少?预付款从何时开始扣回?开工3个月后,总监理工程师每个月签证的工程款是多少?
第三题
1.该施工进度计划中的关键线路有4条:
A→D→H→J(或①→②→⑤→⑧→⑩)。
A→D→H→K(或①→②→⑤→⑧→⑨→⑩)。
A→D→I→J(或①→②→⑤→⑥→⑦→⑧→⑩)。
A→D→I→K(或①→②→⑤→⑥→⑦→⑧→⑨→⑩)。
3.(1)工程预付款:840万元×20%=168万元(2)前3个月施工单位累计应获得的工程款:(57+65+359)万元=481万元>420万元=840万元×50%因此,预付款应从第3个月开始扣回。(3)开工后前3个月总监理工程师签证的工程款:第1个月:(57-57×10%)万元=51.3万元(或57万元×90%=51.3万元)第2个月:(65-65×10%)万元=58.5万元(或65万元×90%=58.5万元)前2个月扣留保修金:(57+65)万元×10%=12.2万元应扣保修金总额:840万元×5%=42.0万元由于359万元×10%=35.9万元>29.8万元=(42.0-12.2)万元第3个月应签证的工程款:[359-(42.0-12.2)-168/3]万元=273.2万元
