4.如果该工程的施工网络计划如图4-1所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?

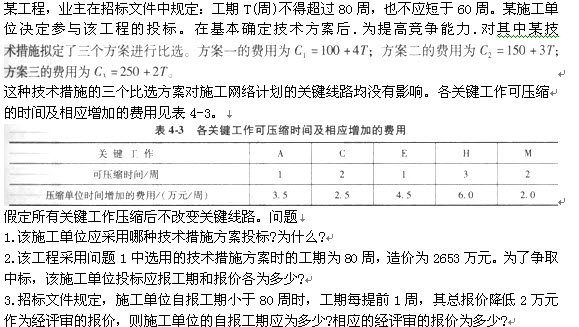

参考答案

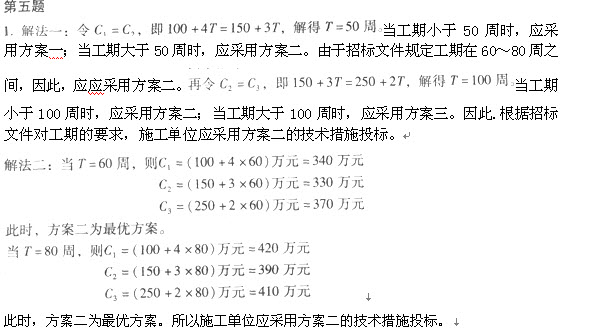

此时,方案二为最优方案。所以施工单位应采用方案二的技术措施投标。

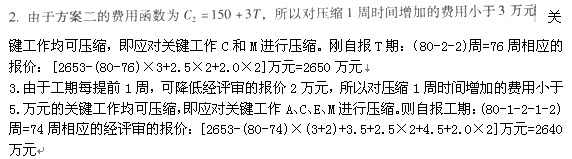

关键工作均可压缩,即应对关键工作C和M进行压缩。刚自报T期:(80-2-2)周=76周相应的报价:[2653-(80-76)×3+2.5×2+2.0×2]万元=2650万元
3.由于工期每提前1周,可降低经评审的报价2万元,所以对压缩1周时间增加的费用小于5.万元的关键工作均可压缩,即应对关键工作A、C、E、M进行压缩。则自报工期:(80-1-2-1-2)周=74周相应的经评审的报价:[2653-(80-74)×(3+2)+3.5+2.5×2+4.5+2.0×2]万元=2640万元
4.(1)压缩关键工作C、E、H可能改变关键线路。(2)压缩关键工作A、M不会改变关键线路。
