首页直播App学习中心
当前位置: 首页 > 招标师 > 招标师模拟试题 > 2013年招标师采购案例分析考前练习12

2013年招标师采购案例分析考前练习12

更新时间:2013-10-17 13:30:11 来源:|0 浏览0收藏0
摘要 2013年招标师采购案例分析考前练习12

某施工单位编制的某工程网络图,如图5-1所示,网络进度计划原始方案各工作的持续时间和估计费用,见表5-3。

  问题

  1.根据图5-1,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。

  2.若施工合同规定:工程工期93d,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。

  3.若该网络进度计划各工作的可压缩时问及压缩单位时间增加的费用,见表5-4。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)

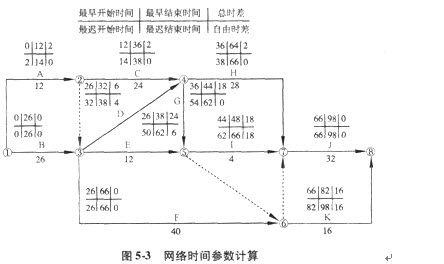

  1.网络进度计划原始方案各工作的时间参数,如图5-3所示。

  关键路线:①-③-⑥-⑦-⑧。(或关键工作为B、F、J;或在图中直接标出)工期:98d(或在图中标出)。

  2.综合费用的计算。

  原始方案估计费用:

  (18+40+25+15+40+120+16+37+10+64+16)万元=401万元

  延期罚款:5万元d×(98-93)d=25万元

  综合费用:(401+25)万元=426万元

  3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2d。

  增加费用:2d×2万元形d=4万元

  第二次调整优化:工作A、C、H、J与B、F、J同时成为关键工作,选择H工作和F工作为调整对象,各压缩2d。

  增加费用:2d×(1.5+2)万元/d=7万元

  第三次调整优化:工作A、C、H、J与B、F、J仍为关键工作,选择A工作和F工作为调整对象,各压缩1d。

  增加费用:1d×(2+2)万元/d=4万元

  优化后的关键线路:①-③-⑥-⑦-⑧(或关键工作为A、C、H、J)和①-②-④-⑦-⑧(或关键工作为B、F、J)。

  工期:(98-2-2-1)d=93d

  最低综合费用:(401+4+7+4)万元=416万元

  查看更多:招标师课程 招标师课程辅导报名 在职硕士课程

  编辑推荐:

  2013年招标师考试VIP套餐,不过免费重学

  2013年招标师考试精品VIP套餐,终身免费重学

  2013年招标师考试报名时间汇总

  2013年招标师考试复习资料汇总

  2013年招标师考试模拟试题汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习
今日直播 更多
峰会

AI+建工实训 DeepSeek清单算量实操

AI+建工 AI+建工

直播中

于坤老师

峰会

AI +coze实操:打造你的专属建工规范文档智能知识库

AI智能体 AI智能体

04月29日 11:00-13:30

赵国强

峰会

AI时代,职场差距继续拉大

数据分析师 数据分析

04月29日 12:00-14:00

高容国

峰会

AI重构人力未来 | 招聘效率提升50%的3大数据法则

AI+人力 AI+人力

04月29日 12:00-14:00

王佩军

更多直播

招标师资格查询

招标师历年真题下载 更多

招标师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

课程咨询

售后服务

APP立减150

注册APP

购课满减券免费领

出版物经营许可证|京B2-20210770| 京公网安备 11010802033350号|京ICP备16038139号|节目制作经营许可证(京)字20130号
知春路校区:北京市海淀区知春路7号致真大厦D座4层北区(地铁10号线西土城出A口)|邮编:100191
版权所有 2003-2024 北京环球创智软件有限公司|联系客服|营业执照

预约成功
您已经成功预约 考试短信提醒
扫码添加客服微信号
添加客服微信号,邀您进群领取学习资料、直播课程等,还能和其他小伙伴一起学习交流。添加时请回复领取

绑定手机号

应《中华人民共和国网络安全法》加强实名认证机制要求,同时为更加全面的体验产品服务,烦请您绑定手机号.

在线咨询
