  世界银行某咨询服务项目通过公开招标方式择优选择咨询单位。某咨询公司拟参加该咨询服务项目的投标,通过对招标文件的分析,针对招标人对投标文件中“建议的关键人员的资历”的评审内容,该公司从工作经历、工作年限、现任职务和所受培训程度等方面考虑选派项目经理。最终该咨询公司中标,咨询服务合同工期为17周。

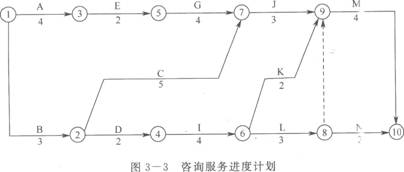

  项目经理编制了咨询服务进度计划,如图3―3所示。

  由于A、I、J工作均为现场考察,项目组织安排甲专业咨询工程师按A→I→J顺序通过实地考察完成,并相应调整了咨询服务进度计划。

  调整后的咨询服务进度计划执行2周后,委托方提出增加一项新的F工作。根据咨询工作内容的要求,F工作必须安排在A工作完成之后开始,并在I工作开始之前完成。经过项目经理确认,F工作的持续时间为3周。

  该计划执行到第15周末时检查发现,项目拟完工作计划费用为13万元,已完工作计划费用为10万元,已完工作实际费用为11万元。

  问 题

  1.针对招标人对投标文件中“建议的关键人员的资历”的评审内容,咨询公司选派项目经理时,还应该考虑项目经理应具备哪些条件?

  2.为使甲专业咨询工程师按A―I―J顺序工作,咨询服务进度计划应如何调整?调整后的咨询服务进度计划能否满足咨询合同的工期要求?甲专业咨询工程师在现场考察的窝工时间为多少周?

  3.确定增加F工作后咨询服务进度计划的计算工期和关键线路。

  1.针对招标人对投标文件中“建议的关键人员的资历”的评审内容,咨询公司选派项目经理时,还应该考虑项目经理对该行业的工作经验或类似工作经验。

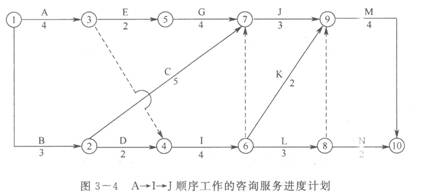

  2.需要安排虚工作才能使甲工程师按A―I―J顺序工作,调整进度汁划如图3―4(也可以不画图,直接用文字描述,如在A工作之后、I工作之前增加一项虚工作③一④等)。

  计算调整后的咨询服务进度计划的计算工期,可以利用双代号网络图的时间参数汁算方法,也可以用枚举法或简单标号法。

  方法一:枚举法。

  主要的工作线路有:A→E→G→J→M,持续时间为17周;A→I→J→M,持续时间为15周;A→I→K→M,持续时间为14周;A→I→L→M,持续时间为15周;A→I→L→N,持续时间为13周;B→C→J→M,持续时间为15周;B→D→I→J→M,持续时间为16周;B→D→I→K→M,持续时间为15周;B→D→I→L→M,持续时间为16周;B→D→I→L→N,持续时间为14周。

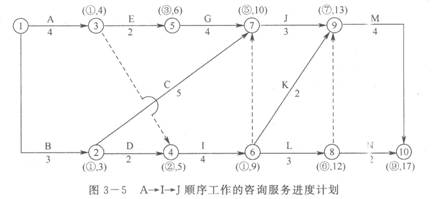

  可见调整后计划的计算工期仍为17周,满足合同工期的要求。方法二:简单标号法(如图3―5所示)。

  甲专业咨询工程师按A→I→J顺序在现场考察,工作线路为A→I→J→M,其窝工时间(自由时差)共计(17-15)周=2周。或者按标号法(图3―6所示),A之后I,自由时差为l周;I之后J,自由时差有1周,所以共计总时差为2周。

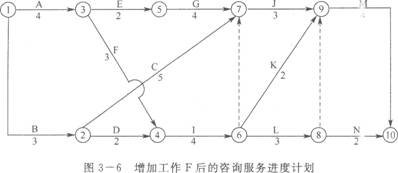

  3.增加工作F后,咨询服务进度计划调整如图3―6所示,利用枚举法计算:

  主要的工作线路有:A→E→G→J→M,持续时间为17周;A→F→I→J→M,持续时间为18周;A→F→I→K→M,持续时间为为17周;A→F→L→M,持续时间为18周;A→F→I→L→N,持续时间为16周;B→C→J→M,持续时间为15周;B→D→I→J→M,持续时间为16周;B→D→I→K→M,持续时间为15周;B→D→I→L→M,持续时间为16周;B→D→I→L→N,持续时间为14周。

  增加工作F后的计算工期变成18周,关键线路有:A→F→I→J→M;A→F→I→L→M。

  查看更多:招标师课程 招标师课程辅导报名 在职硕士课程

  编辑推荐:

  2013年招标师考试VIP套餐,不过免费重学

  2013年招标师考试精品VIP套餐,终身免费重学

  2013年招标师考试报名时间汇总

  2013年招标师考试复习资料汇总

  2013年招标师考试模拟试题汇总
