当前位置: 首页 > 招标师 > 招标师模拟试题 > 2013年招标师《招标采购案例分析》高分冲刺试卷(30)

2013年招标师《招标采购案例分析》高分冲刺试卷(30)

更新时间:2013-09-02 15:17:45 来源:|0 浏览0收藏0
摘要 2013年招标师《招标采购案例分析》高分冲刺试卷(30)

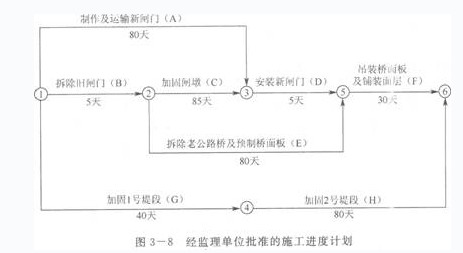

  某堤防加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/天,逾期完工违约金为10 000元/天。经监理单位批准的施工进度计划如图3―8所示(假定各项工作均衡施工)。

  在施工过程中发生了如下事件。

  事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。

  事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。

  事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。

  事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。

  事件5:在F工作中,承包人采取赶工措施,F工作20天完成。

  问 题

  1.确定施工进度计划的工期,并指出关键线路。

  2.分别分析事件1、事件2、事件3、事件4对工期的影响。

  3.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。

  4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到奖励或因逾期支付违约金是多少。

  解析:

  1.施工进度计划工期为125天。关键线路为:①→②→③→⑤→⑥。

  2.各事件对工期的影响如下:

  (1)事件1不会影响工期。

  (2)事件2会使工期延长5天。(3)事件3会使工期延长6天。(4)事件4会使工期延长3天。3.各事件承包是否有权提出延长工期的判断及理由如下。

  (1)事件l承包人无权提出延长工期。理由:没有影响工期。

  (2)事件2承包人无权提出延长工期。理由:安装质量不合格属施工单位的责任。

  (3)事件3承包人无权提出延长工期。理由:分包单位的技术人员未能按时到达现场属施工单位的责任。

  (4)事件4承包人有权提出延长工期。理由:工程量增加。

  4.(1)该工程的实际完成时间是126天。

  (2)承包人因逾期支付违约金为10 000元。

  查看更多:招标师课程 招标师课程辅导报名 在职硕士课程

  编辑推荐:

  2013年招标师考试VIP套餐,不过免费重学

  2013年招标师考试精品VIP套餐,终身免费重学

  2013年招标师考试报名时间汇总

  2013年招标师考试复习资料汇总

  2013年招标师考试模拟试题汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

招标师资格查询

招标师历年真题下载 更多

招标师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
