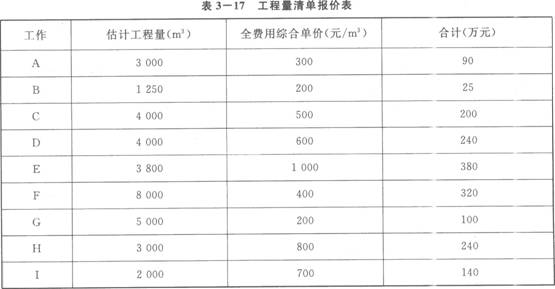

  某工程,施工单位按招标文件中提供的工程量清单作出报价(表3―17)。 施工合同约定

  (1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;

  (2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

  施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3 000 m3。

  问 题

  1.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)

  2.该工程合同总价是多少?增加N工作后的工程造价是多少?

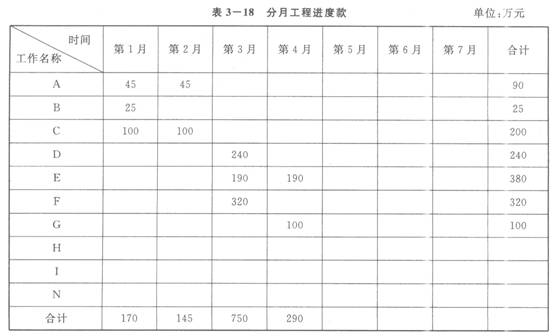

  3.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表3―18中填入H、I、N三项工作分月工程进度款。

  4.该工程预付款是多少?第1个月~第4个月每月结算款各为多少?

  经项目监理机构批准的施工进度计划如图3―14所示(时间单位:月)。

  解析:

  1.新增分项工程N的全费用综合单价及工程变更后增加的款额的计算。

  (1)新增分项工程N的全费用综合单价(也可合并计算):

  ①分项直接费=400元/m3

  ②间接费=①×10%=400元/m3 ×10%=40元/m3

  ③利润=(①+②)× 5%=(400+40)元/m3 × 5%=22元/m3

  ④税金=(①+②+③)×3.41%=(400+40+22)元/m3×3.41%=15.75元/m3

  ⑤全费用综合单价=①+②+③+④=(400+40+22+15.75)元/m3=477.75元/m3

  (2)工程变更后增加的款额=477.75元/m3 ×3 000 m3 =1 433 250元=143.33万元

  2.该工程合同总价和增加N工作后的工程造价:

  (1)该工程合同总价=(90+25+200+240+380+320+100+240+140)万元=1 735万元

  (2)增加N工作后的工程造价=(1 735+143.33)万元=1 878.33万元

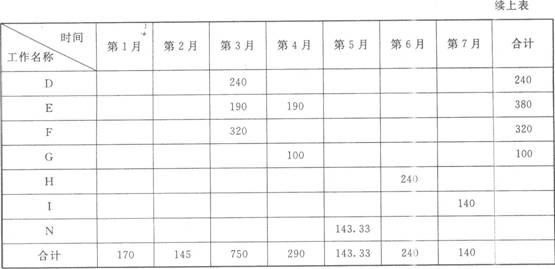

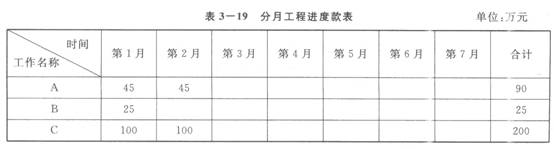

  3.计算H、I、N三项工作分月工程进度款并将结果填入表3―19。

  (1)H工作第6月工程进度款=240万元

  (2)I工作第7月工程进度款=140万元

  (3)N工作第5月工程进度款=143.33万元

  4.该工程预付款及第1个月~第4个月每月结算款的计算:工程预付款=1 735万元×20%=347万元

  (1)第1月结算款的计算:工程进度款=170万元<1 735万元×10%=173.5万元,本月不扣预付款,本月结算款为170万元;

  (2)第2月结算款的计算:工程进度款为145万元,累计工程进度款为(145+170)万元=315万元>173.5万元,本月开始扣预付款,本月结算款=145万元-145万元× 30%=101.5万元;(3)第3月结算款的计算:工程进度款750万元,本月结算款=750万元-750万元×30%=525万元;

  (4)第4月结算款的计算:工程进度款290万元,累计扣回预付款金额=145万元×30%+750万元×30%=(43.5+225)万元=268.5万元,预付款未扣部分=(347-268.5)万元=78.5万元;因290万元× 30%=87万元>78.5万元,本月实际扣预付款金额为78.5万元,本月结算款=(290-78.5)万元=211.5万元。

  查看更多:招标师课程 招标师课程辅导报名 在职硕士课程

  编辑推荐:

  2013年招标师考试VIP套餐,不过免费重学

  2013年招标师考试精品VIP套餐,终身免费重学

  2013年招标师考试报名时间汇总

  2013年招标师考试复习资料汇总

  2013年招标师考试模拟试题汇总
