当前位置: 首页 > 公路工程造价师 > 公路工程造价师模拟试题 > 2014年公路造价师隧道预算

2014年公路造价师隧道预算

更新时间:2014-03-11 11:16:07 来源:|0 浏览0收藏0
摘要 2014年公路造价师隧道预算

2014公路造价师高端保过 购课返卡 退费保障|2014招生简章|2014现场确认|2014考试公告

2014年公路造价师零基础一次通关|2014临考保过套餐 |选课报名~~~

  隧道预算

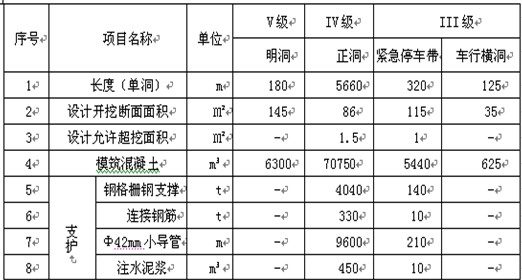

  八、某高速公路分离式隧道,上、下行隧道长度一致,洞内设有紧急停车带、车行横洞(均设置于III级围岩),上下行隧道各围岩级别长度、设计开挖断面面积及支护工程量见下表。

  有关事项说明:

  1、设计允许超挖面积指允许施工超挖及设计预留变形超挖的面积之和;模筑混凝土数量包含了允许超挖的回填数量8810 m³。

  2、Φ42mm注浆小导管延米质量为4.83kg(场内运输及操作损耗4%)。

  3、土石方采用12t自卸汽车运输,洞外出渣距离2500m;混凝土采用6 m³混凝土搅拌运输车运输,混凝土洞内外运距均在1km以内;不计洞内排水、通风和拌和站场地及安拆费用。

  问题:

  1、根据定额规定,计算该隧道的隧道长度。

  2、请列式计算该隧道对施工图预算所需的工程量,需要时辅以文字说明。(计算时均取二位小数)

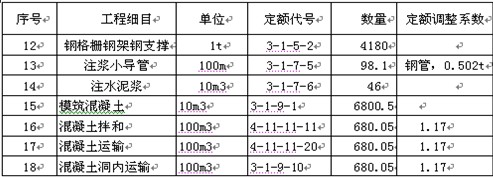

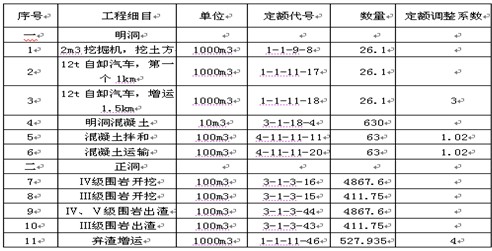

  3、请列出该隧道施工图预算所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容并填入表格中。

  解: (1)隧道长度根据定额规定,隧道长度均指隧道进出口(不含与隧道相连的明洞)洞门端墙墙面之间的距离,因此明洞和车行横洞均不属于隧道长度范畴。

  隧道长度=(5660+320)÷2=2990(m)(3分)

  (2)主要工程数量计算

  1)开挖数量明洞开挖土质数量:

  180×145=26100(m3)(1.5分)

  洞身开挖Ⅳ级围岩开挖量:5660×86=486760(m3)(1.5分)

  Ⅲ级围岩开挖量:320×115+125×35=41175(m3)(1.5分)

  2)模筑混凝土根据定额规定,定额中已综合因超挖及预留变形需回填的混凝土数量,不得将回填量计入计价工程量。

  模筑混凝土数量:70750+5440+625-8810=68005(m3)(3.5分)

  3)支护工程钢格栅钢支撑:

  4040+140=4180(t)(1分)

  Φ42mm小导管:9600+210=9810(m)(1分)

  小导管定额消耗量调整:

  4.83×100×1.04÷1000=0.502(t)(1分)

  注浆量:450+10=460(m3)(1分)

  4)弃渣运距洞门及明洞:

  弃渣运距按2500m计。(0.5分)

  正洞:定额中包含洞外出渣距离500m,本隧道弃渣洞外增运距离为2000m。(1分)

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

公路工程造价师资格查询

公路工程造价师历年真题下载 更多

公路工程造价师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
