当前位置: 首页 > 一级建筑师 > 一级建筑师行业动态 > 混凝土施工工艺标准化做法

混凝土施工工艺标准化做法

更新时间:2019-01-01 08:50:01 来源:环球网校 浏览93收藏9

一级建筑师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 混凝土施工工艺标准化做法,需要的速度收藏了!
混凝土结构自防水

地下工程防水的设计和施工应遵循“防、排、截、堵相结合,刚柔相济、因地制宜、综合治理”的原则。

地下工程的防水,应采用经过试验、检测和鉴定,并经实践检验质量可靠的新材料、新技术和新工艺。

地下结构迎水面(底板、外墙、顶板)应采用结构自防水混凝土。

在防水混凝土施工前项目部应审查混凝土施工配合比报告,并在施工期间对原材料、配比等进行实地抽查验证。

要特别关注结构自防水混凝土的施工质量,地下结构的施工缝、后浇带、穿墙管(盒)等薄弱环节,应重点核查细部构造措施是否严格按防渗漏节点做法施工。

防水混凝土抗渗等级不小于P6。

1.施工准备机具器械

A1:混凝土墙柱浇筑时,从下往上采用人工敲击模板,锤击间距200mm,边浇筑边锤击,有效控制表面气泡、蜂窝、麻面产生

A2:墙柱超过2m,必须采用两次或两次以上分层浇筑完成,严禁一次浇筑

A3:墙柱边混凝土收面标高、平整度控制在3mm以内

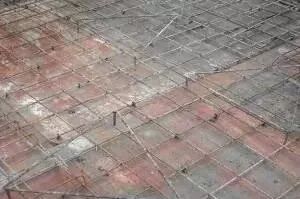

A4:墙柱混凝土凿毛,表面凿毛面积≥70%

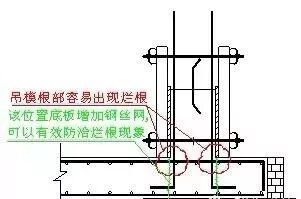

A5: 墙柱单侧或两侧为吊模时,在阴角根部的位置增加钢丝网可有效防治烂根现象

A6: 墙柱在支模前采用海棉垫做微调(只适用于平整度在5mm以内)

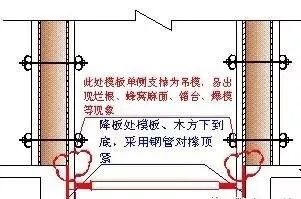

A7: 墙在降板位置单侧为吊模时,模板、木方下到底部,利用钢管对撑顶紧

A8: 外墙模板支设前在上下层模板之间粘贴双面交,防治出现漏浆

A9: 楼板降板处,墙、柱支模前采用模板垫平后再支模

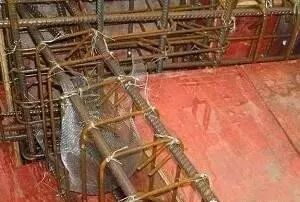

A10: 梁柱交接处钢筋过密时,绑扎时应留置振捣孔。

A11:模板表面严禁出现无用的孔洞(模板多余螺杆洞未封堵,混凝土浇筑时孔洞漏浆造成墙体表面观感质量差),不允许使用

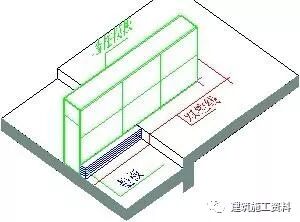

A12: 柱砼标号高于梁标号时,梁距柱边500mm处加设钢丝网(该区域混凝土标号砼墙柱)

A13: 模板表面缝宽≥1.5mm,采用胶带粘贴,避免漏浆

A14: 钢筋三角架,浇筑时配合刮尺使用,控制楼板厚度、平整度。在混凝土收平后可取出,间距≤1.8m

A15: 斜屋面混凝土的浇筑方向应垂直于放坡方向,沿浇筑方向每隔1m设置一道钢丝网,规格10*10*0.5mm(采用细石混凝土,细石与1~3石的比例为:7:3 )

A16-1:楼板浇筑前采用铁锹初步平整

A16-2:采用2.5m铝合金刮尺刮平

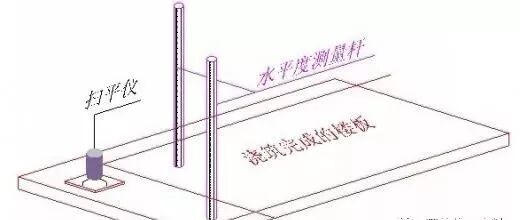

A16-3:采用扫平仪或水准仪进行收面控制

A16-4:面层采用收面机,收面机无法操作位置人工铁板收面

A16-5:地面有二次装修时,做拉毛处理,不得采用扫帚扫毛;装修材料为胶粘贴平整度≤3mm,装修材料为砂浆粘贴平整度≤5mm

A16-6:屋面、地下室顶板或无装修层地面采用收光机做收光(不少于2次)

A16-7:楼板面层水平度、平整度和楼板底部水平度超过2cm,凿除重新施工

A17: 采用定制钢架作为钢筋绑扎、混凝土浇筑阶段的通道、泵管架设专业工具。混凝土浇筑过程中可以作为板厚控制,浇筑完成后取出(材料规格采用方钢30*30*3方钢加Φ12钢筋,现场制作)

A18: 混凝土浇筑完成后,楼板达到1.2 MPa后才允许上人(12小时左右,行走不留脚印),每平方荷载不超过150kg

A19:楼板后浇带二次支模前,砼底板处粘双面胶或海绵,模板与砼搭接宽度≤200mm,立杆放置在交接处的底部

A20: 楼板后浇带采用模板做锯齿形(支撑条控制小于500mm)

A21:底板、墙后浇带采用快易收口网的做法,钢筋支撑间距500mm

A22:墙后浇带两侧采用双面胶或海绵,两侧利用原有螺杆锁边

A23: 雨季施工,浇筑后采用塑料薄膜或三彩布遮盖

A24: 地下室施工时,每个承台底部要预留小型集水井,浇筑时明水及时利用水泵抽走

A25:柱墙采用薄膜包裹养护

A26:采用刷或喷养护剂养护

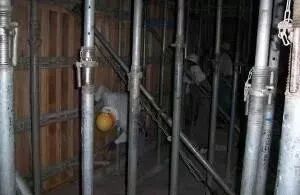

A27-1: 混凝土泵管、布料机不得直接搁置在钢筋上,采用支架架空

A27-2:布料机、泵管底座采用铁板、钢管现场制作加工

A27-3:布料机底部加强处理,木楞间距200mm,立杆间距600mm

A28: 夏季混凝施工时,为更好控制混凝土入管温度,泵管采用麻袋覆盖

A29: 现场建立养护室,养护室器具:温度计、湿度计、天平寸、试块模具、养护记录表

A30: 同条件试块放置在楼层设定位置,采用钢筋笼放置

A31:拆模后三天内将实测值标注在墙体上,施工单位用白色粉笔、监理用蓝色、项目部用红色

A32:统一在楼梯通道口位置墙体上标明该层浇筑时间、拆模时间、养护方式等信息

A33:混凝土浇筑前,底层垃圾、材料归堆,清扫干净,浇筑完成后用水将落地的水泥浆、混凝土冲洗干净

A34: 泵管清理干净堆放在指定位置(不得堆放在外架、楼梯口、通道口、洞口、电梯井架体等危险位置)

A35: 模板拆除后楼层清理干净,管线位置采用木盒保护

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建筑师资格查询

一级建筑师历年真题下载 更多

一级建筑师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
