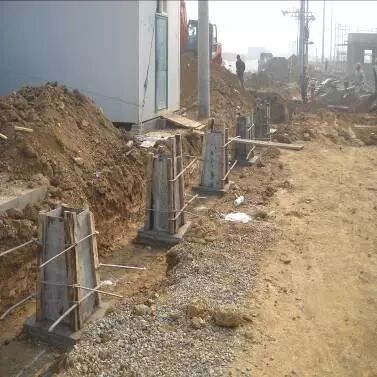

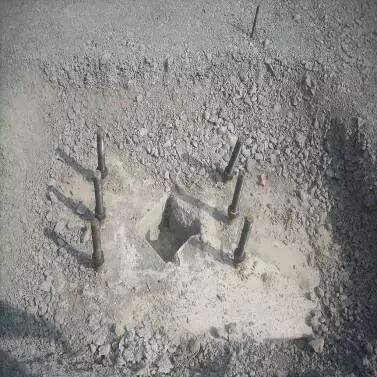

主体结构现场施工质量问题及防治措施,分析很到位

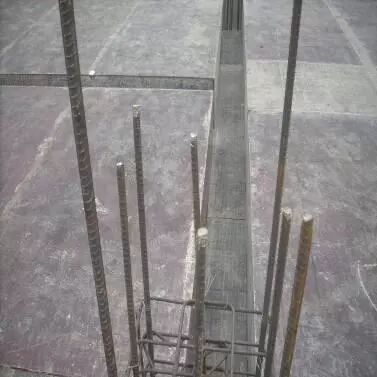

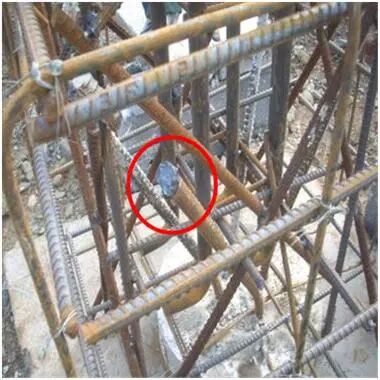

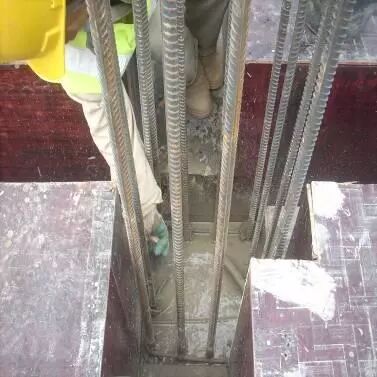

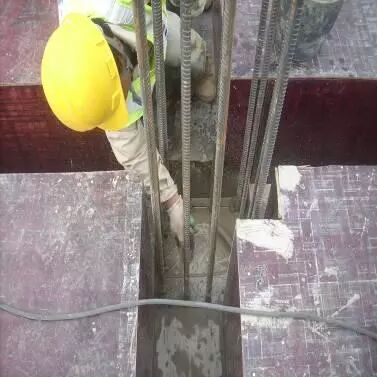

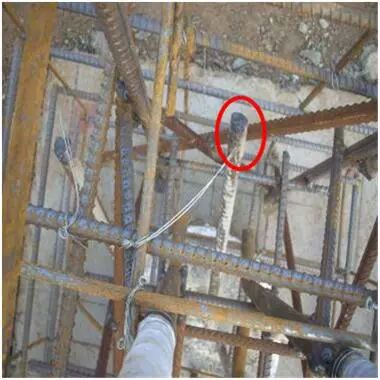

原因分析:承台地脚螺栓定位时,桩内锚固钢筋被割断。
解决办法:将桩锚固钢筋补强,达到要求。
预防控制:地脚螺栓定位时,对影响螺栓定位的桩钢筋合理布置。

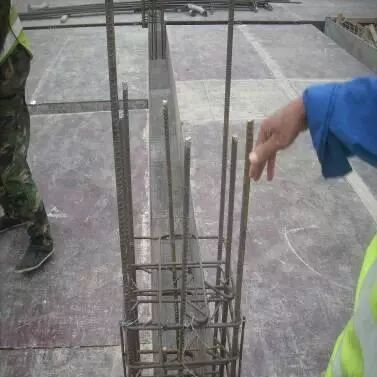

原因分析:框架柱钢筋电闸压力焊不合格,截断后重新施工造成钢筋截面接头率大于50%。
解决办法:柱插筋锚固达到受力要求。
预防控制:严格控制电闸压力焊施工质量。

原因分析:框架柱与梁交接处缺少核芯箍筋。

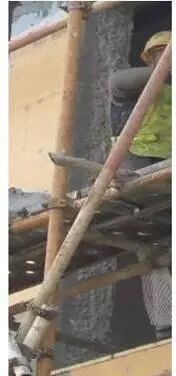

解决办法:补加U型箍筋。
预防控制:施工前做钢筋交底杜绝此类事情发生。

原因分析:水稳摊铺前地脚螺栓未作保护,致使承台地脚螺栓破坏变形,且地梁附近水稳碾压不密实。
解决办法:宜先砌筑隔墙300至400mm,起到保护作用,然后隔墙根部采用人工夯实。
预防措施:做护笼或者调整施工顺序。

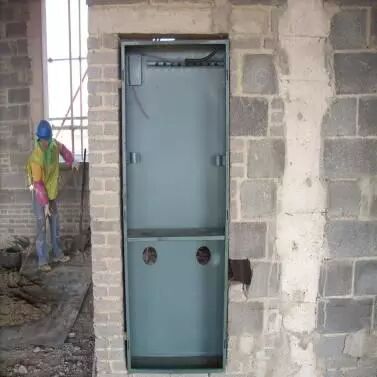

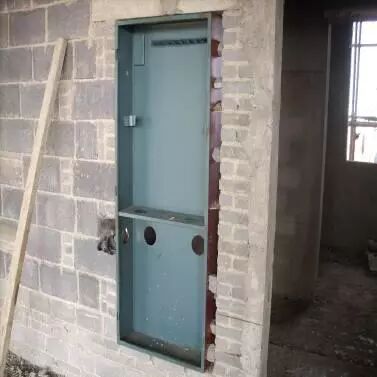

原因分析:窗上口距离框架梁底较近,过梁施工困难,质量很难控制,隐患大。
解决办法:采用膨胀混凝土浇筑,严格控制该部位施工质量。

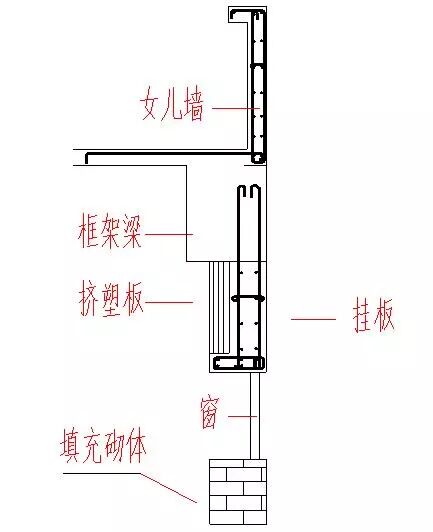

预防控制:采用挂板与梁一起浇筑。
原因分析:外墙砖排布为事先确定好,致使窗口尺寸改动,留下隐患。
解决办法:加强窗口保温施工质量。
预防措施:确定外墙砖排布之后,再进行窗口砌筑并严格控制洞口尺寸
原因分析:停车场部位围栏基础墩与厂区内地坪标高高差过大,影响美观。
解决办法:将围栏基础降低至合理标高。
预防措施:细化标高或者做断面。

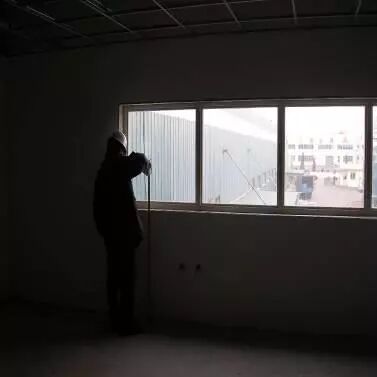

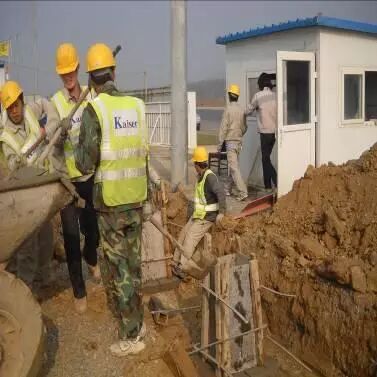

原因分析:此处为现场办公室,原设计中没有窗户,导致办公室人员不能观察工厂内的生产情况,后在此处二次开窗,造成不必要的浪费,影响工期
预防措施:施工时充分考虑现场实际情况,及时与设计沟通,加强对现场的控制。
原因分析:砌筑时预留洞口过大,填塞后边缘容易开裂。
解决办法:采用膨胀砂浆将填塞密实。
预防控制:加强对洞口尺寸的复核。

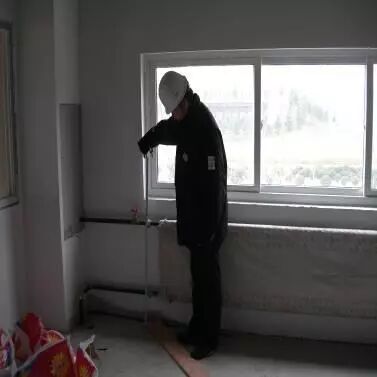

内容:外窗底标高分别为1000mm和900mm
原因分析:施工交底不细致,施工放线尺寸控制不好,质量检查不到位
解决方法:
预防措施:严格按照图纸施工

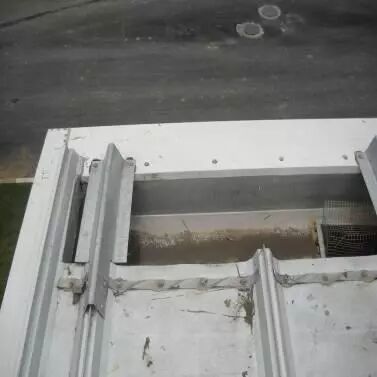

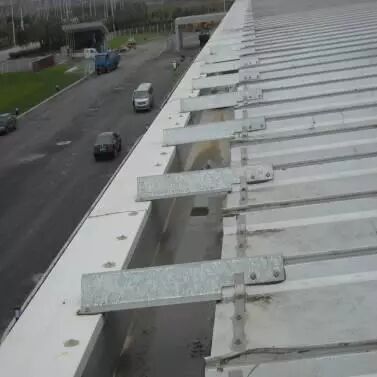

原因分析:雨水槽的坡度和平整度没有达到要求,造成积水现象。
解决方法:
1.在积水最多的地方增加落水管 2.外加天沟支架调整高度(做在隐蔽处)
预防方案:安装前检查钢槽坡度是否达标,安装后做实验。
最新资讯
- 科技赋能教育,环球网校云私塾6.0发布会即将重磅来袭2023-03-15
- 2021年版国家职业资格目录 一级注册建筑师在列2021-12-03
- 注册一级建筑师|工程款被拖欠,试试这14个追讨小妙招2021-11-08
- 注册一级建筑师|负债高达16.33亿!某设计院破产!2021-11-08
- 注册一级建筑师|大变局时代下,建企如何精准定位、提前布局未来3-5年的建筑市场?2021-11-08
- 注册一级建筑师|杭州正式启动建筑师负责制试点,如何实施?2021-11-08
- 注册一级建筑师|拿什么拯救这20年没涨的设计费2021-11-05
- 注册一级建筑师|全省这类项目取消施工图审、不再强制监理!2021-11-05
- 注册一级建筑师|城乡规划师第一!建筑师第三!细数工程项目必备的14个证书,你有几个?2021-11-05
- 注册一级建筑师|打破垄断!弱化资质!放宽准入!关于《资质改革方案》的一些思考2021-11-05
