2007年一级建造师《管理与实务(通信与广电工程)》真题答案
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.A 2.C 3.D 4.A 5.B 6.C 7.B 8.C 9.D 10.C
11.B 12.D 13.B 14.B 15.D 16.A 17.C 18.A 19.C 20.D
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.ABCD 22.ADE 23.ABD 24.ADE 25.BC
26.ABC 27.ABE 28.ABCD 29.AC 30.BCDE
三、案例分析题(共5题,(一)、(二)、(三)7.ABE 28.ABCD 题各20分,(四)、(五)题各30分)
(一)
1.(本小题3分)
通信工程施工总承包一级企业资质(1分)。
通信工程施工总承包二级企业资质(1分)。
电信工程专业承包一级企业资质(1分)。
2.(本小题2分)
施工单位收到的开工令应由监理单位发出(2分)。
3.(本小题3分,答对1项1分,最高3分)
①光缆埋深及沟底处理;②光缆与自来水管间距;③光缆接头盒位置深度;④立杆洞深度;⑤坡坎回固等保护措施质量。
4.(本小题7分)
建设单位施工单位先完成其中一段光缆的施工,立即验收后先投入使用的要求可视为部分验收(1分)。施工单位在部分验收前将已完成部分的竣工资料编制好(1分),交给建设单位(1分)和监理工程师审核(1分);没有问题即可由建设单位组织部分验收(1分)。
对于验收中发现的问题,施工单位应按要求整改(1分),并由建设单位和监理工程师进行复验(1分)。
5.(本小题5分)
中继段测试包含:①衰减系数;②传输长度;③通道总衰减;④后向散射曲线;⑤偏振模色散(PMD);⑥光缆对地绝缘;⑦接头衰耗。(答出一个给1分,满分5分)
(二)
1.(本小题3分)
质量监督站的做法是正确的(1分),因为质量监督站具有第三方检验的公正性(1分),施工单位应自觉接受质量监督机构的质量检查并予以积极配合(1分)。
2.(本小题2分)
建设单位提供的材料也需要检验(1分),按质量行为规范施工单位必须对用于工程的材料进行检验(1分)。
3.(本小题6分)
①赤膊作业(1分),可能造成皮肤灼伤、划伤、烫伤(1分)。②不系安全带(1分),可能从塔上跌落造成伤亡(1分)。③随手把工具从塔上抛下(1分),可能砸伤塔下人员(1分)。
4.(本小题3分)
项目经理的做法是错误的(1分),因为六级以上风力情况下应停止塔上作业(1分),项目经理的行为是在鼓励错误做法,属于违章指挥(1分)。
5.(本小题6分)
馈线防水弯的作用是防止雨水进入机房(1分),工艺要求:拐弯应圆滑均匀,弯曲半径大于等于馈线外径的20倍(1分),防水弯最低处要求低于馈线窗下沿10~20cm(1分)。
馈线外保护层接地应选择在天馈线连接处(1分),所有垂直拐水平处(1分),引入机房的馈线洞外(1分)。
(三)
1.(本小题4分)
①距离施工现场近(1分);
②运输材料、设备、机具便利(1分);
◎通信、信息传递方便(1分);
④人身及物资安全(1分)。
?09建造师老师辅导,现在报名可获赠08年课程!
?2009年二级建造师考试网上辅导招生简章介绍!
?江苏2008年建造师证书信息更正及注册说明
2.(本小题6分,1项2分,满分6分)
①跨距200米的跨河施工;
②直埋光缆沟的沟深控制;
③光缆接续;
④与电力电缆交越处的施工。
3.(本小题4分)
出现大部分光缆接头衰减过大的主要原因是接续时环境温度过低(2分)。预防措施为采取保温措施,如使用棉帐篷、加热器等(2分)。
4.(本小题2分)
拉线坑回填土中有冻土(1分),第二年冻土解冻引起土质松软(1分)。
5.(本小题4分)
①探明电力电缆的确切位置和深度(1分):
②人工小心开挖(1分);
③通知电力电缆产权单位到场(1分);
④做好应急预案(1分)。
(四)
1.(本小题4分)
(1)安全控制措施(2)环保措施(各2分)
2.(本小题4分)
(1)光缆的金属护套、金属加强芯在接头处不作电气连通(2分)。
(2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地(2分),以保证人身安全。
3.(本小题8分)
预防绝缘不合格:
(1)光缆敷设和回填时避免光缆外皮损伤(2分)。
(2)接头盒封装严密。
预防打背扣:
按规范操作(2分)配备足够敷设人员(1分)保证光缆在施工人员的视线范围内(1分)
4.(本小题10分)
光缆接续不合格点顺序排列表(3分)
序号 | 存在问题 | 频数 | 频率(%) | 累计频率(%) |
1 | 光纤断面角度过大 | 100 | 50 | 50 |
2 | 盘纤曲率半径过小 | 60 | 30 | 80 |
3 | 光纤在此纤盘上绑扎过紧 | 20 | 10 | 90 |
4 | 光纤清洁不干净 | 10 | 5 | 95 |
5 | 电极老化 | 6 | 3 | 95 |
6 | 其它 | 4 | 2 | 100 |
合计 | 200 | 100 |

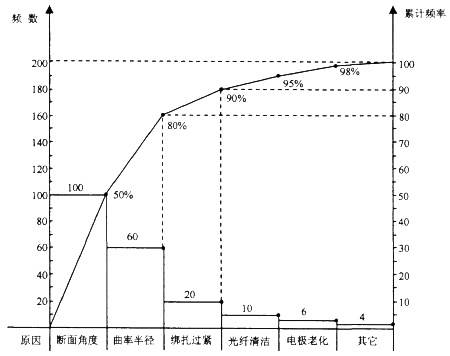

光纤接续不合格点排列图:(3分)
累计频率0-80%为主要原因,即光纤断面角度过大(1分)和盘纤曲率半径过小(1分),解决方法为更换光纤切割刀(或刀片)(1分),加强培训按要求盘纤以保证光纤的曲率半径(1分)。
5.(本小题4分)
索赔工期:10天(停工)+5天(挖沟)=15天(2分)
索赔费用:停工5万元,挖沟5万元,同沟敷设光缆增加费用7万元。
合计:5+5+7=17万元(2分)
(五)
1.(本小题8分)

(关键路径2分,时间参数两个1分,共5分)
本工程的计算工期为42天(1分)
2.(本小题4分)
人工及人员直接开支成工=(4×10+2×4+2×4+10×4+3×2+1×2+1×2+3×2+10×2+5×2)×1000=142000元(1分)
仪表成本=(3+3+10)×5000+(3+1+1+3+10)×500=89000元(1分)
管理成本=42×1500=63000(1分)
总计划成本=142000+89000+63000=294000(1分)
3.(本小题8分)
(绘出网络图4分,二条关键路径各1分,共2分)
本工程优化后的计算工期为40天(2分)。
4.(本小题7分)建设工 程教 育网
事件一可以向建设单位提出索赔要求(1分),因为是设计单位的原因(1分)。
事件二可以向建设单位提出索赔要求(1分),因为是设备厂商的原因(1分)。
事件三不可以向建设单位提出索赔要求(1分),因为是施工单位自身的原因(1分)。
本工程可以索赔的工期为:1+5=6天(1分)
5.(本小题3分)
①系统误码测试
②系统输出抖动测试
③信噪比测试
④公务功能测试
⑤网管功能测试
(一项1分,最高3分)
最新资讯
- 一级建造师历年真题和解析在哪可以下载?2024-11-07
- 免费领取!2024年一级建造师真题及考情解析2024-11-04
- 一级建造师考后福利:近三年真题及解析大放送2024-10-08
- 2024年一建实务考试真题解析,9月10日19时开播2024-09-10
- 2024年一级建造师《机电实务》案例题真题及答案解析2024-09-09
- 2024一级建造师《机电实务》多选题真题及详细解析2024-09-09
- 一建2024《机电实务》考试单选题真题及解析公布2024-09-09
- 2024一建《水利实务》案例题真题及详细答案解析2024-09-09
- 一建2024《水利实务》考试多选题真题及答案公布2024-09-09
- 2024年一建《水利实务》单选题真题及答案解析2024-09-09
