2012年一建项目管理辅导:施工任务委托的模式
1Z201044 施工任务委托的模式$lesson$
施工任务的委托主要有如下几种模式:
(1)业主方委托一个施工单位或由多个施工单位组成的施工联合体或施工合作体作为施工总承包单位,施工总承包单位视需要再委托其他施工单位作为分包单位配合施工;
(2)业主方委托一个施工单位或由多个施工单位组成的施工联合体或施工合作体作为施工总承包管理单位,业主方另委托其他施工单位作为分包单位进行施工;
(3)业主方不委托施工总承包单位,也不委托施工总承包管理单位,而平行委托多个施工单位进行施工。
施工总承包模式有如下特点。
1.投资控制方面
(1)一般以施工图设计为投标报价的基础,投标人的投标报价较有依据;
(2)在开工前就有较明确的合同价,有利于业主的总投资控制;
(3)若在施工过程中发生设计变更,可能会引发索赔。
2.进度控制方面
由于一般要等施工图设计全部结束后,业主才进行施工总承包的招标,因此,开工日期不可能太早,建设周期会较长。这是施工总承包模式的最大缺点,限制了其在建设周期紧迫的建设工程项目上的应用。
3.质量控制方面
建设工程项目质量的好坏在很大程度上取决于施工总承包单位的管理水平和技术水平。
4.合同管理方面
(1)业主只需要进行一次招标,与施工总承包商签约,因此招标及合同管理工作量将会减小;
(2)所谓的“费率招标”并不是真正意义上的施工总承包。“费率招标”实质上是开口合同,对业主方的合同管理和投资控制十分不利。
5.组织与协调方面
由于业主只负责对施工总承包单位的管理及组织协调,其组织与协调的工作量比平行发包会大大减少,这对业主有利。
施工总承包管理模式(Managing Contractor):一般情况下,施工总承包管理单位不参与具体工程的施工,但如施工总承包管理单位也想承担部分工程的施工,它也可以参加该部分工程的投标,通过竞争取得施工任务。
举例:2009年真题第43题
某建设工程项目采用施工总承包管理模式,若施工总承包管理单位想承担部分工程的施工任务,则应( )。
A.通过投标竞争取得施工任务 B.通过项目业主委托取得施工任务
C.自行决定便可取得施工任务 D.通过施工总承包单位委托取得施工任务
(一)施工总承包管理模式的特点
1.投资控制方面
(1)一部分施工图完成后,业主就可单独或与施工总承包管理单位共同进行该部分工程的招标;
(2)在进行对施工总承包管理单位的招标时,只确定施工总承包管理费,而不确定工程总造价,这可能成为业主控制总投资的风险;
(3)多数情况下,由业主方与分包人直接签约,这样有可能增加业主方的风险。
2.进度控制方面
不需要等待于施工图设计完成后再进行施工总承包管理的招标,分包合同的招标也可以提前,这样就有利于提前开工,有利于缩短建设周期。
3.质量控制方面
(1)对分包人的质量控制由施工总承包管理单位进行;
(2)分包工程任务符合质量控制的“他人控制”原则,对质量控制有利;
(3)各分包之间的关系可由施工总承包管理单位负责,这样就可减轻业主方管理的工作量。
4.合同管理方面
(1)业主方的招标及合同管理工作量较大;
(2)对分包人的工程款支付可由施工总包管理单位支付或由业主直接支付,前者有利于施工总包管理单位对分包人的管理。
5.组织与协调方面
大大减轻业主方的工作是采用施工总承包管理模式的基本出发点。
(二)施工总承包管理与施工总承包模式的比较
1.工作开展程序不同
施工总承包模式的工作程序是:先进行建设项目的设计,待施工图设计结束后再进行施工总承包招标投标。而如果采用施工总承包管理模式,施工总承包管理单位的招标可以不依赖完整的施工图,当完成一部分施工图就可对其进行招标。施工总承包管理模式可以在很大程度上缩短建设周期。

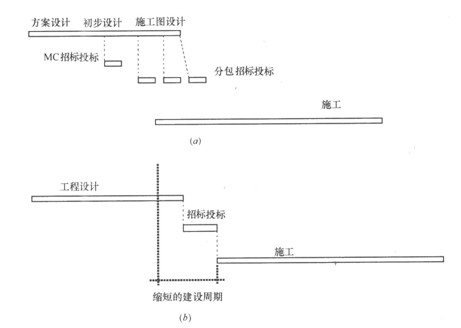

(a)建设项目施工总承包管理模式下的项目开展顺序;(b)建设项目施工总承包模式下的项目开展顺序
图12201044―2施工总承包管理与施工总承包模式的比较
2.合同关系
施工总承包管理模式的合同关系有两种可能,即业主与分包单位直接签订合同或者由施工总承包管理单位与分包签订合同,而当采用施工总承包模式时,由施工总承包单位与分包单位直接签订合同。
3.分包单位的选择和认可
一般情况下,当采用施工总承包管理模式时,分包合同由业主与分包单位直接签订,但每一个分包人的选择和每一个分包合同的签订都要经过施工总承包管理单位的认可。
而当采用施工总承包模式时,分包单位由施工总承包单位选择,由业主方认可。
4.对分包单位的付款
对各个分包单位的工程款项可以通过施工总承包管理单位支付,也可以由业主直接支付。如果由业主直接支付,需要经过施工总承包管理单位的认可。而当采用施工总承包模式时,对各个分包单位的工程款项,一般由施工总承包单位负责支付。
5.对分包单位的管理和服务
施工总承包管理单位和施工总承包单位一样,既要负责对现场施工的总体管理和协调,也要负责向分包人提供相应的配合施工的服务。
举例:2007年真题第5题
施工总承包模式与施工总承包管理模式的相同之处在于( )。
a.项目建设周期
b.总包单位对分包单位的管理责任
c.业主对分包单位的付款方式
d.业主对分包单位的选择和认可权限
6.施工总承包管理的合同价格
施工总承包管理模式与施工总承包模式相比在合同价方面有以下优点:
(1)合同总价不是一次确定,某一部分施工图设计完成以后,再进行该部分施工招标,确定该部分合同价,因此整个建设项目的合同总额的确定较有依据;
(2)所有分包都通过招标获得有竞争力的投标报价,对业主方节约投资有利;
(3)在施工总承包管理模式下,分包合同价对业主是透明的。
2012年一级建造师课程报名>>> 2012年二级建造师课程报名>>>
2012年一级建造师课程免费试听>>> 2012年二级建造师课程免费试听>>>
更多相关新闻: 建造师论坛 一级建造师频道 二级建造师频道 建造师博客
最新资讯
- 一级建造师《建设工程项目管理》精选考点:项目监理机构人员职责2024-11-26
- 一级建造师《建设工程项目管理》精选考点:工程承包模式2024-11-25
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
