2014年一级建造师市政工程实战题及答案三
【摘要】环球网校一级建造师考试频道,为方便各位一级建造师考生更好的备考2015年一级建造师考试,特地整理一级建造师考试相关练习题,并附解析与参考答案,本文为《2014年一级建造师市政工程实战题及答案三》,希望各位一级建造师考生通过自测练习题提高自己。更多试题和资料敬请关注环球网校一级建造师考试频道或【ctrl键+D】手动收藏此页面。
最新推荐:2014年一级建造师报名时间与方式专题
一、单项选择题(共20 题,每题1分。每题的备选项中,只有1个最符合题意)
1为充分进行注浆控制,应采用的控制方法是( )。
A. 压力控制
B. 注浆量控制
C. 配比控制
D. 压力和注浆量同时控制
参考答案:D
2建设项目设计概算是( )阶段,由设计单位按设计内容概略算出该工程立项开始到交付使用之间的全过程发生的建设费用文件。
A. 可行性研究
B. 方案设计
C. 初步设计
D. 施工图设计
参考答案:C
3对于基坑开挖范围内的管线,与建设单位、规划单位和管理单位协商后,不可采取( )措施。
A. 拆迁
B. 改移
C. 悬吊
D. 清除
参考答案:D
4冻土在冻结状态时,( ),融化后承载力急剧下降,压缩性提高,地基容易产生融沉。
A. 强度较高,压缩性较高
B. 强度较高,压缩性较低
C. 强度较低,压缩性较高
D. 强度较低,压缩性较低
参考答案:B
5关于市政工程项目职业健康安全管理体系,说法错误的是( )。
A. 职业健康安全管理体系是企业总的管理体系的重要组成部分
B. 市政工程项目职业健康安全管理可改变不安全、不卫生的工作环境和条件,降低伤亡事故
C. 市政工程施工现场条件复杂、人员流动性大,职业健康安全管理体系不适用
D. 职业健康安全管理是运用现代科学的管理知识、方法,达到安全生产的目标
参考答案:C
6施工进度计划用( )表示,关键线路用粗线条(或双线)表示。
A. 流程图
B. 甘特图
C. 网络图
D. 计划表
参考答案:C
7悬浇连续梁所用挂篮组装后,应进行 ( ),以消除非弹性变形。
A. 载重试验
B. 预压
C. 预拱度检查
D. 行走试验
参考答案:A
8利用热力管道几何形状所具有的弹性吸收热变形,是最简单经济的补偿,在设计中首先采用。这种补偿叫做( )。
A. 直接补偿
B. 弯头补偿
C. 自然补偿
D. 管道补偿
参考答案:C
9设施绿化不包含( )绿化。
A. 屋顶
B. 地下停车场
C. 地上停车场
D. 立交桥
参考答案:C
10中桩、中心桩等控制桩的恢复与校测应按旋工需要及时进行,发现桩位偏移或丢失应及时( )。
A. 纠正、纠偏
B. 纠错、补测
C. 补测、钉桩
D. 定位、钉桩
参考答案:C
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
11下列措施中属于施工安全保证计划中技术措施的是( )。
A. 配置符合安全施工和职业健康要求的机械设备
B. 制定危险性较大分部分项工程施工专项方案
C. 监督指导项目操作规程的落实
D. 对安全隐患限时整改并制定消除安全隐患措施
参考答案:B
12进行防水层施工前,基层混凝土强度应达到设计强度的( )以上。
A. 75%
B. 80%
C. 85%
D. 90%
参考答案:B
13国内外有许多施工成本管理方法,选用施工成本管理方法应遵循的原则之一是( )。
A. 坚定性原则
B. 统一性原则
C. 适应性原则
D. 基础性原则
参考答案:A
14在国内工程总承包中,( )等方面风险同时存在。
A. 经济、技术、公共关系
B. 商务、经济、技术
C. 政治、技术、公共关系
D. 政治、经济、公共关系
参考答案:A
15密闭式盾构掘进时,出现土压计(或水压计)检测的土压(泥水压)值波动大的情况,一般可判定为( )。
A. 土压不稳定
B. 开挖面不稳定
C. 泥水压不稳定
D. 盾构参数不稳定
参考答案:B
16下列关于园林栽植修剪说法错误的是( )。
A. 提高成活率
B. 培养树形
C. 减少自然伤害
D. 乔木类地上部分不得修剪参考答案:D
17对管子、弯头、三通等属于特种设备的管道元件,制造厂家还应有相应的( )资质。
A. 特种设备设计
B. 特种设备制造
C. 工程管道制造
D. 金属管道设计和制造
参考答案:B
18水泥稳定土类材料自拌合至摊铺完成,不得超过( )。分层摊铺时,应在下层养护( )后,方可摊铺上层材料。
A. 2h;5d
B. 2h;7d
C. 3h;5d
D. 3h;7d
参考答案:D
19钻孔灌注桩施工中灌注首批水下混凝土时,导管埋深应不小于( )m。
A. 0.5
B. 0.8
C. 1.0
D. 1.2
参考答案:C
20制造方便,补偿能力大,轴向推力小,但占地面积较大的补偿器是( )。
A. 方形补偿器
B. Z形补偿器
C. 波形补偿器
D. 填料式补偿器
参考答案:A
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上的符合题意,至少有1 个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21投标文件通常由( )等部分组成。
A. 经济部分
B. 履约能力
C. 商务部分
D. 标书响应
E. 技术部分
我要提问参考答案:A,C,E
22因不可抗力事件导致的费用增加,由发包人承担的有( )。
A. 机械设备的损坏
B. 工程所需清理费
C. 发包人人员伤亡
D. 现场保卫人员费用
E. 施工人员伤亡
参考答案:B,C,D
23轨道结构应具有足够的( )和适量弹性,以确保列车安全、平稳、快速运行和乘客舒适等组成的构筑物。
A. 强度
B. 稳定性
C. 耐久性
D. 刚度
E. 安伞件
参考答案:A,B,C
24二灰稳定土基层具有( )等优点。
A. 早期强度高
B. 水稳定性好
C. 抗冻
D. 板体性较强
E. 收缩特性不明显
参考答案:B,C,D
25危险性较大工程包括( )应编制专项施工方案。
A. 脚手架工程
B. 焊接工程
C. 模板工程
D. 装饰工程
E. 拆除、爆破工程
参考答案:A,C,E
26关于基坑轻型井点降水说法,正确的有( )。
A. 6m宽基坑应采用环形布置
B. 4m宽的出入道可不封闭
C. 只能用于挖深小于6m的基坑
D. 土质不良时不能采用轻型井点降水
E. 不封闭端设在地下水下游方向
参考答案:B,E
27关于石灰稳定土基层,下列叙述正确的有( )。
A. 材料宜采用塑性指数10~15的粉质黏土、黏土,塑性指数大于4的砂性土也可使用
B. 可使用中性水拌合
C. 运输时,不得遮盖封闭
D. 施工时,宜用薄层贴补的办法找平
E. 石灰土应湿养,养护期不宜少于7d,养护期应封闭交通
参考答案:A,B,E
28顶进大型箱涵穿越铁路路基时,可用( )加固线路。
A. 轨束梁
B. 施工便梁
C. 横梁
D. 纵横梁
E. 工字轨束梁
参考答案:C,D,E
29以下关于钢梁安装质量验收主控项目正确的有 ( )。
A. 焊缝探伤检验符合设计要求
B. 涂装检验符合《城市桥梁工程施工与质量验收规范》CJJ 2―2008有关规定
C. 高强螺栓的栓接板面(摩擦面)的抗滑移系数符合设计要求
D. 高强度螺栓连接副等紧固件及其连接符合设计要求
E. 预拱度符合设计要求
参考答案:A,B,C,D
30水池钢筋混凝土结构外观、内在质量是工程施工控制的重点,对其质量需进行综合控制,以确保实现设计的使用功能,下列控制方面和说法正确的是( )。
A. 原材料
B. 配合比
C. 混凝土供应
D. 浇筑,严格执行《给水排水构筑物工程施工及验收规范》
E. 养护,应遮盖洒水保湿养护不少于7d,至达到规定的强度
参考答案:A,B,C,D
三、案例分析题(共5题,( 一)、( 二)、( 三) 题各20 分,( 四)、( 五) 题各30 分)
31背景
A市政公司中标地铁区间隧道工程标段,采用盾构法施工。为满足建设方的工期要求,将双线盾构中的右线分包给了具有专业资质的B公司,分包合同约定:工作井土建施工由A公司负责,其余均由B公司负责,A公司配合。在吊装盾构机主体时,出现地面沉陷致使汽车吊向井壁外侧倾翻;侥幸的是无人伤亡,且盾构机外壳有些撞伤,经鉴定可以修复并不影响施工。但吊车侧部严重变形损坏。事故调查报告表明,现场沉陷地面未进行承载力试验。
问题
(1)分析本次事故的主要原因,给出正确做法。
(2)事故造成的损失应由哪方来承担?
(3)结合案例指出工程分包管理应注意事项。
解析:
(1)因为事故调查报告表明现场沉陷地面未进行承载力试验。事故是起重机所工作的现场地面承载力不足引起的,分析原因应主要有:下部土体压实度较差,地面硬化层强度不够,A公司未根据地面承载力要求进行加固处理。
正确做法:1)盾构机吊装属于超过一定规模的危险性较大的分部分项工程,应编制专项施工方案,并应通过老师论证。地面承载能力满足吊装要求是专项方案中考虑的措施之一。2)使用轮式起重机向始发井内吊放盾构机前,要仔细确认起重机支腿处支撑点的承载能力满足最大起重量要求、并确认起重机吊装时工作井的围护结构安全。起重机吊装过程中,要随时监测工作井围护结构的变形情况,若超过预测值,立即停止吊装作业,采取可靠措施。
(2)事故造成的损失应按分包合同的约定,工作井土建施工由A公司项目部负责,A公司应承担硬化地面不符合要求的主要责任。而B公司负责盾构机吊装,应承担未事先检查验收地面承载力次要责任和吊装安全主要责任。
(3)A公司首先应确认分包是否符合有关规定或经过建设方批准,其次分包合同应对实质性内容有明确的规定。
32背景
某供水厂扩建工程,处理净水能力18.3万m3/d。由原水管线、一、二级泵房、沉淀池、滤池、清水池等组成。原水管及一级泵房基础深达13m,处于砂砾层,且邻近白沙河,地下水位高且丰富。各类水工构筑物均有抗渗防裂要求,所有设备、管材均由建设方供货到现场。
问题
(1)采用哪种降水措施才能满足原水管线、一级泵房的基坑施工要求?
(2)简述水工构筑物的防渗抗裂措施。
(3)建设方所供设备、管材可以不进行检验直接使用吗?为什么?
解析:
(1)根据《建筑与市政降水工程技术规范》JGJ/T111-98,本工程适用井点降水;降水井的平面布置:原水管为条形基坑,采用单排降水井布置在基坑北侧(即靠近白沙河侧)。一级泵房采用了井点降水,沿基坑四周环形布置。另辅以地表排水措施相结合,方能满足施工要求。
(2)主要的措施有:
1)原材料:集料级配,含泥量满足规范要求,水泥、外加剂合格。
2)配合比设计:尽量减小水泥和水的用量,降低水灰比,含气量满足规范要求。
3)现场操作:尽量避开高温作业、振捣密实、不漏振、不过振,在满足入模条件下,尽量减小混凝土的坍落度。
4)设置后浇带:在清水池的浇筑过程中设置了后浇带,混凝土为微膨混凝土。
5)养护:及时养护,做好养护记录,保证养护时间及质量。
(3)不可以。因为规范规定:凡进场材料设备,不管哪方供应必须按规范规定进场验收,并进行必要的抽检、复测,合格后方可使用,不合格品严禁进场。
33背景

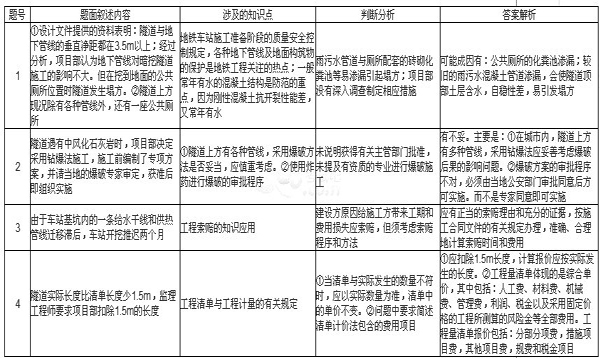

某公司承建城市地铁工程标段,包含一段双线区间和一个车站,区间隧道及风道出人口采用暗挖法施工,车站的主体结构采用明开法施工。区间隧道上方为现况道路,路宽22.5m,道路沿线的地下埋设有雨污水、天然气、电信、供热等管线,还有一座公共厕所。隧道埋深15m左右,并有100m左右长度内遇有中风化石灰岩。岩层以上分别为黏土2m,砂卵石5~7m,粉细砂2m,粉质黏土3m,回填土2~2.5m。施工日志显示如下事件:
(1)设计文件提供的资料表明:隧道与地下管线的垂直净距都在3.5m以上;经过分析,项目部认为地下管线对暗挖隧道施工的影响不大。但在挖到地面的公共厕所位置时隧道发生塌方。
(2)隧道遇有中风化石灰岩时,项目部决定采用钻爆法施工,施工前编制了专项方案,并请当地的爆破老师审定,获准后即组织实施。
(3)由于车站基坑内的一条给水干线和供热管线迁移滞后,车站开挖推迟二个月。
(4)隧道实际长度比清单长度少1.5m,监理工程师要求项目部扣除1.5m的长度。
问题
1、事件1,最可能引起塌方的原因是什么?
2、采用钻爆法施工的做法是否有不妥之处,请指出并说明正确做法。
3、事件3,项目部应该如何进行索赔?
4、事件4,监理工程师要求是否正确?简述工程量清单计价法包含的费用项目?
解析:
34背景
A公司承建某供热管道工程,项目总工程师主持编制了项目的质量计划,把管道焊接和防腐工艺作为重点工序来控制,施工前由专业工程师进行技术交底。沟槽开挖后发现在桩号0+859~1+126位置的槽底地基土质与勘察报告不相符,有厚约1m的旧河道淤泥层,经请示现场监理后,项目部组织人员和机械挖除淤泥、回填黏土、分层压实。
管网安装的补偿器和闸门等管件由建设方材料库供应,项目部组织车辆运到施工现场,经材料员和驻地监理对规格、型号、数量进行清点,核对厂家提供的合格证明资料。
质量员检查安装质量时,发现某型号波纹管补偿器预留伸缩量不符合安装标准,需拆卸重新安装调整。
项目部在自行验收合格后,邀请有关单位进行工程竣工预验收。
问题
(1)地基处理程序是否正确?如不正确,写出正确做法。
(2)对管件的进场检查程序是否妥当,如不妥,写出检验程序要求。
(3)对检查中发现的安装问题应如何处理?如何验证?
(4)项目部编制质量计划的做法是否正确,写出正确做法。
(5)项目部的工程竣工预验收做法是否正确?应如何组织?
解析:(1)不正确。沟槽地基土质与勘察报告不相符时,仅请示现场监理就自行处理是不对的。正确做法:应由建设方组织有关方确认基础土质和承载能力,由设计人提出处理意见,按规定办理有关洽商变更手续。施工方按照设计要求和技术规范进行处理。
(2)不妥。检验程序:对建设方供应(简称甲供)的补偿器、阀门等管件,施工方和监理工程师应对建设方的供应管件进行入场检验和复验,重要阀门应送到工程所在地有资质的检测方进行检验,取得合格证书。
(3)对检查中发现的安装质量问题,应由技术负责人组织有关人员判定不合格程度,制定纠正措施。实施纠正措施的结果应由技术负责人验证并记录。
(4)不正确。正确做法:
1)质量保证计划应由项目负责人(经理)主持编制,项目总工程师、施工生产负责人应按企业规定和项目部分工负责编制。
2)确定焊接和防腐工程为关键工序和特殊过程,应编制作业指导书,焊接工序在编制作业指导书前还应进行工艺评定。
3)施工前由项目负责人向全体作业人员进行技术交底。
(5)预验收程序不正确。
施工方工程自行验收合格后,应由项目总监理工程师组织专业监理工程师等人员对工程质量进行竣工预验收。
35背景
某市新建小区雨水管线工程,直径1500mm,长1320m,管顶覆土约4.8m。采用钢筋混凝土管,水泥砂浆抹带接口,90°混凝土基础;施工范围土质为硬塑的轻粉质黏土,无需降低地下水。由于场地狭小,无法采用机械开挖,项目部决定采用人工开挖:分两层开挖,每层2.4m;开挖断面为梯形槽,采用坡度板控制槽底高程和坡度。开挖出的土方直接堆放在沟槽两侧0.5~2.Om的范围内,高度不超过2.4m。项目部推行绿色施工,制定有防治大气污染和水污染的环保措施。
问题
(1)人工开挖的做法是否正确?应该如何做?
(2)采用坡度板控制高程和坡度应符合哪些规定?
(3)梯形槽的边坡应如何确定?
(4)槽边堆土的做法是否正确?应如何控制?
(5)项目部的绿色施工措施是否全面,如不全面,还应考虑哪些方面?
解析:(1)不正确。本工程开挖深度超过5m,应分3层开挖。每层的深度不宜超过2m;人工开挖多层沟槽的层间留台宽度不应小于0.8m。
(2)采用坡度板控制高程和坡度应符合下列规定:
1)坡度板应选用有一定刚度且不易变形的材料制作,其设置应牢固;2)平面上呈直线的管道,坡度板设置的间距不宜大于20m,呈曲线管道的坡度板间距应加密,井室位置、折点和变坡点处,应增设坡度板;3)坡度板距槽底的高度不宜大于3m。
(3)应按照土的类别、沟槽深度、坡顶有无动、静荷载、场地条件等因素综合确定。
深度超过5m的沟槽,应通过边坡稳定性进行验算确定。
(4)不正确。沟槽边堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
(5)不全面。还应考虑:
1)防治施工噪声污染措施;2)防治施工固体废弃物污染措施;3)防治施工照明污染措施。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
最新资讯
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
- 2022年一建考试试题题库2022-07-29
- 2022年一建考试题库及答案解析2022-07-28
- 2022年一级建造师考试试题题库及答案2022-07-27
- 2022年一级建造师考试试题题库免费2022-07-26
