  1F420096水利工程建设专项验收的要求P287

  水利水电工程的专项验收主要有环境保护、水土保持、移民安置以及工程档案等专项验收。

  一、环境保护验收的要求

  国务院环境保护行政主管部门负责对其审批的环境影响报告书(表)或者环境影响登记表的建设项目竣工环境保护验收工作。县级以上地方人民政府环境保护行政主管部门按照《环境影响报告书(表)》或《环境影响登记表》的审批权限负责建设项目竣工环境保护验收。

  对建设项目竣工环境保护验收实施分类管理。其中:

  (1)对编制环境影响报告书的建设项目,为建设项目竣工环境保护验收申请报告,并附环境保护验收监测报告或调查报告;

  (2)对编制环境影响报告表的建设项目,为建设项目竣工环境保护验收申请表,并附环境保护验收监测表或调查表;

  (3)对填报环境影响登记表的建设项目,为建设项目竣工环境保护验收登记卡。

  二、水土保持验收的要求

  县级以上人民政府水行政主管部门按照开发建设项目水土保持方案的审批权限,负责项目的水土保持设施的验收工作。

  水土保持设施验收包括自查初验和行政验收两个方面。

  建设单位、水土保持方案编制单位、设计单位、施工单位、监理单位、监测报告编制单位应当参加现场验收。验收合格意见必须经三分之二以上验收组成员同意,由验收组成员及被验收单位的代表在验收成果文件上签字。

  三、建设项目档案验收

  (一)档案的归档与移交方面的基本要求

  1.水利工程档案的保管期限分为永久、长期、短期三种。长期档案的实际保存期限,不得短于工程的实际寿命。

  2.水利工程档案的归档工作一般由产生文件材料的单位或部门负责。总包单位对各分包单位提交的归档材料负有汇总责任。

  5.项目法人应负责编制项目总平面图和综合管线竣工图。

  施工单位应以单位工程或专业为单位编制竣工图。

  6.施工单位应按以下要求编制竣工图:

  (3)凡涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3的,应重新绘制竣工图(可不再加盖竣工图章)。

  10.整个项目的归档工作和项目法人向有关单位的档案移交工作,应在工程竣工验收后三个月内完成。

  (二)工程档案验收方面的基本要求

  2.水利工程档案验收是水利工程竣工验收的重要内容,应提前或与工程竣工验收同步进行。凡档案内容与质量达不到要求的水利工程,不得通过档案验收;未通过档案验收或档案验收不合格的,不得进行或通过工程的竣工验收。

  3.大中型水利工程在竣工验收前应进行档案专项验收。其他工程的档案验收应与工程竣工验收同步进行。档案专项验收可分为初步验收和正式验收。初步验收可由工程竣工验收主持单位委托相关单位组织进行;正式验收应由工程竣工验收主持单位的档案业务主管部门负责。

  5.根据水利工程建设规模,抽查各单位档案整理情况。抽查比例一般不得少于项目法人应保存档案数量的8%,其中竣工图不得少于一套竣工图总张数的10%;抽查档案总量应在200卷以上。

  案例一

  1.背景

  某水闸施工,闸室基础开挖是闸室分部工程中的一部分,其中右岸边墩基础开挖单元工程施工质量验收评定表见下表。

单位工程名称
××××
单元工程量
××××
分部工程名称
××××
施工单位
××××

单元工程名称、部位

××××

施工日期

××××年××月××日~××××年××月××日

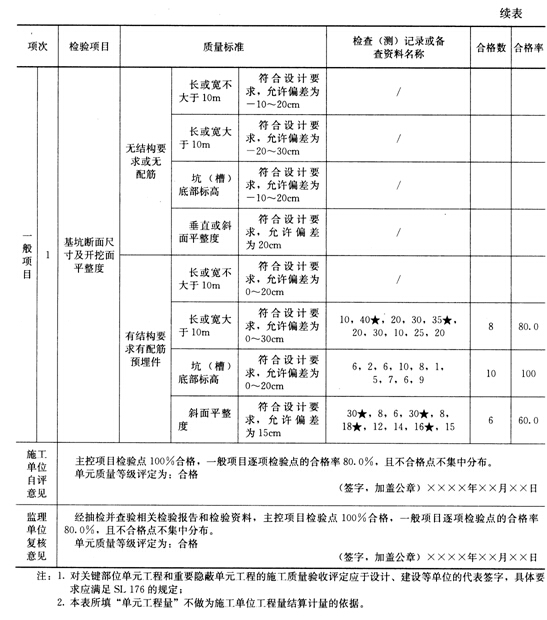

续表

项次

检验项目

质量标准

检查(测)记录或备查

资料名称

合格数

合格率

1

保护层开挖

保护层开挖方式应符合设计要求,在接近建基面时,宜使用小型机具或人工挖除,不应扰动建基面以下的原地基

保护层开挖方式符合没计
要求,在接近建基面时,采
用人工挖除,木扰动建基面
以下的原地基

2

建基面处理

构筑物软基和土质岸坡开挖面平顺。软基和土质岸坡与土质构筑物接触时,采用斜面连接,无台阶、急剧变坡及反坡

构筑物软基和土质岸坡开
挖面平顺。软基和土质岸坡
与土质构筑物接触时,采用
斜面连接,无台阶、急剧变
坡及反坡

3

渗水处理

构筑物基础区及土质岸坡渗水(含泉眼)妥善引排或封堵,建基面清洁无积水
构筑物基础区及土质岸坡
渗水(含泉眼)妥善引排或
封堵,建基面清洁无积水

长或宽不

大于lOm

符合设计要
求,允许偏差为

--lO~20cm

|

无结构要

长或宽大
于lOm

符合设计要
求,允许偏差为
--20~30cm

|

求或无
配筋

坑(槽)
底部标高

符合设计要
求,允许偏差为

--lO~20cm

|

1

基坑断面尺
寸及开挖面
垂直或斜
面平整度

符合设计要
求,允许偏差
为20cm

|

平整度

长或宽不

大于lOm

符合设计要
求,允许偏差为

O~20cm

|

有结构要

长或宽大
干lOm

符合设计要
求,允许偏差为
0~30cm
10,40,20,30,35,20,
30,10,25,20

求有配筋
预埋件

坑(槽)
底部标高

符合设计要
求,允许偏差为

O~20cm
6,2,6,10,8,1,5,

7,6,9

斜面平整

符合设计要
求,允许偏差
为15cm
30,8,6,30,8,18,12,

14,16,15

施工
单位
自评
意见
主控项目检验点lOO%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。
单元质量等级评定为:
(签字,加盖公章)××××年××月××日

监理
单位
复核
意见
经抽检并查验相关检验报告和检验资料,主控项目检验点100%合格,一般项目逐项检验点的合格率%,且不合格点不集中分布。
单元质量等级评定为:
(签字,加盖公章)××××年××月××日

  事件一:该工程项目单元工程质量评定表由监理人填写,单位工程完工验收由承包人主持。工程截流验收由项目法人主持。

  2.问题

  (1)找出不合格的数值,并用“★”表示在其后。

  (2)填写表格,写出评定意见及工序质量评定等级。

  (3)根据水利工程验收和质量评定的有关规定,指出事件一中存在的不妥之处,并写出正确做法。

  3.分析与答案

  (1)将实测值与允许偏差相比较,找出超出允许偏差的实测值,即为不合格的数值。

  (2)首先计算合格率;其次根据《水利水电工程单元工程施工质量验收评定标准――土石方工程》SL631―2012,合格等级标准应符合下列规定:

  1)主控项目,检验结果应全部符合质量标准要求。

  2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。

  3)各项报验资料应符合质量标准要求。

  优良等级标准应符合下列规定:

  1)主控项目,检验结果应全部符合质量标准要求。

  2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中。

  3)各项报验资料应符合质量标准要求。

  本例中,主控项目检验结果全部符合质量标准要求;一般项目逐项检验点的合格率80%,大于合格标准的70%,小于优良标准的90%,故应评为“合格”。

  本例填表见下表。

  (3)不妥之处:

  ?工程项目单元工程质量评定表监理人填写不妥,单元质量评定表应该由承包人填写。

  ?土坝单位工程完工验收由承包人主持不妥,单位工程完工验收应该由项目法人主持。

  ?工程截流验收由项目法人主持不妥,应由竣工验收主持单位或其委托单位主持。

  冲刺考点7施工组织、布置与技术

  要点:

  1、水利水电工程施工组织设计编制的程序与内容

  2、施工总布置规划及要求

  3、施工总平面图

  4、施工工艺
