1L420070通信与广电工程施工质量管理
考试重点:排列图,因果分析法,质量影响因素,重要过程、质量控制点
质量控制过程:
施工准备阶段:施工组织设计:质量目标、质量计划、
施工阶段:落实三检制,分析原因,纠偏
1L420071施工单位质量行为的规范
一、依法承揽及分包工程
通信与广电工程施工单位应当依法取得相应等级的资质证书。
建立质量责任制:确定工程项目的项目负责人、技术负责人和现场管理负责人,明确其职责与权限,同时建立健全施工质量的检验制度。
做好项目施工前质量策划及设备器材检验工作:设备和器材出厂或施工现场开箱的检验工作。对工程材料进行检验。检验的设备、材料应当有书面记录和专人签字,未经检验或者检验不合格的,不得使用。
二、施工阶段
坚持“三检”制度(自检、互检、专检),隐蔽工程的质量检查应有记录,隐蔽工程在实施隐蔽前,应当通知建设单位和监理单位进行隐蔽工程检查验收。
1.自觉接受质量监督机构的质量监督
质量监督机构是具有典型的第三方检验的公正性。施工单位应自觉接受质量监督机构的质量监督,为质量监督检查提供方便,并与之积极配合。
2.施工单位应坚持“三检”制度(自检、互检、专检)。隐蔽工程的质量检查应有记录,隐蔽工程在实施隐蔽前,应当通知建设单位和监理单位进行隐蔽工程检查验收。
三、竣工验收阶段
施工完毕后,施工单位应提供完整的施工技术档案和准确详细的竣工资料,竣工资料应满足存档要求,表格中的签名应手签完成,由建设单位或监理单位签字的地方也不能疏漏。
四、重要过程的控制
重要过程的识别
1.直接影响工程质量的施工过程,这些过程涉及重要过程的重要部位,如材料检验、光(电)缆及管道的沟深、焊接过程、性能指标测试(包括检测装备的精度)等。
2.工艺有特殊要求或对工程质量有较大影响的过程,如电缆绑扎、机架安装、喷漆、标识等。
3.质量不确定、不易通过一次检查合格的过程,可能受温度、湿度、环境、气候等影响的部位,如光纤接续、端子焊接、单机测试等。
4.施工中的薄弱环节,质量不稳定、不成熟的方案、工序、工艺等,如第一次接触,方案还存在不足但没有更行之有效的措施等。
5.采用新工艺、新技术、新材料、新人员等。
6.施工中无足够把握、技术难度大、施工困难多的工序或环节等。如敷设跨度较大的山沟及较大河流的光缆,较大容量通信网的割接,城市管道开挖等。
7.对安全、环境造成重大影响的施工过程;人的不安全行为和物的不安全状态可能造成人的伤害和设备损坏;在恶劣的环境中施工,如高处作业、高原缺氧、原始森林施工、通风不良的地下室等。
8.特殊过程,不宜或不能经济地验证是否合格的施工过程,如沟坎加固、隐蔽工程、焊接工序等。
重要过程的控制
(一)质量控制点的设置
识别出重要过程以后,就要在这些过程中设置质量控制点。质量控制点是反映该过程的质量状态的一个或一组数据,质量控制点可以设一个,也可以设多个,每个点必须是可测量或可识别的。
(二)质量控制点的控制方法
1.制定相应的控制措施
2.进行技术交底
3.落实“三检”制度
4.确保测量设备处于良好状态
5.对不合格项制定纠正或预防措施
设备安装工程的质量控制点
设备安装工程的质量控制可分施工准备、硬件安装、性能测试、竣工验收四个阶段进行。
施工工序包括:施工现场勘查――施工图复核――器材检验――安装走线槽(架)――抗震基座的制作安装――机架、设备的安装――电缆的布放――信号线的布放――电源线的布放――加电本机测试――系统测试――竣工资料的编制。
线路工程质量控制点
架空线路工程的主要控制工序包括:施工现场路由复测及线缆单盘检验――立杆――拉线制作――架设吊线――敷缆――线缆接续及测试――中继段性能测试――竣工图的绘制及竣工资料的编制。
直埋线路工程的主要控制工序包括:施工现场路由复测及线缆单盘检验――配盘――挖沟――敷缆――回填及保护――线缆接续及测试――中继段性能测试――竣工图的绘制及竣工资料的编制。
管道线路工程的主要控制工序包括:施工现场路由复测及线缆单盘检验――配盘――清刷管道――敷缆――线缆接续及测试――中继段性能测试――竣工图的绘制及竣工资料的编制。
管道工程质量控制点
控制工序包括:施工地段、路由现场勘查及测量――材料进场检测、检验――沟槽、基础施工――管道敷设、包封及回填――人(手)孔施工――管道试通――竣工图绘制及竣工资料编制。
影响工程质量的因素是:人、机、料、法、环。
五、影响质量因素的控制要点
1、认真贯彻质量管理体系
2、明确质量控制所依据的内容
3、加强组织管理,明确责任目标,坚持“三检”制度
4、制定纠正和预防措施
施工质最控制对策在工程的应用
1、以人的工作质量确保工程质量
2、严格控制投入品的质量
3、全面控制施工过程,重点控制工序质量
4、坚持预防为主的方针
六、常用数理统计方法
排列图法(真题:2007;2009;2010)
排列图法是分析影响质量主要因素的方法。占0%~80%的为a类因素,即主要因素;80%~90%的为b类因素,是次要因素;90%~100%的为c类因素,即一般因素。
由于a类因素占存在问题的80%,此类因素解决了,质量问题大部分就解决了。
因果分析法(真题:2009)
(1)决定特性,就是要解决的问题,放在主干箭头的前面。
(2)确定影响质量特性的大枝,即影响工程质量的因素。
(3)进一步划出中、小细枝,即找出中、小原因。
(4)反复讨论,补充遗漏的因素。
(5)针对影响质量的因素,有的放矢地制定对策,并落实到人和时间。所有这些都应通过对策计划表形式列出。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
【案例IL420077-1】
1.背景

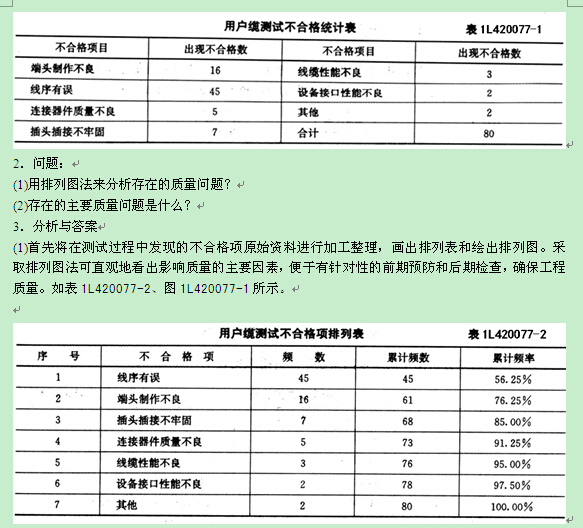

在X市本地网通信线路工程中,某施工处承担户线安装部分,包括分线设备下线(称爬杆线)和用户室外线两部分。线缆走向整齐、合理,并于8日30日全部安装完成,从9月1日开始由技术人员对线缆进行测试,在测试过程中发现其中存在很多质量问题,统计如表1L420077-1所示:

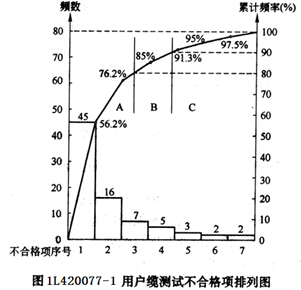

(2)通过排列图法分析可以看出,在测试过程中发现的主要问题是线序有误及端头制作不良两项,这两项出现的不合格数占全部不合格数的76.25%,因此。这两项应作为质量改进的主要对象。
【案例1L20083-2】
1.背景
某电信工程公司承担综合楼SDH通信传输设备安装工程,该工程是引进的国外设备。工程进度已完成了60%,质检员在进行阶段性检查时发现大部分测试结果不合格。
问题
(1)利用因果分析法图示工程中影响测试质量的因素。
(2)针对质量因素制定改进措施示。
3.分析与答案

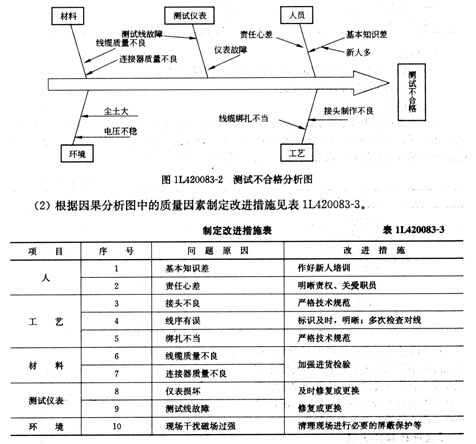

(1)从最末一层的原因中选取和识别(一般为3-5个)对结果有最大影响的原因,并对它们做进一步的研究、论证,然后采取措施和控制等,见图1L420083-2。
七、质量事故的等级划分
工程质量事故按其严重程度不同,分为重大质量事故、严重质量事故和一般质量事故。
八、质量事故的报告和现场保护(真题:2009.33.4)
1.事故发生的时间、地点、工程项目名称,建设、维护、设计、施工、监理和质量监督单位名称;
2.事故发生的简要过程、伤亡人数和直接经济损失的初步估算;
3.事故发生原因的初步判断;
4.事故发生后采取的措施及事故控制情况;
5.事故报告单位。
(二)现场保护要求
事故发生后,事故发生单位必须严格保护事故现场,并采取有效措施抢救人员和财产,防止事故扩大。
九.质量事故的处理(2009年真题33)
质量事故的预防措施
直埋光缆线路工程(2007年真题34);杆路工程质量事故的预防措施(2007年真题33);市话电缆工程质量事故的预防措施;通信管道工程质量事故的预防措施;室内设备安装工程质量事故的预防措施;馈线工程质量事故的预防措施;铁塔工程质量事故的预防措施
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 一级建造师《建设工程项目管理》精选考点:工程承包模式2024-11-25
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
- 2025年一建教材什么时候出?预计12月或1月2024-11-13
