一级建造师(项目管理)综合测试题二(附答案)
【摘要】环球网校一级建造师考试频道为方便各位一级建造师考生更好的备考2015年一级建造师考试,特地整理一级建造师考试相关练习题,并附解析与参考答案,本文为一级建造师(项目管理)综合测试题二(附答案),希望各位一级建造师考生通过自测练习题提高自己。更多试题和资料敬请关注环球网校一级建造师考试频道,您可以按【ctrl键+D】手动收藏此页面。
点击查看>>>>2014年一级建造师《各科目》综合测试题与答案【汇总】
综合测试题(二)
一、单项选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意)
1.建设工程管理是一种增值服务,属于工程建设增值的是( )。
A.确保工程使用安全 B.有利于节能环保
C.有利于工程维护 D.有利于投资控制
2.建设项目管理的核心主体是( )。
A.工程总承包方 B.工程咨询方
C.施工总承包方 D.业主方
3.按照建设工程项目不同参与方的工作性质和组织特征划分的项目管理类型,施工方的项目管理不包括( )的项目管理。
A.施工总承包方 B.建设项目总承包方
C.施工总承包管理方 D.施工分包方
4.控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中最重要的措施是( )。
A.组织措施 B.管理措施
C.经济措施 D.技术措施
5.线性组织结构的特点是( )。
A.每一个工作部门只有一个直接的下级部门
B.每一个工作部门只有一个直接的上级部门
C.谁的级别高,就听谁的指令
D.可以越级指挥或请示
6.为表现施工过程中支模、绑扎钢筋、混凝土浇筑等工作之间的逻辑关系,应当编制( )。
A.任务分工表 B.项目结构图
C.管理职能分工表 D.工作流程图
7.建设工程项目决策阶段策划的基本内容不包括( )。
A.经济策划 B.项目目标的分析和再论证
C.技术策划 D.项目环境和条件的调查与分析
8.建设工程项目实施阶段策划的主要任务是确定( )。
A.项目建设的总目标 B.如何实现项目的目标
C.项目建设的指导思想 D.如何组织项目的开发或建设
9.业主方委托一个施工单位或由多个施工单位组成的施工联合体或施工合作体作为施工总承包单位,施工总承包单位视需要再委托其他施工单位作为分包单位配合施工,这种施工任务委托模式是( )。
A.施工总承包 B.施工总承包管理
C.总包与专业分包 D.项目总包与项目管理总包
10.建设工程项目决策期管理工作的主要任务是( )。
A.确定项目的功能 B.确定项目的目标
C.确定项目的任务 D.确定项目的定义
11.在施工总承包管理模式下,施工项目总体管理和目标控制的责任由( )承担。
A.业主 B.分包单位
C.施工总承包管理单位 D.施工总承包单位
12.建设工程项目管理规划的内容涉及的范围与深度要求是( )。
A.一经编制则不得改变
B.必须随着项目进展过程中情况的变化而动态调整
C.不会因项目而变化
D.可按《建设工程项目管理规范》标准化
13.价值工程的研究对象是( )。
A.质量与费用的比值 B.费用与质量的比值
C.功能与费用的比值 D.费用与功能的比值
14.不属于单位工程施工组织设计主要内容的是( )。
A.工程概况 B.施工现场平面布置
C.主要施工方案 D.施工安排
15.在应用动态控制原理控制建设工程项目目标时,调整项目组织结构、管理职能分工属于( )措施。
A.组织 B.合同
C.经济 D.技术
16.下列目标控制的措施中,属于管理措施的是( )。
A.对进度控制的任务分工进行调整
B.对进度控制的方法进行调整
C.落实加快工程施工进度所需的资金
D.改变施工机械加快工程进度
17.在国际上,对项目经理的地位和作用表述不正确的是( )。
A.项目经理是项目管理班子的负责人
B.项目经理不是一个技术岗位,而是一个管理岗位
C.项目经理是企业法定代表人在项目上的代表人
D.项目经理的主要任务是项目目标的控制
18.按照我国现行规定,建筑施工企业应当至少每月向劳动者支付一次工资,( )结清劳动者剩余应得的工资。
A.每季度 B.每半年
C.每年 D.每两个月
19.某企业承接了一大型水坝施工任务,但企业有该类项目施工经验的人员较少,大部分管理人员缺乏经验,这类属于建设工程风险类型中的( )。
A.组织风险 B.经济与管理风险
C.程环境风险 D.技术风险
20.审查施工组织设计作为建设工程监理的一项主要任务,开展阶段应是在( )。
A.设计阶段 B.施工招标阶段
C.施工准备阶段 D.工程施工阶段
21.在施工成本管理环节中,对未来的成本水平及其可能发展趋势做出估计,称为( )。
A.施工成本计划 B.施工成本核算
C.施工成本分析 D.施工成本预测
22.实行项目经理责任制、编制工作流程图等措施是施工成本管理的( )。
A.技术措施 B.组织措施
C.经济措施 D.合同措施
23.关于成本计划编制过程的说法,错误的是( )。
A.是动员全体施工项目管理人员的过程
B.是挖掘降低成本潜力的过程
C.是检验工程施工安全管理是否有效落实的过程
D.是检验施工技术质量管理是否有效落实的过程
24.施工成本中的人工费的控制,实行( )的方法。
A.计量控制 B.指标控制
D.包干控制
C.量价分离
25.反映的信息量少,但用它进行分析具有形象直观的特点的成本偏差分析方法是( )。
A.横道图法 B.曲线法
C.表格法 D.折线法
26.通过技术经济指标的对比,检查目标的完成情况,分析产生差异的原因,进行挖掘内部潜力的方法是( )。
A.比较法 B.因素分析法
C.差额计算法 D.比率法
27.在进行月(季)度成本分析时,如果发现是属于预算定额规定的“政策性”亏损则应该( )。
A.从控制支出着手,把超支额压缩到最低限度
B.增加收入,弥补亏损
C.采取增收节支措施,防止今后再超支
D.停止生产,等待机会
28.建设工程项目是在开放环境下实施的,因此进度控制是一个( )的管理过程。
A.动态 B.静态
C.封闭 D.开放
29.建设工程项目总进度计划是在( )编制的。
A.设计准备阶段 B.设计阶段
C.施工准备阶段 D.施工阶段
30.在搭接网络计划中,终点节点一般表示( )。
A.实际工作 B.虚拟工作
C.计划工期 D.实际工期
31.某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )天。
A.分别为1和0. B.均为1
C.分别为2和。 D.均为。
32.某工程单代号网络计划如下图所示,其关键线路有( )条。

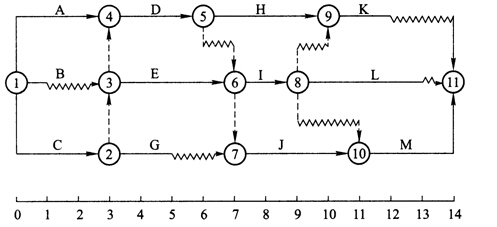

A.2 B.3
C.4 D.5
33.在网络计划中,工作N最早完成时间为第17天,持续时间为5天。该工作有三项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作N的自由时差为( )天。
A.13 B.8
C.3 D.5
34.在网络计划执行过程中,若某项工作比原计划拖后,当拖后的时间大于其拥有的自由时差时,则肯定影响( )。
A.总工期 B.后续工作
C.所有紧后工作 D.某些紧后工作
35.下列为加快进度而采取的各项措施,属于技术措施的是( )。
A.重视计算机软件的应用 B.编制进度控制工作流程
C.实行班组内部承包制 D.用大模板代替小钢模
36.建设工程项目进度控制的技术措施涉及对( )的选用。
A.设计人员和构成 B.设计机构和施工人员
C.设计技术和施工技术 D.软技术和硬技术
37.应由监理工程师(建设单位项目技术负责人)组织进行验收的是( )质量验收。
A.分项工程 B.子分部工程
C.分部工程 D.单位工程
38.施工安全控制的基本要求中规定:所有新员工必须经过三级安全教育,即事故人员进场作业前进行( )的安全教育。
A.公司、项目部、作业班组 B.公司、施工队、专业队
C.公司、施工队、作业班组 D.公司、项目部、专业队
39.根据下表数据,影响焊接质量总体水平的主要是( )。
A.作业工人A B.作业工人B
C.作业工人C D.全体作业工人
分层调查统计数据表
作业工人
|
抽检点数
|
不合格点数
|
个体不合格率(%)
|
占不合格点数百分率(%)
|
A
|
40
|
2
|
5
|
1 1
|
B
|
40
|
4
|
10
|
22
|
C
|
40
|
1 2
|
30
|
67
|
合计
|
120
|
18
|
|
15
|
40.在质量管理过程,通过抽样检查或检验试验所得到的质量问题、偏差、不合格等统计数据,以及造成质量问题的原因分析统计数据,均可采用( )进行状况描述。
A.一层法 B.因果一析图法
C.排列图法 D.直方图法
41.建设工程质量监督档案按( )建立。
A.单位工程 B.单项工程
C.分项工程 D.分部工程
42.工程质量监督机构的主要工作内容不包括( )。
A.对工程实体质量的监督检查 B.对工程项目进行质量评定
C.对工程竣工验收的监督检查 D.提交工程质量监督报告
43.关于职业健康安全与环境管理的说法,错误的是( )。
A.职业健康安全与环境管理一般只对有害的因素进行管理和控制
B.职业健康安全管理的目的是防治和减少生产安全事故、保护产品生产者的健康与安全、保障人民群众的生命和财产免受损失
C.建设工程项目环境管理的目的是保护生态环境,是社会的经济发展与人类的生存环境相协调
D.职业健康安全管理与环境管理都是组织管理体系的一部分,其管理的主体是组织,管理的对象是一个组织的活动
44.《职业健康安全管理体系要求》GB/T 28001--2011由( )构成。
A.说明、规范性引用文件、术语和定义、方针、职业健康安全管理体系要求
B.范围、规范性引用文件、术语和定义、职业健康安全管理体系要求
C.说明、引用标准、术语和定义、职业健康安全管理体系要求
D.范围、引用标准、术语和定义、环境管理体系要求
45.项目建设设计的工种甚多,并且各工种经常需要交叉或平行作业,这就决定了建筑工程职业健康和安全管理具有( )。
A.连续性 B.分工性
C.协调性 D.规范性
46.某化工建设工程在项目决策阶段,需要依法办理各种有关安全与环境保护方面的审批手续的单位应该是( 》。
A.地方政府 B.建设单位
C.施工单位 D.施工承包商
47.( )是确保各要素构成一个完整的、动态的、持续改进的体系和基础,应关注信息交流的内容和方式。
A.培训意识和能力 B.信息交流
C.文件管理 D.监测
48.《中华人民共和国劳动法》规定:新建、改建、扩建工程的劳动安全卫生设施必须与主体工程( )。
A.同时设计、同时施工、同时投入生产和使用
B.同时开工
C.同时验收
D.同时立项
49.安全预警信号般采用黄色时表示的安全预警级别是( )。
A.Ⅰ级预警 B.Ⅱ级预警
C.Ⅲ级预警 D.Ⅳ级预警
50.安全预警分析和预控对策的关系的说法,正确的是( )。
A.预警分析和预控对策的活动内容是相同的
B.预警分析是预警体系完成其职能的前提和基础
C.预警体系是预控对策职能活动的目标
D.预控对策的活动对象总是包容预警分析的活动对象
51.安全预警活动的四个环节,前后顺序正确的是( )。
A.监测、识别、诊断、评价
B.识别、监测、诊断、评价
C.监测、识别、评价、诊断
D.识别、监测、评价、诊断
52.由于工程所处的条件不同,所面临的危险因素会有所改变,另外施工活动分散于施工现场的各个部位,这就要求建筑工程安全控制应具有( )。
A.动态性 B.广泛性
C.严谨性 D.灵活性
53.对特定的潜在事件和紧急情况发生时所采取措施的计划安排,是应急响应的行动指南,称为( )。
A.应急预案 B.应急指南
C.应急措施 D.应急计划
54.施工现场应急处置方案的内容主要为( )。
A.应急工作原则 B.应急预案体系
C.信息发布 D.应急组织与职责
55.根据我国《企业职工伤亡事故分类》GB 6441―1986的规定,下列事故中不属于机械伤害事故的是( )。
A.搅拌机绞伤 B.起重机碰伤
C.机械设备割伤 D.机械设备碾伤
56.某工厂由于工人的操作不当造成车间爆炸,造成5人死亡,20人重伤的惨痛事故,此事故按事故造成的人员伤亡分类属于( ) 。
A.重大事故 B.较大事故
C.特别重大事故 D.一般事故
57.施工单位负责人接到施工现场发生安全事故的报告后,应当于最长( )h内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。
A.1 B.2
C.1 2 D.24
58.合成洗涤剂、杀虫剂、病原微生物等污染属于( ) 。
A.工业污染源 B.生活污染源
C.农业污染源 D.综合污染源
59.固体废弃物处理的基本思想是( ) 。
A.资源化、减量化、无害化
B.焚烧、热解、堆肥
C.分选、压碎、脱水
D.稳定固化、填埋
60.根据《中华人民共和国招标投标法》,招标人采用邀请招标方式,应当向至少( )个具备承担招标项目的能力、资信良好的特定的法人或者其他组织发出投标邀请书。
A.2 B.3
C.4 D.5
61.招标人和中标人在签订合同的谈判中,为了防范货币贬值或者通货膨胀的风险,一般通过( )约定风险承担方式。
A.调整投标价格 B.价格调整条款
C.调整中标价格 D.调整工作范围
62.某施工承包工程,承包人于2004年5月10日送交验收报告,发包人组织验收后提出修改意见,承包人按发包人要求修改后于2004年7月10日再次送交工程验收报告,发包人于2004年7月20日组织验收,2004年7月30日给予认可。则该工程实际竣工日期为( )。
A.2004年5月1 0日 B.2004年7月10日
C.2004年7月20日 D.2004年7月3 0日
63.根据《建设工程施工劳务分包合同(示范文本)》(GF--2003--0214),劳务分包人的义务之一是( )。
A.编制劳务分包项目的施工组织设计
B.搭建生活和生产用临时设施
C.与监理、设计及有关部门建立工作联系
D.做好已完工程的产品保护工作
64.关于支付担保的说法,错误的是( )。
A.承包人向发包人提供履约担保,按合同约定履行自己的各项任务
B.一方违约后,另一方可要求提供担保的第三人承担相应责任
C.提供担保的内容、方式和相关责任,发包人承包人只需在专用条款中约定
D.发包人向承包人提供履约担保,按合同约定支付工程价款及履行合同约定的其他义务
65.( )不属于合同价格分析的内容。
A.合同所采用的计价方法及合同价格所包括的范围
B.工程计量程序,工程款结算(包括进度付款、竣工结算、最终结算)方法和程序
C.合同价格的调整,即费用索赔的条件,价格调整方法,计价依据,索赔有效期规定
D.违约合同责任
66.某建设工程项目采用施工总承包方式,其中的幕墙工程和设备安装工程分别进行了专业分包,对幕墙工程施工质量实施监督管理的第一责任主体是( )。
A.建设行政主管部门 B.施工总承包单位
C.幕墙设计单位 D.建设单位
67.索赔报告的关键部分是( )。
A.索赔款项(和/或工期)计算部分 B.证据部分
C.论证部分 D.总述部分
68.FIDIC系列合同条件中,( )主要用于发包人设计的或咨询工程师设计的房屋建筑工程和土木工程。
A.施工合同条件 B.永久设备和设计一建造合同条件
C.EPC交钥匙项目合同条件 D.简明合同格式
69.项目管理组织结构编码的依据是( )。
A.项目管理的组织矩阵图 B.项目管理的组织结构图
C.项目管理职能分工表 D.项目管理任务分工表
70.建设工程的项目信息门户是基于互联网技术的重要管理工具。可以作为一个建设工程服务的项目信息门户主持者的是( )。
A.建设行政主管部门 B.设计单位
C.业主委托的工程顾问公司 D.施工单位
二、多项选择题(共30题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
1.建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划( ProjectPlanning)和项目控制(Project Control),以使项目的( )得以实现。
A.费用目标 B.进度目标
C.节能目标 D.质量目标
E.环境目标
2.组织论是一门学科,它主要研究系统的( )。
A.组织结构模式 B.组织的方法和工具
C.组织分工 D.参与方的管理
E.工作流程组织
3.矩阵组织结构的特点包括( )。
A.适合于大系统
B.有横向纵向两个指令来源
C.国际上常用
D.职能部门可以对其非直接的下属下达工作指令
E.每个部门只有唯一的下属
4.在建设工程项目实施阶段策划工作中,对项目目标的分析和论证的主要工作内容包括( )。
A.项目的功能分解 B.项目总投资规划和论证
C.编制项目建设总进度规划 D.建立编码体系
E.确定建设规模和标准
5.施工总承包模式从投资控制方面来看其特点有( )。
A.限制了在建设周期紧迫的建设工程项目上的应用
B.在开工前就有较明确的合同价,有利于业主的总投资控制
C.一般以施工图设计为投标报价的基础,投标人的投标报价较有依据
D.缩短建设周期,节约资金成本
E.若在施工过程中发生设计变更,可能会引发索赔
6.下列价值工程中降低价值的做法,正确的有( )。
A.功能不变,费用降低
B.功能提高,费用不变
C.功能提高,费用大幅度提高
D.辅助功能降低,费用大幅度降低
E.功能不变,费用上升
7.施工组织总设计和单位工程施工组织设计均应包括的主要内容有( )。
A.工程概况 B.主要资源配置计划
C.施工安排 D.施工方法及工艺要求
E.施工进度计划
8.下列项目目标动态控制的纠偏措施中,属于技术措施的有( )。
A.调整项目管理工作流程组织 B.改进施工方法
C.选择高效的施工机具 D.调整进度控制的方法和手段
E.调整项目管理任务分工
9.项目经理应履行的职责有( )。
A.项目管理目标责任书规定的职责
B.主持编制项目管理实施规划,并对项目目标进行系统管理
C.对资源进行静态管理
D.进行授权范围内的利益分配
E.接受审计,处理项目经理部解体的善后工作
10.建设工程项目的组织风险有( )。
A.设计人员的能力 B.组织人员的能力
C.安全管理人员的能力 D.一般技工的能力
E.监理工程师的能力
11.在编制施工成本计划中,将所有工作都按最迟必须开始时间开始绘制S形曲线,会产生( )的情况。
A.提高项目按期竣工的保证率 B.节约资金贷款利息
C.增加施工成本计划的数值 D.降低项目按期竣工的保证率
E.项目进度控制
12.某项目采用赢得值法进行综合分析后得到:BCWP>BCWS>ACWP,则( )。
A.费用超支 B.费用节余
C.进度延误 D.进度提前
E.投入超前
13.施工项目月度成本分析的依据是当月的成本报表,分析的方法和内容包括( )。
A.通过实际成本与预算成本的对比,分析当月的成本降低水平
B.通过实际成本与目标成本的对比,分析目标成本的落实情况
C.通过累计实际成本与累计预算成本的对比,分析竣工成本降低水平
D.通过对各成本项目的成本分析,了解成本总量的构成比例
E.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径

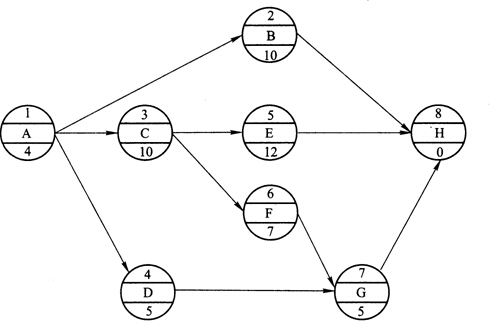

14.某分部分项工程双代号网络计划如下图所示,其中关键。工作有( )。
A.工作B B.工作C
C.工作D D.工作E
E.工作H

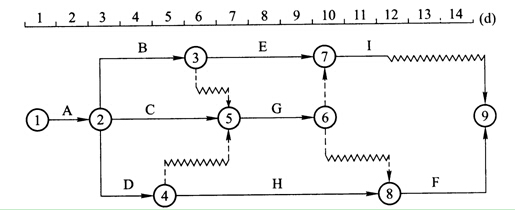

15.某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A.工作B的总时差为3天 B.工作C的总时差为2天
C.工作D为关键工作 D.工作E的总时差为3天
E.工作G的自由时差为2天
16.关于建设工程项目进度控制措施的说法,正确的有( )。
A.各类进度计划的编制程序,审批程序属于组织措施的范畴
B.管理措施主要涉及管理的思想和方法、承发包模式、合同管理等
C.风险管理属于进度控制经济措施的范畴
D.在工程进度受阻时,应首先对有无设计变更的可能性进行分析
E.应用信息技术属于进度控制管理措施的范畴
17.按事故责任划分,工程质量事故可以分为( )。
A.指导责任事故 B.技术责任事故
C.操作责任事故 D.管理责任事故
E.自然灾害事故
18.关于因果分析图法的说法,正确的有( )。
A.因果分析图法又称为质量特性要因分析法
B.必要时可以邀请小组以外的有关人员参与,广泛听取意见
C.基本原理是对每一个质量特性或问题逐层深入排查可能原因
D.一个质量特性不能使用一张图进行分析
E.通常采用QC小组的方式进行
19.为了加强对建设工程质量的管理,我国的( )明确政府行政主管部门设立专门机构对建设工程质量行使监督职能。
A.中华人民共和国招标投标法
B.中华人民共和国建筑法
C.中华人民共和国合同法
D.建设工程质量管理条例
E.建设工程安全生产管理条例
20.属于环境管理体系构成要素中核心要素的有( )。
A.环境方针 B.环境因素
C.运行控制 D.内部审核
E.信息交流
21.一个完整的安全预警体系应由( )构成。
A.外部环境预警系统 B.预警信息管理系统
C.预警评价管理系统 D.内部管理不良的预警系统
E.事故预警系统
22.建设工程施工安全控制的具体目标包括( )。
A.改善生产环境和保护自然环境
B.提高员工安全生产意识
C.减少或消除人的不安全行为
D.安全事故整改
E.减少或消除设备、材料的不安全状态
23.根据《生产安全事故报告和调查处理条例》(国务院令第493号),事故调查报告的内容主要包括( )。
A.事故发生单位概况
B.事故发生经过和事故救援情况
C.事故造成的人员伤亡和直接经济损失
D.事故发生的原因和事故性质
E.对事故责任者的处理结果
24.噪声控制技术可从( )等方面来考虑。
A.声源 B.减振降噪
C.传播途径 D.在声源处安装消声器消声
E.接收者防护
25.施工单位中标后与建设工程项目招标人进行合同谈判后达成一致的内容,应以 ( )方式确定下来作为合同的附件。
A.合同补遗 B.会议纪要
C.协议书 D.投标补充文件
E.工程变更文件
26.根据《建设工程施工劳务分包合同(示范文本)》(GF―2003―0214),需由承包人承担的保险费用有( )。
A.施工场地内劳务分包人自有人员生命财产
B.运至施工现场用于施工的材料和待安装设备
C.承包人提供给劳务人员使用的机械设备
D.从事危险作业的劳务分包人职工的意外伤害
E.施工场地内劳务分包人自有的施工机械设备
27.对建设周期一年半以上的工程项目签订的总价合同,则应考虑( )引起的价格变化问题。
A.其他影响工程造价的因素,如运输费、燃料费、电力等价格的变化
B.工程量的变化引起的价格变化
C.外汇汇率的不稳定
D.劳务工资以及材料费用的上涨
E.国家或者省、市立法的改变引起的工程费用的上涨
28.施工合同执行者进行合同跟踪的依据有( )。
A.合同订立前签署的意向书
B.合同以及依据合同而编制的各种计划文件
C.原始记录、报表、验收报告等各种实际工程文件
D.管理人员对现场巡视、质量检查的情况
E.合同实施中出现的偏差情况
29.常见的建设工程施工索赔有( )。
A.因合同文件引起的索赔
B.有关工程设计方案的索赔
C.关于价款、工期和财务费用补偿方面的索赔
D.关于工程暂停、终止合同的索赔
E.特殊风险和人力不可抗拒灾害的索赔
30.关于项目信息管理手册及其内容的说法,正确的有( )。
A.应编制项目参与各方通用的信息管理手册
B.信息管理部门负责编制信息管理手册
C.信息管理手册中应包含工程档案管理制度
D.信息管理的任务分工表是信息管理手册的主要内容之一
E.信息管理手册应随项目进展而做必要的修改和补充
【答案与解析】
一、单项选择题
1.答案D:
确保工程使用安全、有利于节能环保、有利于工程维护属于工程使用增值。所以D正确。
2.答案D:
业主是建设工程项目生产过程的总组织者,因此对于一个建设工程项目而言,业主方的管理往往是该项目管理的核心。所以D正确。
3.答案B:
施工方的项目管理(施工总承包方、施工总承包管理方和分包方的项目管理)。所以B正确。
4.答案A:
控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组织措施是最重要的措施。所以A正确。
5.答案B:
在线性组织结构中,每一个工作部门只能对其直接的下属工作部门下达工作指令,每一个工作部门也只有一个直接的上级部门,因此,每一个工作部门只有惟一的指令源,避免了由于矛盾的指令而影响组织系统的运行。所以B正确。
6.答案D:
工作流程图用图的形式反映一个组织系统中各项工作之间的逻辑关系。所以D正确。
7.答案B:
建设工程项目决策阶段策划的内容包括:项目环境和条件的调查与分析、项目定义和项目目标论证、组织策划、管理策划、合同策划、经济策划以及技术策划。所以B正确。
8.答案D:
建设工程项目实施阶段策划的主要任务是确定如何组织该项目的开发或建设。所以D正确。
9.答案A:
业主方委托一个施工单位或由多个施工单位组成的施工联合体或施工合作体作为施工总承包单位,施工总承包单位视需要再委托其他施工单位作为分包单位配合施工,这种施工任务委托模式是施工总承包。所以A正确。
10.答案D:
建设工程项目决策阶段管理工作的主要任务是确定项目的定义。所以D正确。
11.答案C:
在施工总承包管理模式下,施工项目总体管理和目标控制的责任由施工总承包管理单位承担。所以C正确。
12.答案B:
建设工程项目管理规划内容涉及的范围和深度,在理论上和工程实践中并没有统一的规定,应视项目的特点而定。由于项目实施过程中主客观条件的变化是绝对的,不变则是相对的;在项目进展过程中平衡是暂时的,不平衡则是永恒的,因此,建设工程项目管理规划必须随着情况的变化而进行动态调整。所以B正确。
13.答案C:
价值T程是“通过各相关领域的协作,对研究对象的功能与费用进行系统分析,持续创新,旨在提高研究对象价值的一种管理思想和管理技术”,其中价值研究对象是功能与费用(成本)的比值。所以C正确。
14.答案D:
施工安排是施工方案的主要内容。所以D正确。
15.答案A:
组织措施,分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。所以A正确。
16.答案B:
管理措施(包括合同措施),分析由于管理的原因而影响项目目标实现的问题,并采取相应的措施,如调整进度管理的方法和手段,改变施工管理和强化合同管理等。所以B正确。
17.答案C:
在国际上,项目经理是企业任命的一个项目的项目管理班子的负责人(领导人),但它并不一定是(多数不是)一个企业法定代表人在工程项目上的代表人,因为一个企业法定代表人在工程项目上的代表人在法律上赋予其的权限范围太大。所以C正确。
18.答案A:
建筑施工企业应当至少每月向劳动者支付一次工资,且支付部分不得低于当地最低工资标准,每季度末结清劳动者剩余应得的工资。所以A正确。
19.答案A:
组织风险包含项目承包方管理人员的能力、施工机械操作人员的能力和经验;工程环境风险包含岩土地质条件和水文地质条件。所以A正确。
20.答案C:
审查施工单位提交的施工组织设计中的质量安全技术措施、专项施工方案与工程建设强制性标准的符合性,属于施工准备阶段建设监理工作的主要任务。所以C正确。
21.答案D:
施工成本预测就是根据成本信息和施工项目的具体情况,运用一定的专门方法,对未来的成本水平及其可能发展趋势作出科学的估计。所以D正确。
22.答案B:
施工成本管理的措施包括:技术措施、组织措施、经济措施、合同措施,题干内容属于组织措施。所以B正确。
23.答案C:
编制成本计划的过程也是动员全体施工项目管理人员的过程,是挖掘降低成本潜力的过程,是检验施工技术质量管理、工期管理、物资消耗和劳动力消耗管理等是否有效落实的过程。所以C正确。
24.答案C:
人工费的控制实行“量价分离”的方法,将作业用工及零星用工按定额工日的一定比例综合确定用工数量与单价,通过劳务合同进行控制。所以C正确。
25.答案A:
横道图法具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能直观地表明偏差的严重性。但这种方法反映的信息量少,一般在项目的较高管理层应用。所以A正确。
26.答案A:
比较法,又称“指标对比分析法”,就是通过技术经济指标的对比,检查目标的完成情况,分析产生差异的原因,进而挖掘内部潜力的方法。所以A正确。
27.答案A:
在月度成本分析中,若发现人工费、机械费等项目大幅度超支,则应该对这些费用的收支配比关系进行研究,并采取对应的应对措施,防止今后再超支。如果是属于规定的“政策性”亏损,则应从控制支出着手,把超支额压缩到最低限度。所以A正确。
28.答案A:
建设项目是在动态条件下实施的,因此进度控制也就必须是一个动态的管理过程,是一个不断地计划、执行、检查、分析、调整计划的动态循环过程。所以A正确。
29.答案A:
建设工程项目总进度计划应在整个项目实施阶段的开始编制,即设计准备阶段。所以A正确。
30.答案B:
在搭接网络计划中,终点节点一般都表示虚拟工作(其持续时间为零),故其最早完成时间与最早开始时间相等,且一般为网络计划的计算工期。所以B正确。
31.答案A:
自由时差可以直接在图上通过波形线得出,而时标网络计划中一项工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。其中以终点节点为结束节点的工作(无紧后工作)的总时差为零。所以A正确。
32.答案A:

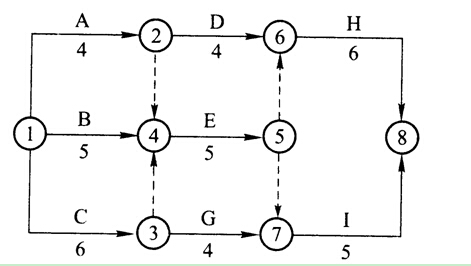

图中关键线路一共两条。
关键线路1:A→C→E→H
关键线路2:A→C→F→G→H
所以A正确。
33.答案B:
工作的自由时差是指在不影响紧后工作的最早开始时间的前提下,本工作可以利用的机动时间,因此FFN=min{ 25,27,30}-17 =8。所以B正确。
34.答案D:
自由时差是所有紧后工作最早开始时间中最小值与本工作最迟完成时间的差值,因此超过了自由时差,不会影响所有紧后工作,只会影响某些紧后工作。所以D正确。
35.答案D:
选项A、C是管理的手段,属于管理措施,选项B属于组织措施.选项D施工方案的选优属于技术措施。所以D正确。
36.答案C:
建设工程项目进度控制的技术措施涉及对实现进度目标有利的设计技术和施工技术的选用。所以C正确。
37.答案A:
①检验批、分项工程应由监理工程师(建设单位项目技术负责人)组织施工单位项目专业质量(技术)负责人进行验收;②分部工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和技术、质量负责人等进行验收;③单位工程应由建设单位组织正式的竣工验收。所以A正确。
38.答案A:
企业实行企业、项目、班组的三级安全教育培训。企业的培训由安全生产管理部门组织实施,项目的培训由各项目的主要负责人组织实施,班组的培训由各班组长负责组织实施。所以A正确。
39.答案C:
通过分层调查表(见下表),可以明显看出是作业工人C影响了总体质量的水平。
分层调查统计数据表
作业工人
|
抽检点数
|
不合格点数
|
个体不合格率(%)
|
占不合格点数百分率(%)
|
A
|
40
|
2
|
5
|
1 1
|
B
|
40
|
4
|
1 0
|
22
|
C
|
40
|
1 2
|
30
|
6 7
|
合计
|
1 20
|
1 8
|
|
1 5
|
所以C正确。
40.答案C:
在质量管理过程中,通过抽样检查或检验试验所得到的质量问题、偏差、不合格等统计数据,以及造成质量问题的原因分析统计数据,均可采用排列图方法进行状况描述,它具有直观、主次分明的特点。所以C正确。
41.答案A:
建设工程质量监督档案按单位工程建立。所以A正确。
42.答案B:
工程项目质量评定工作由建设单位、监理单位组织实施。所以B正确。
43.答案A:
职业健康安全与环境管理的对象是一个组织的活动、产品或服务中能与职业健康安全发生相互作业的不健康、不安全的条件和因素,以及能与环境发生相互作用的要素。需要管理控制的并不只是有害因素,所以A说法是错误的。
44.答案B:
《职业健康安全管理体系要求》GB/T 28001--2011有关职业健康安全管理体系的标准由“范围”、“规范性引用文件”、“术语和定义”和“职业健康安全管理体系要求”四部分组成。所以B正确。
45.答案C:
依据建筑产品的特性,建设工程职业健康安全和环境管理的特点有:协调性,项目建设设计的工种甚多,并且各工种经常需要交叉或平行作业。所以C正确。
46.答案B:
建设单位应按照有关建设工程法律法规的规定和强制性标准的要求,办理各种有关安全环境保护方面的审批手续。所以B正确。
47.答案B:
信息交流是确保各要素构成一个完整的、动态的、持续改进的体系和基础,应关注信息交流的内容和方式。所以B正确。
48.答案A:
《中华人民共和国劳动法》第五十三条规定:新建、改建、扩建工程的劳动安全卫生设施必须与主体工程同时设计、同时施工、同时投入生产和使用。所以A正确。
49.答案C:
I级预警,用红色表示;Ⅱ级预警,用橙色表示;Ⅲ级预警,用黄色表示;Ⅳ级预警,用蓝色表示。所以(:正确。
50.答案B:
预警分析和预控对策的活动内容是不同的;预警分析是预警体系完成其职能的前提和基础;预控对策是预警体系职能活动的目标;预警分析的活动对象总是包容预控对策的活动对象。所以B正确。
51.答案A:
监测是预警活动的前提,识别是运用评价指标体系对监测信息进行分析,以识别生产活动中各类事故征兆、事故诱因,以及将要发生的事故活动趋势;诊断是对已被识别的各种事故现象,进行成因过程的分析和发展趋势预测;评价对已被确认的主要事故征兆进行描述性评价。所以A正确。
52.答案A:
由于建设工程项日的单件性,使得每项工程所处的条件不同,所面临的危险因素和防范措施也会有所改变,另外施工活动分散于施工现场的各个部位,这就要求建筑丁程安全控制应具有动态性。所以A正确。
53.答案A:
应急预案是对特定的潜在事件和紧急情况发生时所采取措施的计划安排,是应急响应的行动指南。所以A正确。
54.答案D:
现场处置方案的主要内容:事故特征;应急组织与职责;应急处置;注意事项。所以D正确。
55.答案B:
机械伤害指被机械设备或工具绞、碾、碰、割、戳等造成的人身伤害,不包括车辆、起重设备引起的伤害。所以B正确。
56.答案B:
根据《企业职工伤亡事故分类标准》GB 6441--1986规定,较大事故是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万以上5000万元以下直接经济损失的事故。所以B正确。
57.答案A:
生产安全事故发生后,事故现场有关人员应当立即向本单位负责人报告;施工单位负责人接到报告后,应当于lh内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。所以A正确。
58.答案B:
生活污染源主要有食物废渣、食油、粪便、合成洗涤剂、杀虫剂、病原微生物等。所以B正确。
59.答案A:
固体废物处理的基本思想:采取资源化、减量化和无害化的处理,对固体废物产生的全过程进行控制。回收利用、稳定固化、填埋属于固体废弃物的具体处理方法。所以A正确。
60.答案B:
根据《中华人民共和国招标投标法实施条例》,招标人采用邀请招标方式,应当向三个以上具备承担招标项目的能力、资信良好的特定的法人或者其他组织发出投标邀请书。所以B正确。
61.答案B:
对于工期较长的建设工程,容易遭受货币贬值或货币膨胀等因素的影响,可能给承包人造成较大损失。价格调整条款可以比较公正地解决这一承包人无法控制的风险损失。所以B正确。
62.答案B:
当工程按发包人要求修改后通过验收,其实际竣工日期为承包人送交竣工验收报告的日期。所以B正确。
63。答案D:
负责编制施工组织设计,向劳务分包人提供生产、生活临时设施;是承包人的义务。劳务分包人未经承包人授权或允许,不得擅自与发包人及有关部门建立工作联系。所以D正确。
64.答案C:
提供担保的内容、方式和相关责任,发包人和承包人除在专用条款中约定外,被担保方与担保方还应签订担保合同,作为本合同附件。所以C正确。
65.答案D:
根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,调整措施可以分为:①组织措施,如增加人员投入;②技术措施,如变更技术方案;③经济措施,如增加投入;④合同措施,如进行合同变更。违约合同责任不属于合同价格分析的内容。所以D正确。
66.答案B:
对施工分包单位进行管理的第一责任主体是施工总承包单位或施工总承包管理单位。所以B正确。
67.答案C:
论证部分是索赔报告的关键部分,其目的是说明自己有索赔权,是索赔能否成立的关键。所以C正确。
68.答案A:
施工合同条件主要用于由发包人设计的或由咨询工程师设计的房屋建筑工程和土木工程的施工项目。所以A正确。
69.答案B:
项目的管理组织结构编码,依据项目管理的组织结构图,对每一个工作部门进行编码。所以B正确。
70.答案C:
对一个建设工程而言,业主方往往是建设工程的总组织者和总集成者,一般而言,它自然就是项目信息门户的主持者。业主委托的工程顾问公司在工程管理中代表业主。所以C正确。
二、多项选择题
1.答案A、B、D:
建设丁:程项目管理的内涵是:自项目开始至项目完成,通过项目策划(Project Planning)和项目控制(Project Control),以使项目的费用目标、进度目标和质量目标得以实现(参考英国皇家特许建造师学会关于建设工程项目管理的定义,此定义也是大部分国家建造师学会或协会一致认可的)。所以A、B、D正确。
2.答案A、C、E:
组织论是一门学科,它主要研究系统的组织结构模式、组织分工和工作流程组织(图1Z201020-2),它是与项目管理学相关的一门非常重要的基础理论学科。所以A、C、E正确。
3.答案A、B:
在矩阵组织结构中,每一项纵向和横向交汇的工作,指令来自于纵向和横向两个工作部门,因此其指令源为两个。当纵向和横向丁作部门的指令发生矛盾时,由该组织系统的最高指挥者进行协调或决策。所以A、B正确。
4.答案A、B、C:
项目目标的分析和论证的主要内容包括:投资目标的分解和论证、编制项目投资总体规划、进度目标的分解和论证、编制项目建设总进度规划、项目功能分解、建筑面积分配、确定项目质量目标。所以A、B、C正确。
5.答案B、C、E:
施工总承包模式在投资控制方面的特点如下:一般以施工图设计为投标报价的基础,投标人的投标报价有依据;在开工前就有较明确的合同价,有利于业主的总投资控制;若在施工过程中发生设计变更,可能会引发索赔。所以B、C、E正确。
6.答案C、E:
依据价值公式:价值=功能/费用。所以C、E正确。
7.答案A、E:
主要资源配置计划是施工组织总设计的主要内容,施工安排和施工方法及工艺要求是施工方案主要内容。所以A、E正确。
8.答案B、C:
选项A、E是组织措施,选项D是管理措施,选项B、C是技术措施。所以B、C正确。
9.答案A、B、D、E:
项目经理应履行下列职责:项目管理目标责任书规定的职责;主持编制项目管理实施规划,并对项目目标进行系统管理;对资源进行动态管理;建立各种专业管理体系,并组织实施;进行授权范围内的利益分配;收集工程资料,准备结算资料,参与工程竣工验收;接受审计,处理项目经理部解体的善后工作;协助组织进行项目的检查、鉴定和评奖申报工作。所以A、B、D、E正确。
10.答案A、C、D、E:
组织风险,如:组织结构模式;工作流程组织;任务分工和管理职能分工;业主方(包括代表业主利益的项目管理方)人员的构成和能力;设计人员和监理工程师的能力;承包方管理人员和一般技工的能力;施工机械操作人员的能力和经验;损失控制和安全管理人员的资历和能力等。所以A、C、D、E正确。
11.答案B、D:
一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率,因此项目经理必须合理地确定成本支出计划,达到既节约成本支出,又能控制项目工期的目的。所以B、D正确。
12.答案B、D、E:
费用偏差CV= BCWP-ACWP,为负表示费用超支,为正表示费用节余,SV=BC-WP-BCWS,为负表示进度延误,为正表示进度提前。所以B、D、E正确。
13.答案A、B、D、E:
月(季)度成本分析的依据是当月(季)的成本报表,分析通常包括以下几个方面:通过实际成本与预算成本的对比,分析当月(季)的成本降低水平;通过累计实际成本与累计预算成本的对比,分析累计的成本降低水平,预测实现项目成本目标的前景;通过实际成本与目标成本的对比,分析目标成本的落实情况以及目标管理中的问题和不足;通过对各成本项目的成本分析,可以了解成本总量的构成比例和成本管理的薄弱环节。通过主要技术经济指标的实际与目标对比,分析产量、工期、质量、“三材”节约率、机械利用率等对成本的影响。通过对技术组织措施执行效果的分析,寻求更加有效的节约途径。所以A、B、D、E正确。
14.答案B、D、E:
计算时间参数确定关键线路为①→③→④→⑤→⑥→⑧,关键工作有C、E、H 。所以B、D、E正确。
15.答案A、B、C、D:
自由时差直接从波形线的长度得到,总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。其他选项均正确,E答案中G工作的总时差为2,自由时差为0 。所以A、B、C、D正确。
16.答案A、B、E:
C选项风险管理属于进度控制管理措施的范畴,故错误。 D选项应分析是否存在设计技术的影响因素,为实现进度目标有无设计变更的可能性,故错误。所以A、B、E正确。
17.答案A、C、E:
工程质量事故按事故责任划分可以分为指导责任事故、操作责任事故和自然灾害事故。所以A、C、E正确。
18.答案A、B、C、E:
D选项是错误的。一个质量特性或一个质量问题应该只用一张图分析。所以A、B、C、E正确。
19.答案B、D:
我国《建筑法》及《建设工程质量管理条例》明确政府行政主管部门设立专门机构对建设工程质量行使监督职能。所以B、D正确。,
20.答案A、B、C、D:
环境管理体系核心要素是10个,包括:环境方针;环境因素;法律法规与其他要求;目标、指标和方案;资源、作用、职责与权限;运行控制;监测与测量;评估法规的符合性;内部审核;管理评审。所以A、B、C、D正确。
21.答案A、C、D、E:
一个完整的预警体系应由外部环境预警系统、内部管理不良的预警系统、预警信息管理系统和事故预警系统四部分构成。所以A、C、D、E正确。
22.答案A、C、E:
安全控制的目标是减少和消除生产过程中的事故,保证人员健康安全和财产免受损失。具体包括:(1)减少或消除人的不安全行为的目标;(2)减少或消除设备、材料的不安全状态的目标;(3)改善生产环境和保护自然环境的目标。所以A、C、E正确。
23.答案A、B、C、D:
事故调查报告应当包括下列内容:事故发生单位概况;事故发生经过和事故救援情况;事故造成的人员伤亡和直接经济损失;事故发生的原因和事故性质;事故责任的认定以及对事故责任者的处理建议;事故防范和整改措施。所以A、B、C、D正确。
24.答案A、C、E:
施工现场噪声的控制措施:声源控制、传播途径的控制、接收者的防护、严格控制人为噪声。所以A、C、E正确。
25.答案A、B:
在合同谈判阶段双方谈判的结果一般以《合同补遗》的形式,有时也可以以《合同谈判纪要》形式,形成书面文件。所以A、B正确。
26.答案B、C:
运至施工现场用于施工的材料和待安装设备、承包人提供给劳务人员使用的机械设备需由承包人承担保险费用。所以B、C正确。
27.答案A、C、D、E:
对建设周期一年半以上的工程项目,则应考虑下列因素引起的价格变化问题:劳务工资以及材料费用的上涨;其他影响工程造价的因素,如运输费、燃料费、电力等价格的变化;外汇汇率的不稳定;国家或者省、市立法的改变引起的T程费用的上涨。所以A、C、D、E正确。
28.答案B、C、D:
对合同执行者而言,合同跟踪的重要依据是合同以及依据合同而编制的各种计划文件;其次,还要依据各种实际工程文件如原始记录、报表、验收报告等;另外,还要依据管理人员对现场情况的直观了解,如现场巡视、交谈、会议、质量检查等。所以B、C、D正确。
29.答案A、C、D、E:
常见的建设工程施工索赔有:因合同文件引起的索赔;有关工程施工的索赔;关于价款方面的索赔;关于工期的索赔;特殊风险和人力不可抗拒灾害的索赔;工程暂停、终止合同的索赔;财务费用补偿的索赔。所以A、C、D、E正确。
30.答案B、C、D、E:
业主方和项目参与各方都应编制各自的信息管理手册,主要内容包括:信息管理的任务分工表和管理职能分工表;工程档案管理制度。信息管理部门的主要工作任务是:负责编制信息管理手册,在项目实施过程中进行信息管理手册的必要的修改和补充。所以A错误。
最新资讯
- 环球网校2025年一级建造师每日一练及答案免费下载(12月23日)2024-12-23
- 环球网校2025年一级建造师每日一练及答案免费下载(12月21日)2024-12-21
- 环球网校2025年一级建造师每日一练及答案免费下载(12月19日)2024-12-19
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
- 2022年一建考试试题题库2022-07-29
