一级建造师《建筑工程》综合测试题二(附答案)
【摘要】环球网校一级建造师考试频道为方便各位一级建造师考生更好的备考2015年一级建造师考试,特地整理一级建造师考试相关练习题,并附解析与参考答案,本文为一级建造师《建筑工程》综合测试题二(附答案),希望各位一级建造师考生通过自测练习题提高自己。更多试题和资料敬请关注环球网校一级建造师考试频道,您可以按【ctrl键+D】手动收藏此页面。
点击查看>>>>2014年一级建造师《各科目》综合测试题与答案【汇总】
综合测试题(二)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.同一长度的压杆,截面面积及材质均相同,仅两端支承条件不同,则压杆临界力最小的情况是( )。
A.两端铰支 B.一端固定,一端自由
C.两端固定 D.一端固定,一端铰支

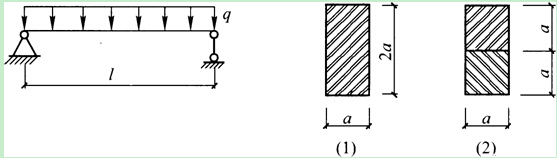

2.承受均布荷载的简支钢梁,其跨中挠度f=5ql4/384EI,图中截面(2)为叠合梁,假定叠合梁上下梁间无任何约束且叠合面无摩擦力,则采用截面(1)的挠度f1和采用截面(2)的挠度f2的关系为( )。
3.经纬仪不能直接完成的工作是( )。
A.测定未知点的高程
B.测量两个方向之间的水平夹角
C.测量两个方向之间的竖直夹角
D.借助水准尺,测量两点间的水平距离
4.水泥进场时应对其进行检查,检查应按同一生产厂家、同一等级、同一品种、同一批次一定数量至少取样一次,其中同一批次最大取样数量是( )。
A.袋装不超过100t为一批,散装不超过500t为一批
B.袋装不超过200t为一批,散装不超过300t为一批
C.袋装不超过200t为一批,散装不超过500t为一批
D.袋装不超过100t为一批,散装不超过300t为一批
6.关于静力压桩法施工的说法,正确的是( )。
A.压同一节桩时可间断进行
B.将桩压人土中3m左右应停止,校正桩的垂直度
C.当压力表数值达到预先规定值后,方可停止压桩
D.静力压柱施工一般采用分段压入、逐段接长的方法
7.防水混凝土留设有后浇带时,当设计无要求时,至少应在原混凝土浇筑完成后( )d才能进行后浇带混凝土浇筑。
A.2 1 B.2 8
C.4 2 D.6 0
8.甲施工企业总承包了一个高档酒店工程,将其中的大堂装修工程分包给符合资质条件的乙装饰公司,分包合同写明:“大堂装修工程质量完全由乙方负责”,现大堂出现装修施工质量问题,责任划分正确的是( )。
A.甲方承担全部责任
B.乙方承担全部责任
C.甲方和乙方承担连带责任
D.按甲方、乙方签订合同中约定承担责任
9.对于承受轴向荷载的摩擦桩,用捶击沉桩法打预制桩时,桩的人土深度的控制标准正确的是( )。
A.以标高为主,贯入度作为参考
B.以贯入度为主,标高作为参考
C.以桩的入土深度为主,标高作为参与
D.以桩的中心位置为主,贯入度作为参考
10.在普通砖砌工程中,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度至少不应小于高度的( )倍。
A.1/3 B.1/2
C.2/3 D.1
11.在工程网络计划中,工作F的最早开始时间为第15天,其持续时间为5d。该工作有三项紧后工作,它们的最早开始时间分别为第24天、第26天和第30天,最迟开始时间分别为第30天、第30天和第32天,则工作F的总时差和自由时差分别为( )d。
A.10和4 B.10和10
C.12和4 D.12和10
12.《施工许可证》应由( )办理并领取。
A.施工单位 B.建设单位
C.监理单位 D.设计单位
13.住宅室内装饰装修时,在承重外墙上开门、窗应当经( )批准。
A.城市规划行政主管部门
B.建设行政主管部门
C.房屋物业管理单位
D.原设计单位或具有相应资质的设计单位
14.某工程搭设高度30m的双排脚手架,架体与结构连接的做法正确的是( )。
A.刚性连墙件
B.柔性连墙件
C.刚性或柔性连墙件
D.钢丝绳锁紧和钢支撑顶撑配合的方式
15.室内地面面层材料选材为花岗石块材,其可能产生的主要污染问题是( )。
A.甲醛释放量有可能超标
B.氨释放量有可能超标
C.放射性有可能超标
D.氡释放量有可能超标
16.关于可调价格合同价格调整因素,可以进行价格调整的是( )。
A.市场价格在建材需求旺季上涨
B.一月之内累计停电超过24h
C.一年之内造价管理部门发布价格指数出现差异
D.施工期间项目所在地出台地方法规导致工程成本大幅上升
17.关于曲线配筋无粘结预应力工程施工的说法,正确的是( )。
A.先两端张拉,后浇筑混凝土
B.先浇筑混凝土,后两端同时张拉
C.先一端锚固,一端张拉,后浇筑混凝土
D.先浇筑混凝土,再一端张拉,一端锚固
18.建筑的空调机房,其内部所用装饰装修材料应为( )等级防火材料。
A.A B.B1
C.B2 D.B3
19.下列生产安全事故中,可判定为重大事故等级的是( )。
A.火灾事故造成30人死亡,16人重伤,55人轻伤
B.事故造成9人死亡,36人重伤
C.事故造成6人死亡,21人重伤,直接经济损失985万元
D.事故未造成人员死亡,7人重伤,直接经济损失5156万元
20.高强螺栓连接副终拧后,螺栓丝扣外露应为2~3扣,其中最多允许有( )的螺栓丝扣外漏1扣或4扣。
A. 10% B.12%
C.15% D.20%
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.混凝土拌和物的和易性是一项综合的技术性质,它包括( )等几方面的含义。
A.流动性 B.抗冻性
C.保水性 D.耐久性
E.黏聚性
22.关于粉刷石膏层表面主要特点的说法,正确的有( )。
A.表面坚硬 B.光滑
C.细腻 D.不起灰
E.耐水
23.关于装饰装修施工的做法,正确的有( )。
A.玻璃幕墙挂吊在承重砌体外墙结构上
B.消火栓箱体采用A材料
C.空调机组安装在吊顶主龙骨上
D.排水管道采用PP-R管材
E.承重墙经监理工程师审核后予以拆除
24.钢结构一级、二级焊缝不得有( )等缺陷。
A.夹渣 B.电弧擦伤
C.焊道 D.表面气孔
E.弧坑裂缝
25.建筑主体结构分部工程验收,必须参加的单位有( )。
A.建设单位 B.设计单位
C.监理单位 D.勘察单位
E.基坑分包单位
26.关于脚手架工程检查与验收的说法,正确的有( )。
A.脚手架基础完工后,架体搭设前应进行检查与验收
B.架体每搭设完10m高度后应进行一次检查与验收
C.作业层上施加荷载前应进行检查与验收
D.架体停用超过两周后应进行检查与验收
E.架体搭设到原施工组织设计预定高度后应进行检查与验收
27.关于建设工程施工招标与投标的说法,正确的有( )。
A.招标方可根据招标项目的具体情况,组织潜在投标方勘探项目现场
B.中标单位有权将中标项目分解后分包他人
C.招标方可根据具体工程项目编制一个或多个标底,设有标底的,标底必须保密
D.采取邀请招标方式时,必须向三个以上具备承担招标项目能力的单位发出投标邀请书
E.在招标文件要求提交投标文件的截止时间之后送达的投标文件,应视具体情况由招标方决定是否接收
28.关于建筑工程质量不符合要求时的处理说法,正确的有( )。
A.通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收
B.经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收
C.经返工重做或更换器具、设备的检验批,应重新进行验收
D.经返修或加固处理的分部、分项工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收
E.经有资质的检测单位检测鉴定达不到设计要求,再经原设计单位核算,认为能够满足结构安全和使用功能的检验批,严禁验收
29.下列土方工程项目中,适合采用正铲挖掘机进行施工的有( )。
A.较深的大型管沟
B.挖掘河床
C.大型场地平整土方
D.找平表面并平整场地
E.开挖经爆破后的岩石和冻土碎块
30.需要办理竣工验收备案手续的工程有( )。
A.新建工程
B.改建工程
C.扩建工程
D.临时建筑
E.农民自建单层住宅
三、案例分析题(案例1~3,每题20分,案例4~5,每题30分,请根据背景材料,按要求作答)
(一)
背景资料
某4层框架结构厂房,建筑面积为5200m2 .工程开工前施工图纸齐全,且现场已达“三通一平”标准。建设单位通过邀请招标的方式确定了A公司为施工承包单位,2011年1月20日,双方签订了固定总价模式的施工合同。合同中约定如下条款:
(1)合同工期为320d,每提前ld奖励5000元,每拖延ld罚款10000元;
(2)A公司不得将工程转包,但允许分包;
(3)该工程质量实行终身保修;
(4)施工单位按监理工程师批准的施工组织设计组织施工,不承担因此引起的工期延误和费用增加的责任。
在施工过程中,发生了如下事件:
事件一:建设单位修改工程设计,造成停工待图3d;
事件二:7月份遇到罕见特大暴雨,导致全场性停工:10d;8月份又遇到季节性降雨,导致全场性停工3d;
事件三:在竣工验收时,总监理工程师要求对已隐蔽的地下管沟内机电安装工程重新挖开进行复验,施工单位认为严格按监理批复的施工组织设计进行施工且验收合格,根据合同条款施工单位拒绝再次挖开检查,建设单位进行调解,停工2d后施工单位同意复验,复验结果满足设计及规范要求,复验及恢复又造成工期延误6d。
事件四:施工单位实际完成该工程的工期为344d。为此,建设单位扣罚施工单位延误工期的费用:24×10000=24万元.
问颢
1.建设单位采取的招标方式是否合适?说明理由。
2.建设单位与施工单位签订的合同模式是否合适?说明理由。
3.施工过程中发生的事件一、事件二、事件三中,索赔是否成立?分别说明理由。
4.假定事件一、事件二、事件三均在关键线路上,结合上述事件,试问事件四中建设单位应给予施工单位奖励还是罚款?为什么?并给出具体奖罚数额?
(二)
背景资料

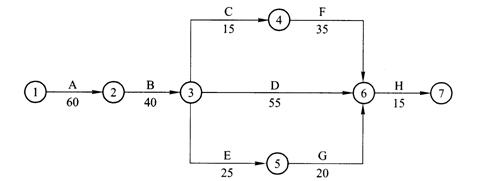

某单项工程,施工单位中标后进场,并编制施工组织设计,其中进度计划网络图如下图所示,报监理工程师批准后按此组织施工:
在施工进展到第7 5天时,对实际施工进度进行检查时发现:工作A已全部完成,工作B即将开始。
监理工程师认为施工进度滞后比较严重会影响总工期,要求施工单位在丁艺关系固定的情况下,通常调整各工作持续时间来压缩工期,并提出明确有效的赶工措施,必须保证按原进度计划的总工期完工。
经施工单位测算,各工作相关参数见下表:
序号
|
工作
|
最大可压缩时间(d)
|
赶工费用(元/d)
|
1
|
A
|
10
|
2000
|
2
|
B
|
5
|
2000
|
3
|
C
|
3
|
1000
|
4
|
D
|
10
|
3000
|
5
|
E
|
5
|
2000
|
6
|
F
|
10
|
1500
|
7
|
G
|
10
|
1200
|
8
|
H
|
5
|
4200
|
问题
1.指出本工程施工组织设计中进度计划网络的关键线路(用节点表示),并计算进度计划网络图的总工期。
2.监理工程师认为B工作进度滞后会影响总工期是否正确?为什么?
3.施工单位应如何调整原进度计划,既经济又保证整个工作能在原计划工期内完成(列出详细调整过程)。并计算调整所需投入的赶工费用。
4.重新绘制调整后的进度计划网络图,并列出关键线路(用工作表示)。
(三)
背景资料
某施工单位通过竞标获得了某工程项目。甲、乙双方签订了有关工程价款的合同,其中包含如下主要内容:
(1)工程造价为800万元,主要材料费占施工产值的比重为70%;
(2)预付备料款为工程造价的25%;
(3)工程进度逐月计算;
(4)工程保修金为工程造价的5%,从逐月工程款中扣除,待保修期满后一次性返还;
(5)材料价差调整按规定进行,最后实际上调各月均为10%,竣工结算时一次性支付。
各月完成的实际产值如下表所示:
工程各月实际完成产值(单位:万元)
月份
|
1
|
2
|
3
|
4
|
5
|
完成产值
|
80
|
130
|
215
|
180
|
195
|
竣工验收时,发现原合同中未约定工程保修年限,甲方经与乙方协商,双方同意按相关规定中的最低保修年限作为本合同的保修年限执行。
问题
1.该工程的预付款、起扣点为多少(精确到小数点后两位)?
2.该工程2至4月,每月拨付的工程款是多少?累计工程款多少?
3.5月份办理工程竣工结算时,该工程总造价是多少?竣工结算时,甲方应付的工程尾款是多少?
4.试给出本工程基础、主体结构、防水、装饰装修、给排水工程等的合理保修年限各为多少?
(四)
背景资料
某集团承建北京某住宅项目,位于居民密集区域,总建筑面积30000m2,地上16层,地下2层。基础采用筏形基础,主体为剪力墙结构,工程抗震设防烈度8度,剪力墙抗震等级2级。耐火等级地上为二级、地下为一级,外墙外保温采用95mm厚聚苯板大模内置保温做法,地下室防水等级2级,采用2道防水:P6混凝土结构自防水和3mm+3mm厚改性沥青防水卷材,屋面防水等级2级,4mm厚SBS改性沥青防水卷材+3mm厚改性沥青涂料。
施工平面图设计时,因施工场地狭小,现场道路按3m考虑并兼做消防车道,路基夯实,上铺150mm厚砂石,并作混凝土面层。
施工现场水源,施工用水和生活用水可直接接业主的供水管口。现场布置两个消火栓,间距100m,其中一个距拟建建筑物4m,另一个距临时道路2.5m。
施工现场采用三级配电系统,供配电干线采用架空线路,支线及进楼电源采用电缆直
埋。设计和施工中,照明配电箱内采用熔断器作线路保护,电工接线时,保护零线使用红
线且为独股,电源线从箱体外侧接人。电缆线路和室内线路均作短路保护。现场钢筋切割
机由与其相距5m的开关箱直接控制。
在基础施工前,因地下水位较高,采用人工降低地下水位至基坑底以下400mm,待筏板混凝土浇筑施工完毕后立即进行了基坑的回填工作。
施工现场有一8m×6m的焊接车间,车间内储存了2瓶氧气和2瓶乙炔,分别放置在同一房角的水泥地面上,车间内2名工人正在进行焊割作业,另外一名工人正在休息吸烟。
问题
1.结合本案例说明施工总平面图的设计步骤有哪些?
2.指出本案例中不妥之处。并分别说明理由。
3.施工现场临时用水计算时一般主要考虑哪几类用水?
4.何谓“三级配电”系统?
5.配电箱、开关箱在使用过程中,送电操作和停电操作顺序分别是什么?
(五)
背景资料
由某企业承建某多功能现代化商务综合大厦,地上4 6层,地下3层,全现浇钢筋混凝土框架一剪力墙结构,主体结构采用泵送混凝土等新技术。建筑物周边都十分接近规划用地红线,周边建筑及地下管线对因工程基坑开挖引起地层变形移动影响十分敏感,且基坑北面临近地铁。该工程地下室基坑开挖深度较大,为确保基坑开挖安全编制了专项施工方案,老师论证后并由安全总监签字确认后实施。该地下室位于总厚度达40多米的淤泥质土之中,根据本工程的特点,经多方案比较,决定基坑围护结构采用80cm厚的地下连续墙,而支护结构则为五道钢筋混凝土水平支撑的总体方案。经验算,可以满足结构变形和稳定要求,确保地下室开挖施工不至于影响地铁的正常运行、周边道路、建筑物及各种地下管线的正常使用。在工程施工中发生如下事件:
事件一:本工程地下水位较高,约为-0.5m,开挖范围位于淤泥质土体内,含水量大,施工必须事前采取降水措施,因基坑围护是采用地下连续墙,具有较好的挡水和抗渗性能。结合实际情况,决定采用轻型井点降水并编制了降水施工方案。
事件二:根据地质勘察资料、上部结构形式、荷载和施工条件等情况,基础施工采用人工挖孔扩底灌注桩与平板式筏形基础,板厚2m,桩基承台连同地下室的筏形基础同时展开施工。基础底板厚2m,桩基承台厚1.8m,混凝土强度等级C40,抗渗等级P8。由于承台和筏板混凝土浇筑量大,在开始阶段施工中出现了少许裂缝。为确保施工质量,项目部制定了以下控制裂缝的措施:
(1)优先选用低水化热的普通硅酸盐水泥拌制混凝土,并适当加入木质素磺酸钙减水剂。
(2)在保证混凝土设计强度等级的前提下,适当提高水灰比,减少水泥用量。
(3)降低混凝土的浇筑温度,控制混凝土内外温差在30℃以内。
(4)分层分块逐步浇筑,加强养护,及时对混凝土进行覆盖保温、保湿材料。
(5)预埋冷冻管,通人循环水将混凝土内部降温。
事件三:在进行办公楼大厅顶盖模板支架预应力混凝土空心板现场浇筑施工时,发生模板支撑体系坍塌事故,造成6人死亡、1 2人受伤。经有关部门调查,造成事故主要原因是模板支架搭设质量不符合要求;现场搭设模板支架中使用的部分钢管材料存在质量缺陷;施工现场管理存在严重问题。事后,建设行政主管部门对该施工企业作了相应的行政处罚,公安机关依法对有关责任单位的涉案人员追究刑事责任。
问题
1.请指出本案例中有哪些不妥之处,并分别说明理由。
2.分析说明事件二中承台和筏板混凝土浇筑中出现裂缝的主要原因是什么?
3.事件三工程事故可定为哪级事故?并说明理由。
4.事件三事故类型是什么?建筑工程施工现场常见事故还有哪些?
5.结合事件三中部分钢管材料存在质量缺陷的问题,说明进场材料质量控制的要点主要有哪些(至少列出四项)?
综合测试题(二)答案与解析
一、单项选择题
l.B; 2.C; 3.A; 4.C; 5.A; 6.D; 7.C; 8.C;
9.A; 10.C; 11.A; 12.B; 13.D; 14.A; 15.C; 16.D;
17.B; 18.A; 19.D; 20.A
二、多项选择题
21.A、C、E; 22.A、B、C、D; 23.B、D; 24.A、B、D、E;
25.A、B、C; 26.A、C、E; 27.C、D; 28.A、B、C、D;
29.A、C、E; 30.A、B、C
三、案例分析题
(一)
1.招标方式:不合适;
理由:此工程结构不特殊、技术不复杂、工程量也不大,也没有专有技术或专利应用,必须进行公开招标。
2.采用固定总价合同模式:合理;
理由:此工程工程量不大,工期较短,技术不复杂,风险不大,业主有详细设计图纸,承包单位能准确计算工程量,适宜采用固定总价合同。
3.事件一:停工待图3d的工期索赔成立;
理由:变更设计、因为等待图纸发生停工,属建设单位原因造成。
事件二:罕见特大暴雨停工10d的索赔成立;
理由:罕见特大暴雨,认定为不可抗力,工期延误属建设单位责任范围。
季节性降雨停工3d的索赔不成立;
理由:季节性降雨,为一个有经验的承包商可以合理预见的事项,造成工期延误属施工单位承担。
事件三:停工2d的工期索赔不成立;
理由:无论前期是否验收,总监理工程师提出再次复验时,施工单位均有义务进行配合。
复验及恢复的6d工期索赔成立;
理由:复验结果合格,由此造成的工期延误及恢复费用均应由建设单位承担责任。
4.事件四:建设单位应对施工单位处以罚款;
理由:事件一施工单位获得工期索赔3d,事件二施工单位获得工期索赔10d,事件三施工单位获得工期索赔6d,累计工期索赔19d。施工单位总工期判罚依据应为:320+19=339d。实际完成工期为344d,故应予以处罚。
罚款金额:(344-339)×10000=50000元。
(二)
1.进度计划网络图的关键线路(用节点表示)应为:①→②→③→⑥→⑦;
进度计划网络图的总工期:60+40+55+15=170d。
2.监理工程师认为B工作进度滞后会影响总工期:正确;
理由:B工作在关键线路上,其进度延误必定影响总工期(或B工作总时差为0d,其实际进度延误15d,故影响总工期15 d)。
3.进度计划网络图调整过程如下:
(1)总工期拖后15d,即剩余工作按原计划进行的话,实际工期将为185d;
找出此时的关键线路:B→D→H 。
(2)关键线路上工作B、工作D、工作H均可调整,其中工作B赶工费率最低,故先对工作B持续时间进行压缩。
工作B压缩5d,因此增加费用为5×2000=10000元;
总工期为:185-5=180d;
调整后,关键线路:B→D→H。
(3)剩余关键线路上的工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
工作D最大可压缩时间为10d,但在工作D持续时间压缩的同时,应考虑与之平行的各线路,以各线路工作正常进展均不影响总工期为限。
故工作D只能先压缩5天,因此增加费用为:5×3000=15000元;
总工期为:180-5=175d;
调整后,关键线路:B→D→H和B→C→F→H两条。
(4)此时关键线路变成两条。在剩余关键线路上的工作中,存在三种压缩方式:
1)同时压缩工作C、工作D的持续时间;
2)同时压缩-工作F、工作D的持续时间;
3)压缩.工作H的持续时间。
分别计算三种压缩方式的赶工费率:
1)同时压缩丁作C、工作D:赶工费率:1000+3000=4000元/d;
2)同时压缩工作F、工作D:赶工费率:1500+3000=4500元/d;
3)压缩工作H:赶工费率:4200元/d。
由此可见,同时压缩工作C和工作D的赶工费率最低,故应选择对工作C和工作D同时进行压缩。
工作C最大可压缩天数为3d,工作D还剩余可压缩时间为5d,故本次调整只能压缩3d,因此增加费用为:3×1000+3×3000=12000元;
总丁期为:175-3=172d;
调整后,关键线路:B→D→H和B→C→F→H两条。
(5)此时关键线路仍为两条,在剩余关键线路上的工作中,存在两种压缩方式:
1)同时压缩工作F、工作D的持续时间;
2)压缩.工作H的持续时间。
分别计算两种压缩方式的赶工费率:
1)同时压缩工作F、工作D:赶工费率为:1500-53000=4500元/d;
2)压缩工作H:赶工费率=4 200元/d。
由此可见,压缩.工作H的赶工费率最低,故应选择对工作H的持续时间进行压缩。
上述三步已压缩13d,本次工作H持续时间仅需压缩2d,因此增加费用为2×4200=8400元。
总工期为:172-2=170d。
(6)通过以上工期调整,工作仍能按原计划的170d完成。
所需投入的赶工费为:10000+ 15000-512000+8400=45400元。

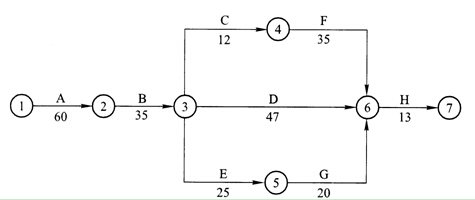

4.调整后的进度计划网络图如下所示:
调整后进度计划I酬络图的关键线路(用工作表示):A→B→D→H和A→ B→C→F→H。
(三)
1.预付款为:800×25%=200万元。
起扣点为:800-200/70%=514.29万元。
2.二月拨付工程款为:130×(1-5%)=123.50万元;
累计工程款:80×(1-5%)+123.5=199.50万元。
三月拨付工程款为:215×(1-5%)=204.25万元;
累计工程款为:199.50+204.25=403.75万元。
四月完成产值180万元,扣除质保金后为:180×(1-5%)=171万元;
403.75+171=574.75>514.29,应从4月开始回扣预付款;
则四月拨付工程款为:171-(574.75-514.29)×70%=128.68万元.
累计工程款为403.75+128.68=532.43万元。
3.经过材料调整价差后,该工程总造价为:800+800×70%×10%=856万元;
竣工结算时,甲方应付工程尾款为:856-(856×5%)-200-532.43=80.77万元。
4.本工程基础工程保修年限为:该工程设计文件规定的合理使用年限;
主体结构工程保修年限为:该工程设计文件规定的合理使用年限;
防水工程保修年限为:5年;
装饰装修工程保修年限为:2年;
给水排水工程保修年限为:2年。
(四)
1.施工总平面图设计步骤:
(1)设置大门,引入场外交通道路;
(2)布置大型机械;仓库;
(3)布置仓库;堆场;
(4)布置加工厂和混凝土搅拌站;
(5)布置内部临时运输道路;
(6)布置临时房屋;
(7)布置临时水电管线网和其他动力设施;
(8)绘制正式的施工总平面图。
2.不妥之处如下:
(1)该工程消防车道设置不合理。消防车道要求不小于4m(本案例中将临时道路兼作消防车道,宽3m)。
(2)照明配电箱不可采用熔断器作线路保护,应采用低压断路器,线路截面要与低压断路器配合。
(3)保护零线应使用绿/黄双色线,多股线芯,电源线应从电箱下口进线口接入。
(4)电缆线路和室内线路除了作短路保护,还应作过载保护。
(5)现场钢筋切割机由与其相距5m的开关箱直接控制不妥。规范规定开关箱与其直接控制的固定式用电设备的水平距离不宜超过3m。
(6)降水施工做法不妥。在施工前,采用人工降低地下水位至基坑底以下应不少于500mm。
(7)回填土施工做法不妥。筏板混凝土浇筑施工完毕后,应待混凝土强度达到设计强度的30%时,才可进行基坑的回填工作。
(8)氧气瓶与乙炔瓶工作间距不符合要求。氧气瓶与乙炔瓶工作间距应不小于5m,氧气瓶、乙炔瓶与明火的距离不小于l0m。本例中将氧气瓶与乙炔瓶存放在同一房角,2名工人正在进行电焊作业,显然氧气瓶与乙炔瓶工作间距不足5m,且工人在车间内吸烟存在安全隐患。
3.施工现场临时用水量计算是主要考虑以下用水:
现场施工用水量(q1);施工机械用水量(q2);施工现场生活用水量(q3);生活区生活用水量(q4);消防用水量(q5)。
4.三级配电系统是指:配电柜或总配电箱、分配电箱、开关箱三级配电方式。
5.配电箱、开关箱在使用过程中,其送电操作顺序:总配电箱→分配电箱→开关箱;
其停电操作顺序:开关箱→分配电箱→总配电箱。
(五)
1.本案例中的不妥之处如下:
(1)基坑开挖专项施工方案由安全总监签字确认后实施不妥;
理由:该深基坑专项施工方案应由施工总承包单位技术负责人、总监理工程师签字后才能实施。
(2)本工程地下室位于总厚度达40多米的淤泥质土之中,地下水位较高,约为-0.5 m,开挖范围位于淤泥质土体内,采用轻型井点降水不妥;
理由:因其降水深度达不到要求,应采用深井井点降水。
(3)事件二中控制裂缝的措施前三项均不妥;
理由:1)普通硅酸盐水泥水化热较高,应尽量选用低热或中热水泥,如矿渣水泥、粉煤灰水泥等拌制混凝土,并适当加入缓凝减水剂;2)施工时适当提高水灰比不妥,因为混凝土的干缩受水灰比的影响较大,水灰比越大,干缩越大。应在保证混凝土设计强度等级的前提下,适当降低水灰比,减少水泥用量;3)将控制混凝土内外温差在30℃以内不妥,温差过大会产生过大的温度应力。我国规范规定:在设计无具体要求时,大体积混凝土浇筑应控制混凝土内外温差在25℃以内。
2.造成承台和筏板混凝土浇筑中出现裂缝的主要原因分析如下:
承台和筏板混凝土浇筑体积大,在水泥水化过程中水化热产生的温度应力与大体积混凝土收缩而产生的收缩应力共同作用下,产生拉应力,使混凝土产生裂缝。
3.依据国务院《生产安全事故报告和调查处理条例》(国务院令第493号)规定,本工程这起事故可判定为较大事故。
理由:根据国务院《生产安全事故报告和调查处理条例》(国务院令第493号)第3条规定:较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。
4.本起事故属于坍塌事故。
建筑工程施工现场常见的事故类型还有:高处坠落、物体打击、触电、机械伤害等。
5.进场材料质量控制要点有:
(1)掌握材料信息,优选供货厂家;
(2)合理组织材料供应,确保施工正常进行;
(3)合理组织材料使用,减少材料损失;
(4)加强材料检查验收,严把材料质量关;
(5)要重视材料的使用认证,以防错用或使用不合格的材料;
(6)加强现场材料管理。
最新资讯
- 环球网校2025年一级建造师每日一练及答案免费下载(12月25日)2024-12-25
- 环球网校2025年一级建造师每日一练及答案免费下载(12月23日)2024-12-23
- 环球网校2025年一级建造师每日一练及答案免费下载(12月21日)2024-12-21
- 环球网校2025年一级建造师每日一练及答案免费下载(12月19日)2024-12-19
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
