一级建造师《通信与广电》综合测试题一(附答案)
【摘要】环球网校一级建造师考试频道为方便各位一级建造师考生更好的备考2015年一级建造师考试,特地整理一级建造师考试相关练习题,并附解析与参考答案,本文为一级建造师《通信与广电》综合测试题一(附答案),希望各位一级建造师考生通过自测练习题提高自己。更多试题和资料敬请关注环球网校一级建造师考试频道,您可以按【ctrl键+D】手动收藏此页面。
点击查看>>>>2014年一级建造师《各科目》综合测试题与答案【汇总】
综合测试题一
第一部分 单项选择题(每题1分,共20分;每题只有一个正确选项)
1.从硬件构成来看,通信网的构成要素包括:终端节点、交换节点、业务节点、( )。
A.传输设备 B.传输节点
C.传输系统 D.通信光缆
2.SDH系统中的基本传输速率是( )。
A.2Mbit/s B. 155Mbit/s
C.64Kbit/s D. 2.5Gbit/s
3. PTN以( )为核心。
A.IP B.MPLS
C.ATM D.SDH
4.数据格式为透明的是( )的通道,它与信号速率及电调制方式无关,在网络发展中是理想的扩容手段,也是引入宽带新业务的方便手段。
A.准同步数字体系(PDH) B.同步数字体系(SDH)
C.光波分复用(WDM) D.软交换体系
5.在SDH保护环网结构中,( )是系统中必不可少的网元节点,利用它的时隙保护功能,可以使得电路的安全可靠性大为提高。
A.终端复用器(TM) B.分插复用器(ADM)
C.再生中继器(REG) D.同步数字交叉连接设备(SDXC)
6.由于大气中媒质的不均匀性,对电磁波产生散射作用,在接收端天线可收到多径传来的这种散射波,它们之间具有任意振幅和随机相位,可使收信点场强的振幅发生变化。这种衰落是( )。
A.闪烁衰落 B.波导型衰落
C. K型衰落 D.多径衰落
7.大唐电信代表中国提出的( )标准采用了TDD模式,支持不对称业务。
A.CDMA B.WCDMA
C.CDMA2000 D.TD-SCDMA
8.在利用( )进行通信时,存在着两个限制条件:首先,在进行信息传送时,通信双方必须处于同时激活可用状态;其次,两个站之间的通信资源必须可用,而且必须专用。
A.电路交换 B.报文交换
C.数据报方式分组交换 D.虚电路方式分组交换
9.在大容量的通信枢纽楼,一般采用( )为负载供电。
A.集中供电 B.分散供电
C.混合供电 D.一体化供电
10.( )光纤适用于通信网和其他通信设备,既能用于新的陆上网络,又可对现有系统进行升级改造,它特别适用于DWDM系统的传输。
A.G.652 B.G.653
C.G.654 D.G.655
11.我国模拟电视系统彩色电视制式采用的是( )。
A.NTSC制式 B.PAL制式
C.SECAM制式 D.ATSC制式
12.通信设备的迁装、换装及电路割接工作由( )负责组织。
A.建设单位 B.设计单位
C.施工单位 D.供货单位
13.通信局(站)的接地方式,应按( )的原理设计。
A.独立接地 B.联合接地
C.分组接地 D.分级接地
14.天馈线系统安装施工中,风力达到4级禁止( )。
A.上塔作业 B.高空作业
C.搬运设备 D.吊装天线
15.对于电视发射机图像部分和伴音部分均要求测试的技术指标是( )。
A.输入电平 B.输入阻抗
C.群时延 D.预加重时间常数
16.在卫星电视接收系统中,馈源工作的位置介于( )之间。
A.天线和高频头 B.高频头和功率分配器
C.天线和功率分配器 D.功率分配器和数字卫星电视接收机
17.当事人对行政处罚决定不服,申请行政复议或者提起行政诉讼的,行政处罚( )执行,法律另有规定的除外。
A.暂缓 B.停止
C.不停止 D.行政复议后
18.下列人员中应持证上岗的是( )。
A.光缆接续人员 B.缆沟开挖人员
C.高空作业人员 D.架空立杆人员
19.下列标石中,( )表示普通接头标石。
20.电信管道是承载通信网络的组成部分,必须按照( )审批的设计图纸路由实施,满足光(电)缆布放和使用的要求。
A.建设行政主管部门 B.规划部门
C.当地通信管理局 D.建设单位
第二部分 多项选择题(每题2分,共20分;每题有2~4个正确选项,全对得2分,选错不得分,少选每个正确选项得0.5分)
1.在通信网中,属于交换节点功能的有( )。
A.提高物理线路的使用效率
B.交换功能
C.话务统计
D.维护管理
E.实现对交换节点呼叫建立的控制
2. 4G关键技术有( )。
A. OFDM多载波技术
B. MIM。多天线技术
C.OTDM链路自适应技术
D.SA智能天线
E. IP传输技术
3. 4G无线通信目标包括( )。
A.提供更高的传输速率
B.支持更高的终端移动速度(250km/h)
C.全IP网络架构、承载与控制分离
D.提供无处不在的服务、异构网络协同
E.提供手机电视业务
4.准同步数字体系(PDH)的特点有( )。
A.实现了数字传输体制上的世界性标准
B.有标准光接口信号和通信协议
C.频带利用率较SDH低
D.复用结构复杂,缺乏灵活性,上下业务费用高,数字交叉连接功能的实现十分复杂
E.网络运行、管理和维护(OAM)主要靠人工的数字信号交叉连接和停业务测试
5.第三代移动通信系统标准有( )。
A.GSM B.CDMA
C.WCDMA D.CDMA2000
E.TD-SCDMA
6.直流电源的( )是标志其电能质量的重要指标。
A.电压 B.电流
C.稳定性 D.杂音
E.功率
7.关于高清晰度电视,说法正确的有( )。
A.高清晰度电视的图像质量应相当于35m胶片的质量
B.传输带宽窄
C.音频质量高,可支持4.1声道或5.1声道的数字环绕节目源
D.抗干扰能力强,不受干扰、增益、相位错误和串声的影响
E.信号监视和分析的设备简单
8.基础电信业务经营者可以在民用建筑物上附挂、设置( )设施。
A.电信线路 B.高压供电线路
C.移动通信基站 D.小型天线
E.大型天线
9.通信行政执法人员依法进行调查、检查或者当场作出行政处罚决定时,( )。
A.应当向当事人或者有关人员出示行政执法证件
B.应当向当事人或者有关人员出示行政执法文件
C.当事人进行口头陈述和申辩的,执法人员应当制作笔录
D.当事人提出的事实、理由和证据经复核能够成立的,应当采纳
E.通信主管部门不得因当事人申辩而加重处罚
10.对于产生环境污染的通信工程建设项目,建设单位必须把环境保护工作纳入建设计划,并执行“三同时制度”,即( )。
A.同时设计 B.同时计划
C.同时施工 D.同时监理
E.同时投产使用
第三部分 案例分析(一、二、三题为20分题,四、五题为30分题)
一、背景
某本地网通信光缆架空线路工程线路全长50km,光缆沿途需与3条ll0kV高压电力线、多条低压裸露电力线及1条直埋光缆交越。业主已选定监理单位。施工合同规定:除光缆、接头盒和尾纤外,其余材料全部由施工单位承包,施工地点位于丘陵地带。本工程不含爆破且施工季节为多雨季节。施工过程中,发现吊线垂度不符合规范要求。
问题
1.分析影响本工程的质量因素。
2.利用因果分析图法分析工程中影响吊线垂度质量的因素。
3.作为现场管理本工程的项目经理,请根据上述条件列出可以设置为质量控制点的部位或过程。
二、背景
某架空线路工程施工期间正逢雨季,线路路由与高压电力线路交越,在施工组织设计中,对上述因素都有处理方案。项目经理在交代任务后,只对带班人员说要注意安全,带班人员也对操作人员作了同样的交代,结果发生安全事故,操作人员一人触电死亡。
问题
1.分析工程现场的危险源(因素)。
2.本工程施工阶段安全控制要点是什么?
3.指出本工程安全技术交底是否正确并简要说明安全技术交底的正确做法和安全技术交底的内容和要求。
4.列出本工程应编制的应急预案。
三、背景
架空线路单位工程的工作量及技工、普工的总工日数如下表:
工作名称
|
单位
|
数量
|
技工总工日
|
普工总工日
|
路由复测
|
km
|
50
|
25
|
25
|
立8m水泥杆(综合土)
|
根
|
1250
|
500
|
1000
|
制装7/22单股拉线、
|
条
|
500
|
350
|
250
|
架设7/20吊线
|
条千米
|
50
|
250
|
250
|
敷设12芯光缆
|
km
|
65
|
650
|
450
|
光缆接头
|
个
|
30
|
50
|
|
光缆成端
|
个
|
2
|
10
|
|
中继段测试
|
段
|
1
|
10
|
|
人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。
问题
1.列式计算本.工程的拟完工程计划施工成本和已完工程计划施工成本。
2.如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。
3.计算本工程的成本偏差并简要分析。
4.计算本工程的进度偏差并简要分析。
问题
1.上述事件中,哪些乙方可以向甲方要求索赔?哪些不可以?简要说明理由。
2.每项事件的工期索赔各是多少天?总计工期索赔是多少天?
3.合理索赔金额是多少?
4.乙方应向甲方提供哪些索赔文件?
5.简述如何提高索赔成功率。
五、背景
某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA,TB,TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间及需完成的工作如下表。
施工班组
|
工作量
|
需要时间
|
商完成的工作
|
A1
|
50km
|
25d
|
负责A中继段的光缆沟开挖、障碍处理工作
|
A2
|
50km
|
25d
|
负责A中继段的放缆、回填及标石埋设工作
|
B1
|
60km
|
30d
|
负责B中继段的光缆沟开挖、障碍处理工作
|
B2
|
60km
|
30d
|
负责B中继段的放缆、回填及标石埋设工作
|
C1
|
70km
|
35d
|
负责C中继段的光缆沟开挖、障碍处理工作
|
C2
|
70km
|
35d
|
负责C中继段的放缆、回填及标石埋设工作
|
TA
|
50km
|
2d
|
负责A中继段的路由复测
|
TB
|
60km
|
3d
|
负责B中继段的路由复测
|
TC
|
70km
|
3d
|
负责C中继段的路由复测
|
D
|
96
|
20d
|
负责各中继段的光缆及成端的接续、测试及全程测试工作
|
问题
1.上述各项工作的工作顺序应如何排列?
2.光缆接头和成端接续两项工作哪项应先完成?为什么?
3.项目经理部在此项目施工计划中是如何进行工作分解的?
4.此工程项目经理部采用流水作业法合适吗?为什么?
5.在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制此工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。
6.如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,针对A中继段画出双代号网络图。假设A中继段光缆接续测试需要6天。
答案
第一部分 单项选择题(每题1分,共20分;每题只有一个正确选项)
1.C; 2.B; 3.A; 4.C; 5.B; 6.A; 7.D; 8.A;
9.B; 10.D; 11.B; 12.A; 13.B; 14.D; 15.A; 16.A;
17.C; 18.C; 19.A; 20.B
第二部分 多项选择题(每题2分,共20分;每题有2~4个正确选项,全对得2分,选错不得分,少选每个正确选项得0.5分)
1.B、C、D; 2.A、B、C、D; 3.A、B、C、D; 4.C、D、E;
5.C、D、E; 6.A、D; 7.A、C、D; 8.A、C、D;
9.A、C、D、E; 10.A、C、E
第三部分 案例分析(一、二、三题为20分题,四、五题为30分题)
一、答案分析
1.影响工程质量的因素应该从“人员、机具、材料、方法、环境”五个方面着手分析。针对本工程,还应有对工程外部环境的协调配合。参考答案为:①人员的经验和素质;②工具、施工机械和仪表的完好;③施工材料的质量包括业主采购的材料;④工程中采用的施工工艺和技术措施;⑤施工现场的气温、气候、安全等外部环境;⑥施工过程中需协调其他单位配合的管理环境。

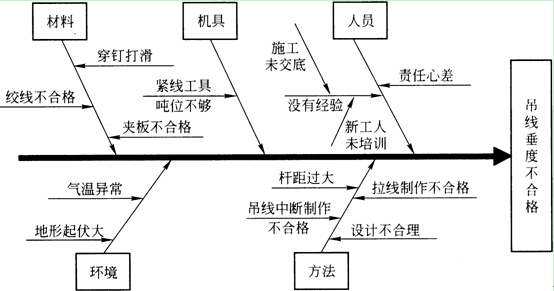

2.因果分析图法也是从“人员、机具、材料、方法、环境”五个方面着手分析,但此处分析的对象有所不同,是针对影响吊线垂度质量的因素。参考答案见下图。
3.质量控制点要针对工程的具体情况进行分析,背景中给出的每个条件都要认真考虑,参考答案为:①与ll0kV高压电力线的交越处;②与多条低压裸露电力线的交越处;③与直埋光缆的交越处;④丘陵地带施工吊线垂度的控制;⑤雨期施工电杆的埋设工艺。
二、答案分析
1.工程现场的危险源(因素)应从四个方面进行分析,①化学性危险源:易燃易爆物品、腐蚀性化学品;②心理、生理性危险源:工作负荷超限、健康状态不佳;③行为性危险源:指挥失误、操作不当、从事禁忌作业等;④物理性危险源:工机具缺陷、电力危害、电磁辐射、运动物体、明火、标志缺陷等。
2.本工程施工阶段安全控制要点要紧扣背景中提到的“架空线路丁程、施工期间正逢雨季、与高压电力线路交越”去发现,很容易找到雨期施工、与已有线路设施交越、高处作业、地下设施保护等。另外,施工现场防火、安全用电、公路附近作业、在用设施、网络安全等也可作为安全控制要点。
3.很明显,本工程的安全技术交底内容不全面、形式不正确,安全技术交底一定要强调有书面记录并且双方均要签字确认,其内容主要应包括:①施工作业的特点和危险点;②针对危险点的具体预防措施;③应该注意的安全事项;④相关的安全操作规程和标准;⑤事故发生后应及时采取的避险和急救措施。
4.本工程应编制火灾应急预案和人员伤亡事故应急预案。
三、答案分析
首先计算技工总工日为1845,普工总工日为1975。
1.拟完工程计划施工成本和已完工程计划施工成本在此处一样,包括:
人工成本:1845工日×50元/工日+1975工日×20元/工日=131750元
材料成本:50km×7000元/km=350000元
他成本:20000元
共计:131750+ 350000+ 20000=501750元
2.已完工程实际施工成本:
人工成本:1845工日×50元/工日+1975工日×20元/工日=131750元
材料成本:50km×6500元/km=325000元
其成本:25000元
共计:131750+ 325000+ 25000= 481750元
3.成本偏差=已完工程实际施工成本-已完工程计划施工成本
=481750元-501750元
=20000元
计算结果小于零,说明本工程施工成本节约了。
4.进度偏差=已完工程计划施工成本-拟完工程计划施工成本
=501750元-501750元
=O元
计算结果等于零,说明本工程施工进度正常。
四、答案分析
1.能不能索赔的关键在于分清责任,属于甲方责任的,可以索赔,而由于乙方自身原因造成延误的,不能索赔。参考答案如下:
事件一:不能提出索赔,因为租赁的挖掘机大修延误开工属于承包商(乙方)的责任;
事件二:可以提出索赔,因为地质条件的变化属于业主(甲方)应该承担的责任;
事件三:可以提出索赔,因为协调设计的变更属于业主(甲方)的责任;
事件四:可以提出索赔,因为天气(大暴雨)属不可抗力,工期顺延;
事件五:可以提出索赔,因为协调修复被冲坏的永久性道路属于业主(甲方)的责任。
2.可索赔的工期如下:
事件二:可索赔工期5天(15~19日);
事件三:可索赔工期2天,900m3÷(4500m3÷10天)=2天;
事件四:可索赔工期3天(20~22日);
事件五:可索赔工期1天(23日);
可索赔工期共计5+2+3+1=10天。
3.可索赔的费用如下:
事件二:人工费:15工日×24元/工日×(1+40%)=504元
机械费:450元/台班×5台班(天)=2250元;
事件三:900m3×5元/m3 =4500元;
事件四:只能索赔丁期,无费用索赔;
事件五:人工费:30工日×24元/工日×(1+40%)=1008元
机械费:450元/台班×1台班(天-4 5 0元;
可索赔费用共计504+2250+4500+1008+450= 8712元。
4.索赔时乙方应向甲方提供的索赔文件包括:索赔信、索赔报告、详细的计算公式和相关证据。
5.要提高索赔成功率,乙方应重点做好下列工作:充分论证索赔权;合理计算索赔金额;按时提出索赔要求;编写好索赔报告;提供充分的索赔证据;力争友好协商解决;随时申报、按期结算;必要时施加压力等。
五、答案分析
1.本工程各项工作的排列顺序为:路由复测一挖沟及处理障碍一放缆一回填及标石埋设一接续(光缆接续、成端接续)一测试一整理(汇总)竣工资料。
2.对于光缆接续工作,按照不同的施工条件、不同的监测方式,可能将接头的接续放在前边,也可能将成端的接续放在前边。如果ODF架已经安装完毕,局端光缆已经敷设完成时,可先接续成端光缆,采用单向法对接头进行监测;此时,也可以采用双向法对每个光缆接头进行双向监测。当局端光缆不具备施工条件时,只能采用双向监测法先接续光缆接头,最后待成端具备接续条件时,再完成光缆成端接续工作。
3.项目经理部首先将此工程分解为3个中继段,然后将每个中继段的工作进一步分解为路由复测、挖沟及处理障碍、放缆回填及标石埋设、光缆接续及全程测试等项工作。
4.此工程项目经理部采用流水作业法合适。因为采用流水作业法的条件是:
①可以把工程的施工分为若干个过程,每个过程分别由固定的作业队负责完成;
②可以把工程划分为劳动量大致相等的施工段(也称流水段);
③各作业段施工持续的时间相近;
④各作业队按一定的施工工艺要求配备必要的施工资源,依次性、连续性地由一个施工段转移到另一个施工段,反复地完成同类工作;
⑤各作业队完成各施工过程的时间可以适当地搭接起来。
在项目经理部安排的流水作业中,上述条件都具备,所以可以采用流水作业法安排施工。

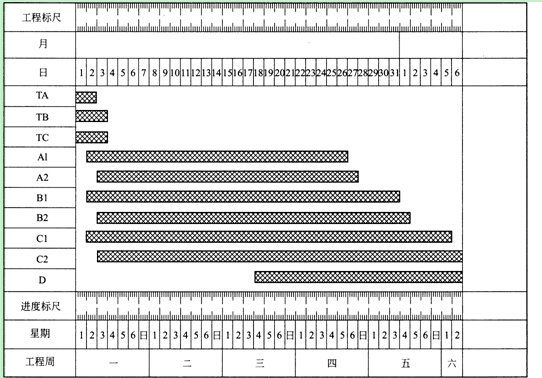

5.在考虑工序搭接的情况下,按工期最短(时间按整天考虑)、费用最低的要求,绘制此工程包含路由复测、挖沟及障碍处理、放缆回填及埋设标石、接续及测试的横道图如下:
工程进度横道图

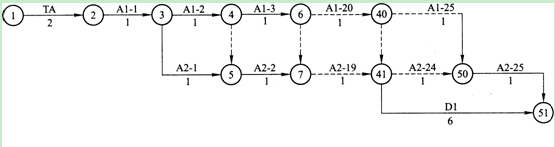

6.如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,A组的工作可以分解为A1-n(A中继段第一作业组第九天的工作)、A2一n(A中继段第二作业组第”天的工作);当A中继段光缆接续、测试需要的时间D1=6天时,A中继段的双代号网络图如下图所示。
最新资讯
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
- 2022年一建考试试题题库2022-07-29
- 2022年一建考试题库及答案解析2022-07-28
- 2022年一级建造师考试试题题库及答案2022-07-27
- 2022年一级建造师考试试题题库免费2022-07-26
