  1 Z 2 0 3 0 0 0 建设工程项目进度控制

  建设项目是在动态条件下实施的,因此进度控制也就必须是一个动态的管理过程,它包括:进度目标分析和论证;进度计划的编制;进度计划的跟踪检查与调整。

  1 Z 2 0 3 0 1 0 建设工程项目进度控制与进度计划系统

  复习要点

  1.项目进度控制的目的

  进度控制的目的是通过控制以实现工程的进度目标。

  施工进度控制并不仅关系到施工进度目标能否实现,它还直接关系到工程的质量和成本。在工程施工实践中,必须树立和坚持一个最基本的工程管理原则,即在确保工程质量的前提下,控制工程的进度。

  2.项目进度控制的任务

  建设工程项目管理有多种类型,代表不同利益方的项目管理(业主方和项目参与各方)都有进度控制的任务,但是,其控制的目标和实践范畴是不相同的。

  业主方进度控制的任务是控制整个项目实施阶段的进度;设计方进度控制的任务是依据设计任务委托合同的要求控制设计工作进度,并尽可能使设计工作的进度与招标、施工和物资采购等工作进度相协调;施工方进度控制的任务是依据施工合同的要求控制施工进度;供货方进度控制的任务是依据供货合同的要求控制供货进度。

  3.项目进度计划系统的建立

  建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,它是项目进度控制的依据。由于各种进度计划编制所需要的必要资料是在项目进展过程中逐步形成的,因此,项目进度计划系统的建立和完善也有一个过程,它是逐步形成的。

  根据项目进度控制的不同需要和不同的用途,业主方和项目各参与方可以构建多个不同的建设工程项目进度计划系统,如:

  (1)由多个相互关联的不同计划深度的进度计划组成的计划系统;

  (2)由多个相互关联的不同计划功能的进度计划组成的计划系统;

  (3)由多个相互关联的不同项目参与方的进度计划组成的计划系统;

  (4)由多个相互关联的不同计划周期的进度计划组成的计划系统。

  在建设工程项目进度计划系统中,各进度计划或各子系统进度计划编制和调整时必须注意其相互间的联系和协调。

  4.计算机辅助建设工程项目进度控制

  进度计划控制软件是在工程网络计划原理的基础上编制的,应用这些软件可以实现计算机辅助建设工程项目进度计划的编制和调整,以确定工程网络计划的时间参数。

  计算机辅助工程网络计划编制的意义如下:

  (1)解决当工程网络计划计算量大,而手工计算难以承担的困难;

  (2)确保工程网络计划计算的准确性;

  (3)有利于工程网络计划及时调整;

  (4)有利于编制资源需求计划等。

  为使业主方各工作部门和项目各参与方方便快捷地获取进度信息,可利用项目信息门户作为基于互联网的信息处理平台辅助进度控制。

  一、单项选择题

  1.建设工程项目进度控制的目的是( )。

  A.通过控制以实现工程的进度目标

  B.编制进度计划

  C.论证进度目标是否合理

  D.跟踪检查进度计划

  2.建设工程项目进度控制的主要工作环节包括:①进度目标的分析和论证;②进度计划的跟踪检查;③进度计划的编制;④进度计划的调整。其正确的控制程序是( )。

  A.①―③―②―④ B.③―①―②―④

  C.②―①―③―④ D.③―②―①―④

  3.建设工程项目是在开放环境下实施的,因此进度控制是一个( )的管理过程。

  A.动态 B.静态

  C.封闭 D.开放

  4.施工方进度控制的任务是依据( )对施工进度的要求控制施工进度。

  A.施工组织设计 B.施工任务委托合同

  C.施工平面布置图 D.施工图

  5.建设工程项目总进度目标的控制是( )项目管理的任务。

  A.施工方 B.供货方

  C.管理方 D.业主方

  6.建设工程项目的业主和参与各方都有进度控制的任务,各方( )。

  A.控制的目标相同,但控制的时间范畴不同

  B.控制的目标不同,但控制的时间范畴相同

  C.控制的目标和时间范畴均相同

  D.控制的目标和时间范畴各不相同

  7.控制整个项目实施阶段的工作进度,是( )进度控制的任务。

  A.设计方 B.施工方

  C.监理方 D.业主方

  8.业主方项目进度控制的任务是控制( )的进度。

  A.项目设计阶段 B.整个项目实施阶段

  C.项目施工阶段 D.整个项目决策阶段

  9.设计方进度控制的任务是依据( )对设计工作进度的要求控制设计工作进度。

  A.项目可行性研究报告

  B.设计标准和规范

  C.设计任务委托合同

  D.设计总进度纲要

  10.设计进度主要是项目各个设计阶段的( )。

  A.施工计划 B.设计工作的招标计划

  C.设计图纸出图计划 D.总进度计划

  11.施工方进度控制的任务是( )。

  A.根据施工任务委托合同对施工进度的要求控制施工进度

  B.控制整个项目实施阶段的进度

  C.依据施工组织设计对施工进度的要求控制施工进度

  D.依据施工承包合同对施工进度的要求控制施工进度

  12.建设工程项目总进度计划是在( )编制的。

  A.设计准备阶段 B.设计阶段

  C.施工准备阶段 D.施工阶段

  13.建设工程项目进度计划系统是由多个相互( )的进度计划组成的系统,它是项目进度控制的依据。

  A.独立 B.平行

  C.关联 D.搭接

  14.由不同功能的计划构成的建设工程项目进度计划系统不包括( )。

  A.实施性进度计划 B.指导性控制计划

  C.控制性进度计划 D.决策性控制计划

  15.作为建设工程项目进度控制的依据,建设工程项目进度计划系统应( )。

  A.在项目的前期决策阶段建立

  B.在项目的初步设计阶段完善

  C.在项目的进展过程中逐步形成

  D.在项目的施工准备阶段建立

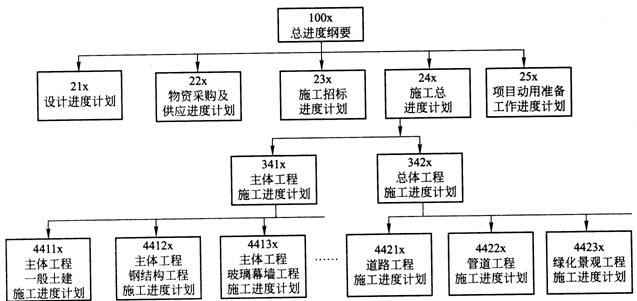

  16.某建设工程项目进度计划系统如图所示:

  该进度计划系统的第二层面是多个相互关联的不同( )的进度计划。

  A.计划深度 B.计划功能

  C.项目参与方 D.计划周期

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    关于注册一级建造师证书挂靠的那些事

    2014年一级建造师《各科目》老师讲义【汇总】

    2014年一级建造师《各科目》综合测试题与答案【汇总】

    2014年一级建造师《各科目》实战模拟题与答案汇总

    交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995

  17.总进度规划(计划)、、项目子系统进度(规划)与项目子系统中的( )进度计划之

  间要联系和协调。

  A.单项工程 B.单位工程

  C.分部分项工程 D.分项工程

  18.为使业主方各工作部门和项目各参与方方便快捷地获取进度信息,可利用( )

  作为基于网络的信息处理平台辅助进度控制。

  A.Extranet B.局域网

  C.项目信息门户 D.Internet

  19.辅助进度控制的计算机软件是指以( )为核心的项目管理软件包。

  A.横道图 B.网络技术

  C.网络计划 D.网络图

  20.在项目实施过程中,设计方编制的设计工作进度应尽可能与招标、施工和( )等工作进度相协调。

  A.项目选址 B.可行性研究

  C.物资采购 D.竣工验收

  二、多项选择题

  1.建设工程进度控制的主要工作环节包括( )。

  A.进度目标的分析和论证

  B.编制进度计划

  C.定期跟踪检查进度计划的执行情况

  D.研究进度控制的措施

  E.调整进度计划

  2.供货进度计划应包括( )等供货的所有环节。

  A.采购 B.加工制造

  C.施工进度 D.运输

  E.设计进度

  3.建设工程项目设计阶段进度控制的任务包括( )。

  A.编制项目总进度计划 B.编制设计阶段工程进度计划

  C.编制详细的出图计划 D.编制单位工程施工进度计划

  E.编制施工总进度计划

  4.在建设工程项目进度计划系统中,按计划的不同深度,进度计划可分为( )。

  A.总进度计划 B.设计进度计划

  C.项目子系统进度计划 D.施工进度计划

  E.业主方项目实施进度计划

  5.下列各种计划中属于承包人的进度计划的有( )。

  A.施工准备工作计划 B.施工总进度计划

  C.单位工程施工进度计划 D.分部分项工程进度计划

  E.施工招标投标工作计划

  6.业主方进度控制的任务是控制整个项目实施阶段的进度,包括( )。

  A.控制设计准备阶段的工作进度

  B.控制设计工作进度

  C.控制施工进度

  D.控制项目动用前准备阶段的工作进度

  E.控制招标投标进度

  7.建设项目进度计划的跟踪检查与调整主要包括( )。

  A.必要时调整进度计划 B.计算网络计划的时间参数

  C.定期跟踪检查进度计划执行情况 D.对发现的进度偏差采取纠偏措施

  E.确定项目的工作编码系统

  8.由不同项目参与方的计划构成进度计划系统在编制和调整时,必须注意其相互间的联系和协调,包括( )。

  A.控制性进度规划

  B.设计进度计划

  C.总进度规划

  D.施工和设备安装进度计划

  E.业主方编制的整个项目实施的进度计划

  9.根据项目进度控制不同需要和不同用途,业主方和项目各参与方可以构建由( )等多个不同的进度计划系统组成的计划系统。

  A.不同计划模式 B.不同计划周期

  C.不同计划功能 D.不同计划深度

  E.不同项目参与方

  10.计算机辅助工程网络计划编制的意义,在于( )。

  A.确保工程网络计划计算的准确性

  B.确保工程网络计划原始资料的准确性

  C.确保工程网络计划的按时完成

  D.有利于工程网络计划的及时调整

  E.有利于编制资源需求计划

  【1Z203010答案与解析】

  一、单项选择题

  1.A; 2.A; *3.A; 4.B; 5.D; *6.D; 7.D; 8.B;

  9.C; 10.C; 11.A; *12.A; 13.C; 14.D; 15.C; *16.C;

  17.A; 18.C; 19.C; 20.C

  【解析】

  3.答案A:

  建设项目是在动态条件下实施的,因此进度控制也就必须是一个动态的管理过程,是一个不断地计划、执行、检查、分析、调整计划的动态循环过程。所以A正确。

  6.答案D:

  业主方进度控制的任务是控制整个项目实施阶段的进度,从设计准备阶段到项目动用前的准备阶段;设计方进度控制的任务是依据设计任务委托合同对设计工作进度的要求控制设计工作进度,并使之与招标、施工、物资采购等工作进度相协调;施工方进度控制的任务是依据施工任务委托合同对施工进度的要求控制施工进度;供货方控制的任务是根据供货合同对供货的要求控制供货进度,供货进度计划应包括供货的所有环节,如采购、加工制造、运输等。所以D正确。

  12.答案A:

  建设工程项目总进度计划应在整个项目实施阶段的开始编制,即设计准备阶段。所以A正确。

  16.答案C:

  图中的第二平面是多个相互关联的不同项目参与方的进度计划组成的计划系统。其第三和第四平面是多个相互关联的不同计划深度的进度计划组成的计划系统。所以C正确。

  二、多项选择题

  *1.A、B、C、E; 2.A、B、D; 3.B、C;4.A、C;

  5.A、B、C、D; 6.A、B、C、D; 7.A、C、D; 8.B、D、E;

  9.B、C、D、E; 10.A、D、E

  【解析】

  1.答案A、B、C、E:

  建设工程进度控制的主要工作环节除A、B、C、E外,还包括:采取纠偏措施。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    关于注册一级建造师证书挂靠的那些事

    2014年一级建造师《各科目》老师讲义【汇总】

    2014年一级建造师《各科目》综合测试题与答案【汇总】

    2014年一级建造师《各科目》实战模拟题与答案汇总

    交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995


分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
