一建《公路工程》老师讲义:1B411015填方路基施工
【摘要】环球网校一级建造师频道为您提供一级建造师考试必备的复习资料和试题,供考生复习备考之用,本文为一建《公路工程》老师讲义:1B411015填方路基施工,是考生必须要熟记和掌握的重点内容。2015年的一级建造师考试将于9月19日至20日举行,环球网校在此提醒广大考生做好复习备考。祝广大考生顺利通过一级建造师考试!
★★★★★填方路基施工
1B411015填方路基施工
一、路基填料的选择
(一)路堤填料的一般要求
用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。其中强度要求是按CBR值确定,应通过取土试验确定填料最小强度和最大粒径。
(二)路堤填料的选择
1.石质土由粒径大于2mm的碎(砾)石,其含量由25%~50%及大于50%两部分组成。如碎(砾)石土,砂土质碎(砾)石及碎(砾)石砂(粉土或黏土),粗粒土,细粒土中的低液限黏质土都具有较高的强度和足够的水稳定性,属于较好的路基填料。
2.砂土没有塑性,但透水性好。强度高,水稳定性好。但砂土黏性小,易松散,在使用时可掺入黏性大的土改善质量。
3、砂性土是良好的路基填料,既有足够的内摩擦力,又有一定的粘聚力。一般遇水干得快、不膨胀,易被压实,易构成平整坚实的表面。
4、粉质土不宜直接填筑于路床,必须掺入较好的土体后才能用作路基填料,且在高等级公路中,只能用于路堤下层。(距路槽底0.8m以下)
5、轻、重黏土不是理想的路基填料,规范规定:液限大于50%、塑性指数大于26的土、含水量超过规定的土,不得直接作为路堤填料,需要应用时,必须采取满足设计要求的技术措施(例如含水量过大时加以晾晒),经检查合格后方可使用;粉土必须掺入较好的土体后才能用作路基填料,且在高等级公路中,只能用于路堤下层。
6.黄土、盐渍土、膨胀土等特殊土体不得已必须用作路基填料时,应严格按其特殊的施工要求进行施工。泥炭、淤泥、冻土、有机质土、强膨胀土、含草皮土、生活垃圾、树根和含有腐殖物质的土不得用作路基填料。
7. 满足要求(最小强度CBR、最大粒径、有害物质含量等)或经过处理之后满足要求的煤渣、高炉矿渣、钢渣、电石渣等工业废渣可以用作路基填料,但在使用过程中应注意避免造成环境污染。
二、路堤施工技术
(一)土质路堤施工技术
1.土质路堤施工工艺流程(如图1B411015-1所示)
2.土质路堤填筑技术
(1)填筑方法
土方路堤填筑常用推土机、铲运机、平地机、挖掘机、装载机等机械按以下几种方法作业:

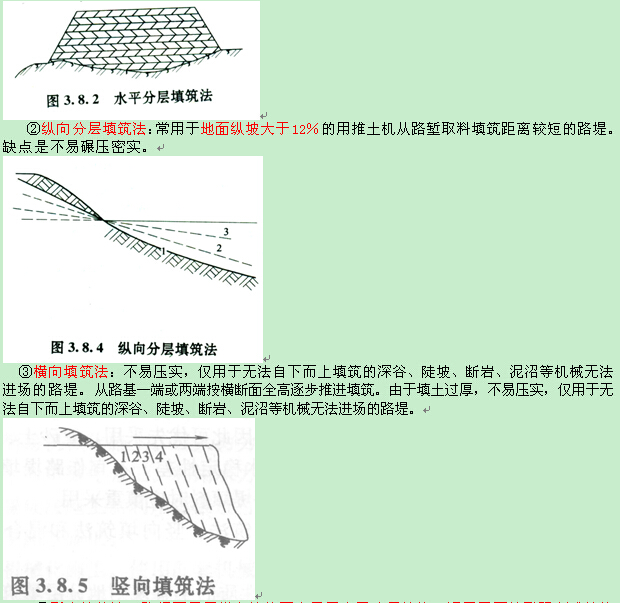

①水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方法。
④联合填筑法:路堤下层用横向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水平分层法或横向填筑法自始至终进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离以20~40m为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。
(2)机械填筑路堤作业方式
推土机填筑路堤作业方式

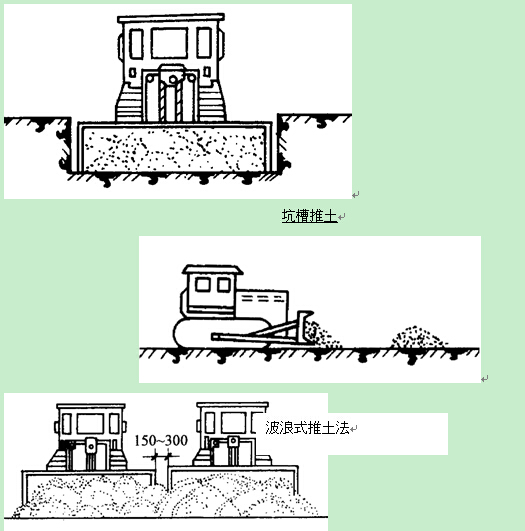

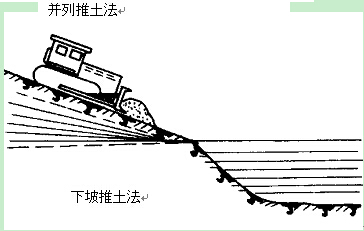

推土机开挖土方作业由切土、运土、卸土、倒退(或折返)、空回等过程组成一个循环。影响作业效率的主要因素是切土和运土两个环节。其作业方式一般有:坑槽形推土法、波浪式推土法、并列推土法、下坡推土法、接力推土法。
挖掘机填筑路堤作业方式
利用挖掘机填筑路堤施工,一般有两种方式:一种从路基一侧挖土,用反铲挖掘机施工;另一种方式则配合运土车辆,这是挖掘机填筑路堤施工的主要方式,正、反铲都能适用,而且一般在取土场比较集中且运距较长的情况下,最宜适用。两种方式都宜与推土机配合施工。
3.土质路堤压实施工技术要点
(1)压实机械对土进行碾压时,一般以慢速效果最好除羊足碾或凸块碾外,压实速度以2-4km/h为宜,羊足碾可以快一点,最高可达到16km/h。
(2)碾压一段终了时,宜采取纵向退行方式继续第二遍碾压,不宜采用掉头方式,以免因机械调头时搓挤土,使压实的土被翻松。故压路机始终要以纵向进退方式进行压实作业。
(3)在整个全宽的填土上压实,宜纵向分行进行,直线段由两边向中间,曲线段宜由曲线的内侧向外侧。两行之间的接头一般应重叠l/4~1/3轮迹;对于三轮压路机则应重叠后轮的1/2。
(4)纵向分段压好以后,进行第二段压实时,其在纵向接头处的碾压范围,宜重叠1~2m,以确保接头处平顺过渡。
4.土质路堤施工技术要领
(1)必须根据设计断面,分层填筑、分层压实。
(2)路堤填土宽度每侧应宽于填层设计宽度,压实宽度不得小于设计宽度,最后削坡。
(3)填筑路堤宜采用水平分层填筑法施工。如原地面不平,应由最低处分层填起,每填一层,经过压实符合规定要求之后,再填上一层。
(4)原地面纵坡大于12%的地段,可采用纵向分层法施工,沿纵坡分层,逐层填压密实。
(5)山坡路堤,地面横坡不陡于1:5且基底符合规定要求时,路堤可直接修筑在天然的土基上。地面横坡陡于1:5时,原地面应挖成台阶(台阶宽度不小于2m,并用小型夯实机加以夯实。填筑应由最低一层台阶填起,并分层夯实,然后逐台向上填筑,分层夯实,所有台阶填完之后,即可按一般填土进行。
(6)高速公路和一级公路,横坡陡峻地段的半填半挖路基,必须在山坡上从填方坡脚向上挖成向内倾斜的台阶,台阶宽度不应小于2m。
(7)不同土质混合填筑路堤时,以透水性较小的土填筑于路堤下层时,应做成4%的双向横坡;如用于填筑上层时,除干旱地区外,不应覆盖在由透水性较好的土所填筑的路堤边坡上。
(8)不同性质的土应分别填筑,不得混填。每种填料层累计总厚不宜小于0.5m。
(9)凡不因潮湿或冻融影响而变更其体积的优良土应填在上层,强度较小的土应填在下层。
(10)河滩路堤填土,应连同护道在内,一并分层填筑。可能受水浸淹部分的填料,应选用水稳性好的土料。
(二)填石路基施工技术
1.填料要求
山区填石路堤最为常见,石料来源主要是路堑和隧道爆破后的石料,其强度(饱水试件极限抗压强度)要求和风化程度应符合规定,最大粒径应不大于500mm,并不宜大于层厚的2/3。路床底面以下400mm范围内,填料粒径应小于150mm。
2.填石路堤施工工艺流程(如图IIMII015-2所示)
3.填筑方法
(1)竖向填筑法(倾填法):以路基一端按横断面的部分或全部高度自上往下倾卸石料,逐步填筑。主要用于二级及二级以下且铺设低级路面的公路在陡峻山坡施工特别困难或大量爆破以挖作填路段,以及无法自下而上分层填筑的陡坡、断岩、泥沼地区和水中作业的填石路堤。该方法施工路基压实、稳定问题较多。
(2)分层压实法(碾压法):自下而上水平分层,逐层填筑,逐层压实,是普遍采用并能保证填石路堤质量的方法。高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤采用此方法。
填石路堤将填方路段划分为四级施工台阶、四个作业区段,按施工工艺流程进行分层施工。四级施工台阶是:在路基面以下0.5m为第一级台阶,0.5~I.5m为第二级台阶,1.5~3. Om为第三级台阶,3.Om以下为第四级台阶。四个作业区段如图1B411015―2所示。
施工中填方和挖方作业面形成台阶状,台阶间距视具体情况和适应机械化作业而定,一般长为lOOm左右。填石作业自最低处开始,逐层水平填筑,每一分层先是机械摊铺主骨料,平整作业铺撒嵌缝料,将填石空隙以小石或石屑填满铺平,采用重型振动压路机碾压,压至填筑层顶面石块稳定。
(3)冲击压实法:利用冲击压实机的冲击碾周期性大振幅低频率地对路基填料进行冲击,压密填方。它具有分层法连续性的优点,又具有强力夯实法压实厚度深的优点。缺点是在周围有建筑物时,使用受到限制。

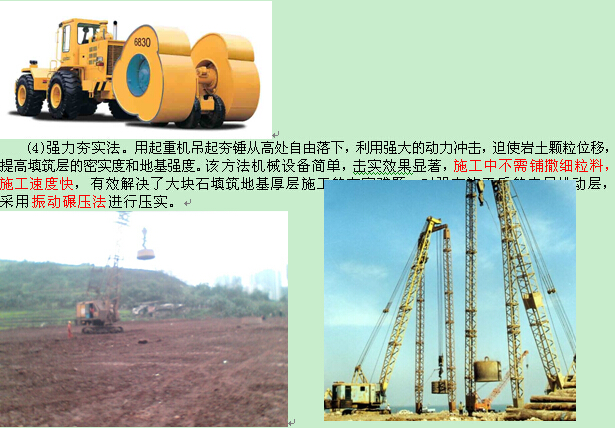

强力夯实法简要施工程序
填石分层强夯施工,要求分层填筑与强夯交叉进行,各分层厚度的松铺系数,第一层可取 1 . 2 ,以后各层根据第一层的实际情况调整。每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。由于分层厚度 4 一 5m ,填筑作业以堆填法施工,装运须大型装载机和自卸汽车配合作业,铺筑须大型履带式推土机摊铺和平整,夯坑回填也须推土机完成,每层主夯和面层的主夯与满夯由起重机和夯锤实施,路基面须振动压路机进行最后的压实平整作业。
强夯法与碾压法相比,只是夯实与压实的工艺不同,而填料粒径控制、铺填厚度控制都要进行,强夯法控制夯击击数,碾压法控制压实遍数,机械装运摊铺平整作业完全一样,强夯法须进行夯坑回填。
分层厚度
施工分层线采取与设计路面平行,以保证路堤、路床和路面底层压实的均匀牲。强夯压实要求分层进行。分层厚度 5 . Om 左右,高度 20m 以内的填石路堤分四层进行,其中底层稍厚,但不超过 5 .5m ,面层稍薄,一般为 4 . Om 。
层厚控制:由于分层层面与路面纵坡平行,按中桩桩号计算列出各分层在路堤相应位置的控制性层面标高,作为分层填筑之依据。
各层夯点间距布置
各层夯点采用错位布置,即上层夯点位于下层四夯点间,以获得良好的击实效果。纵向上第一层和第三层在道路中线上布置夯点,并向两侧展布;第二层和第四层在距中心线两侧 2 . 25m 处布置夯点,夯点间距 4 . 5mX4 . 5m 。
强夯石质填料的粒径控制一般为 4Ocm 以内,最大粒径不超过 60cm ;在有结构物如涵洞、挡墙等附近作业时,涵背、墙背6m范围填石以碾压法施工,强夯施工一定要远离涵墙、挡土墙外6m作业,以保证结构物安全;测量仪器架设在距离夯点30m远处;夯机操作室前应安装牢固的安全防护网,注意检查滑钩、钢丝绳等;夯锤下落时,机下施工人员应距夯点30m外或站在夯机后方。
(三)土石路堤施工技术
1.填料要求
土石混合料中石料强度>20MPa时,石块的最大粒径不得超过压实层厚的2/3; 当石料强度<15MPa时,石料最大粒径不得超过压实层厚,超过的应打碎。
2.填筑方法
不得采用倾填方法,只能采用分层填筑,分层压实。当土石混合料中石料含量超过70%时,宜采用人工铺填;当土石混合料中石料含量小于70%时,可用推土机铺填,松铺厚度控制在40cm,接近路堤设计标高时,需改用土方填筑。
(四)高填方路堤施工技术
水田或常年积水地带,用细粒土填筑路堤高度在6m以上,其他地带填土或填石路堤高度在20m以上时,称为高填方路堤。高填方路堤应采用分层填筑、分层压实的方法施工,每层填筑厚度根据所采用的填料决定。如果填料来源不同,性质相差较大时,不应分段或纵向分幅填筑。位于浸水路段的高填方路堤应采用水稳定性较高及渗水性好的填料,边坡比不宜小于l:2。
(五)粉煤灰路堤施工技术
粉煤灰路堤可用于高速公路。凡是电厂排放的硅铝型低铝粉煤灰都可作为路堤填料。
特点:减轻土体结构自重,减少软土路堤沉降,提高土体抗剪强度。
粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及隔离层、排水系统等组成,其施工步骤与土质路堤施工方法相类似,仅增加了包边土和设置边坡盲沟等工序。
