2015年一建《建筑》复习题集:施工临时用水
【摘要】环球网校一级建造师频道,为方便各位一级建造师考生更好的备考一级建造师考试,特地整理一级建造师考试模拟试题,并附解析与参考答案,本文为2015年一建《建筑》复习题集:施工临时用水,希望各位一级建造师考生通过模拟试题的方式掌握考点。
最新推荐: 一级建造师?精彩授课视频免费学习
课程推荐: 2015年招生方案
1A420230 施工临时用水
复习要点
1A420231 临时用水管理
1A420232 临时用水计算
考点分析
熟悉临时用水的基本要求和配水设施布置的原则。了解临时用水的计算。
1)配水管线穿路处均要套以铁管,并埋入地下0.6m处,以防重压。
2)排水沟沿道路布置,纵坡不小于0.2%。
3)消火栓间距不大于120m;距拟建房屋不小于5m,不大于25m,距路边不大于2m。
消防用水量(q5)。最小10L/s;施工现场在25hm2( 250000m2)以内时,不大于15L/s 。
总用水量(Q)计算:
1)当(q1+q2+q3+q4)≤q5时,则Q=q5+(q1+q2+q3+q4 )/2;
2)当(q1+q2+q3+q4)>q5时,则Q=q1 +q2 +q3+q4;
3)当工地面积小于5hm2,而且(ql +q2 +q3+q4 )
最后计算出总用水量(以上各项相加),还应增加10%(通常情况下取值)的漏水损失。
一、单项选择题
1.管线穿过道路以防重压须埋入地下深度至少( )。
A.0.2m B.0.4m
C.0.6m D.0.8m
2.排水沟沿道路布置时,纵坡至少不得小于( )。
A.0.2% B.0.4%
C.0.60/%。 D.0.8%
二、多项选择题
1.施工现场临时用水量计算包括( )。
A.现场施工用水量 B.施工机械用水量
C.施工现场生活用水量 D.基坑降水计算量
E.消防用水量
2.施工现场配水管网布置应符合下列原则是( )。
A.在保证不间断供水的情况下,管道铺设越短越好
B.施工期间各段管网应固定
C.主要供水管线采用枝状,孤立点可设环状
D.尽量利用已有的或提前修建的永久管道
E.管径要经过计算确定
3.关于施工现场消火栓间距和距房屋、路边的距离的说法,正确的有( )。
A.消火栓间距不得大于120m
B.消火栓距路边不大于3m
C.消火栓距路边不大于2m
D.消火栓距拟建房屋不得小于10m
E.消火栓距拟建房屋不得小于5m且不大于25m
4.施工现场选择水源的基本原则是( )。
A.就近选用企业废水 B.选用天然水源
C.企业、工厂的正式供水管道 D.就近选用海水
E.利用附近居民区或正式供水管道
三、案例题
案例1
1.背景
北京某工程据统计混凝土实物工作量约为23000m3,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700L/m3;拟定结构及前期阶段施工工期为300d;每天按照1.5个工作班计算。
其中:K1=1.1,Q1=23000m3,N1=750 L/m3,T1 =120d,t=1.5班,K2=1.5。
生活区高峰人数为500人,生活用水定额其中包括:卫生设施用水定额为25L/人;
食堂用水定额为15L/人;洗浴用水定额为30L/人(人数按照出勤人数的30%计算);洗衣
用水定额为30L/人;生活用水不均衡系数K4=2.0,全天用水。
2.问题
(1)计算该工程总用水量;
(2)计算给水主干管管径(水流速度1.5m/s)
案例2
1.背景
某建筑工程,地下1层,地上1 6层。总建筑面积28000m2,首层建筑面积2400m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。施工单位为了降低成本,现场只设备了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个临时消火栓,两者之间相距86m,其中一个距拟建建筑物3m,另一个距路边3m。为了迎接上级单位的检查,施工单位临时在工地大门人口处的临时围墙上悬挂了“六牌”、 二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。
2.问题
(1)该工程设置的消防通道是否合理?说明理由。
(2)该工程设置的临时消火栓是否合理?说明理由。
(3)该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型临时用水?
(4)该工程对现场“六牌”、“二图”的管理是否合理?说明理由。
答案与解析
一、单项选择题
1.C; 2.A
二、多项选择题
1.A、B、C、E; 2.A、D、E; 3.A、C、E; 4.B、C、E
三、案例题
【案例1】答:
(1)工程总用水量计算

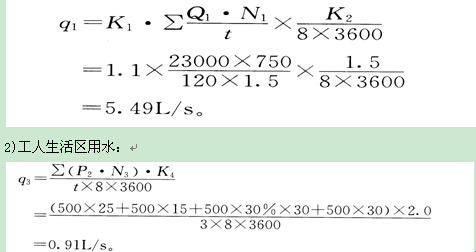

1)首先专 现场施工用水量:
3)设定消防用水量:
因为该区域工地面积远小于5hm2,故按最小消防用水量选用:
q5 =10L/s
4)总用水量计算:
q1+q3=5.49+0.91=6.4L/s
故总用水量按消防用水量考虑,
Q=q5 =10L/s。

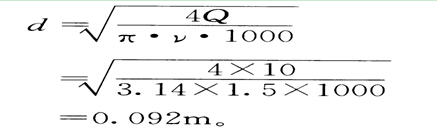

(2)给水主干管管径计算
按水管管径规定系列选用,最靠近92mm的规格是100mm,故本工程临时给水干管选用φ100管径。
【案例2】答:
(1)工程设置的消防通道不合理。
现场应设置专门的消防通道,而不能与施工道路共用,且路面宽度应不少于4m。
(2)工程设置的临时消火栓不合理。
室外临时消火栓应沿消防通道均匀布置,且数量依据消火栓给水系统用水量确定。距离拟建建筑物不宜小于5m,但不宜大于40m,距离路边不宜大于2m。在此范围内的市政消火栓可计人室外消火栓的数量。
(3)该工程还需考虑的临时用水类型有:
生产用水、机械用水、生活用水、消防用水。在该工程临时用水总量中,起决定性作用的是消防用水。
(4)不合理。
施工现场管理的总体要求中规定,应在施工现场入口处的醒目位置长期固定悬挂,公示“六牌”、“一图”。
最近热点:一建成绩查询入口
最新消息:一级建造师挂靠价格
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群72421116
最新资讯
- 环球网校2025年一级建造师每日一练及答案免费下载(12月23日)2024-12-23
- 环球网校2025年一级建造师每日一练及答案免费下载(12月21日)2024-12-21
- 环球网校2025年一级建造师每日一练及答案免费下载(12月19日)2024-12-19
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
- 2022年一建考试试题题库2022-07-29
