当前位置: 首页 > 一级造价工程师 > 一级造价工程师模拟试题 > 2008年造价工程师案例分析考试习题解析(三十一)

2008年造价工程师案例分析考试习题解析(三十一)

更新时间:2009-10-19 15:27:29 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  问题1:
  答:塔吊应安排在第31天(上班时刻)进场投入使用。这样安排后塔吊在工作E与工作G之间没有闲置。

  问题2:
  答:承包方提出的进度计划调整方案不合理。
  更合理的调整方案是:先进行工作G,后进行工作E.因为工作F的总时差为30天,这样安排不影响合同工期,见下图:

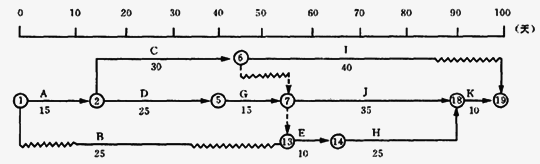

时标网络计划调整图

  问题3:
  答:承包方提出的各项费用补偿:
  (1)补偿赶工费不合理,因为工作合理安排后不需要赶工(或工作J的持续时间不需要压缩5天)。
  (2)塔吊闲置补偿9000元不合理,因闲置时间不是15天,而是10天。
  (3)其他机械闲置补偿合理,人员窝工损失补偿合理。
  塔吊按合理的调整方案安排时,其闲置时间比原计划安排多闲置10天,塔吊闲置补偿:600×10=6 000(元)。
  应批准补偿:6000+45000=51000(元)。

?2008年造价工程师案例分析考试习题汇总
?环球网校第三期造价师面授课程老学员5折、新学员7折优惠(光盘赠送)

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
