当前位置: 首页 > 一级造价工程师 > 一级造价工程师考试题库 > 2012年造价工程师《案例分析》模拟题(3)

2012年造价工程师《案例分析》模拟题(3)

更新时间:2012-05-11 10:22:37 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  试题三

  某建筑公司(乙方)于某年3月10日与某建设单位(甲方)签订一工程施工合同。合同中有关工程价款及其交付的条款摘要如下:

  (1) 合同总价为600万元,其中工程主要材料和结构件总值占合同总价的60%;

  (2) 预付备料款为合同总价的25%,于3月20日前拨付给乙方;

  (3) 工程进度款由乙方逐月(每月末)申报,经审核后于下月10日前支付;

  (4) 工程竣工并交付竣工结算报告后30日内,支付工程总价款的95%,留5%作为工程保修金,保修期满后全部结清。合同中有关工程工期的规定为:4月1日开工,9月20日竣工。工程款如逾期支付,按每日3‰的利率计息。逾期竣工,则按每日1000元罚款。根据经甲方代表批准的施工进度,各月计划完成产值(合同价)如下表所示。

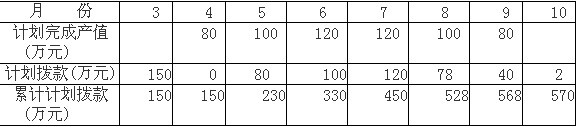

  各项计划完成产值表

  在工程施工至8月16日,因施工设备出现故障停工两天,造成窝工50工日(每工日窝工补偿12.50元),8月份实际完成产值比原计划少3万元;工程施工至9月6日,因甲方提供的某种室外饰面板材质量不合格,粘贴后效果差,甲方决定更换板材,拆除用工60工日(每工日工资19.50元),机械多闲置3个台班(每闲置台班按400元补偿),预算外材料费损失5万元,其他费用损失1万元,重新粘贴预算价10万元,因拆除、重新粘贴使工期延长6天。最终工程于9月29日竣工。

  问题:

  (1) 请按原施工进度计划,为甲方制定拨款计划。

  (2) 乙方分别于8月20日和9月20日提出延长工期和费用补偿要求。请问该两项索赔能否成立?应批准的延长工期为几天?费用补偿为多少万元?

  (3) 8月份和9月份,乙方应申报的工程结算款分别为多少?

  [试题三答案]

  问题1:

  解:(1)预付工程款:600×25%=150 万元

  (2)起扣点:600-150/60%=350万元

  (3)各月进度款:

  1) 4月份计划完成产值80万元,拨款80万元,累计拨款80万元

  2) 5月份计划完成产值100万元,拨款100万元,累计拨款180万元

  3) 6月份计划完成产值120万元,拨款120万元,累计拨款300万元

  4) 7月份计划完成产值120万元,120+300=420万元>350万元

  扣预付款:(420-350)×60%=42万元

  拨款120-42=78万元,累计拨款378万元

  5) 8月份计划完成产值100万元

  扣预付款:100×60%=60万元

  拨款100-60=40万元,累计拨款418万元

  6) 9月份计划完成产值80万元

  扣预付款:80×60%=48万元

  扣保证金:600×5%=30万元

  拨款80-48-30=2万元,累计拨款420万元

  (4)可将上述计算过程整理成拨款计划表如下。

  注:缺陷责任期满后,将保证金30万元扣除实际支出后的余额加银行同期存款利息退还给乙方。

  问题2:

  解:

  (1)两项索赔中,前一项索赔不能成立(乙方自身原因造成的);后一项索赔成立(甲方原因造成的)。

  (2)应批准工期:6天。

  (3)应批准费用索赔:60×19.50+3×400+50000+10000+100000=162370元=16.237万元

  问题3:

  解:

  (1)8月份应申报工程款:(100-3)×(1-60%)=38.8万元

  (2)9月份应申报工程款:83+16.237-83×60%-(600+16.237)×5%-(9-6)×0.1=18.325万元

查看更多内容>>

2012年注册造价工程师考试网上辅导招生简章
2012年造价工程师VIP套餐 考试不过免费重学!
2012年注册造价工程师教材沿用2009年版
环球网校2012年百万奖学金-学课程,拿大奖!
2011注册造价工程师晒晒成绩,一起聊聊考后感想……

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
