2012年造价工程师《案例分析》模拟题解(2)
问题:
根据《建设工程工程量清单计价规范》列出以下工程量清单项目的项目编码、计量单位和工程数量(并列出计算式)。
1、平整场地。
2、人工挖基础土方(墙基)。
3、人工挖基础土方(柱基)。
4、M5水泥砂浆砌砖基础。
5、人工基础回填土。
6、人工室内回填土。
7、M5混合砂浆砌砖墙。
8、M5混合砂浆砌砖柱。
9、现浇C20混凝土矩形梁。
10、现浇C20混凝土圈梁。
11、C10混凝土散水某项工程项目施工合同于2006年12月签订,合同工期为18个月,合同自2007年1月开始施工,施工单位按合同要求编制了混凝土结构工程施工进度时标网络图(图5-1),并经监理工程师审核批准。

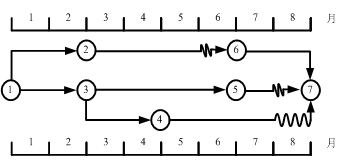

图5-1 工程时标网络计划图
该项目的各项工作均按照最早开始时间安排,且各项工作每月所完成的工程量相等,即均衡进度。各工作的计划工程量和实际工程量如表5-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。
各单项工程的计划工程量和实际工程量 表5-1
单项工程 A B C D E F G H
计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600
实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000
合同规定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表5-2所示。
混凝土结构工程价格指数表 表5-2
时间 1月 2月 3月 4月 5月 6月 7月 8月 9月
混凝土结构工程价格指数(%) 115 105 110 115 110 110 120 110 110
施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟了一个月,并由于工作H工程量的增加使该工作的工作持续时间延长了一个月。
问题:
(1)按施工进度计划编制资金使用计划,将结果填入表格中。
(2)计算工作H各月的已完工程计划费用和已完工程实际费用。
(3)计算8月末的费用偏差和进度偏差(用费用额表示)。
•2012年注册造价工程师考试网上辅导招生简章
•2012年造价工程师VIP套餐 考试不过免费重学!
•2012年注册造价工程师考试报名时间汇总!
•环球网校2012年百万奖学金-学课程,拿大奖!
•2012造价工程网络+面授课程 终身免费学!
最新资讯
- 2024年一级造价师《土建计量》考试真题及答案31-40题2024-10-23
- 2024年一级造价师《安装计量》易错题:通信设备及线路工程2024-10-12
- 2024年一级造价师《安装计量》易错题:自动控制系统2024-10-10
- 免费分享:2024年一级造价师各科目万人模考(三)2024-10-09
- 必做!2024年一级造价师《安装计量》易错题2024-10-09
- 必做!2024年一级造价师《工程计价》易错题2024-10-08
- 必做!2024年一级造价师《造价管理》易错题2024-09-18
- 避坑!2024年一级造价师《工程计价》易错题2024-09-12
- 2024年一级造价师免费备考资料:安装计量经典50题2024-09-10
- 2024年一级造价师免费备考资料:计价经典50题2024-09-03
