2014年造价工程师工程计价模拟试题11
更多试题请查看:2014年造价工程师工程计价模拟试题汇总
51、《总承包合同示范文本》规定,发包人在收到承包人提交的每月付款申请报告之日起的( )天内审查并支付。
A.7
B.14
C.25
D.28
52、某建设项目业主与甲施工单位签订了施工总包合同,合同中保函手续费为20万元,合同工期为200天。合同履行过程中,因不可抗力事件发生致使开工日期推迟30天,因异常恶劣气候停工10天,因季节性大雨停工5天,因设计分包单位延期交图停工7天,上述事件均未发生在同一时间,则甲施工总包单位可索赔的保函手续费为( )万元。
A.0.7
B.3.7
C.4.7
D.5.2
53、某装饰工程直接工程费500万元,直接工程费中人工费为30万元,措施费中人工费为20万元,间接费费率为50%,利润率为40%,以人工费为计算基数时,该工程的利润额为( )万元。
A.45
B.30
C.20
D.18

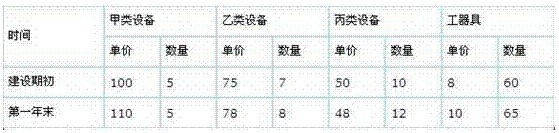

54、某工程在建设期初预计和建设期第一年末实际发生的设备、工器具购置情况如下表所示。与建设期初相比,第一年末的设备、工器具价格指数为( )。
A.98.02
B.108.11
C.110.72
D.119.70
55、某建设项目,基建拨款为2800万元,项目资金为800万元,项目资本公积金为100万元,基建投资借款1000万元,企业债券400万元,待冲基建支出300万元,应收生产单位投资借款1500万元,基本建设支出1200万元,则基建节余资金为( )万元。
A.1300
B.2700
C.3000
D.5100
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 2025年一级造价师《工程计价》易错题:合同价款调整2024-11-29
- 2025年一级造价师《安装计量》易错题:建筑智能化工程2024-11-22
- 2024年一级造价师《土建计量》考试真题及答案31-40题2024-10-23
- 2024年一级造价师《安装计量》易错题:通信设备及线路工程2024-10-12
- 2024年一级造价师《安装计量》易错题:自动控制系统2024-10-10
- 免费分享:2024年一级造价师各科目万人模考(三)2024-10-09
- 必做!2024年一级造价师《安装计量》易错题2024-10-09
- 必做!2024年一级造价师《工程计价》易错题2024-10-08
- 必做!2024年一级造价师《造价管理》易错题2024-09-18
- 避坑!2024年一级造价师《工程计价》易错题2024-09-12
