2010造价工程师《工程计价》真题解析:多选二
课程推荐:精品VIP―网+面强势结合 全程领跑套餐―赢在起跑线上
相关推荐:2014年造价工程师在线模考 造价工程师备考指南
86.下列科目中,属于资产负债表中的流动资产的有( )。
A.货币资金
B.应收账款
C.预付账款
D.存货
E.预收账款
【答案】ABCD
【答案解析】流动资产为货币资金、应收账款、预付账款、存货、其他之和。应收账款、预付账款和存货三项数据来自流动资金估算表;货币资金数据则取自财务计划现金流量表的累计资金盈余与流动资金估算表中现金项之和。
87.工业项目总平面设计的评价指标有( )。
A.永久性堆场占地面积
B.绿化系数
C.经营费用
D.建筑物层高
E.柱网布置
【答案】ABC
【答案解析】工业项目总平面设计的评价指标包括有关面积的指标、比率指标、工程量指标、功能指标和经济指标。其中有关面积的指标包括厂区占地面积、建筑物和构筑物占地面积、永久性堆场占地面积、建筑占地面积(建筑物和构筑物占地面积+永久性堆场占地面积)、厂
区道路占地面积、工程管网占地面积、绿化面积等。比率指标包括土地利用系数、建筑系数和绿化系数。经济指标包括每吨货物运输费用和经营费用。
88.关于施工图预算的审查方法,下列说法正确的有( )。
A.标准预算审查法适用于通用图纸施工、且上部结构和做法相同的工程
B.筛选审查法不适用住宅工程
C.分组计算审查法能够加快审查工程量的速度
D.逐项审查法适用于工艺较简单的工程
E.利用手册审查法不能简化预结算的编审工作
【答案】ACD
【答案解析】施工图预算审查各种方法的特性是常考的知识点,内容主要包括:
(1)标准预算审查法是利用标准图纸或通用图纸施工的工程,先集中力量,编制标准预算,以此为标准审查预算的方法,对于按标准图纸设计或通用图纸施工的工程一般上部结构和作法相同尤其适用。
(2)筛选法的优点是简单易懂,便于掌握,审查速度和发现问题快。但解决差错分析其原因需继续审查。因此,此法适用于住宅工程或不具备全面审查条件的工程。
(3)分组计算审查法是一种加快审查工程量速度的方法。
(4)全面审查又叫逐项审查法,适用于一些工程量比较小、工艺比较简单的工程,编制工程预算的技术力量又比较薄弱。
(5)利用手册审查法是把工程中常用的构件、配件,事先整理成预算手册,按手册对照审查的方法。如工程常用的预制构配件:洗脸池、坐便器、检查井、化粪池、碗柜等,把这些按标准图集计算出工程量,套上单价,编制成预算手册使用,可大大简化预结算的编审工作。
89.根据《工程建设项目招标范围和规模标准规定》下列工程中,必须通过招标方式确定的有( )。
A.某市政工程材料采购单项合同估算价为95万元,项目总投资额为2600万元
B.某医院设计合同估算价为40万元,项目总投资额为3200万元
C.某通信工程设备采购合同估算价为700万元,项目总投资为5600万元
D.某社会福利院监理服务合同估算价为30万元,项目总投资额为4000万元
E.某城市道路材料采购合同估算价为500万元,项目总有资额为2200万元
【答案】BCDE
【答案解析】项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,达到下列标准之一的,必须进行招标:
(1)施工单项合同估算价在200万元人民币以上的。
(2)重要设备、材料等货物的采购,单项合同估算价在100万元人民币以上的。
(3)勘察、设计、监理等服务的采购,单项合同估算价在50万元人民币以上的。
(4)单项合同估算价低于第(1)、(2)、(3)项规定的标准,但项目总投资额在3000万元人民币以上的。
90.施工单位在投标报价中拟采用不平衡报价策略,下列做法中正确的是( )。
A.总价不变的前提下,适当提高基础工程报价
B.总价不变的前提下,适当提高设备安装工程报价
C.对工程内容说明不清的分项工程适当提高单价
D.对将来工程量可能减少的分项工程适当降低单价
E.要求报综合单价分析表的工程,降低人工费
【答案】AD
【答案解析】在投标时采用不平衡报价策略,应根据以下不同情况进行选择:①能够早日结算的项目(如前期措施费、基础工程、土石方工程等)可以适当提高报价;②经过工程量复核,预计今后工程量会增加的项目,单价适当提高,而将来工程量有可能减少的项目单价降低,工程结算时损失不大;③设计图纸不明确、估计修改后工程量要增加的,可以提高单价,而工程内容说明不清楚的,则可以降低一些单价,在工程实施阶段通过索赔再寻求提高单价的机会;④工程不分标,不会另由一家投标人施工的暂定项目,则其中肯定要施工的单价可高些,不一定要施工的则应该低些。如果工程分标,该暂定项目也可能由其他投标人施工时,则不宜报高价,以免抬高总报价;⑤单价与包干混合制合同中,招标人要求有些项目采用包干报价时,宜报高价;⑥有时招标文件要求投标人对工程量大的项目报“综合单价分析表”,投标时可将单价分析表中的人工费及机械设备费报得较高,而材料费报得较低。
91.根据《标准施工合同文件》关于施工进度与工期,下列说法中正确的有( )。
A.经监理人批准的施工进度计划称合同进度计划
B.实际进度与合同进度计划发生偏离时,承包人可以向监理人提交修订合同进度计划的申请报告
C.监理人在发出开工通知前应获得发包人同意
D.发包人增加了合同工作内容,承包人不一定能获得延长工期的许可
E.因承包人原因造成竣工延误,承包人支付了逾期违约金,可部分免除修补缺陷义务
【答案】ABCD
【答案解析】承包人应按专用合同条款约定的内容和期限,编制详细的施工进度计划和施工方案说明报送监理人。经监理人批准的施工进度计划称合同进度计划,是控制合同工程进度的依据。不论何种原因造成工程的实际进度与批准的合同进度计划不符时,承包人可以在专用合同条款约定的期限内向监理人提交修订合同进度计划的申请报告,并附有关措施和相关资料,报监理人审批。监理人应在开工日期7天前向承包人发出开工通知。监理人在发出开工通知前应获得发包人同意。由于发包人增加合同工作内容,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润,但该原因并不一定必然造成工期延误。由于承包人原因造成工期延误,承包人应支付逾期竣工违约金。承包人支付逾期竣工违约金,并不免除承包人完成工程及修补缺陷的义务。
92.根据《标准施工招标文件》下列因不可抗力而发生的费用或损失中,应由发包人承担的有( )。
A.承包人的人员伤亡相关费用
B.已运至施工场地的材料和工程设备的损害
C.因工程损害造成的第三者财产损失
D.承包人设备的损害
E.承包人应监理人要求在停工期间照管工程的人工费用
【答案】BCE
【答案解析】不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,由合同双方按以下原则承担:①永久工程,包括己运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和财产损失由发包人承担;②承包人设备的损坏由承包人承担;③发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用;④承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担;⑤不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金。发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担。
93.按照索赔事件的性质分类,在施工中发现地下流砂引起的索赔属于( )。
A.工程变更索赔
B.工程延误索赔
C.意外风险和不可预见因素索赔
D.合同被迫终止的索赔
【答案】C
【答案解析】意外风险和不可预见因素索赔是指在工程实施过程中,因人力不可抗拒的自然灾害、特殊风险以及一个有经验的承包人不能合理预见的不利施工条件或外界障碍,如地下水、地质断层、溶洞、地下障碍物等引起的索赔。
94.根据《建设项目工程结算编审规程》的规定,工程价款结算的方式包括( )。
A.分阶段结算
B.专业分包结算
C.工程变更结算
D.竣工结算
E.按月结算
【答案】ABD
【答案解析】根据《建设项目工程结算编审规程》中的有关规定,工程价款结算主要包括竣工结算、分阶段结算、专业分包结算和合同中止结算。
95.用曲线法进行投资偏差分析,(如图例)下列选项中正确的有( )。

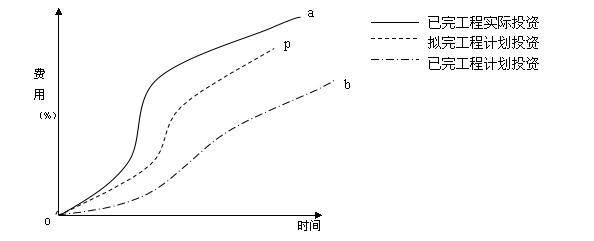

投资参数曲线图
A.a曲线和b曲线的水平距离表示投资偏差
B.p曲线和b曲线的水平距离表示进度偏差
C.a曲线在b曲线的下侧表示投资增加
D.该图不能直接用于定量分析
E.该图反映的是累计绝对偏差
【答案】BDE
【答案解析】图中曲线a和b的竖向距离表示投资偏差,曲线P和b的水平距离表示进度偏差。图中所反映的是累计偏差,而且主要是绝对偏差。用曲线法进行偏差分析,具有形象直观的优点,但不能直接用于定量分析,如果能与表格法结合起来,则会取得较好的效果。
96.根据国家现行有关竣工结算的规定,小型建设项目财务决算报表包括( )。
A.建设项目竣工财务决算审批表
B.建设项目概况表
C.竣工财务决算表
D.建设项目交付使用资产明细表
E.建设项目交付使用资产总表
【答案】ACD
【答案解析】大、中型建设项目竣工财务决算表是用来反映竣工的大中型建设项目从开工到竣工为止全部资金来源和资金运用的情况。它是考核和分析投资效果,落实节余资金,并作为报告上级核销基本建设支出和基本建设拨款的依据,该表是反映建设项目的全部资金来源和资金占用情况,是考核和分析投资效果的依据。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师土建计量每日一练(10月31日)2024-10-31
- 更新版:2024年一级造价师案例考试真题及答案(1-4题)2024-10-29
- 2024年一级造价师《案例分析》考试真题及答案(试题三)2024-10-25
- 2024年一级造价师《案例分析》考试真题及答案(试题一)2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案61-70题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案51-60题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案41-50题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案31-40题2024-10-24
- 2024年一级造价师《土建计量》考试真题及答案71-80题2024-10-23
- 2024年一级造价师《土建计量》考试真题及答案61-70题2024-10-23
