2011造价工程师《工程计价》真题解析:单选三
课程推荐:精品VIP―网+面强势结合 全程领跑套餐―赢在起跑线上
相关推荐:2014年造价工程师在线模考 造价工程师备考指南
41.工业建筑设计评价中,下列不同平面形状的建筑物,其建筑物周长与建筑面积比K周按从小到大顺序排列正确的是( )。
A.正方形→矩形→T形→L形
B.矩形→正方形→T形→L形
C.T形→L形→正方形→矩形
D.L形→T形→矩形→正方形
【答案】A
【试题解析】建筑物周长与建筑面积比K周主要用于评价建筑物平面形状是否经济。该指标越低,平面形状越经济。K周越低,设计越经济,K周按圆形、正方形、矩形、T形、L形的次序依次增大。
42.某地拟建一办公楼,与该工程技术条件基本相同的概算指标经地区价差调整后的建安工程价格为20万元/100m2,其中,直接工程费所占比例为75%。拟建工程与概算指标相比,仅楼地面面层构造不同,概算指标中楼地面为地砖面层,拟建工程为花岗石面层。该地区地砖和花岗石面层的预算单价分别为50元/m2和300元/m2,概算指标中每100m2建筑面积中地面面层工程量为50m2。假定其他各项费用构成比例不变则拟建工程概算单价为( )元/m2。
A.1833.00
B.2031.25
C.2125.00
D.2166.67
【答案】D
【试题解析】
已完工程100┫直接工程费=200000×75%=150000元
拟建工程100┫直接工程费=150000+50×300-50×50=162500元
拟建工程100┫工程价格=162500×(1+33.33%)=216667元
拟建工程概算单价=216667/100=2166.67元/┫
43.某建设项目由各个单项工程构成,应包含在其中某单项工程综合概算中的费用项目是( )。
A.工器具及生产家具购置费
B.办公和生活用品购置费
C.研究试验费
D.基本预备费
【答案】A
【试题解析】若某建设项目由各个单项工程构成,则在单项工程综合概算中只是各单位工程概算的汇总,即包括设备、工器具购置费和建筑安装工程费。
44.下列费用项目中,不在单位工程施工图预算编制范围之内的是( )。
A.构筑物建筑工程费
B.工业管道安装工程费
C.炉窑购置费
D.弱电工程安装工程费
【答案】C
【试题解析】单位工程预算包括建筑工程预算和设备安装工程预算。建筑工程预算按其工程性质分为一般土建工程预算、给排水工程预算、采暖通风工程预算、煤气工程预算、电气照明工程预算、弱电工程预算、特殊构筑物如炉窑等工程预算和工业管道工程预算等。设备安装工程预算可分为机械设备安装工程预算、电气设备安装工程预算和热力设备安装工程预算等。炉窑购置费不属于建筑安装工程费,因此不属于单位工程施工图预算编制的范围。

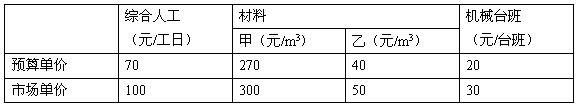

45.编制某工程施工图预算,套用预算定额后得到的人工、甲材料、乙材料、机械台班的消耗量分别为15工日、12m3、0.5m3、2台班,预算单价与市场单价如下表所示。措施费为直接工程费的7%,则用实物法计算的该工程的直接费为( )元。
A.4654.50
B.5045.05
C.5157.40
D.5547.95
【答案】D
【试题解析】
直接费=(15×100+12×300+0.5×50+2×30)×(1+7%)=5547.95元
46.下列内容中,属于施工图预算重点抽查法审查重点的是( )。
A.单位面积用工
B.有相同工程量计算基础的相关工程的数量
C.计费基础
D.常用构配件工程量
【答案】C
【试题解析】重点抽查法是抓住工程预算中的重点进行审查的方法。审查的重点一般是:工程量大或造价较高、工程结构复杂的工程,补充单位估价表,计取的各项费用(计费基础、取费标准等)。
47.乙级工程招标代理机构所能承担的工程招标代理业务限额是,工程总投资( )万元人民币以下。
A.3000
B.5000
C.6000
D.10000
【答案】D
【试题解析】甲级工程招标代理机构可以承担各类工程的招标代理业务,乙级工程招标代理机构只能承担工程总投资1亿元人民币以下的工程招标代理业务,暂定级工程招标代理机构,只能承担工程总投资6000万元人民币以下的工程招标代理业务。
48.在建设项目施工招标过程中,应包括在资格预审文件中的是( )。
A.资格预审申请函
B.资格预审申请文件格式
C.投标保证金
D.投标邀请书
【答案】B
【试题解析】资格预审文件的内容主要包括:资格预审公告、申请人须知、资格审查办法、资格预审申请文件格式、项目建设概况等内容,同时还包括关于资格预审文件澄清和修改的说明。
49.某投标人在递交投标文件的同时,按规定递交了投标保证金,其投标总价为5000万元,则其投标保证金数额最高为( )万元。
A.50
B.80
C.100
D.160
【答案】B
【试题解析】投标保证金除现金外,可以是银行出具的银行保函、保兑支票、银行汇票或现金支票。投标保证金的数额不得超过投标总价的2%,且最高不超过80万元。
50.关于招标控制价及其编制的说法,正确的是( )。
A.综合单价中包括应由招标人承担的风险费用
B.招标人供应的材料,总承包服务费应按材料价值的1.5%计算
C.措施项目费按招标文件中提供的措施项目清单确定
D.招标文件提供暂估价的主要材料,其主材费用应计入其他项目清单费用
【答案】C
【试题解析】在招标控制价的编制过程中,措施项目应按招标文件中提供的措施项目清单确定,措施项目采用分部分项工程综合单价形式进行计价的工程量,应按措施项目清单中的工程量,并按与分部分项工程工程量清单单价相同的方式确定综合单价;以“项”为单位的方式计价的,按有关规定按综合价格计算,包括除规费、税金以外的全部费用。
51.工程施工项目评标时,下列做法符合有关规定的是( )。
A.当评标委员会发现某投标人的施工方案的表述存在含义不明确之处时,则要求该投标人作出书面澄清
B.当评标委员会发现因某个单价金额小数点明显错误时,对该单价进行修正后继续评标
C.当投标人发现其投标文件对同一问题前后表述不一致时,向评标委员会提出澄清,评标委员会应予接受
D.当投标人不接受评标委员会规定原则对其投标报价的算术错误所作修正时,评标委员会仍可修正结果评审
【答案】A
【试题解析】评标委员会可以书面方式要求投标人对投标文件中含意不明确的内容作必要的澄清、说明或补正。澄清、说明或补正包括投标文件中含义不明确、对同类问题表述不一致或者有明显文字和计算错误的内容。同时,评标委员会不接受投标人主动提出的澄清、说明或补正。
52.组成建设工程施工合同的文件包括:①中标通知书,②投标函及其附录,③合同协议书,④通用合同条款,⑤专用合同条款,⑥图纸,⑦已标价工程量清单,等等。若专用合同条款无另外约定,则解释合同文件的优先顺序是( )。
A.②→①→③→④→⑤→⑦→⑥
B.③→①→②→⑤→④→⑥→⑦
C.①→③→⑤→④→②→⑦→⑥
D.②→⑦→①→③→⑤→④→⑥
【答案】B
【试题解析】组成合同的各项文件应互相解释,相互说明。但是这些文件有时会产生冲突或含义不清。除专用合同条款另有约定外,解释合同文件的优先顺序如下:(1)合同协议书;(2)中标通知书;(3)投标函及投标函附录;(4)专用合同条款;(5)通用合同条款;(6)技术标准和要求;(7)图纸;(8)已标价工程量清单;(9)其他合同文件。
53.关于开工和合同工期的说法中,符合《标准施工招标文件》合同条款要求的( )。
A.承包人应在监理人发出开工通知后的次日开工
B.合同工期自监理人发出开工通知后的次日起计算
C.监理人应在开工日期7天前向承包人发出开工通知
D.监理人可自行决定何时发出开工通知
【答案】C
【试题解析】根据《标准施工招标文件》中通用条款的约定:监理人应在开工日期7天前向承包人发出开工通知。监理人在发出开工通知前应获得发包人同意。工期自监理人发出的开工通知中载明的开工日期起计算。承包人应在开工日期后尽快施工。
54.根据《标准施工招标文件》,出现下列情况时,应由发包人负责赔偿的是( )。
A.工程或工程的任何部分对土地的占用所造成的第三者财产损失
B.在施工场地内造成的第三者人身伤亡
C.在施工场地毗邻地带造成的第三者人身伤亡
D.在施工场地毗邻地带造成的第三者财产损失
【答案】A
【试题解析】发包人的安全责任规定中,发包人应负责赔偿以下各种情况造成的第三者人身伤亡和财产损失:工程或工程的任何部分对土地的占用所造成的第三者财产损失;由于发包人原因在施工场地及其毗邻地带造成的第三者人身伤亡和财产损失。
55.根据FIDIC施工合同条件,付给指定分包商的款项来源应是( )。
A.暂定金额
B.项目管理费
C.零星用工费
D.总承包服务费
【答案】A
【试题解析】为了不损害承包商的利益,给指定分包商的付款应从暂定金额内开支。承包商在每个月末报送工程进度款支付报表时,工程师有权要求他出示以前已按指定分包合同给指定分包商付款的证明。
56.根据FIDIC施工合同条件,缺陷通知期起算日期是( )。
A.工程师颁发履约证书之日
B.工程师颁发工程接收证书之日
C.工程接收证书中载明的竣工日
D.履约证书中载明的竣工日
【答案】C
【试题解析】缺陷通知期是指自工程接收证书中写明的竣工日开始,至工程师颁发履约证书为止的日历天数。
57.根据FIDIC施工合同条件,业主的付款时间不应超过工程师收到承包商的月度付款申请单后的( )。
A.28
B.42
C.56
D.84
【答案】C
【试题解析】承包商的报表经过工程师认可并签发工程进度款的支付证书后,业主应在接到证书后及时给承包商付款。业主的付款时间不应超过工程师收到承包商的月进度付款申请单后的56天。
58.关于工程变更的说法中,正确的是( )。
A.除了受自然条件的影响外,一般不得发生变更
B.尽管变更的起因有多种,但必须坚持一事一变更
C.如果出现了必须变更的情况,则应抢在变更指令发出前尽快落实变更
D.若承包人不能全面落实变更指令,则扩大的损失应当由承包人承担
【答案】D
【试题解析】对于工程变更的处理要求:工程变更后,应当尽快落实变更。工程变更指令发出后,应当迅速落实指令,全面修改相关的各种文件。承包人也应当抓紧落实,如果承包人不能全面落实变更指令,则扩大的损失应当由承包人承担。
59.根据我国现行合同条件,关于工程变更的说法中,正确的是( )。
A.监理人在收到承包人书面变更建议后的14天内,若不同意变更的应口头答复承包人
B.监理人收到承包人变更报价书后的14天内,应根据变更估价原则商定或确定变更价格
C.施工方案变更出现原措施费中没有的措施项目,相应的措施费变更应由发包人确定
D.采用计日工计价的任何变更,其费用应在计日工费用中支付
【答案】B
【试题解析】承包人应在收到变更指示或变更意向书后的14天内,向监理人提交变更报价书,报价内容应根据变更估价原则,详细开列变更工作的价格组成及其依据,并附必要的施工方法说明和有关图纸。变更工作影响工期的,承包人应提出调整工期的具体细节。监理人认为有必要时,可要求承包人提交要求提前或延长工期的施工进度计划及相应施工措施等详细资料。监理人收到承包人变更报价书后的14天内,根据变更估价原则,商定或确定变更价格。
60.根据我国现行合同条件,关于工程索赔的说法中,正确的是( )。
A.监理人未能及时发出指令不能视为发包人违约
B.因政策法令的变化不能提出索赔
C.机械停工按照机械台班单价计算索赔
D.监理人指令承包商加速施工有时也会产生索赔
【答案】D
【试题解析】监理人指令有时也会产生索赔,如监理人指令承包人加速施工、进行某项工作、更换某些材料、采取某些措施等,并且这些指令不是由于承包人的原因造成的。
61.根据《建设工程工程量清单计价规范》(GB50500-2008),关于索赔时限的规定的说法错误的是( )。
A.承包人应在确认引起索赔事件发生后28天内向发包人发出索赔通知
B.承包人应在确认引起索赔的事件后42天内向发包人递交一份详细的索赔报告
C.对于具有连续影响的索赔事件,承包人应在该事件产生的影响结束后42天内,递交一份最终索赔报告
D.发包人在收到最终索赔报告的28天内未作答复即视为该索赔报告已经认可
【答案】C
【试题解析】索赔程序通常可按以下规定办理:
1)承包人应在确认引起索赔的事件发生后28天内向发包人发出索赔通知,否则,承包人无权获得追加付款,竣工时间不得延长。承包人应在现场或发包人认可的其他地点,保持证明索赔可能需要的记录。发包人收到承包人的索赔通知后,未承认发包人责任前,可检查记录保持情况,并可指示承包人保持进一步的同期记录。
2)在承包人确认引起索赔的事件后42天内,承包人应向发包人递交一份详细的索赔报告,包括索赔的依据、要求追加付款的全部资料。
3)如果引起索赔的事件具有连续影响,承包人应按月递交进一步的中间索赔报告,说明累计索赔的金额。承包人应在索赔事件产生的影响结束后28天内,递交一份最终索赔报告。
发包人在收到索赔报告后28天内,应作出回应,表示批准或不批准并附具体意见。还可以要求承包人提供进一步的资料,但仍要在上述期限内对索赔作出回应。发包人在收到最终索赔报告后的28天内,未向承包人作出答复,视为该项索赔报告已经认可。
62.根据我国现行合同条件,关于索赔计算的说法中,正确的是( )。
A.人工费索赔包括新增加工作内容的人工费,不包括停工损失费
B.发包人要求承包人提前竣工时,可以补偿承包人利润
C.工程延期时,保函手续费不应增加
D.发包人未按约定时间进行付款的,应按银行同期贷款利率支付迟延付款的利息
【答案】D
【试题解析】索赔费用有八项费用组成,其中迟延付款利息是指发包人未按约定时间进行付款的,应按银行同期贷款利率支付迟延付款的利息。
63.根据《建设工程工程量清单计价规范》(GB50500-2008)及住建部《招标文件示范文本》的相关规定,关于工程预付款的说法中,正确的是( )。
A.包工不包料工程预付款比例可适当降低
B.国有资金投资项目应对实体性消耗和非实体性消耗部分分别约定预付款比例
C.工期短的工程预付款比例可适当降低
D.跨年度工程按年度完成工程价值占合同额的比例分年扣回预付款
【答案】B
【试题解析】包工包料工程的预付款按合同约定拨付,原则上预付比例不低于合同金额的10%,不高于合同金额的30%,对重大工程项目,按年度工程计划逐年预付。计价执行《建设工程工程量清单计价规范》(GB50500―2008)的工程,实体性消耗和非实体性消耗部分应在合同中分别约定预付款比例。对于只包工不包料的工程项目,则可以不预付备料款。国有资金投资项目属于计价执行《建设工程工程量清单计价规范》(GB50500―2008)的工程。
64.根据《建设工程价款结算暂行办法》,发包人应在一定时间内预付工程款,否则,承包人应在预付时间到期后的一定时间内发出要求预付工程款的通知,若发包人仍不预付,则承包人可在发出通知的( )天后停止施工。
A.7
B.10
C.14
D.28
【答案】C
【试题解析】按照《建设工程价款结算暂行办法》的规定,在具备施工条件的前提下,发包人应在双方签订合同后的一个月内或不迟于约定的开工日期前的7天内预付工程款,发包人不按约定预付,承包人应在预付时间到期后10天内向发包人发出要求预付的通知,发包人收到通知后仍不按要求预付,承包人可在发出通知14天后停止施工,发包人应从约定应付之日起向承包人支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
65.关于竣工结算的编制与审查的说法中,错误的是( )。
A.单位工程竣工结算由承包人编制
B.建设项目竣工总结算经发、承包人签字盖章后有效
C.竣工结算的编制依据包括经批准的开、竣工报告或停、复工报告
D.结算中的暂列金额应减去工程价款调整与索赔、现场签证金额,若有余款归承包人
【答案】D
【试题解析】在竣工结算编制过程中,对于其他项目费的编制需要遵循的要求包括:
(1)计日工的费用应按发包人实际签证确认的数量和合同约定的相应项目综合单价计算。
(2)暂估价中的材料单价应按发、承包双方最终确认价在综合单价中调整;专业工程暂估价应按中标价或发包人、承包人与分包人最终确认价计算。
(3)总承包服务费应依据合同约定金额计算,如发生调整的,以发、承包双方确认调整的金额计算。
(4)索赔费用应依据发、承包双方确认的索赔事项和金额计算。
(5)现场签证费用应依据发、承包双方签证资料确认的金额计算。
(6)暂列金额应减去工程价款调整与索赔、现场签证金额计算,如有余额归发包人。
66.关于工程预付款的说法中,符合FIDIC“新红皮书”规定的是( )。
A.是否必须先提交履约保函由业主决定
B.是否必须先提交预付款保函由业主决定
C.若业主不支付预付款,承包商拥有终止合同的权利
D.预付款在施工期前半段全部扣回
【答案】C
【试题解析】详见09版教材中表6.3.3。
67.下列引起投资偏差的原因中,属于业主原因的是( )。
A.结构变更
B.地基因素
C.进度安排不当
D.投资规划不当
【答案】D
【试题解析】在引起投资偏差的原因中,业主原因主要包括投资规划不当;组织不落实;建设手续不健全;未及时付款;协调不佳;其他。
68.关于投资偏差分析的说法中,错误的是( )。
A.累计偏差分析需要以局部偏差分析结果为基础进行
B.进行投资偏差分析时,只需计算绝对偏差或相对偏差
C.绝对偏差结果直观,但因投资额大小有差异而使其有局限性
D.造成局部偏差的原因一般较为明确,分析结果较为可靠
【答案】C
【试题解析】局部偏差的工程内容及其原因一般都比较明确,分析结果也就比较可靠,而累计偏差所涉及的工程内容较多、范围较大,且原因也较复杂,因而累计偏差分析必须以局部偏差分析的结果为基础进行综合分析,其结果更能显示规律性,对投资控制在较大范围内具有指导作用。绝对偏差的结果比较直观,其作用主要是了解项目投资偏差的绝对数额,指导调整资金支出计划和资金筹措计划。由于项目规模、性质、内容不同,其投资总额会有很大差异,因此,绝对偏差就显得有一定的局限性。
69.关于竣工验收的说法中,正确的是( )。
A.凡新建、扩建、改建项目,建成后都必须及时组织验收,但政府投资项目可不办理固定资产移交手续
B.通常所说的“动用验收”是指单项工程验收
C.能够发挥独立生产能力的单项工程,可根据建成顺序,分期分批组织竣工验收
D.竣工验收后或有剩余的零星工程和少数尾工应按保修项目处理
【答案】C
【试题解析】对于竣工验收的范围有如下规定:工业投资项目经负荷试车考核,试生产期间能够正常生产出合格产品,形成生产能力的;非工业投资项目符合设计要求,能够正常使用的,不论是属于哪种建设性质,都应及时组织验收,办理固定资产移交手续。有的工期较长、建设设备装置较多的大型工程,为了及时发挥其经济效益,对其能够独立生产的单项工程,也可以根据建成时间的先后顺序,分期分批地组织竣工验收;对能生产中间产品的一些单项工程,不能提前投料试车,可按生产要求与生产最终产品的工程同步建成竣工后,再进行全部验收。
70.关于竣工财务决算的说法中,正确的是( )。
A.已具备竣工验收条件的项目,若一个月不办理竣工验收的,视项目已正式投产,其费用不得从基本建设投资中支付
B.建设项目竣工财务决算表中,待核销基建支出,列入资金来源,待冲基建支出,列入资金占用
C.基建收入是指联合试运转的净收入和基建多余物资的变卖收入之和
D.大、中型建设项目竣工财务决算表是用来反映建设项目的全部资金来源和资金占用情况的报表
【答案】D
【试题解析】大、中型建设项目竣工决算报表包括:建设项目竣工财务决算审批表;大、中型建设项目概况表;大、中型建设项目竣工财务决算表;大、中型建设项目交付使用资产总表;建设项目交付使用资产明细表。小型建设项目竣工财务决算报表包括建设项目竣工财务决算审批表、竣工财务决算总表、建设项目交付使用资产明细表等。大、中型建设项目竣工财务决算表是用来反映建设项目的全部资金来源和资金占用情况,是考核和分析投资效果的依据。该表反映竣工的大中型建设项目从开工到竣工为止全部资金来源和资金运用的情况。
71.关于建设工程竣工图的说法中,正确的是( )。
A.工程竣工图是构成竣工结算的重要组成内容之一
B.改、扩建项目涉及原有工程项目变更的,应在原项目施工图上注明修改部分,并加盖“竣工图”标志后作为竣工图
C.凡按图竣工没有变动的,由承包人在原施工图上加盖“竣工图”标志后,即作为竣工图
D.当项目有重大改变需重新绘制时,不论何方原因造成,一律由承包人负责重绘新图
【答案】C
【试题解析】编制竣工图的形式和深度,应根据不同情况区别对待,其具体要求包括:
(1)凡按图竣工没有变动的,由承包人(包括总包和分包承包人,下同)在原施工图上加盖“竣工图”标志后,即作为竣工图。
(2)凡结构形式改变、施工工艺改变、平面布置改变、项目改变以及有其他重大改变,不宜再在原施工图上修改、补充时,应重新绘制改变后的竣工图。由原设计原因造成的,由设计单位负责重新绘制;由施工原因造成的,由承包人负责重新绘图;由其他原因造成的,由建设单位自行绘制或委托设计单位绘制。承包人负责在新图上加盖“竣工图”标志,并附以有关记录和说明,作为竣工图。
72.在保修期限内,下列缺陷或事故,应由承包人承担保修费用的是( )。
A.发包人指定的分包人造成的质量缺陷
B.由承包人采购的建筑构配件不符合质量要求
C.使用人使用不当造成的损坏
D.不可抗力造成的质量缺陷
【答案】B
【试题解析】由承包人未按施工质量验收规范、设计文件要求和施工合同约定组织施工而造成的质量缺陷所产生的工程质量保修,应当由承包人负责修理并承担经济责任;由承包人采购的建筑材料、建筑构配件、设备等不符合质量要求,或承包人应进行而没有进行试验或检验,进入现场使用造成质量问题的,应由承包人负责修理并承担经济责任。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师土建计量每日一练(10月31日)2024-10-31
- 更新版:2024年一级造价师案例考试真题及答案(1-4题)2024-10-29
- 2024年一级造价师《案例分析》考试真题及答案(试题三)2024-10-25
- 2024年一级造价师《案例分析》考试真题及答案(试题一)2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案61-70题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案51-60题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案41-50题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案31-40题2024-10-24
- 2024年一级造价师《土建计量》考试真题及答案71-80题2024-10-23
- 2024年一级造价师《土建计量》考试真题及答案61-70题2024-10-23
