2012年注册造价工程师《工程造价法规及相关知识》真题解析
71.分部分项工程成本分析中,“三算对比”主要是进行( )的对比。
A.实际成本与投资估算
B.实际成本与预算成本
C.实际成本与竣工决算
D.实际成本与目标成本
E.施工预算与设计概算
【答案】BD
【试题解析】分部分项工程成本分析。分部分项工程成本分析是施工项目成本分析的基础。分部分项工程成本分析的对象为主要的已完分部分项工程。分析的方法是:进行预算成本、目标成本和实际成本的“三算”对比,分别计算实际成本与预算成本、实际成本与目标成本的偏差,分析偏差产生的原因,为今后的分部分项工程成本寻求节约途径。
72.企业的所有者权益包括( )。
A.预收账款
B.投入资本
C.营业收入
D.资本溢价
E.接收的现金捐赠
【答案】BDE
【试题解析】所有者权益包括投入资本(或者股本)、直接计入所有者权益的利得和损失、盈余公积和未分配利润。资本溢价、接收的现金捐赠属于直接计入所有者权益的利得和损失。
73.下列实物项目中,可投保建筑工程一切险的有( )。
A.已完成尚未移交业主的工程
B.业主采购并已运抵工地范围内的材料
C.工地范围内施工用的推土机
D.工地范围内施工用的规范、文件
E.工程设计文件及有关批复文件
【答案】ABC
【试题解析】建筑工程一切险的保险项目包括物质损失部分、第三者责任及附加险三部分。 其中物质损失:
1)建筑工程。包括永久和临时性工程及物料。这是建筑工程保险的主要保险项目。该部分保险金额为承包工程合同的总金额,也即建成该项工程的实际价格,包括设计费、材料设备费、施工费(人工及施工设备费)、运杂费、税款及其他有关费用。
2)业主提供的物料及项目。是指未包括在工程合同价格之内的,由业主提供的物料及负责建筑的项目。该项保险金额应按这一部分标的的重置价值确定。
3)安装工程项目。是指承包工程合同中未包含的机器设备安装工程项目。该项目的保险金额为其重置价值。所占保额不应超过总保险金额的20%。超过20%的按安装工程一切险费率计收保费;超过50%则另投保安装工程一切险。
4)施工用机器、装置及设备。是指施工用的推土机、钻机、脚手架、吊车等机器设备。此类物品一般为承包商所有,其价值不包括在工程合同价之内,因而作专项承保。该项保险金额应按机器、装置及设备的重置价值确定。
5)场地清理费。指发生承保风险所致损失后,为清理工地现场所必须支付的一项费用,不包括在工程合同价格之内。该项保险金额一般按大工程不超过其工程合同价格的5%,小工程不超过工程合同价格的10%计算。
6)工地内现成的建筑物。是指不在承保的工程范围内的,业主或承包单位所有的或由其保管的工地内已有的建筑物或财产。该项保险金额由双方共同商定,但最高不得超过该建筑物的实际价值。
7)业主或承包商在工地上的其他财产,是指上述五项范围之外的其他可保财产。该项保险金额由双方共同商定。
以上各部分之和为建筑工程一切险物质损失部分的总保险金额。货币、票证、有价证券、文件、账簿、图表、技术资料,领有公共运输执照的车辆、船舶以及其他无法鉴定价值的财产,不能作为建筑工程一切险的保险项目。
74.建设单位在办理工程质量监督注册手续时需提供的资料有( )。
A.施工组织设计
B.监理规划
C.中标通知书
D.施工图预算
E.专项施工方案
【答案】ABC
【试题解析】办理质量监督注册手续时需提供下列资料:
a. 施工图设计文件审查报告和批准书;
b. 中标通知书和施工、监理合同;
c. 建设单位、施工单位和监理单位工程项目的负责人和机构组成;
d. 施工组织设计和监理规划(监理实施细则);
e. 其他需要的文件资料。
75.建设工程总分包模式的特点有( )。
A.总承包商的责任重,获利潜力大
B.业主合同结构简单,组织协调工作量小
C.业主选择总承包商的范围大,合同总价较低
D.总包合同价格可以较早确定,业主的风险小
E.承包商内部增加了控制环节,有利于控制工程量
【答案】ABDE
【试题解析】采用总分包模式的特点:
(1)有利于项目的组织管理。由于业主只与总承包商签订合同,合同结构简单。同时,由于合同数量少,使得业主的组织管理和协调工作量小,可发挥总承包商多层次协调的积极性。
(2)有利于控制工程造价。由于总包合同价格可以较早确定,业主可以承担较少风险。
(3)有利于控制工程质量。由于总承包商与分包商之间通过分包合同建立了责、权、利关系,在承包商内部,工程质量既有分包商的自控,又有总承包商的监督管理,从而增加了工程质量监控环节。
(4)有利于缩短建设工期。总承包商具有控制的积极性,分包商之间也有相互制约作用。此外,在工程设计与施工总承包的情况下,由于设计与施工由一个单位统筹安排,使两个阶段能够有机地融合,一般均能做到设计阶段与施工阶段的相互搭接。
(5)对业主而言,选择总承包商的范围小,一般合同金额较高。
(6)对总承包商而言,责任重、风险大,需要具有较高的管理水平和丰富的实践经验。当然,获得高额利润的潜力也比较大。
76.采用频数分布直方图分析工程质量波动情况时,如果出现孤岛型分布,说明( )。
A.数据分组不当
B.少量材料不合格
C.组距确定不当
D.短时间内工人操作不熟练
E.两个分布相混淆
【答案】BD
【试题解析】出现孤岛型分布,这是由于少量材料不合格,或短时间内工人操作不熟练所造成。

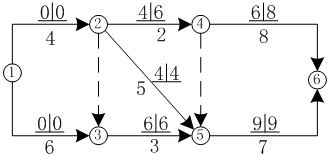

77.某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明( )。
A.工作1-3的自有时差为零
B.工作2-4的自有时差为2
C.工作2-5为关键工作
D.工作3-5的总时差为零
E.工作4-6的总时差为2
【答案】ACDE
【试题解析】工作1-3的自有时差=6-(0+6)=0;工作2-4的自有时差=6-(4+2)=0;工作2-5总时差=4-4=0,所以是关键工作;工作3-5的总时差=6-6=0;工作4-6的总时差=8-6=2。
78.根据《合同法》,下列各类合同中,属于无效合同的有( ).
A.恶意串通损害第三人利益的合同
B.一方以欺诈手段订立的合同
C.一方乘人之危订立的合同
D.损害社会公共利益的合同
E.订立合同时显失公平的合同
【答案】AD
【试题解析】有下列情形之一的,合同无效:
(1)一方以欺诈、胁迫的手段订立合同,损害国家利益;
(2)恶意串通,损害国家、集体或第三人利益;
(3)以合法形式掩盖非法目的;
(4)损害社会公共利益;
(5)违反法律、行政法规的强制性规定。
79.根据《政府采购法》,可采用竞争性谈判方式进行货物或服务采购的情形有( )。
A.只能从唯一供应商处采购
B.不能事先计算出价格总额
C.货源充足且价格变化幅度小
D.采用招标所需时间无法满足用户紧急需要
E.不能事先确定详细规格或者具体要求
【答案】BDE
【试题解析】符合下列情形之一的货物或服务,可采用竞争性谈判方式采购:
(1)招标后没有供应商投标或没有合格标的或重新招标未能成立;
(2)技术复杂或性质特殊,不能确定详细规格或具体要求;
(3)采用招标所需时间不能满足用户紧急需要;
(4)不能事先计算出价格总额。
80.根据《价格法》,政府可依据有关商品或者服务的社会平均成本和事成供求状况、国民经济与社会发展要求以及社会承受能力,实行合理的( )。
A.购销差价
B.批零差价
C.利税差价
D.地区差价
E.季节差价
【答案】ABDE
【试题解析】政府应当依据有关商品或者服务的社会平均成本和市场供求状况、国民经济与社会发展要求以及社会承受能力,实行合理的购销差价、批零差价、地区差价和季节差价。制定关系群众切身利益的公用事业价格、公益性服务价格、自然垄断经营的商品价格时,应当建立听证会制度,征求消费者、经营者和有关方面的意见。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流,环球网校造价工程师交流群-340147616,欢迎您的加入!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师土建计量每日一练(10月31日)2024-10-31
- 更新版:2024年一级造价师案例考试真题及答案(1-4题)2024-10-29
- 2024年一级造价师《案例分析》考试真题及答案(试题三)2024-10-25
- 2024年一级造价师《案例分析》考试真题及答案(试题一)2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案61-70题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案51-60题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案41-50题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案31-40题2024-10-24
- 2024年一级造价师《土建计量》考试真题及答案71-80题2024-10-23
- 2024年一级造价师《土建计量》考试真题及答案61-70题2024-10-23
