当前位置: 首页 > 一级造价工程师 > 一级造价工程师历年试题 > 2012造价工程师《案例分析》真题解析:试题四

2012造价工程师《案例分析》真题解析:试题四

更新时间:2014-05-09 09:08:53 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 2014造价工程师考试考试距离现在还有一段时间,环球网校特地整理了历年的真题解析希望对大家备考有所帮助

   课程推荐:精品VIP―网+面强势结合      全程领跑套餐―赢在起跑线上

  相关推荐:2014年造价工程师在线模考   造价工程师备考指南

  试题四

  某工业项目,业主采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。

  工程项目开工前,承包商编制了施工总进度计划,如图4.1所示(时间单位:天),并得到监理人的批准。

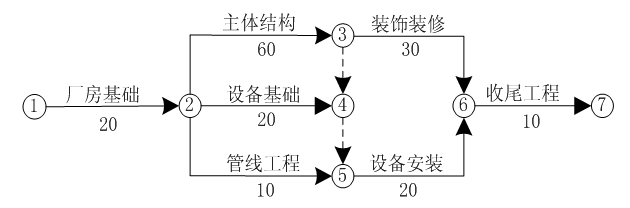

  图4.1施工总计划进度

  工程项目施工过程中,发生了如下事件:

  事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班),地基处理产生工料机费用6000元,基础工程量增加50m3(综合单价:420元、m3)。共造成厂房基础作业时间延长6天。

  事件2:7月10日-7月11日,用于主题结构的施工机械出现故障,7月12日-7月13日该地区供电全面中断。施工机械故障和供电中断导致主题结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其他作业未收到影响。

  事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,,承包商重新购置门窗的费用为7000元,作业时间均延长2天。

  事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施实收尾工作时间缩短2天,发生赶工措施费用8000元。

  【问题】

  1.分别说明承包商能否就上述事件1-事件4向业主提出工期和(或)费用索赔,并说明理由。

  2.承包商在事件1-事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的事件工期为多少天?工期奖(罚)款为多少万元?

  3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日,工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%,分别计算承包商在事件1-事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?

  (费用以元为单位,计算结果保留两位小数)

  【参考答案】:

  1.索赔情况如下:

  事件1:可提出工期和费用索赔。

  因为地基局部存在软弱土层,属于由业主应承担的风险,且厂房基础施工是关键工作。

  事件2:1)7月10日至7月11日不能提出工期和费用索赔。

  因为施工机械出现故障,应是承包商承担的责任,由此导致的费用损失不能索赔。

  2)7月12日至7月13日可索赔工期和费用。

  因为停电的风险属于由业主应承担的风险,且主体工程施工是关键工作。

  事件3:1)可提出工期补偿,

  因为台风属于不可抗力,造成的工期延误属于业主应承担的风险,且装饰装修工程施工是关键工作。

  2)可提出承包商重新购置门窗费用7000元的费用索赔。

  因为不可抗力造成的施工现场的材料损坏业主应承担风险。

  事件4:不可提出工期和费用索赔。

  因为是承包商自己为赶工采取的措施。

  2.计算如下:

  事件1工期索赔6天;

  事件2工期索赔:2天;

  事件3工期索赔2天;

  事件4不可工期索赔;

  工期索赔总计:6+2+2+=10天。

  实际工期为:原计划工期+可索赔工期=120+6+2+2+2-5-2=125天。

  由于实际工期提前,故应按合同约定给予奖励。

  工期奖励为:(原计划工期+可索赔工期-实际工期)×奖罚标准=(120+10-125)×1=5.00万元

  3.计算如下:

  事件1费用索赔:(窝工费+机械租赁费)(1+规费费率)×(1+税金税率)+[(工料机合计×管理费和利润率+变更工程量×综合单价)](1+规费费率)×(1+税金税率)

  =(60×40+4×700)×(1+3.50%)×(1+3.41%)+[6000×(1+15%)+50×420]×(1+3.5%)×(1+3.41%)

  =35426.71元

  事件2费用索赔:(窝工费+机械租赁费)(1+规费费率)×(1+税金税率)

  (=30×2×40+1500×2)×(1+3.5%)×(1+3.41%)

  =5779.58元

  事件3费用索赔:

  7000×(1+3.5%)×(1+3.41%)

  =7492.05元

  事件4不可索赔费用

  总索赔额为35426.71+5779.58+7492.05=48698.34元

环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,随时与广大考生朋友们一起交流,环球网校造价工程师交流群-340147616,欢迎您的加入!

更多造价工程师信息:



编辑推荐:

2014VIP套餐抢报,2013年课件,不过重学

2014年造价工程师全面开课

2013年造价工程师考试试题及答案网友版

2014造价工程师考试辅导招生简章



分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
