2014年造价工程师考试造价案例分析考题精选13
课程推荐:精品VIP―网+面强势结合 全程领跑套餐―赢在起跑线上
相关推荐:2014年造价工程师在线模考 造价工程师备考指南
建设造价工程师案例分析
某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为1999年3月,合同工期为12个月,每季度结算一次。工程开工日期为1999年4月1日。施工单位1999年第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数如表5-22所示。

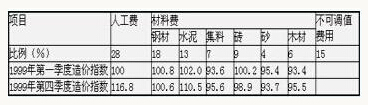

表5-22 直接工程费及造价指数表
在施工过程中,发生如下几项事件。
1.1999年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天。
2.1999年5月施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天。
3.1999年7月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;
4.1999年8月份,进入雨季施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。
以上事件中,除第4项外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:
(1)增加合同工期13天;
(2)增加费用11.8万元。
问题
1.施工单位对施工过程中发生的以下事件可否索赔?为什么?
2.计算1999年第4季度应确定的工程结算款额。
3.如果在工程保修期间发生了由施工单位原因引起的屋顶漏水,墙面剥落等问题,业主在多次催促施工单位修理而施工单位一再拖延的情况下,另请其他施工单位维修,所发生的维修费用该如何处理?
答案
1.事件1费用索赔成立,工期给予延长。因为业主提供的地质资料与实际情况不符是承包商不可预见的。
事件2费用索赔不成立,工期索赔不成立,该工作属于承包商采取的质量保证措施。
事件3费用索赔成立,工期给予延长,因为设计方案有误
事件4费用索赔不成立,工期可以延长,因为异常的气候条件的变化承包商不应得到费用补偿。
2.1999年4季度工程师应批准的结算款额为:
P=710(0.1 5+0.28×116.8/100.0+0.18×100.6/100.8+0.13×110.5/102.0 +0.07×95.6/93.6+0.09×98.9/100.2+0.04×93.7/95.4+0.06×95.5/93.4)=710×1.058≈751.75(万元)
3.所发生的维修费应从施工单位保修金(或质量保证金、保留金)中扣除。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师《安装计量》易错题:建筑智能化工程2024-11-22
- 2024年一级造价师《土建计量》考试真题及答案31-40题2024-10-23
- 2024年一级造价师《安装计量》易错题:通信设备及线路工程2024-10-12
- 2024年一级造价师《安装计量》易错题:自动控制系统2024-10-10
- 免费分享:2024年一级造价师各科目万人模考(三)2024-10-09
- 必做!2024年一级造价师《安装计量》易错题2024-10-09
- 必做!2024年一级造价师《工程计价》易错题2024-10-08
- 必做!2024年一级造价师《造价管理》易错题2024-09-18
- 避坑!2024年一级造价师《工程计价》易错题2024-09-12
- 2024年一级造价师免费备考资料:安装计量经典50题2024-09-10
