2008年造价工程师真题-案例分析答案
课程推荐:精品VIP―网+面强势结合 环球造价工程师案例强化套餐
相关推荐:2014年造价工程师在线模考 2014年造价工程师考试大纲
专题推荐:环球网校2014造价师招生简章 环球网校造价工程师培训权威
2008年度全国造价工程师执业资格考试试卷工程造价案例分析试卷标准答案及评分标准
(满分140)
试题一:(20分)
问题1:(5分)
(1)建筑工程造价综合差异系数:
13.5%×1.36+61.7%×1.28+9.3%×1.23+15.5%×1.18(1.5分)
=1.27(0.5分)
(2)拟建项目建筑工程总费用:
(21734.00-4470.00×20%)×1.27(2.5分)
=26466.80(万元)(0.5分)
问题2:(3分)
进口设备其他从属费用和国内运杂费占设备购置费百分比:
(16430-1200×8.3)/16430(2.5分)
=39.38%(0.5分)
问题3:(8分)
(1)计算拟建项目A生产车间的设备购置费
方法一:
①拟建项目A生产车间进口设备购置费:
1100×7.2/(1-39.38%)(2.0分)
=13065.00(万元)(0.5分)
②拟建项目A生产车间国内配套采购的设备购置费:
(17500.00-16430.00)×(1+25%)(1分)
=1337.50(万元)(0.5分)
③拟建项目A生产车间设备购置费:
13065.00+1337.50(0.5分)
=14402.50(万元)(0.5分)
方法二:
①拟建项目A生产车间进口设备从属费用及国内运价为x
x/(1100×7.2+×1=39.38%(2分)
x=5145.O0(万元)(0.5分)
②拟建项目A生产车间国内配套采购的设备购置费
(17500-16430)×(1+25%)(1分)
=1337.50(万元)(0.5分)
③拟建项目A生产车间设备购置费
1100×7.2+5145.00+1337.50(0.5分)
=14402.50(万元)(0.5分)
方法三:
①拟建项目A车间进口设备费为x
(x-1100×7.2)/x=39.38%(2分)
x=13065.00(万元)(0.5分)
②拟建项目A生产车间设备购置费
(17500-16430)×(1+25%)+13065.00(2分)
=14402.50(万元)(0.5分)
(2)主要生产项目设备购置费:
14402.50+(4800+3750)×(1+10%)(1分)
=23807.50(万元)(0.5分)
(3)拟建项目设备购置总费用
23807.50+(5680.00+600.00)×(1+10%)(1分)
=30715.50(万元)(0.5分)
问题4:(4分)
拟建项目全部建设投资:
方法一:
[30000+40000+7916×(1+15%)]×(1+20%)×(1+5%)×(1+3%)(3.5分)
=79103.4×1.2×1.05×1.03=102660.39(万元)(0.5分)
方法二:
(1)拟建项目安装工程费:
7916.00×(1+15%)
=9103.40(万元)(0.5分)
(2)拟建项目工程建设其他费用:
79103.40×20%(0.5分)
=15820.68(万元)(0.5分)
(3)拟建项目基本预备费:
(79103.40+15820.68)×5%(0.5分)
=4746.20(万元)(0.5分)
(4)拟建项目涨价预备费:
(79103.40+15820.68+4746.20)×3%(0.5分)
=2990.11(万元)(0.5分)
(5)拟建项目全部建设投资:
79103.40+15820.68+4746.20+2990.11
=102660.39(万元)(0.5分)
评分说明:将若干步骤合并计算,计算式列式正确,结果正确,得满分;计算式列式不正确,不得分。
试题二:(20分)
问题1:(4分)
若该分包商不采取赶工措施,该分项工程的工期延误对该工程总工期的影响有以下三种情况:
(1)若该分项工程在总进度计划的关键线路上,则该工程的总工期需要相应延长7天;(1分)
(2)若该分项工程在总进度计划的非关键线路上且其总时差大于或等于7天,则该工程的总工期不受影响;(1分)
(3)若该分项工程在总进度计划的非关键线路上,但其总时差小于7天,则该工程的总工期会受影响;(1分)延长的天数为7天与该分项工程总时差天数之差。(1分)
问题2:(6分)
(1)每天需增加的工作时间:
方法一:计划工效为:2400/30=80(m3/天)=80/8=10(m3/小时)(1分)
设每天延时加班需增加的工作时间为x小时,则
(30-7)×[80+10×(1-10%)] =2400(2分)
解得×=2.71,则每天需延时加班2.71小时(1分)
方法二:7×8-(1-10%)+23=2.71(小时)(4分)
(2)每天需额外增加的费用为:20×2.71×7.5×20%=81.3(元)(2分)
问题3:(4分)
需要加班的天数:
方法一:设需夜间加班y天,则
80(23-y)+80y(1-5%)+80y(1-15%)=2400(3分)
解得Y=8.75≈9(天),需夜间加班9天(1分)
方法二:(30-23)/(1-5%-15%)=8.75≈9(天)(4分)
方法三:1×(1-5%)+1×(1-15%)-1=0.8(工日)(3分)
7÷0.8=8.75≈9(天)(1分)
问题4:(2分)
每天需额外增加的费用为:20×60×30%+100=460(元)
问题5:(4分)
(1)采取每天延长工作时间的方式赶工,需额外增加费用共81.3×23=1869.9(元)(0.5分)
(2)采取夜间加班方式赶工,需额外增加费用共460×9=4140(元)(0.5分)
(3)因为两种赶工方式所需增加的费用均小于逾期违约金1000×7=7000(元)(1分)
所以该分包商应采取赶工措施。(1分)因采取延长工作时间方式费用最低,所以采取每天延长工作时间的方式赶工。(1分)
评分说明:
1.问题1中(2)、(3)在非关键线路上时差分析时,错误使用“自由时差”概念,而其他表述正确,给1.5分。
2.问题2、问题3中需增加时间的计算有多种解题方法,只要方法、步骤和结果正确,给满分。
3.问题5从经济角度考虑赶工方式有很多,只要符合题目要求,经计算需增加费用小于采取每天延长工作时间方式需额外增加费用,而且选择费用最低方案给满分。
试题三:(20分)
问题1:(5分)
该项目的招标活动中有下列不妥之处:
(1)要求投标人为国有企业不妥(0.5分),因为这不符合《招标投标法》规定的公平、公正的原则(或限制了民营企业参与公平竞争)(0.5分);
(2)要求投标人获得过项目所在省优质工程奖不妥(0.5分),因为这不符合《招标投标法》规定的公平、公正的原则(或限制了外省市企业参与公平竞争)(0.5分);(3)规定开标后不得撤回投标文件不妥(0.5分),提交投标文件截止时间后到招标文件规定的投标有效期终止之前不得撤回(0.5分);
(4)规定若联合体中标,招标人与牵头人订立合同不妥(0.5分),因为联合体各方应共同与招标人签订合同(0.5分)
问题2:(6分)
方法一:设不含税报价为×万元,则:
x-1000-1000×60%×10%×0.3-1000×60%×5%×0.5=1000×3%(3分)
解得x=1063(万元)(1分)
[或1000+1000×60%×10%×0.3+1000×60%×5%×0.5+1000×3%=1063(万元)] (2分)
相应的利润率为(1063-1000)/1000=6.3%(2分)
方法二:A材料不涨价时,不含税报价为:1000×(1+3%)=1030(万元)(1分)
b材料涨价10%时,不含税报价为:1000×(1+3%)+1000×60%×10%=1090(万元)(2分)
c材料涨价5%时,不含税报价为:1000×(1+3%)+1000×60%×5%=1060(万元)(1分)
综合确定不含税报价为:1030×0.2+1090×0.3+1060×0.5=1063(万元)
相应利润率为:(1063.1000)/1000=6.3%
问题3:(4分)
按合同工期施工,每月完成的工作量为A=1100/11=100万元,则工程款的现值为:
PV=100(P/A,1%,11)/(1+1%)
=100×{[(1+1%)11-1]/[1%(1+1%)11]}/(1+1%1)(3分)
=1026.50(万元)(或1026.53万元)(1分)
问题4:(5分)
加速施工条件下,工期为10个月,每月完成的工作量为A′=1100/10=110万元,则工程款现值为:PV′=110(P/A,1%,10)/(1+1%)+30/(1+1%)114(P/A,1%,10)(3分)
1031.53+26.89-37.89=1020.53(万元)(1分)
因为PV′
评分说明:
计算题计算过程错,结果对的,或没有计算过程,只有计算结果的,不得分。
试题四:(20分)
问题1:(2分)
方法二:A材料不涨价时,不含税报价为:1000×(1+3%)=1030(万元)(1分)
b材料涨价10%时,不含税报价为:1000×(1+3%)+1000×60%×10%=1090(万元)(2分)
c材料涨价5%时,不含税报价为:1000×(1+3%)+1000×60%×5%=1060(万元)(1分)
综合确定不含税报价为:1030×0.2+1090×0.3+1060×0.5=1063(万元)
相应利润率为:(1063.1000)/1000=6.3%
问题3:(4分)
按合同工期施工,每月完成的工作量为A=1100/11=100万元,则工程款的现值为:
PV=100(P/A,1%,11)/(1+1%)
=100×{[(1+1%)11-1]/[1%(1+1%)11]}/(1+1%1)(3分)
=1026.50(万元)(或1026.53万元)(1分)
问题4:(5分)
加速施工条件下,工期为10个月,每月完成的工作量为A′=1100/10=110万元,则工程款现值为:PV′=110(P/A,1%,10)/(1+1%)+30/(1+1%)114(P/A,1%,10)(3分)
1031.53+26.89-37.89=1020.53(万元)(1分)
因为PV′
评分说明:
计算题计算过程错,结果对的,或没有计算过程,只有计算结果的,不得分。
试题四:(20分)
问题1:(2分)

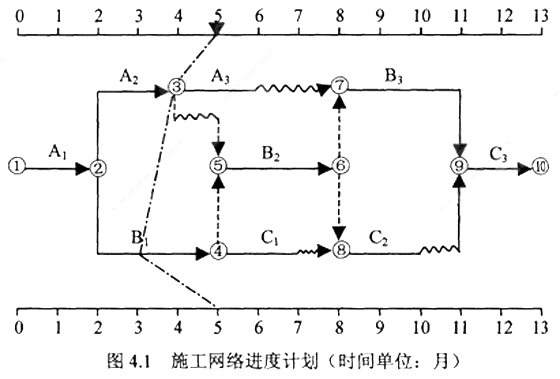

如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。
问题2:(1分)
工期索赔成立。(1分)因地质资料不准确属业主的风险,(1分)且A1工作是关键工作。(1分)
问题3:(12分)
(1)索赔成立。(0.5分)因不可抗力造成的部分已建工程费用损失,应由业主支付。(1.5分)
(2)承包商用于施工的机械损坏索赔不成立,(0.5分)因不可抗力造成各方的损失由各方承担。(1分)
用于工程上待安装设备损坏、索赔成立,(0.5分)虽然用于工程的设备是承包商供应,但将形成业主资产,所以业主应支付相应费用。(1分)
(3)索赔不成立,(0.5分)因不可抗力给承包商造成的该类费用损失不予补偿。(1.5分)(4)承包商使用的临时设施损坏的损失索赔不成立,(0.5分)业主使用的临时用房修复索赔成立,(0.5分)因不可抗力造成各方损失由各方分别承担(1分)
(5)索赔成立,(0.5分)因不可抗力造成工期延误,经业主签证,可顺延合同工期。(1分)
(6)索赔成立,(0.5分)清理和修复费用应由业主承担。(1分)
问题4:(3分)
(1)索赔费用:30+1+1+3+4书9(万元)(1.5分)
(2)合同工期可顺延1.5个月。(1.5分)
评分说明:
问题1中前锋线只要有一处画错不得分。
试题五:(20分)
问题1:(2分)
分部分项清单项目合价:4500×0.124+3200×0.0985=873.20(万元)(1分)
材料预付款:873.20×20%=174.64(万元)(1分)
问题2:(4分)
措施项目清单合价:873.2×3.8%=33.18(万元)(2分)
预付措施费:33.18×50%×(1+4%)×(1+3.41%)=17.84(万元)(2分)
问题3:(5分)
5月份应付工程款:
(1100×0.124(0.5分)+1100×0;0985(0.5分)+33.18×50%÷4(0.5分)+1.0(0.5分)(1+4%)(0.5分)(1+3.41%)(0.5分)×(1-5%)(0.5分)-174.64÷2(0.5分)
=249.90×1.04×1.0341×0.95-87.32=168.00(1分)(万元)
问题4:(4分)
6月份承包商完成工程的工程款:
甲分项工程(4050-4500)/4500=-10%,故结算价不需要调整。(0.5分)
则甲分项工程6月份清单合价:850×0.124=105.40(万元)(0.5分)
乙分项工程(3800-3200)/3200=18.75%,故结算价需调整。(0.5分)
调价部分清单合价:(3800-3200×1.1)×0.0985×0.9=-280×0.08865=24.82(万元)(0.5分)
不调价部分清单合价:(1000-280)×0.0985=70.92(万元)(0.5分)
则乙分项工程6月份清单合价:24.82+70.92=95.74(万元)(0.5分)
6月份承包商完成工程的工程款:
(105.4+95.74+33.18×50%×1/4+3.5)×1.04×1.0341=224.55(1分)
问题5:(5分)
原合同总价:
(873.2+33.18+3.0)×1.04×1.0341=978.01(万元)
调值公式动态结算:
(750+224.55)(0.5分)×(0.3+0.7×10%×1.15+0.7×90%×1.0(1分)
=974.55×1.0105=984.78(0.5分)(万元)
6月份工程结算价:
(224.55+984.78-978.01)×0.95-174.64×0.5=231.32×0.95-87.32=132.43(万元)(2分)
评分说明:
由于计算方法和步骤不是唯一的,阅卷时结合考生答卷中所列的对应方法和步骤,以标答中各部位的配分为依据计分。
试题六:(40分)
Ⅰ.土建工程
问题1:(10分)

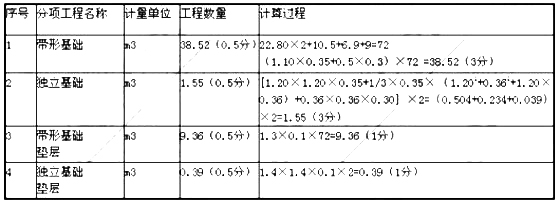

表6.1.1 分部分项工程量计算表
问题2:(6分)

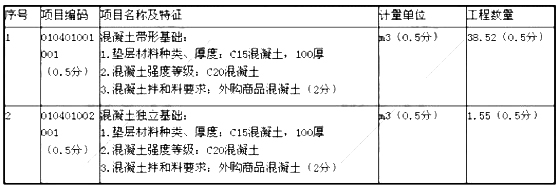

表6.1.2 分部分项工程量清单
问题3:(12分)

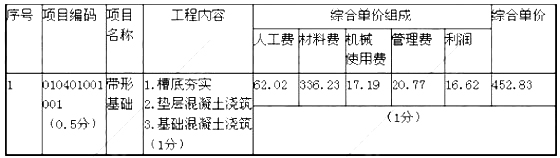

表6.1.3 分部分项工程量清单综合单价分析表
槽底夯实:
槽底面积:(1.30+0.3×2)×72=136.8(m2)(1分)
人工费:0.0142×52.36×136.8=101.71(元)(0.5分)
机械费:0.0056×31.54×136.8=24.16(元)(0.5分)
垫层混凝土:
工程量:1.30×0.1×72=9.36(m3)(0.5分)
人工费:0.733×52.36×9.36=359.24(元)(0.5分)
材料费:(1.015×252.40+0.867×2.92+0.136×2.25)×9.36=2424.46(元)(0.5分)
机械费:(0.061×23.51+0.062×154.80)×9.36=103.26(元)(0.5分)
基础混凝土:
工程量:38.52(m3)
人工费:0.956×52.36×38.52=1928.16(元)(0.5分)
材料费:(1.015×266.05+0.919×2.92+0.252×2.25)×38.52=10527.18(元)(0.5分)
机械费:(0.077×23.51+0.078×154.80)×38.52=534.84(元)(0.5分)
综合单价组成:
人工费:(101.71+359.24+1928.16)÷38.52=62.02(元)(0.5分)
材料费:(2424.46+10527.18)+38.52=336.23(元)(0.5分)
机械费:(24.16+103.26+534.84)+38.52=17.19(元)(0.5分)
直接费:62.02+336.23+17.19=415.44(元)
管理费:415.44×5%=20.77(元)(1分)
利润:415.44×4%=16.62(元)(1分)
综合单价:415.44+20.77+16.62=452.83(元/m3)(0.5分)
问题4:(6分)

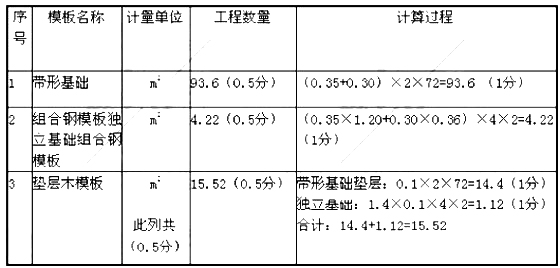

表6.14 模板工程量计算表
问题5:(6分)

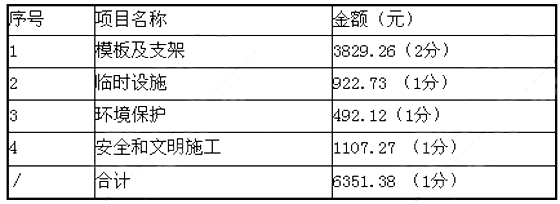

模板及支架:(93.6×31.98+4.22×28.72+15.52×25.68)×(1+5%+4%)=3829.26(元)
临时设施:(57686+3829.26)×1.5%=922.73(元)
环境保护:(57686+3829.26)×0.8%=492.12(元)
安全和文明施工:(57686+3829.26)×1.8%=1107.27(元)
合计:3829.26+922.73+492.12+1107.27=6351.38(元)
表6.1.5 措施项目清单计价表
Ⅱ.管道工程
问题1:(26分)
给水管道工程量的计算:(8分)
1.DN50的镀锌钢管工程量的计算式:
1.5+(3.6-0.2)=1.5+3.4=4.9(m)(1.0分)
2.DN32的镀锌钢管工程量的计算式:
(水平管:5-0.2-0.2)+[立管:(左1+0.45)+(右1+1.9+3)-4.6+7.35=11.95(m)(1.5分)
3.DN25的镀锌钢管工程量的计算式:
(立管1:6.45-0.45)+(立管2:7.9-4.9)+[水平2:(1.08+0.83+0.54+0.9+0.9)1×31=6+3+12.75=21.75(m)(2.5分)
4.DN20的镀锌钢管工程量的计算式:

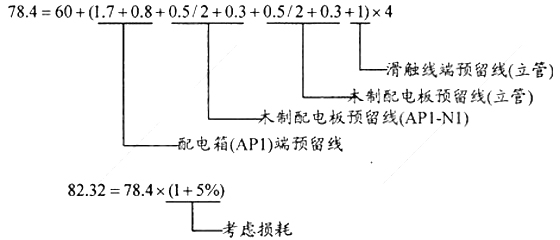

(立管7.2-6.45)+[水平管(0.69+0.8)+(0.36+0.75+0.75)] ×3
=0.75+10.05=10.8(m)(2.0分)
5.DN15的镀锌钢管工程量的计算式:
[0.91+0.25+(6.8-6.45)+0.751×3-2.26×3=6.78(m)(1.0分)
表6. Ⅱ.1 分部分项工程量清单(18分)
序 号 |
项目编码 | 项目名称 | 计量 单位 |
工程数量 | |||
1 | 2 | 3 | 4 | 5 | |||
1 |
030801001001 |
室内给水管道DN50 镀锌钢管 螺纹连接 普通钢套管 (0.5分) |
m | 4.9 | |||
(0.5分) | |||||||
2 |
030801001002 |
室内给水管道DN32 镀锌钢管 螺纹连接 普通钢套管 (0.5分) |
m | 11.95 | |||
(0.5分) | |||||||
3 | 030801001003 | 室内给水管道DN25 镀锌钢管 螺纹连接 普通钢套管 (0.5分) |
m | 21.75 | |||
(0.5分) | |||||||
4 |
030801001004 | 室内给水管道DN20 镀锌钢管 螺纹连接 普通钢套管 (0.5分) |
m | 10.8 | |||
(0.5分) | |||||||
5 |
030801001005 | 室内给水管道DN15 镀锌钢管 螺纹连接 (0.5分) |
m | 6.78 | |||
(0.5分) | |||||||
6 | 030803001001 | 螺纹阀门DN50 (0.5分) |
个 | 1 | |||
(0.5分) | |||||||
7 |
03080300300 2 | 螺纹阀门 J11T-10 DN32 (0.5分) |
个 | 2 | |||
(0.5分) | |||||||
8 | 030804003001 | 洗脸盆普通冷水嘴(上配水) (0.5分) |
组 | 6 | |||
(0.5分) | |||||||
9 | 030804012001 | 大便器 手压阀冲洗 (0.5分) |
套 | 15 | |||
(0.5分) | |||||||
10 |
030804013001 | 小便器 延时自闭式阀冲洗 (0.5分) |
套 | 12 | |||
(0.5分) | |||||||
11 |
030804016001 | 水龙头 普通水嘴 (0.5分) |
套 | 3 | |||
(0.5分) | |||||||
12 | 030804017001 | 地漏 (带水封) (0.5分) |
个 | 12 | |||
(0.5分) |
问题2:(14分)
(1)设备制作安装所需钢材:0.75×(1+8%)+0.25×(1+50%)=1.185(t)(2.0分)
设备制作安装的钢材综合损耗率:(1.185-1)×100%=18.5%(2.0分)
该设备制作安装的材料费:1.185×6000+2140=9250(元)(2.0分)
(2)该设备制作安装的时间定额
设制作安装设备所用的工作延续时间为X,
即X=(100+24+20)+10%X
X=160(小时/台)=20(工日/台) (3.0分)
设备制作安装企业所消耗的工日数量是:
(时间定额+其他用工)×(1+人工幅度差)
2(20+5)×(1+12%)=25×1.12=28(工日)(2.0分)
该设备制作安装的人工费用是:28×50=-1400(元)(1.0分)
(3)该设备制作安装工程量清单的综合单价:
人工费+材料费+机械费+企业管理费+利润=1400+9250+2200+(1400×60%)+(1400×40%)
=1400+9250+2200+840+560=14250(元)(2.0分)
评分说明:
1.要求写出计算过程的项目,不论采用综合列式或分开列式,只要列式计算正确的均给分。列式对计算结果错误可给50%分。
2.表6.Ⅱ.1中“计量单位”和“工程数量”两项合并0.5分,错一处即不得分。
3.表6.Ⅱ.1中“项目名称”栏中有特征的项目,能答出主要或大部分工程特征内容的即可给分;只写项目名称未写工程特征的给50%分。
Ⅲ.电气安装工程
问题1:(27分)
1.钢管Φ32工程量计算:
(0.1+0.2+7+0.2+1.5)+(6-1.5-0.5)=9+4=13(m)(3分)
2.钢管Φ50工程量计算:
25+17+(0.2+0.5+0.1+0.2+0.1)×2=42+2.2=44.2(m)(3分)
3.导线BV16mm2工程量计算:
13×4=52(m)(3分)
4.导线BV50mm2工程量计算:
44.2×4=176.8(m)(3分)
5.角钢滑触线150×50×5工程量计算:.
(7×3+1+1)×3=69(m)(3分)
表6.Ⅲ.1 分部分项工程量清单
序 号 |
工程内容 | 单位 | 数量 | 其中(元) | 小计 | ||||
人工费 | 材料费 | 机械使用费 | 管理费 | 利润 | |||||
1 |
管内穿线 动力线路 BV16mm2 (0.5分) 塑料铜芯线BV16mm2 (0.5分) |
m m |
78.4
|
50.18 (0.5分) |
59.58 (0.5分) 477.46 (0.5分) |
0 | |||
合计 | 50.18 (0.5分) |
537.04 (0.5分) |
0 | 27.60 (0.5分) |
22.58 (0.5分) |
637.40 |
工程项目:合成车间动力工程
评分说明:
1.工程量计算中,计算过程中数据排列顺序与标准答案不一致的,只要结果正确给满分。
2.在表6.Ⅲ.1中:
(1)排列顺序与标准答案不一致的,只要各行的内容和数据与标准答案一致的给满分。
(2)“计量单位”和“工程数量”两项合并得0.5分,错一处即不得分。
(3)“项目名称”栏中有特征的项目,能答出主要或大部分工程特征内容的即可给满分,只写项目名称未写工程特征的给50%分。
3.在表6.Ⅲ.2中:
(1)“工程内容”和“单位”两项合并得0.5分,错一处即不得分。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师土建计量每日一练(10月31日)2024-10-31
- 更新版:2024年一级造价师案例考试真题及答案(1-4题)2024-10-29
- 2024年一级造价师《案例分析》考试真题及答案(试题三)2024-10-25
- 2024年一级造价师《案例分析》考试真题及答案(试题一)2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案61-70题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案51-60题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案41-50题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案31-40题2024-10-24
- 2024年一级造价师《土建计量》考试真题及答案71-80题2024-10-23
- 2024年一级造价师《土建计量》考试真题及答案61-70题2024-10-23
