试题三(20分)
某总承包企业拟开拓国内某大城市工程承包市场。经调查该市目前有A、B两个BOT项目将要招标。两个项目建成后经营期限均为15年。
为了顺利进行投标,企业经营部将在该市投标全过程按先后顺序分解为以下几项工作:(1)投标申请;(2)接受资格审查;(3)领取招标文件;(4)参加投标预备会;(5)参加现场踏勘;(6)编制投标文件;(7)编制项目可行性研究论证报告;(8)投送投标文件;(9)投标文件内容说明与陈述;(10)参加开标会议;(11)签订合同。

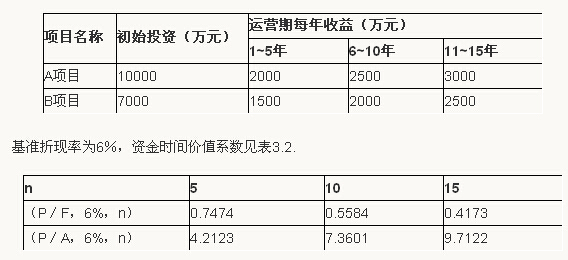

经进一步调研,收集和整理出A、B两个项目投资与收益数据,见表3.1.
表3. 1 A、B项目投资与收益数据表
问题
1.经营部拟定的各项投标工作的先后顺序有何不妥?
2.不考虑建设期的影响,分别列式计算A、B两个项目总收益的净现值。
3.据估计:投A项目中标概率为0.7,不中标费用损失80万元;投B项目中标概率为0.65,不中标费用损失l00万元。若投B项目中标并建成经营5年后,可以自行决定是否扩建,如果扩建,其扩建投资4000万元,扩建后B项目每年运营收益增加1000万元。
按以下步骤求解该问题:
(1)计算B项目扩建后总收益的净现值;
(2)将各方案总收益净现值和不中标费用损失作为损益值,绘制投标决策树;
(3)判断B项目在5年后是否扩建?计算各机会点期望值,并做出投标决策。
(计算结果均保留二位小数。)
编辑推荐
最新资讯
- 2025年一级造价师土建计量每日一练(10月31日)2024-10-31
- 更新版:2024年一级造价师案例考试真题及答案(1-4题)2024-10-29
- 2024年一级造价师《案例分析》考试真题及答案(试题三)2024-10-25
- 2024年一级造价师《案例分析》考试真题及答案(试题一)2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案61-70题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案51-60题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案41-50题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案31-40题2024-10-24
- 2024年一级造价师《土建计量》考试真题及答案71-80题2024-10-23
- 2024年一级造价师《土建计量》考试真题及答案61-70题2024-10-23
