  试题五(20分)

  某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。

  合同中有关工程价款及其支付的条款如下:

  (1)分项工程清单中含有两个分项工程,工程量分别为甲项4500m3,乙项31 000m3,清单报价中,甲项综合单价为200元/m3,乙项综合单价为l2.93元/m3,乙项综合单价的单价分析表见表5.1.当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1.(2)措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分部分项工程量清单计价合计为基数进行结算。剩余的4项措施费用共计l6万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。

  (3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。

  (4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。

  (5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。

  (6)该项工程的质量保证金为签约合同价款的3%,自第l个月起,从承包商的进度款中,按3%的比例扣留。

  合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表5.2所示。

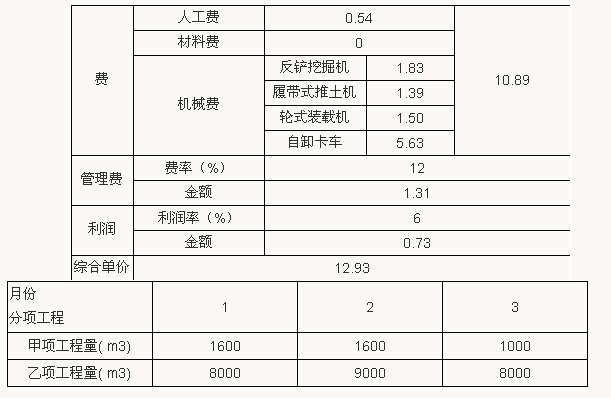

  表5.1  (乙项工程)工程量清单综合单价分析表(部分) 单位:元/m3

  1.该工程签约时的合同价款是多少万元?

  2.该工程的预付款是多少万元?

  3.该工程质量保证金是多少万元?

  4.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做必要的说明。

  5.各月需支付的措施项目费是多少万元?

  6.承包商第1个月应得的进度款是多少万元?

  (计算结果均保留两位小数。)

       环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,随时与广大考生朋友们一起交流!

更多造价工程师信息:



编辑推荐:

2014VIP套餐抢报,2013年课件,不过重学

2014年造价工程师免费通关课程

造价工程师考试历年真题汇总(2010-2013)

 环球造价工程师各地区交流群

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
