2009年造价工程师执业资格考试《工程造价案例分析》试题
特别推荐:环球造价工程师精彩视频免费学※ 全程领跑※ 在线估分
2009年造价工程师执业资格考试《工程造价案例分析》试题
试题一(20分)
2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目。投资额为500万元。自2006年至2009年每年平均造价指数递增3%.
拟建项目有关数据资料如下:
1.项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。
2.运营期第1年投入流运资金150万元,全部为自有资金,流动资金在计算期末全部收回。
3.在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元,营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。
4.投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。
5.为简化起见,将“调整所得税”列为“现金流出”的内容。
问题:
1.试用生产能力指数法列式计算拟建项目的静态投资额。
2.编制融资前该项目的投资现金流量表,将数据填入答题纸表1.1中,并计算项目投资财务净现值(所得税后)。
3.列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。(计算结果及表中数据均保留两位小数)
试题二(20分)
某业主邀请若干厂家对某商务楼的设计方案进行评价,经老师讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1.
表2.1 各方案评价指标的评价结果和估算总造价表
功能 | 方案A | 方案B | 方案C |
功能适用性(F1) | 9 分 | 8 分 | 10 分 |
经济合理性(F2) | 8 分 | 10 分 | 8 分 |
结构可靠性(F3) | 10 分 | 9 分 | 8 分 |
外形美观性(F4) | 7 分 | 8 分 | 9 分 |
与环境协调性(F5) | 8 分 | 9 分 | 8 分 |
估算总造价(万元) | 6500 | 6600 | 6650 |
问题:
1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。
2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。
3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。
(表中数据保留3位小数、其余计算结果均保留两位小数)
试题三(20分)
某市政府你投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建工程外,还有圈套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地址勘察资料反映地基调价复杂,地基处理采用钻孔灌注桩。招标单位委托某咨询公司进行全过程投资管理。该项目厂房土建工程更有A、B、C、D、E共五家施工单位参加投标,资格预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装。评标原则及方法如下:
1. 采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。
2. 技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信誉、安全文明施工措施分别为5分。
3. 商务标共60分。(1)若最低报价低于次低报价15%以上(含15%),最低报价的商务标得分为30分,且不再参加商务标基准价计算;(2)若最高报价高于次高报价15%以上(含15%),最高报价的投标按废标处理;(3)人工、刚才、商品混凝土价格参照当地有关部门发布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄清;(4)以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%扣1分,最多扣10分,报价比基准价每增加1%扣2分,扣分不保底。
各投标单位的技术标得分和商务标报价见表3.1、表3.2
4.
表3.1 各投标单位技术标得分汇总表
投标单位 | 施工方案 | 工期 | 质保措施 | 安全文明施工 | 业绩信誉 |
A | 8.5 | 4 | 14.5 | 4.5 | 5 |
B | 9.5 | 4.5 | 14 | 4 | 4 |
C | 9.0 | 5 | 14.5 | 4.5 | 4 |
D | 8.5 | 3.5 | 14 | 4 | 3.5 |
E | 9.0 | 4 | 13.5 | 4 | 3.5 |
表3.2 各投标单位报价汇总表
投标单位 | A | B | C | D | E |
报价(万元) | 3900 | 3886 | 3600 | 3050 | 3784 |
评标过程中又发生E投标单位不按评标委员会要求进行澄清,说明补正。
问题:
1. 该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目可如何划分?
2. 按照评标办法,计算各投标单位商务标得分。
3. 按照评标办法,计算各投标单位综合得分,并把计算结果填入答题纸表3.1中
4. 推荐合格的中标候选人,并排序。
(计算结果均保留两位小数)
试题四(20分)
某工程合同工期37天,合同价360万元,采用清单计价模式下的单价合同,分部分项工程量清单项目单价、措施项目单价均采用承包商的报价、规费为人、材、机费和管理费与利润之和的3.3%,税金为人、材、机费与管理费、利润、规费之和的3.4%,业主草拟的部分施工合同条款内容如下:
1. 当分布分项工程量清单项目中工程量的变化幅度在10%以上时,可以调整综合单价;条证方法是:由监理工程师提出新的综合单价,经业主批准后调整合同价格。
2. 安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整,专业工程措施费不予调整。
3. 材料实际购买价格与招标文件中列出的材料暂估价相比,变化幅度不超过10%时,价格不予调整,超过10%时,可以按实际价格调整。
4. 如果施工过程中发生及其恶劣的不利自然条件,工期可以顺延,损失费用均由承包商承担。

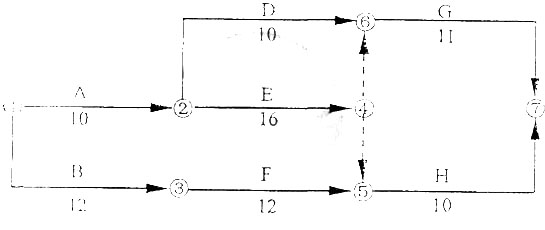

在工程开工前,承包商提交了施工网络进度计划,如图4.1所示,并得到监理工程师的批准。
施工过程中发生了如下时间:
事件1:清单中D工作的综合单价为450元/m³,在D工作开始之前,设计单位修改了设计,D工作的工程量由清单工程量4000 m³增加到4800m³,D工作工程量的增加导致相应措施费用增加2500元。
事件2:在E工作施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设备到场后检验法相缺少一关键配件,使该设备无法正常安装,导致E工作作业时间拖延2天,窝工人工费损失2000元,窝工机械费随时1500元。
事件3:H工作时一项装饰工程,其市面石材由业主从外地采购,由石材厂家供货至现场,但因石材厂所在地连续遭遇季节性大雨,使得石材运至现场的时间拖延,造成H工作晚开始5天,窝工人工费损失8000元,窝工机械费损失3000元。
问题:
1.该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?
2.指出业主草拟的合同条款中有哪些不妥之处,简要说明如何修改。
3.对于事件1,经业主与承包商协商确定,D工作全部工程量按综合单价430元/m?结算,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?
4.对于事件2,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?
5.对于事件3,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?
试题五(20分)
某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表5-1,承包合同规定:
1.开工前发包方向承包方式支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.工程进度款按月结算,发包方每月支付承包方应得工程款的90%.
3.措施项目工程款在开工前和开工后第1个月末分两次平均支付。
4.分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95.
5.措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%.
表5.1 各月计划完成工程量及综合单价表
工程名称 | 第1月 | 第2月 | 第3月 | 第4月 | 第5月 | 综合单价 (元/m³) |
分项工程名称A | 500 | 600 | 180 | |||
分型工程名称B | 750 | 800 | 480 | |||
分型工程名称C | 950 | 1100 | 1000 | 375 |
问题:
1.工程合同价为多少万元?
2.列式计算材料预付款、开工前承包商应得措施项目工程款。
3.根据表5.2计算第1、2月造价工程师应确认的工程进度款各为多少万元?
表5.2 第1、2、3月实际完成的工程量表
工程名称 | 第1月 | 第2月 | 第3月 |
分项工程名称A | 630m³ | 600m³ | |
分项工程名称B | 750m³ | 1000m³ | |
分项工程名称C | 950m³ |
4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数)
试题六(40分)
本试题分三个专业(Ⅰ土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程),请任选其中一题作答,若选作多题,按所答得第一题(卷面顺序)计分。
1.土建工程
某工程采用工程量清单招标。按工程所在地的计价依据规定,措施费和规费均以分部分项工程费中人工费(已包含管理费和利润)为计算基础,经计算该工程分部分项工程费总计为6300000元,其中人工费为1260000元。其他有关工程造价方面的背景材料如下:
1.条形砖基础工程量160m?,基础深3m,采用M5水泥砂浆砌筑,多孔砖的规格240mm×115 mm×90 mm.实心砖内墙工程量1200m?,采用M5混合砂浆砌筑,蒸压灰砂砖规格240 mm×115 mm×53 mm,墙厚240mm.
现浇钢筋混凝土矩形梁模板及支架工程量420┫,支模高度2.6m.现浇钢筋混凝土有梁板模板及支架工程量800┫,梁截面250 mm×400mm,梁底支模高度2.6m,板底支模高度3m.
2.安全文明施工费率25%,夜间施工费费率2%.二次搬运费费率1.5%,冬雨季施工费费率1%.
按合理的施工组织设计,该工程需大型机械进出场及安拆费26000元,施工排水费2400元,施工降水费22000元,垂直运输费120000元,脚手架费166000元。以上各项费用中已包括含管理费和利润。
3.招标文件中载明,该工程暂列金融330000元,材料暂估价100000元,计日工费用20000元,总承包服务费20000元。
4.社会保障费中养老保险费费率16%,工业保险费费率2%,医疗保险费费率6%,住房公积金费率6%,危险作业意外伤害保险费率0.18%,税金费率3.143%.
问题:
依据《建设工程工程量清单计价规范》(GB50500-2008)的规定,结合工程背景资料及所在地计价依据的规定,编制招标控制价。
1.编制砖基础和实心砖内墙的分部分项清单及计价,填入答题纸表6.1.1“分部分项工程量清单与计价表”。项目编码:砖基础010301001,实心砖墙010302001,综合单价:砖基础240.18元/m?,实心砖内墙249.11元/m?。
2.编制工程措施项目清单及计价,挺入答题纸表6.1.2“措施项目清单与计价表(一)”和表6.1.3“措施项目清单与计价表(二)”。补充的现浇钢筋混凝土模板及支架项目编码:梁模板及支架AB001,有梁板模板及支架AB002;综合单价:梁模板及支架25.60元/┫,有梁板模板及支架23.20元/┫.
3.编制工程其他项目清单及计价,填入答题纸表6.1.4“其他项目清单与计价汇总表”。
4.编制工程规费和税金项目清单及计价,填入答题纸表6.1.5“规费、税金项目清单与计价表”。
5.编制工程招标控制价汇总表及计价,根据以上计算结果,计算该工程的招标控制价,填入答题纸表6.1.6“单位工程招标控制价汇总表”。
(计算结果均保留两位小数)
Ⅱ管道安装工程
1.某单位发包一化工非标设备制作安装项目,设备共40台,重量总计600t,其中封头、法兰等所有附件共计120t.由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单价。
(1)该项非标设备的简体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊接而成。筒体部分制作时钢板的利用率为80%,钢卷板开卷与平直的施工损耗率为4%:标准成卷钢板价格按0.5万元/t.封头、法兰等附件均采用外购标准加工件,每t价格0.8万元。在制作、组对、安装过程中每台设备胎具摊销费为0.16万元,其他辅助材料费为0.64万元。
(2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲组8人完成6台共耗用了384个工曰;乙组8人累计工作224工日完成了4台。其他用工(包括超运距和辅助用工)每台设备为15个工目。预算人工幅度差按12%计。预算定额工日单价按50元计。
(3)施工机械费用每台非标设备按0.66万元计。
(4)企业管理赞、利润分别按人工费的60%、35%计。

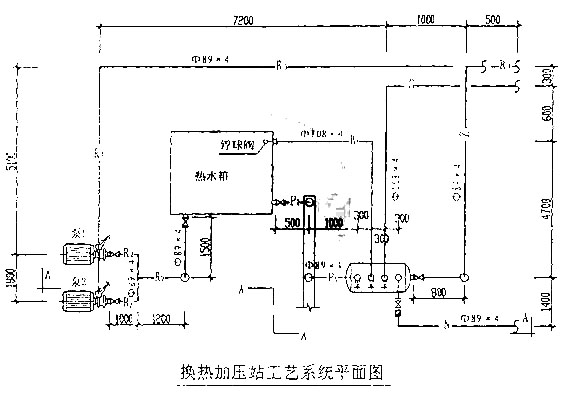

2.换热加压站工艺系统安装她“换热加压站工艺系统平面图”所示。
工程量清单统一项目编码
项目编码 | 项目名称 | 项目编码 | 项目名称 |
030601004 | 低压碳钢管 | 030604001 | 低压碳钢管件 |
030607003 | 低压法兰阀门 | 030610002 | 低压碳钢平焊法兰 |
030616003 | 焊缝X光射线探伤 |
问题:
1、根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程:
(1)计算制作安装每台设备筒体制作时的钢板材料损耗率,需用平直后的钢板数量,需用标准成卷钢板数量,每台设备制作安装的所需材料费。
(2)计算每台该设备制作安装的时间定额(即基本用工)每台设备制作安装的预算定额工日消耗量及人工费。
(3)计算出该设备制作安装工程量清单项目的综合单价及合价。
2、按照《建设工程工程量清单计价规范》(GB50500-2008)及其规定,以及给出的“工程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目,将相关数据内容填入答题入答题纸表6.Ⅱ“分部分项工程量清单表”中,并将管道和管道焊缝X光射线探伤工程量的计算过程(其中89×4无缝钢管长度工程量已给定不需写计算过程),分部写在答题纸表6.Ⅱ“分部分项工程量清单表”的后面。
图例
蒸汽管-Z-
给水管-S-
热水管-R-
凝水管-N-
排放管-P-
截止阀-*-
止回阀-*-
疏水阀-*-
说明:
1、管道系统工作压力为LOMPa,图中标注尺寸除标高以m计外,其它均以mm计。
2、管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道系统全部采用电弧焊接。
3、蒸汽管道安装就位后,对管口焊缝采用X光射线进行无损探伤,探伤片子规格为80×150mm,管道接每10m有7个焊口计,探伤比例要求为50%,管道焊接探伤片子的搭接长度按25mm计。
4、所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀位J41T-16,止回阀为H41T-16,止回阀为H41T-16,疏水阀S41t-16,均采用平焊法兰连接。
5、管道支架为普通支架,管道安装完毕水进行水压试验和冲洗。
6、所有管道、管道支架除锈后,均刷防锈漆二遍,管道采用岩棉壳(厚度为50mm)保温,外缠箔保护层。
Ⅲ电气安装工程
某控制室照明系统中1回路如图6.Ⅲ所示。
表中数据为计算该照明工程的相关定额:
序 号 |
项目名称 | 计量 单位 |
安装费(元) | 主材 | |||
人工费 | 材料费 | 机械使用费 | 单价 | 损耗率 | |||
1 | 镀锌钢管Φ15暗配 | 100m | 344.18 | 64.22 | 4.10元/m | 3% | |
2 | 暗装接线盒 | 10个 | 18.48 | 9.76 | 1.80元/个 | 2% | |
3 | 暗装开关盒 | 10个 | 19.72 | 4.52 | 1.50元/个 | 2% |
人工单价为41.80元/工日,管理费和利润分别按人工费的30%和10%计。
问题:
1.根据图示内容和《建设工程工程量清单计价规范》(GB50500-2008)的相关规定计算工程量,管线工程量计算式填入答题纸上指定的位置,并根据以下给定的统一项目编码编制分部分项工程量清单及计价表(不计算计价部分),填入答题纸表6.Ⅲ。1中。
工程量清单统一项目编码
项目编码 | 项目名称 | 项目编码 | 项目名称 |
030204018 | 配电箱 | 030212003 | 电气配线 |
030204019 | 控制开关 | 030213001 | 普通吸顶灯及其他灯具 |
03020403 1 | 小电器 | 030213004 | 荧光灯 |
030212001 | 电气配管 | 030213003 | 装饰灯 |
2.假设镀锌钢管Φ15暗配的清单工程量为50m,其余条件不变,依据上述相关定额计算分析镀锌钢管Φ15暗配项目的综合单价,并填入答题纸表6.Ⅲ。1“工程量清单综合单价分析表”中。
(金额保留两位小数,其余保留3位小数)
序号 | 图例 | 名称 型号 规格 | 备注 |
1 | *** | 双管荧光灯 YG 2 2×40W | 吸顶 |
2 | *** | 装饰灯 FZS 164 1×100W | |
3 | *** | 单联单控暗开关 10A 250V | 安装高度1.4m |
4 | *** | 双联单控暗开关 10A 250V | |
5 | *** | 照明配电箱 AZM 400mm×200 mm×120 mm 宽×高×厚 | 箱底高度1.6m |
说明:
1、照明配电箱AZM由本层总配电箱引来,配电箱为嵌入式安装。
2、管路均为镀锌钢管Φ15沿墙、楼板暗配,顶管敷管标高4.50m,管内穿绝缘导线ZRBV-500 2.5M
3、配管水平长度见括号内数字,单位未m
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,环球网校造价师考试交流群384019082,欢迎您的加入,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
[考试报名]报名入口
[成绩查询]全国造价工程师成绩查询时间|查询入口
[真题答案]2014年造价工程师考试真题答案|在线估计
[考试制度]考试科目
最新资讯
- 2025年一级造价师土建计量每日一练(10月31日)2024-10-31
- 更新版:2024年一级造价师案例考试真题及答案(1-4题)2024-10-29
- 2024年一级造价师《案例分析》考试真题及答案(试题三)2024-10-25
- 2024年一级造价师《案例分析》考试真题及答案(试题一)2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案61-70题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案51-60题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案41-50题2024-10-24
- 2024年一级造价师《安装计量》考试真题及答案31-40题2024-10-24
- 2024年一级造价师《土建计量》考试真题及答案71-80题2024-10-23
- 2024年一级造价师《土建计量》考试真题及答案61-70题2024-10-23
