当前位置: 首页 > 一级造价工程师 > 一级造价工程师备考资料 > 2015年造价工程师计价考点:工程计价基本程序

2015年造价工程师计价考点:工程计价基本程序

更新时间:2015-06-18 10:17:13 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  一. 标准和依据

  工程计价标准和依据主要包括计价活动的相关规章规程、工程量清单计价和计量规范、工程定额和相关信息。

  工程定额主要用于在项目建设前期各阶段对于建设投资的预测和估计,工程量清单计价依据用于合同价格形成以及后续的合同价格管理阶段。造价信息是计价活动所必须的依据。

  二. 工程计价基本程序

  (一) 工程概预算编制的基本程序

  工程概预算的编制是国家通过颁布统一的计价定额或指标,对建筑产品价格进行计价的活动。国家以假定的建筑安装产品为对象,制定统一的预算和概算定额。然后按概预算定额规定的分部分项子目,逐项计算工程量,套用概预算定额单价(或单位估价表)确定直接工程费,然后按规定的取费标准确定措施费、间接费、利润和税金,经汇总后即为工程概、预算价值。

  (二) 工程量清单计价的基本程序

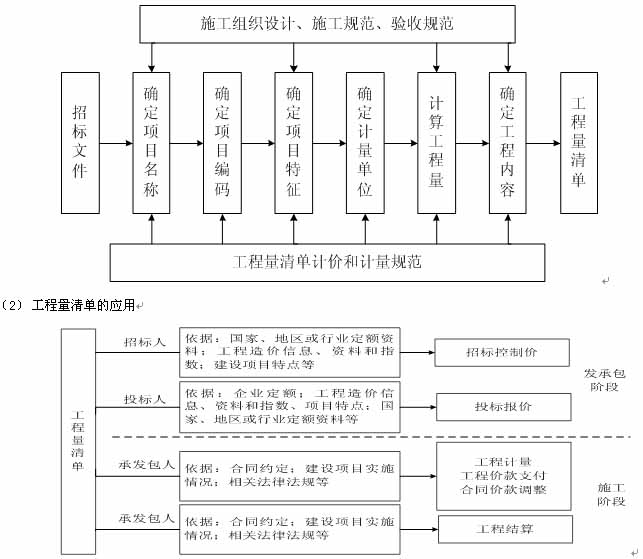

  (1) 工程量清单的编制(分清关系)

  工程量清单计价的基本原理可以描述为:按照工程量清单计价规范规定,在各相应专业工程计量规范规定的工程量清单项目设置和工程量计算规则基础上,针对具体工程的施工图纸和施工组织设计计算出各个清单项目的工程量,根据规定的方法计算出综合单价,并汇总各清单合价得出工程总价。

  (1)分部分项工程费=∑分部分项工程量×相应分部分项综合单价

  (2)措施项目费=∑各措施项目费

  (3)其他项目费=暂列金额+暂估价+计日工+总承包服务费

  (4)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金

  (5)单项工程报价=∑单位工程报价

  (6)建设项目总报价=∑单项工程报价

  综合单价是指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。风险费用是隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。

  工程量清单计价活动涵盖施工招标、合同管理以及竣工交付全过程,主要包括:编制招标工程量清单、招标控制价、投标报价,确定合同价,进行工程计量与价款支付、合同价款的调整、工程结算和工程计价纠纷处理等活动。

    环球网校友情提示:如果您在学习过程中遇到任何疑问,请登录环球网校造价工程师频道论坛,随时与广大考友一起学习交流!

    编辑推荐:

    2015年造价工程师《各科目》考试大纲汇总

    环球网校独家参与2015年造价师新教材/教辅出版工作

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
