咨询工程师考试辅导:费用优化
费用优化
费用优化又叫工期成本优化,是寻求最低成本的最短工期安排,或按要求工期寻求最低成本的计划安排过程。
1.费用和时间的关系

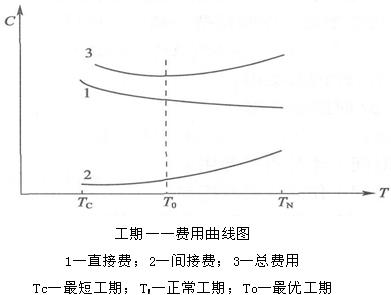

在进行费用优化时,把工程费用分为两部分,一为直接费,如人工费、材料费、施工机械使用费等。若要缩短工期,可能需夜班工作或在拥挤的工作面上工作,引起工效降低和直接费的增加。二为间接费,例如企业管理费。如果缩短工期间接费将减少,由于两者对于工期长短来说,具有相反的性质,所以,总费用如下图所示。在总费用曲中,必定有一个总费用最少的工期,这就是费用优化所寻求的目标,对应的工期称为最优工期。
寻求最低费用和最优工期的 基本思路是从网络计划的各工作持续时间和费用的关系中,依次找出能使计划工期缩短而又能使直接费用增加最少的工作,不断地缩短其持续时间,同时考虑其间接费用迭加,即可求出工程总费用最低时的最优工期和工期指定时相应的最低费用。
2.费用优化的步骤
按照上述基本思路,费用优化可按以下步骤进行:
(1)按工作的正常持续时间确定计算工期和关键线路。
(2)计算各项工作的直接费用率。直接费用率是指一项工作每缩短一个单位时间所需增加的直接费。它等于最短时间直接费和正常时间直接费之差,再除以正常持续时间与最短持续时间之差的商值。
(3)确定间接费用率。间接费用率是指一项工作每缩短一个单位时间所减少的间接费。工作i-j的间接用费率表示为△CIi-j,它一般都是由各单位根据工作的实际情况而加以确定的。
(4)计算工程总费用。
(5)确定缩短持续时间的关键工作。当只有一条关键线路时,应找出直接费用率最小的一项关键工作,作为缩短持续时间的对象;当有多条关键线路时,应找出组合直接费用率最小的一组关键工作,作为缩短持续时间的对象。
(6)确定持续时间的缩短值。确定持续时间缩短值的原则是:缩短时间的工作得变为非关键工作,其持续时间也不能小于其最短持续时间。
(7)计算关键工作持续时间缩短后增加的总费用。工作持续时间压缩后,工期会相应缩短,项目的直接费会增加,而间接费会减少
(8)重复上述(5)、(6)步骤,直至计算工期满足要求工期或总费用不可降低为止。
(9)计算优化后的工程总费用。
更多内容访问>> 咨询工程师考试频道 咨询工程师考试交流论坛 咨询工程师课程免费试听
·新春优惠,报咨询工程师全科或两科套餐,赠在线模考题!
·关于2010年咨询工程师(投资)考试考务工作的通知
·2010年注册咨询工程师(投资)考前网上辅导招生简章
·环球网校2009年咨询工程师(投资)考试辅导通过率
·04-09年注册咨询工程师考试试卷及答案汇总
最新资讯
- 2025年咨询工程师免两门应该怎么备考2024-12-11
- 环球网校咨询工程师双11活动来袭,立减!2023-10-25
- 双11预售开启!强师齐聚,直播返现金福利等你拿2023-10-25
- 2022年咨询工程师延考备考规划来啦,速速查看!2022-04-02
- 2022咨询工程师《项目决策分析与评价》新版教材变化对比2021-12-16
- 2022咨询工程师《现代咨询方法与实务》新版教材变化对比2021-12-16
- 2022咨询工程师《宏观经济政策与发展规划》新版教材变化对比2021-12-16
- 2022咨询工程师《工程项目组织与管理》新版教材变化对比2021-12-16
- 2022年咨询工程师《政策规划》考点:投融资体制与投资政策2021-11-13
- 2022咨询工程师考试《政策规划》考点精讲:投资的含义及分类2021-10-30
