当前位置: 首页 > 咨询工程师(投资) > 咨询工程师(投资)历年试题 > 2013年咨询工程师《方法与实务》真题及答案详解

2013年咨询工程师《方法与实务》真题及答案详解

更新时间:2014-04-09 08:51:52 来源:|0 浏览0收藏0

咨询工程师(投资)报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 2013年咨询工程师《方法与实务》真题及答案详解如下:

  特别推荐:2014年咨询工程师《各科目》讲义汇总

  点击查看:2013年咨询工程师《各科目》真题及答案详解汇总

2013年度全国注册咨询工程师(投资)执业资格考试现代咨询方法与实务试卷

  【试题一】(20分)

  某市为提高“十二五”期末服务业增加值比重,提出建设快速公交走廊工程、垃圾处理场、农贸市场等一揽子投资计划,以提高公共服务水平,促进当地服务业快速发展。

  该计划涵盖的建设项目将影响全市3个区3个乡镇(街道)的5个村/社区,其中包括1个少数民族聚居区,需要征收180亩集体土地和城镇居民房屋31 700 m2,影响259户共994人;拆迁商业店铺50个,总建筑面积2 800 m2。

  项目单位从项目实施的必要性、有效性和经济性的角度,自行对拟建项目社会稳定风险分析报告进行了评估论证,并提出了低风险的结论。同时,要求将征地拆迁及移民安置方案分析、社会稳定风险分析作为项目可行性研究报告的独立篇章。

  【问题】

  1.该投资计划所含项目的土地、房屋征用及移民安置方案分析应重点关注哪些内容?

  2.列出该投资计划所含项目可能影响社会稳定的三个主要风险因素。

  3.项目单位有关社会稳定风险评估的做法是否正确?说明理由。

  【试题二】(20分)

  甲工程咨询单位接受委托,为某市编制国民经济和社会发展规划,提出了国内生产总值、九年制义务教育巩固率、耕地保有量、城镇登记失业率、城镇居民人均可支配收入、城镇居民保障性安居工程建设量等规划指标。

  该市政府为了落实城镇保障性安居工程规划,改善低收入群体的居住条件,计划2013年建设10万平方米的廉租住房小区,以及小区道路和绿地等配套设施,解决2 000户低收入居民的住房问题,建设资金主要来源于中央政府投资补助和地方政府配套资金。项目建设工作的主要内容包括:可行性研究、勘察设计、工程招标、工程施工、工程监理、竣工验收等。甲工程咨询单位编制了该项目的可行性研究报告,内容包括:项目需求及目标定位、项目建设方案、项目实施方案、风险评价等,并采用逻辑框架法对项目进行了总体分析。

  为保证项目顺利实施,项目业主要求工程施工阶段要有施工单位的工作记录和监理单位的监理报告。项目业主保留全部工程档案,所有工程资料都可以通过现场调查和文案调查获取。

  【问题】

  1.甲工程咨询单位在规划报告中提出的各项指标,哪些属于约束性指标,哪些属于预期性指标?

  2.该廉租住房项目的可行性研究报告除上述已给出内容外,还应包括哪些?

  3.列出该廉租住房项目垂直逻辑各层次的具体内容。

  4.列出该廉租住房项目水平逻辑产出层次的客观验证指标和验证方法。

  【试题三】(20分)

  甲设计院接受委托,为某市新建污水处理厂项目进行可行性研究。在建设方案研究中.通过方案比较,推荐X厂址。为了合理布置工程总体空间和设施,还对项目的总图运输方案进行了优化。

  该项目预计总投资10亿元,拟采用特许经营方式。通过招标,A公司与B公司组成的联合体中标。A公司为国内一家污水厂运营公司,技术力量雄厚,但资金不足;B公司为国内一家基础设施投资公司,资金实力雄厚。中标后,该联合体决定成立一个项目公司负责项目的融资、建设和运营。

  该项目的资金筹措方案为:A、B公司分别出资股本金1亿元和3亿元,项目公司从银行贷款6亿元,贷款利率为7%。假设社会无风险投资收益率为4%,市场投资组合预期收益率为12%,污水处理行业投资风险系数为1.1,所得税税率为25%。

  【问题】

  1.甲设计院在比选项目厂址时,应考虑哪些因素?

  2.甲设计院在研究项目总图运输方案时,应考虑哪几个方面的内容?

  3.对于市政府而言,该项目采取特许经营项目融资具有哪些优点?

  4.列式计算该项目的加权平均资金成本。

  【试题四】(25分)

  甲咨询公司受A企业委托,为其风电项目提供投资咨询服务。

  甲咨询公司收集了2001―2011年我国风电装机容量发展变化数据(见表1)和A企业2006~2011年出售的风力发电机装机容量数据(见表2),拟采用简单移动平均法或一次指数平滑法预测企业未来3年的销售量。

  表1我国风电装机容量变化情况

年度 2001 2002 2003 2004 2005 2006 2007 2008 2009 2010 2011
我国新增机容量/MW 41.7 66.3 98.3 196.8 506.9 1287.6 3311.3 6153.7 13803.2 18928 2163.8
我国新增装机
  容量年增长率
  /(%)
58.99 48.27 100.2 157.5 154.0 1 57.1 85.8 124.3 37.13 14.3

  表2 A企业出售的风力发电机装机容量变化情况

年度 2006 2007 2008 2009 2010 2011
A企业出售的风力 发电装机容量/MW 44.45 60.O6 72.04 82.08 95.31 106.72

  为了明确A企业风电项目发展战略,甲咨询公司采用了优势、劣势、机会、威胁(SWOT)分析方法,有关事项如下:①按照风电“十二五”发展规划,我国海上风电的装机容量将从1 000 MW增加到5 000 MW;②政府对风电上网电价继续实施优惠政策;③风力发电机生产企业有100多家,市场竞争激烈;④A企业投资海上风力发电机起步较大型同行企业晚5年,所以初期市场占有率仅为8%;⑤A企业资金雄厚;⑥A企业技术研发力量强,近年陆续研发了国内领先的多个系列风机产品;⑦A企业生产的产品质量稳定;⑧A 企业生产的风力发电机销量逐年上升,形成一定的品牌优势。

  假设企业内部各因素权重相同,权重之和为1;企业外部各因素权重也相同,权重之和亦为1。内外部各因素评价得分绝对值均为4(得分区间为-5~5)。

  【问题】

  1.根据我国风电装机容量变化趋势,判定当前我国风力发电机发展所处产品生命周期的阶段,并说明理由。

  2.我国发展规划包含哪几类?风电发展“十二五”规划属于哪类规划?

  3.甲咨询公司拟采用的预测方法是否合理,说明理由。

  4.根据事项①~⑧,列出A企业SWOT分析中的优势、劣势、机会和威胁因素。

  5.计算A企业风电发展内、外部因素的综合得分,并据此确定A企业应采取的风电发展战略。

  【试题五】(20分)

  甲工程咨询单位受乙企业委托,为某核准类工程项目开展前期咨询服务,进行风险分析时发现该项目主要风险发生的概率和影响为:(1)房屋征收风险发生的概率较高,发生后会严重影响项目按计划实施;(2)恶劣天气风险发生的可能性中等,发生后会导致较高的索赔;(3)承包单位违约风险发生的可能性及影响程度均较小。

  该项目通过核准后,丙招标代理机构受乙企业委托,为该工程项目招标,招标文件规定:本工程评标采用经评审的最低投标价法,最低报价低于有效次低报价15%(含15%)者,为无效投标文件。

  在招标过程中,相继发生了下列事件:

  事件1:A、B、C、D、E五家单位报名投标,资格预审时因B单位非本地企业而未获通过。

  事件2:踏勘现场时,C单位口头提出招标文件中的地质资料与现场情况有差异,乙企业工作人员口头答复并予以确认。

  事件3:开标时发现,A单位还有一个相对较低的报价,但未声明哪份报价有效。

  5家投标单位的投标报价数据见表3。

  表3各投标单位报价数据

投标单位 A B C D E
报价/万元 2 220 2 430 2 500 2 520 1 980

  【问题】

  1.请画出该项目的风险概率一影响矩阵,确定上述三类风险的等级,并从项目单位的角度提出相应的风险防范策略。

  2.请指出事件1、事件2和事件3中有无不妥之处,并说明理由。

  3.如各投标文件技术部分均可行,请推荐中标候选人,并说明理由。

  【试题六】(20分)

  某新建项目建设投资为113 500万元(含可抵扣固定资产进项税额8 000万元),其中基本预备费为10000万元,涨价预备费为5 000万元。项目计算期6年,其中建设期1年,运营期5年,运营期内采用平均折旧及摊销。

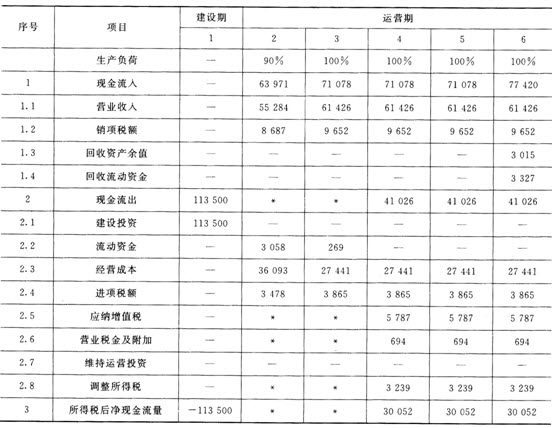

  项目营业收入和可变成本均采用运营期初的市场价格(不含增值税),营业税金及附加按增值税的12%计算,企业所得税税率为25%。项目现金流量按年末发生计,财务基准收益率(所得税后)设定为10%,项目投资现金流量见表4。

  通过费用与效益识别,项目可变成本及投资中设备、材料的影子价格均等同于其市场价格(不含增值税),土地经济费用应调增1 000万元,其他各项财务效益与费用均能反映其经济价值。

  表4项目投资现金流量表单位:万元

  【问题】

  1.计算项目第2年和第3年的应纳增值税和营业税金及附加。

  2.计算项目第2 年和第3年的凋整所得税。

  3.计算项目第2年和第3年的现金流出、净现金流量,以及项目投资财务净现值(所得税后),并判断项目的财务可行性。

  4.计算本项目经济费用流量中的建设投资。(要求列出计算过程,计算结果保留整数)。

  2013年度全国注册咨询工程师(投资)执业资格考试

  现代咨询方法与实务试卷参考答案

  【试题一】

  1.该投资计划所含项目的土地、房屋征用及移民安置方案分析应重点关注的内容包括:

  (1)土地资源论证;(2)迁占征地和地面附着物补偿标准问题;(3)移民安置问题;(4)民族、宗教问题;(5)受损补偿的问题;(6)环境影响评价;(7)社会评价;(8)当地居民对项目建设的态度。

  2.该投资计划所含项目可能影响社会稳定的三个主要风险因素:

  (1)民族、宗教问题。

  理由:项目的建设影响到1个少数民族居住区,势必会影响居住区的生活习俗和宗教信仰问题。

  (2)迁占征地和移民安置问题。

  理由:项目的建设需要征180亩集体土地和城镇居民住房,涉及994人。会涉及迁占征地和移民安置的问题。

  (3)受损补偿的问题。

  理由:项目的建设需要拆迁商铺和居民住房等,会在受损补偿的标准和可接受程度上产生矛盾。

  3.项目单位有关社会稳定风险评估的做法不正确。理由如下:

  (1)从可行性、可控性、合法性、合理性的角度进行评估论证。题目中是从必要性、有效性和经济性的角度进行的,是不正确的。

  (2)应聘请有专业资质的社会稳定风险评估单位进行评估论证。题目中是自行进行的评估论证,不正确。

  (3)应评定为高风险。项目的建设涉及民族、宗教,以及大规模的移民问题,有可能引发大规模的群体性事件,应判定为高风险。

  【试题二】

  1.甲工程咨询单位在规划报告中提出的各项指标中,属于约束性指标的有:九年制义务教育巩固率、耕地保有量、城镇居民保障性安居工程建设量。

  属于预期性指标的有:国内生产总值、城镇登记失业率、城镇居民人均可支配收入。

  2.该廉租住房项目的可行性研究报告除上述已给出内容外,还应包括:项目概况;可行性研究的主要依据;项目建设选址;外部配套条件分析;土地利用与移民安置方案;环境影响评价;投资估算;资金筹措方案;费用效果分析;社会影响分析;结论和建议。

  3.该廉租住房项目垂直逻辑各层次的具体内容如下:

  目标:落实城镇保障性安居工程规划,改善低收入群体的居住条件。

  目的:解决2 000户低收入居民的住房问题。

  产出:建设10万平方米的廉租住房小区,以及小区道路和绿地等配套设施。

  投入:中央政府投资补助和地方政府配套资金。

  4.该廉租住房项目水平逻辑产出层次的客观验证指标:城镇保证性住房工程建设量、耕地保有量,工程工作记录和监理报告。

  该廉租住房项目水平逻辑产出层次的验证方法:现场调查、文案调查。

  【试题三】

  1.甲设计院在比选项目厂址时,应考虑的因素有:自然因数、交通运输因素、市场因素、劳动力因素、社会和政策因素、集聚因素。

  2.甲设计院在研究项目总图运输方案时,应考虑的内容有:总体布置、厂区总平面布置、竖向布置、运输、厂区道路、绿化、总图技术经济指标。

  3.对于市政府而言,该项目采取特许经营项目融资具有的优点包括:(1)拓宽资金渠道:

  (2)降低政府风险;(3)g1进先进管理和技术,提高效率;(4)合理利用资源;(5)有利于法律体系和金融体系完善。

  4.(1)资本金资金成本:4%+1.1×(12%-4%)=12.8%。

  (2)银行贷款资金成本:7%×(1-25%)=5.25%。

  (3)加权资金成本=(1+3)/10×12.8%+6/10x 5.25%=8.27%。

  【试题四】

  1.产品处于生命周期的成熟期。

  理由:(1)2001-2003年,装机容量低,市场增长速度慢,市场认同率低,属于导入期。

  (2)2004年以后,市场增长迅速,增长率高,属于成长期。

  (3)2011年左右,市场增长速度减慢,但仍是总量持续增加,应为成熟期。

  2.我国发展规划包含总体规划、专项规划、区域规划。风电发展“十二五”规划属于专项规划。

  3.甲咨询公司拟采用的预测方法不合理。

  理由:在处理水平型历史数据时,或观测数据没有明显波动时,可采用简单移动平均法和一次性指数平滑法,而我国风电装机容量变化情况表显示,数据波动变化较大。

  4.A企业SWOT分析中的优势、劣势、机会和威胁因素如下:

  优势:资金雄厚;研发能力强;产品质量稳定;销量逐年上升,形成一定品牌优势。

  劣势:A企业起步较大型同行企业晚5年,市场占有率仅8%。

  机会:“十二五”规划中,海上风电装机容量从1 000 MW增加到5 000 MW,政府对风电上网电价继续优惠。

  威胁:风力发电生产企业100多家,市场竞争激烈。

  5.A企业风电发展内、外部因素的综合得分见表5。

  表5 A企业风电发展内、外部因素的综合得分表



  A企业机会大于威胁、优势大于劣势,应采取增长性战略,增加投资,扩大生产,提高市场占有率。

  【试题五】

  1.该项目的风险概率一影响矩阵如图1。



  上述三类风险的等级:(1)、(2)属于较大风险;(3)属于较小风险。

  从项目单位的角度提出相应的风险防范策略:(1)重点关注房屋征收风险;(2)采用风险转移(如保险等)方式转移风险;(3)采取措施应对恶劣天气,减少可能的损失。

  2.事件1不妥。

  理由:招标人不得以任何理由排斥符合要求的潜在投标人。

  事件2不妥。

  理由:C单位应以书面形式向招标人提出问题;招标人应以书面澄清问题,并将书面澄清送达所有投标人。

  事件3不妥。

  理由:有两份报价的应声明以哪一份报价为准,未声明的应由评标委员会初审后按废标处理。

  3.推荐B单位为中标候选人。

  理由:

  (1)E单位的报价比次有效报价低超过15%,应判定为无效投标文件。

  (2)A单位有两份报价,且未声明以哪一份为准的,应判定为废标(无效投标文件)。

  (3)B单位报价符合招标文件中经评审的最低投标价法的要求,应推荐为中标候选人。

  【试题六】

  1.由于8 687-3 478=5 209(万元)<8 000(万元)。

  第2年应缴增值税=0。

  第2年应缴营业税金及附加=0。

  第3年应缴增值税=9 652-3 865-(8 000-5209)=2 996(万元)。

  第3年应缴营业税金及附加=2 996×12%=359.52(万元)=360(万元)。

  2.由于(61 426-27 441-694-折旧摊销)×25%=3239(万元),可以得到:折旧摊销=20 335(万元)。

  第2年调整所得税=(55 284-25 093-0-20 335)×25%=2464(万元)。

  第3年调整所得税=(61 426-27 441-360-20335)×25%=3 323(万元)。

  3.第2年现金流出=3 058+25 093+3 478+2 464=34 093(万元)。

  第2年税后净现金流量=63 971-34 093=29 878(万元)。

  第3年现金流出=269+27 441+3865+2 996+360+3 323=38 254(万元)。

  第3年税后净现金流量=71 078-38 254=32 824(万元)。

  税后项目投资净现值=-113 500(P/F,10%,1)+29 878(P/F,10%,2)+32 824(P/F,10%,3)+30 052(P/F,10%,4)+30 052(P/F,10Y00,5)+36 394(P/F,10%,6)=-113 500×

  0.909 1+29878×0.826 4+32 824×0.751 3+30052×0.683 0+30 052×0.620 9+36394×0.564 5=5 898.22(万元)。

  由于税后项目投资净现值大于零,该项目财务上可行。

  4.经济费用流量中的建设投资=113 500-8 000-5000+1 000=101 500(万元)。

  编辑推荐:

  2014年VIP套餐推荐

   2014年考前密训终身保障

  2014年注册咨询工程师考试内容变化

  2014年全国注册咨询工程师考试大纲各科汇总

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校咨询工程师频道论坛,随时与广大考生朋友们一起交流!

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

咨询工程师(投资)资格查询

咨询工程师(投资)历年真题下载 更多

咨询工程师(投资)每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
