当前位置: 首页 > 二级建造师 > 二级建造师历年试题 > 2009年二级建造师考试《管理与实务》考试真题

2009年二级建造师考试《管理与实务》考试真题

更新时间:2012-04-03 13:43:21 来源:|0 浏览3收藏1

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少1个错项。错选,本题不得分:少选,所选的每个选项的0.5分)

  21.下列关于建筑工程施工现场消防器材配置的说法,正确的有( )。

  A.高度超过24m的建筑工程,。每层必须设置消火栓口

  B.一般临时设施区,每100┫配备一个10L的灭火器

  C.临时木工加工车间,每30┫配备一个灭火器

  D.油漆作业间,每25┫配备一个灭火器

  E.堆料厂内,。每组灭火器之间的距离不应大于30m

  三、案例分析(共4题,每题20分)

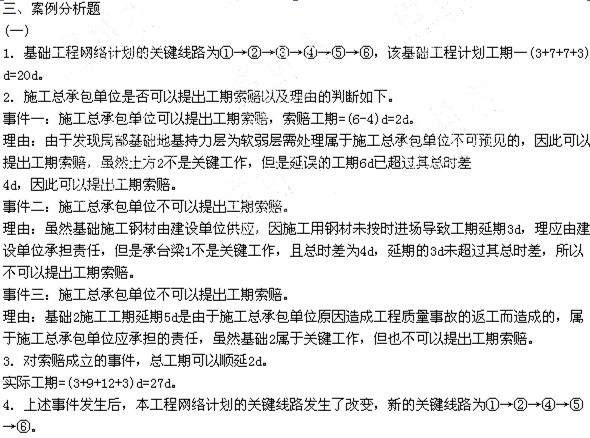

  (一)

  背景资料

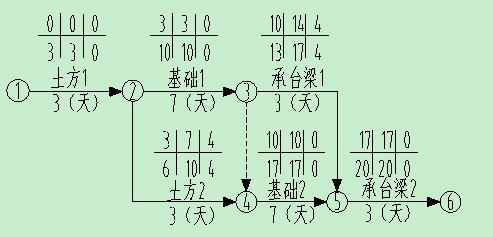

  某办公楼工程,建筑面积5500┫,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘制施工双代号网络计划图,如下图所示:

  在工程施工中发生如下事件:

  事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。

  事件二:承台梁1施工中,因施工用钢材未按时进场,工期延误3天。

  事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。

  问题:

  1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。

  2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。

  3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?

  4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。

  基础工程施工实际进度横道图 (单位:天)

天数
分项工程名称
2
4
6
8
10
12
14
16
18
20
22
24
26
28
1
土方工程

2
基础工程

3
承台梁工程

  (二)

  背景资料

  某医院门诊楼,位于市中心区域,建筑面积28326┫,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。

  事件一:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。

  事件二:工程施工至结构四层时,该地区发生了持续两小时的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。

  事件三:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。

  事件四:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。

  问题:1.事件一中,底板混凝土的养护开始与持续时间是否正确?说明理由。

  2.事件二中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收。

  3.事件三中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容?

  4.事件四中,指出木地板施工的不妥之处,并写出正确的做法。

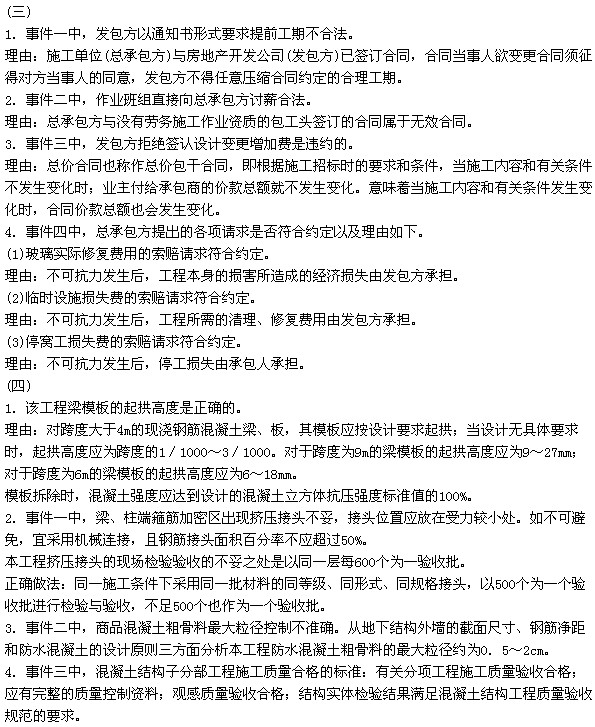

  (三)

  背景资料

  某住宅楼地下1层,地上18层,建筑面积22800┫。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400天。

  施工中发生了以下事件:

  事件一:发包方未与总承包协商便发出书面通知,要求本工程必须提前60天竣工。

  事件二:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付劳务费,但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。

  事件三:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。

  事件四:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。

  问题:

  1.事件一中,发包方以通知书形式要求提前工期是否合法?说明理由。

  2.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。

  3.事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。

  4.事件四中,总承包方提出的各项请求是否符合约定?分析并说明理由。

  (四)

  背景资料

  某建筑工程,建筑面积23824┫。地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。

  事件一:钢筋施工时发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。

  事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径进行了检测,检测结果为40mm。

  事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。

  问题:

  1.该工程模板的起拱高度是否正确?说明理由。模板拆除时,混凝土强度应满足什么要求?

  2.事件一中,梁、柱端箍筋加密区出现挤压接头是否妥当?如不可避免,应如何处理?按规范要求指出本工程挤压接头的现场检验验收批确定有何不妥?应如何改正?

  3.事件二中,商品混凝土粗骨料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝土的设计原则三方面分析本工程防水混凝土的最大粒径。

  4.事件三中,混凝土结构子分部工程施工质量合格的标准是什么?

  基础施工实际进度横道图(略)

2012年一级建造师课程报名>>>     2012年二级建造师课程报名>>>

2012年一级建造师课程免费试听>>>   2012年二级建造师课程免费试听>>>

更多相关新闻:  建造师论坛     一级建造师频道     二级建造师频道

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
