2009年二级建造师考试《市政公用工程》考试真题
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)$lesson$
1.只能用于沥青混凝土面层下面层的是( )沥青混凝土。
A.粗粒式 B.中粒式 C.细粒 D.砂粒式
2.用振动压路机碾压厚度较小的改性沥青混合料路面时,其振动频率和振幅大小宜采用( )。
A.低频低振幅 B.低频高振幅 C.高频高振幅 D.高频低振幅
3.下列关于水泥混凝土道路垫层的说法中,不正确的是( )。
A.垫层的宽度与路基宽度相同
B.垫层最小厚度为lOOmm
C.排水垫层宜采用颗粒材料
D.半刚性垫层宜采用无机结合料稳定材料
4.水泥混凝土路面施工前,应按( )强度作混凝土配合比设计。
A.标准试件的抗压 B.标准试件的抗剪
C.直角棱柱体小梁的抗压 D.直角棱柱体小梁的弯拉
5.适用于各类土(包括强风化岩)的深水基坑围堰是( )。
A.套箱围堰 B.土围堰
C.钢板桩围堰 D. 钢筋混凝土板桩围堰
6.现浇混凝土盖梁前,搭设施工脚手架时不能实施选项( )。
A.通道必须设置临边防护 B.必须与承重支架相连接
C.必须可靠接地 D.必须验收合格后方可使用
7.在移动模架上浇筑预应力混凝土连续梁时,浇筑分段工作缝必须设在( )附近。
A.弯矩零点 B.1/4最大弯矩点
C.1/2最大弯矩点 D.弯矩最大点
8.采用螺旋输送机出土的是( )盾构。
A.手掘式 B.网格 C.土压平衡 D.泥水平衡
9.基坑开挖一段后先浇筑顶板,在顶板保护下,自上而下开挖、支撑和浇筑结构内衬的施工方法称为( )。
A.明挖顺作法 B.明挖逆作法 C.盖挖顺作法 D.盖挖逆作法
10.当地层条件差、断面特别大时,浅埋暗挖隧道施工不宜采用( )。
A.中洞法 B.柱洞法 C.洞桩法 D.全断面法
11.沉井施工铺垫木时,以n表示垫木根数,以Q表示第一节沉井重量,L和b表示垫木的长和宽,[σ]表示基底土容许承压力,则垫木根数计算公式为( )。
A. n=2Q/(Lb[σ] ) B. n= Q /(Lb[σ])
C. n=Q/(2Lb[σ] ) D. n=Q/(3Lb[σ] )
12.沉井用水枪冲土下沉,施工设备不包括( )。
A.高压水泵 B.吸泥器 C.供水管路 D.多瓣抓斗
13.水处理构筑物满水试验( )之后进行。
A.对混凝土结构,是在防水层施工
B.对混凝土结构,是在防腐层施工
C.对装配式预应力混凝土结构,是在保护层喷涂
D.对砌体结构,是在防水层施工
14、某自来水厂工艺流程为:原水-空气分离器-活性氧化铝滤池-清水池-用户,用于去除地下水中的( )
A、铁 B、锰 C、氟 D、铅
15、热力网中加工简单、安装方便、安全可靠、价廉、占空间大、局部阻力大的是( )补偿器。
A、波纹管 B、方形 C、套管 D、球形
16、下列燃气管道,宜采用清管球进行清扫的是( )
A、球墨铸铁管 B、长度<100m C、公称直径大于或等于100mm钢管 D、聚乙烯管
17、热力管道安装质量检验的主控项目之一是( )
A、中心线位移 B、立管垂直度 C、对口间隙 D、保湿层厚度
18、将草皮切成30mm×30mm方块播种的草坪铺直方法是( )
A、点铺 B、间铺 C、密铺 D、茎铺
19、采用HDPE膜防渗的生活垃圾填埋场,防渗膜的施工程序是( )
A、制定铺膜区域顺序-分区铺膜粘接膜缝-分区检验及时返修-进行工序检验达标
B、验收素土保护层-分区铺膜粘接膜缝-分区检验及时返修-进行工序检验达标
C、验收素土保护层-制定铺膜区域顺序-分区铺膜粘接膜缝-分区检验及时返修-进行工序检验达标
D、制定铺膜区域顺序-验收索土保护层-分区铺膜粘接膜缝-进行工序检验达标
20、假山的施工工艺流程为( )
A、防线挖槽-拉低-基础施工-扫缝-中层施工-收顶-检查-完形
B、防线挖槽-基础施工-拉低-中层施工-扫缝-检查-收顶-完形
C、防线挖槽-拉低-基础施工-中层施工-扫缝-收顶-检查-完形
D、防线挖槽-基础施工-拉低-中层施工-扫缝-收顶-检查-完形
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分)
21、污水管道闭水试验应符合的要求有( )
A、在管道填土前进行
B、在管道灌满水24小时后进行
C、在抹带完成前进行
D、渗水量的测定时间不小于30分钟
E、试验水位应为下游管道内顶以上2m
22、石灰稳定土的特性有( )
A、稳定性较好 B、干缩变形较小
C、温缩变形较小 D、一定的抗弯强度
E、较高的抗压强度
23、高级沥青路面的基层不应采用( )
A、石灰土 B、水泥碎石 C、石灰粉煤灰沙砾
D、水泥沙砾E、水泥土
24、在一个基坑内沉入多根桩时,下列有关打桩顺序的说法中,正确的有( )
A、由一端向另一端打 B、密集群桩由中心向四边打
C、先打浅桩,后打深桩 D、先打靠近建筑物的桩,然后往外打
E、先打坡脚,后打坡顶
25、在钻孔灌注桩施工中,决定灌注水下混凝土导管直径的因素有( )
A、桩长 B、桩机型号 C、桩径
D、钻进方法 E、每小时需要通过的混凝土数量
26、加固地铁盾构进出洞口常用的改良土体方法有( )
A、小导管注浆 B、搅拌桩 C、冻结法 D、旋喷桩 E、降水法
27、当管道内燃气输送压力不同时,对管道的( )也不同。
A、试验方法 B、材质要求 C、安装质量要求 D、检验标准 E、运行管理要求
28、下列关于水厂清水池底板钢筋安装的要求中,正确的有( )
A、当底板主筋直径为16mm或更大时,排架的间距不宜超过800-1000mm
B、底板筋垫板的位置要与排架的立筋错开
C、为使底板钢筋稳固,在上下层筋之间要加斜向筋
D、绑扎后的底板筋要逐点检查保护层厚度
E、确保池壁和柱预留筋的位置准确
29、污水厂污泥脱水的主要方法有( )
A、点解 B、自然脱水 C、污泥烘干 D、离子交换 E、机械脱水
30、符合土质路基压实原则的选项有( )
A、先轻后重 B、先高后低 C、先稳后振 D、西安快后满 E、轮迹重叠
三、案例分析题(共4题,每题20分)
(一)
某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。在检查中发现下述情况:
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。改项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有:“同意”两字,施工项目负责人栏只有签名。
问题:
1、 指出第一项目经理部负责人执业范围的错误之处,并说明理由。
2、 第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去?
3、 指出并改正分包企业质量合格文件签署上的错误。
4、 指出并改正施工组织设计报审表填写中的错误。
(二)
背景资料
某单位中标污水处理项目,其中二沉池直径51.2M,池深5.5M。池壁混凝土设计要求
为C30、P6、F150,采用现浇施工,施工时间跨越冬季。
施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措
施,对模板强度、钢度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:①混凝土的搅拌及运输;②混凝土
的浇筑顺序、速度及振捣方法;③搅拌、运输及振捣机械的型号与数量;④预留后浇带的位
置及要求;⑤控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5M/H,当充到设计水位12H 后,
开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(┫?D),施工单位认定合格。

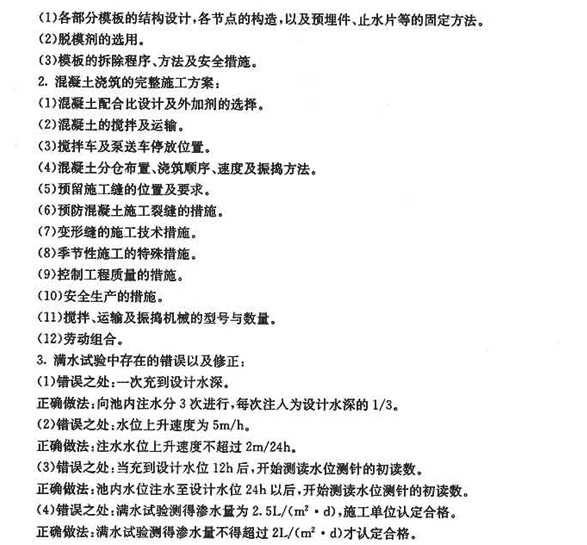

问题:
1.补全模板设计时应考虑的内容。
2.请将混凝土浇筑的施工方案补充完整。
3.修正满水试验中存在的错误。
(三)
背景资料
某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0M。基坑平面尺寸
为145M×20M,基坑挖深为12M,围堰结构为600 ┨厚地下连续墙,采用四道φ609 ┨钢管
支撑,竖向间距分别为3.5M、3.5M 和3M。基坑周边环境为:西侧距地下连续墙2.0M 处为
一条4 车道市政道路;距地下连续墙南侧5.0M 处有一座五层民房;周边有三条市政管线,
离开地下连续墙外沿距离小于12M。
项目经理部采用2.0M 高安全网做为施工围挡,要求专职安全员在基坑施工期间作为安
全生产的第一负责人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行
安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0M,造成挖机挖土困难,把第三道支撑下移1.0M,取
消第四道支撑。
问题:
1.现场围挡不合要求,请改正。
2.项目经理部由专职安全员对施工安全全面负责是否妥当?为什么?
3.安全员要求持证上岗的特殊工种不全,请补充。
4.根据基坑周边环境,补充监测项目。
5.指出支撑做法的不妥之处;若按该支撑做法施工可能造成什么后果?
1.指出第一项目经理部负责人执业范围的错误之处,并说明理由。
2.第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去?
3.指出并改正分包企业质量合格文件签署上的错误。
4.指出并改正施工组织设计报审表填写中的错误。
(四)
背景资料
某市政跨河桥上部结构为长13M 单跨简支预制板梁,下部结构由灌注桩基础、承台和台

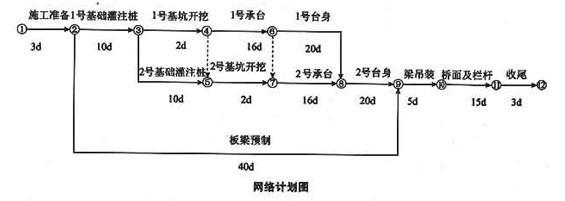

身构成。施工单位按合同工期编制了如下网络计划图,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件一:在进行1 基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,
为处理此质量事故,造成3 万元损失,工期延长了5 天。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖
延了4 天,1 基础灌注桩未按计划开工,施工单位经济损失2 万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,
就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 天,经济损
失1 万元。
问题:

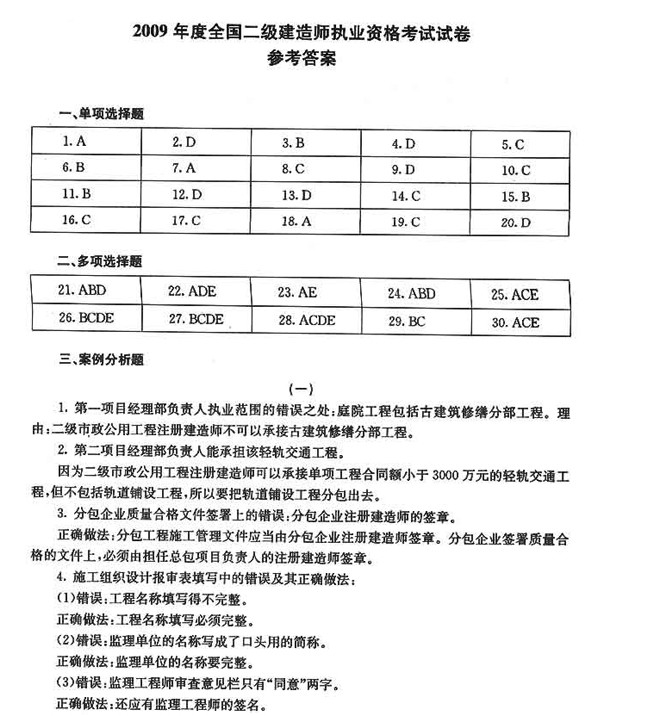

1.根据网路图计算该工程的总工期,找出关键线路。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中造成钻孔偏斜的原因可能有哪些?
4.事件三中监理工程师要求停工整改的理由是什么?
2012年一级建造师课程报名>>> 2012年二级建造师课程报名>>>
最新资讯
- 2024二建水利水电真题各题型难度分析2024-06-12
- 2024二建公路真题难度分析及2025年备考建议汇总2024-06-12
- 2024二建市政真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建机电真题难度解析及2025年二建备考建议2024-06-11
- 2024二建建筑真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建施工管理真题难度分析及2024年备考建议汇总2024-06-11
- 2024二建法规真题难度分析及2025年备考建议汇总2024-06-11
- 2024二级建造师公路实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师机电实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师市政实务真题解析AB卷汇总(附考情分析)2024-06-07
