2012年二级建造师《建筑工程》真题文字版(3)
文章导航◎ | |||
第4页:参考答案 | |||
2012年二级建造师真题汇总 |
三、案例分析题(共4题,每题20分)
(一)
某人防工程,建筑面积5000In2,地下1层,层高41"13.,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一1999一O201)签订了施工承包合同。工程施工过程中发生了下列事件:事件1:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。
事件2:工程楼板组织分段施工,某一段各工作的逻辑关系见下表:
事件3:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件4:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
问题
1.事件1中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?
2.根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件3中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件4中的描述,本工程验收时还应包含哪些分部工程?
(二)
某公司承建某大学城项目。在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧临
在建大学城项目,总建筑面积21401T12,总造价408万元,工期10个月。部分陈列室采用木龙骨石膏板吊顶。考虑到工程较小,某公司也具有相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托该公司承建。
展览史馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件,甲
乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施工组织仅需6台临时用电设备,
某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电,项目经理安排了一名有经验的机械工进行用电管理。施工过程中发生如下事件:
事件1:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件2:吊顶石膏面板大面积安装完成,施工单位请监理工程师通过预留未安装面板部位
对吊顶工程进行隐蔽验收,被监理工程师拒绝。
问题
1.大学城建设单位将展览馆项目直接委托给某公司是否合法?说明理由。
2.该工程采用固定总价合同模式,是否妥当?给出固定总价合同模式适用的条件。除背景资料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?
3.指出校史展览馆工程临时用电管理中的不妥之处,并分别给出正确的做法。
4.事件2中监理工程师的做法是否正确?并说明理由。木龙骨石膏板吊顶工程应对哪些项目进行隐蔽验收?
(三)
某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计
400根,毗邻基坑东侧l2m处有既有密集居民区,居民区和基坑之间的道路下l.8m处埋设
有市政管道。项目实施过程中发生如下事件:
事件l:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案老师论证会,本工程勘察单位项目技术负责人作为老师之一,对专项方案提出了不少合理化建议。
事件2:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷实验方法进行承载力检测。
事件3:基坑施工过程中,因为工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施
工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工现场界噪声限值》的规定。
问题
1.事件1中存在哪些不妥?并分别说明理由。
2.事件2中,工程支护结构和周围环境监测分别包含哪些内容?最少需多少根桩做静载荷试验?
3.根据《建筑施工现场界噪声限值》的规定,挖掘机、桩机昼间和夜间施工噪声限值分别
是多少?
4.根据文明施工的要求,在居民密集区进行强噪音施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需要做好哪些工作?
(四)
某公司中标某工程,根据《建设工程施工合同(示范文本)》(GF~1999一o201)与建设单位
签订总承包施工合同。按公司成本管理规定,首先进行该项目成本预测(其中:人工费287.4

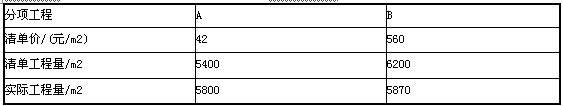

万元,材料费504.4万元,机械使用费l55.3万元,施工措施费l04.2万元,施工管理费46.2万元,税金30.6万元),然后将成本预测结果下达给项目经理部进行具体施工成本管理。总承包施工合同是以工程量清单为基础的固定单位合同。合同约定当A分项工程、B分项工程实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时
按清单价的0.9倍结算,减少幅度大于5%时按清单价的1.1倍结算。
总承包施工合同中还约定C分项工程为甲方指定专业分包项目。C分项工程施工过程中
发生了如下事件:
事件l:由于建设单位原因,导致C分项工程停工7d。专业分包单位就停工造成的损失向总承包单位提出索赔。总承包单位认为由于建设单位原因造成的损失,专业分包单位应直接向建设单位提出索赔。
事件2:甲方指定专业分包单位现场管理混乱、安全管理薄弱,建设单位责令总承包单位加强管理并提出整改。总承包单位认为C分项工程施工安全管理属专业分包单位责任,非总承包单位责任范围。
事件3:C分项工程施工完毕并通过验收,专业分包单位向建设单位上报C分项工程施工档案,建设单位通知总承包单位接收。总承包单位认为C分项工程属甲方指定专业分包项目,其工程档案应直接上报建设单位。
问题
1.根据成本预测资料,计算该项目的直接成本(保留一位小数)。
2.根据背景资料,项目经理部的具体施工成本管理任务还应包括哪些?
3.A分项工程、B分项工程单价是否存在调整?分别列式计算A分项工程、分项工程结算的工程价款(单位:元)。
4.指出事件1、2、3中总承包单位说法中的不妥之处,并分别说明理由或指出正确做法。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 2024二建水利水电真题各题型难度分析2024-06-12
- 2024二建公路真题难度分析及2025年备考建议汇总2024-06-12
- 2024二建市政真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建机电真题难度解析及2025年二建备考建议2024-06-11
- 2024二建建筑真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建施工管理真题难度分析及2024年备考建议汇总2024-06-11
- 2024二建法规真题难度分析及2025年备考建议汇总2024-06-11
- 2024二级建造师公路实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师机电实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师市政实务真题解析AB卷汇总(附考情分析)2024-06-07
