2011年二级建造师《建筑工程》真题(4)
更新时间:2013-05-22 16:51:27
来源:|0
浏览
收藏
二级建造师报名、考试、查分时间 免费短信提醒
摘要 2011年二级建造师《建筑工程》真题(4)
试卷导航◎ | ||
三、案例分析题(共4题,每题20分)
(一)背景资料
某广场地下车库工程,建筑面积18000 m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一99―0201)签订了施工承包合同,合同工期140天。 工程实施过程中发生了下列事件:

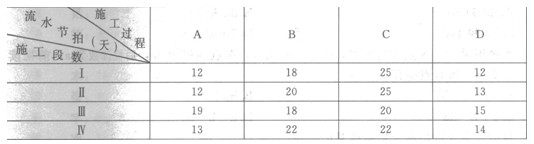

事件一:施工单位将施工作业划分为A、B、c、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万;
(2)施工机械设备重新购置和修理费用29万;
(3)人员伤亡善后费用62万;
(4)工期顺延6天。
问题:
1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?
3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。
4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
编辑推荐
最新资讯
- 2024二建水利水电真题各题型难度分析2024-06-12
- 2024二建公路真题难度分析及2025年备考建议汇总2024-06-12
- 2024二建市政真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建机电真题难度解析及2025年二建备考建议2024-06-11
- 2024二建建筑真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建施工管理真题难度分析及2024年备考建议汇总2024-06-11
- 2024二建法规真题难度分析及2025年备考建议汇总2024-06-11
- 2024二级建造师公路实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师机电实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师市政实务真题解析AB卷汇总(附考情分析)2024-06-07
