2010年二级建造师《水利水电》真题(5)
更新时间:2013-05-29 16:29:47
来源:|0
浏览
收藏
二级建造师报名、考试、查分时间 免费短信提醒
摘要 2010年二级建造师《水利水电》真题(5)
文章导航◎ | ||
第10页:参考答案4 | ||
(二)
背景资料
某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。
合同约定:工期提前奖金标准为20000元/天,逾期完工违约金标准为20000元/天。
施工中发生如下事件:
事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进
行处理,A工作的实际工作时间为34天。
事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行
返工处理,B工作实际工作时间为26天。

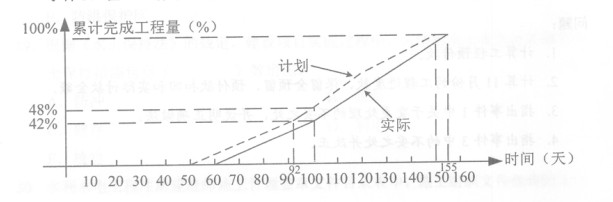

事件3:在C工作中,施工单位采取赶工措施,进度曲线如下图。
事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:
1.计算计划总工期,指出关键线路。
2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。
3.根据事件3,指出C工作的实际工作持续时间;说明第100天末时C工作实
际比计划提前(或拖延)的累计工程量;指出第100天末完成了多少天的赶工任务。
4.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施
工单位因工期提前得到的奖金或因逾期支付的违约金金额。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
编辑推荐
最新资讯
- 2024二建水利水电真题各题型难度分析2024-06-12
- 2024二建公路真题难度分析及2025年备考建议汇总2024-06-12
- 2024二建市政真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建机电真题难度解析及2025年二建备考建议2024-06-11
- 2024二建建筑真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建施工管理真题难度分析及2024年备考建议汇总2024-06-11
- 2024二建法规真题难度分析及2025年备考建议汇总2024-06-11
- 2024二级建造师公路实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师机电实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师市政实务真题解析AB卷汇总(附考情分析)2024-06-07
