当前位置: 首页 > 二级建造师 > 二级建造师模拟试题 > 2015年二级建造师考试《机电工程》考前冲刺卷(第三套)

2015年二级建造师考试《机电工程》考前冲刺卷(第三套)

更新时间:2015-09-06 14:48:24 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要   【摘要】二级建造师考试分为基础科目与专业实务,掌握二级建造师考试考点、历年真题,对于知识点的融会贯通至关重要。环球网校二级建造师考试频道特地整理二级建造师考试考点,本文为2015年二级建造师考试《

  【摘要】二级建造师考试分为基础科目与专业实务,掌握二级建造师考试考点、历年真题,对于知识点的融会贯通至关重要。环球网校二级建造师考试频道特地整理二级建造师考试考点,本文为“2015年二级建造师考试《机电工程》考前冲刺卷(第三套)”,希望能助各位二级建造师考生一臂之力!

特别推荐:2015年二级建造师各科目考前冲刺试题汇总

  一、单项选择题(每题1分。每题的备用选项中,只有1个最符合题意)

  1 控制电缆线芯长期允许的工作温度为(  )℃。

  A.65

  B.70

  C.75

  D.80

  参考答案:A

  2 具有挠性牵引件的输送设备不包括(  )。

  A.板式输送机

  B.螺旋输送机

  C.带式输送机

  D.刮板式输送机

  参考答案:B

  3 具有涂膜厚度均匀、外观平整、生产效率高的特点,适用于各种涂料和各种被涂物的方法是(  )。

  A.刷涂

  B.浸涂

  C.刮涂

  D.喷涂

  参考答案:D

  4 高层建筑层数多、高度大,给水系统及热水系统中的(  )大,是为了保证管道及配件不受破坏。

  A.工作压力

  B.液体压力

  C.气体压力

  D.静水压力

  参考答案:D

  5 建筑设备自动监控系统的电量变送器是将各自的参数变换为(  )电信号输出。

  A.4~20VDC

  B.0~20mA

  C.0~20VAC

  D.0~10VDC

  参考答案:D

  6 硬聚氯乙烯风管适用于(  )。

  A.低、中压空调系统

  B.低、中、高压洁净空调系统

  C.中压以下的空调系统

  D.洁净室含酸碱的排风系统

  参考答案:D

  7 建筑管道工程中,不属于室外管道工程的是(  )。

  A.室外供热管网

  B.卫生器具安装

  C.游泳池系统

  D.建筑中水系统

  参考答案:B

  8 暂时停止全部或部分受电设备的用电属于(  )。

  A.新装用电

  B.增加用电容量

  C.临时用电

  D.变更用电

  参考答案:D

  9 在焊接前质量检测内容中,(  )主要是检查装配质量是否符合图样要求,坡口表面是否清洁、装夹具及点固焊是否合理。

  A.技术文件的检查

  B.原材料检查

  C.焊接环境检查

  D.焊接过程的检查

  参考答案:D

  10 在电缆隧道应采用自然通风或机械通风的办法,保证电缆隧道内当电缆正常负荷时空气温度不高于(  )℃。

  A.30

  B.35

  C.40

  D.45

  参考答案:C

 编辑推荐:

  2015年二级建造师新旧教材对比汇总

  2015年二级建造师考试各科考试大纲汇总

  2015年二级建造师《法规》考点及同步练习

特别推荐:2015年二级建造师各科目考前冲刺试题汇总

  11 公安消防部门自受理消防验收申请之日起(  )内组织消防验收,并出具消防验收意见。

  A.7个工作日

  B.20个工作日

  C.7d

  D.20d

  参考答案:B

  12 电力电容器的施工程序中,电容器安装、连线的紧后工序是(  )。

  A.导线并头

  B.绝缘测试

  C.送电前检查

  D.二次搬运

  参考答案:C

  13 下列不属于强制检定范畴的是(  )。

  A.绝缘电阻表

  B.接地电阻测量仪

  C.声级计

  D.电压表

  参考答案:D

  14 关于浸涂法的表述,说法错误的是(  )。

  A.溶剂损失较大

  B.容易造成空气污染

  C.不适用于挥发性涂料

  D.不适用于结构复杂的器材

  参考答案:D

  15 下列关于临时用电的检查验收的说法中错误的是(  )。

  A.临时用电工程必须由持证电工施工

  B.检查情况应做好记录,并要由相关人员签字确认

  C.临时用电安全技术档案应由主管现场的电气技术人员建立与管理

  D.临时用电工程应定期检查,施工现场每季一次,基层公司每年一次

  参考答案:A

  16 机械设备基础对安装精度的影响主要是(  )。

  A.强度和密实度

  B.强度和沉降

  C.标高超差和密实度

  D.预压和沉降

  参考答案:B

  17 根据《机械设备安装工程施工及验收通用规范》,对于拆迁设备、旧设备、出厂不合格的机械产品及因精度达不到使用要求的机械设备,其施工及验收要求,应由(  )另行商定。

  A.建设单位和设计单位

  B.施工单位和监理单位

  C.建设单位和施工单位

  D.建设单位和监理单位

  参考答案:C

  18 静态式炉窑砌筑与动态炉窑的不同之处不能体现在(  )。

  A.必须进行无负荷试运转

  B.起始点一般选择自下而上的顺序

  C.炉窑静止不能转动,每次环向缝一次可完成

  D.起拱部位应从两侧向中间砌筑,并需采用拱胎压紧固定

  参考答案:A

  19 关于电磁流量计安装技术要求,下列说法正确的是(  )。

  A.电磁流量计应安装在流量调节阀的下游

  B.电磁流量计在垂直管道安装时,液体流向自上而下

  C.流量计的上游应有4~5倍管径长度的直管段

  D.电磁流量计水平安装时必须使电极处在水平方向

  参考答案:D

  20 工业炉窑应采用成品泥浆,泥浆的最大粒径不应大于规定砖缝厚度的(  )。

  A.10%

  B.20%

  C.30%

  D.40%

  参考答案:C

 编辑推荐:

  2015年二级建造师新旧教材对比汇总

  2015年二级建造师考试各科考试大纲汇总

  2015年二级建造师《法规》考点及同步练习

特别推荐:2015年二级建造师各科目考前冲刺试题汇总

  二、多项选择题(多项选择题共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分)

  21 锅炉按用途可以分为(  )。

  A.高压锅炉

  B.工业锅炉

  C.电站锅炉

  D.机车锅炉

  E.流化床燃烧锅炉

  参考答案:B,C,D

  22 电力电缆的交接试验内容包括(  )等。

  A.测量非金属屏蔽层电阻

  B.充油电缆的绝缘油试验

  C.直流耐压试验

  D.测量绝缘电阻

  E.交叉互联系统试验

  参考答案:B,C,D,E

  23 未经许可从事特种设备制造、安装、改造的,若触犯刑律的,对负有责任的主管人员依照刑法关于(  )的规定,依法追究刑事责任。

  A.生产、销售伪劣产品罪

  B.非法经营罪

  C.私自营业罪

  D.重大责任事故罪

  E.扰乱运营市场罪

  参考答案:A,C,D

  24 铅衬里施工方法有(  )。

  A.缠绕法

  B.搪钉固定法

  C.模压法

  D.压板固定法

  E.螺栓固定法

  参考答案:B,D,E

  25 计量检定工作应当按照(  )的原则进行。

  A.经济合理

  B.量值准确

  C.经济

  D.就地就近

  E.科学

  参考答案:A,D

  26 建筑电气工程中,在安装就位前要认真检查核对被安装的(  )。

  A.外观

  B.设备

  C.器具

  D.质量

  E.材料

  参考答案:B,C,E

  27 桥架型起重机主要包括(  )。

  A.流动式起重机

  B.桥式起重机

  C.梁式起重机

  D.门式起重机

  E.半门式起重机

  参考答案:B,C,D,E

  28 非强制检定计量器具的检定周期,由企业根据计量器具的实际使用情况,本着(  )的原则自行确定。

  A.科学

  B.经济合理

  C.经济

  D.就地就近

  E.量值准确

  参考答案:A,C,D,E

  29 要明确电力设施保护区施工作业的规定,必须了解电力设施保护的(  )。

  A.主体

  B.时限

  C.职责

  D.保护区

  E.保护范围

  参考答案:A,C,D,E

  30 关于火焰除锈适用情况的表述,说法正确的有(  )。

  A.不适用于薄壁的金属设备

  B.不适用于退火钢除锈工程

  C.适用于可淬硬钢除锈工程

  D.不适用于除掉带有油浸过的金属表面工程

  E.适用于除掉旧的防腐层的金属表面工程

  参考答案:A,B,E

 编辑推荐:

  2015年二级建造师新旧教材对比汇总

  2015年二级建造师考试各科考试大纲汇总

  2015年二级建造师《法规》考点及同步练习

特别推荐:2015年二级建造师各科目考前冲刺试题汇总

  三、案例分析题(请根据背景材料,按要求作答)

  31 某机电安装公司承建一栋办公楼项目,与建设单位签订了施工总承包合同。合同约定:

  ①电梯安装工程由建设单位指定分包;②保温工程保修期限为10年。

  施工过程中,发生了下列事件:

  事件1:总承包单位上报的施工组织设计中,办公楼采用1台塔式起重机;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分三次到顶。监理工程师按照《危险性较大的分部分项工程安全管理办法》的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。

  事件2:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场,由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。

  事件3:总承包单位在提交竣工验收报告的同时,还提交了“工程质量保修书”,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以“工程质量保修书”不合格为由拒绝接收。

  问题

  1.事件1中,总承包单位必须单独编制哪些专项施工方案?

  2.指出事件2中错误之处,并分别给出正确做法。

  3.事件3中,总承包单位、建设单位做法是否合理?

  参考解析:

  1.事件1中,总承包单位必须单独编制专项施工方案的工程:塔式起重机的安装、拆卸;采用塔式起重机进行安装的工程;自制卸料平台工程;悬挑脚手架工程;物料提升机的安装、拆卸;落地式钢管脚手架工程。

  2.事件2中错误之处及正确做法如下。

  (1)错误之处:总承包单位未参加总监理工程师组织电梯安装工程验收。

  正确做法:电梯安装工程属于分部工程,应由总监理工程师组织,施工单位(包括总承包和电梯安装分包单位)项目负责人和技术、质量负责人等进行验收。

  (2)错误之处:电梯安装单位将电梯工程有关资料移交给建设单位。

  正确做法:电梯安装单位应将电梯工程有关资料移交给施工总承包单位,由施工总承包单位统一汇总后移交给建设单位,再由建设单位上交到城建档案馆。

  (3)错误之处;由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。

  正确做法:由建设单位(项目)负责人组织施工单位(含电梯安装分包单位)、设计单位、监理单位等项目负责人进行验收。

  3.事件3中总承包单位做法不合理。

  理由:合同约定保温工程保修期10年,总承包单位在“工程质量保修书”中承诺保修期5年短于合同约定。

  事件3中建设单位做法合理。

  理由:工程质量保修期限需要同时不得低于法规规定的最低保修期限和合同约定的期限。“工程质量保修书”中承诺保修期5年短于合同约定,所以拒收是合理的。

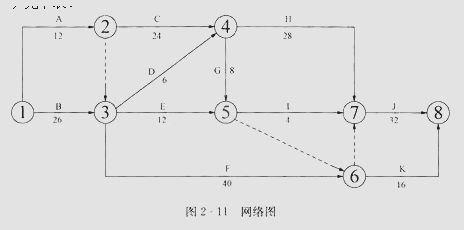

  32 某施工单位编制的某工程网络图,如图2-11所示,网络进度计划原始方案各工作的持续时间和估计费用,见下表。

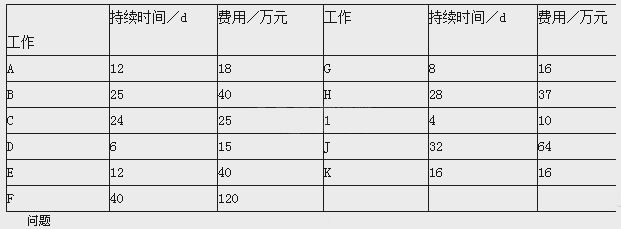

  各工作持续时间和估计费用

  1.在图2-11中,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。

  2.若施工合同规定:工程工期93d,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。

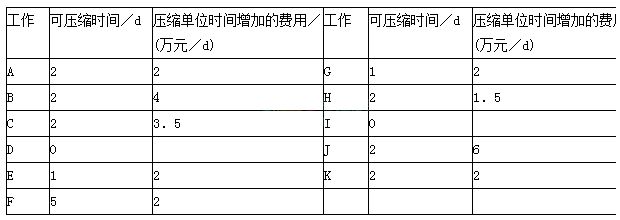

  3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,见下表。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。

  各工作的可压缩时间及压缩单位时间增加的费用表

 编辑推荐:

  2015年二级建造师新旧教材对比汇总

  2015年二级建造师考试各科考试大纲汇总

  2015年二级建造师《法规》考点及同步练习

特别推荐:2015年二级建造师各科目考前冲刺试题汇总

  参考解析:

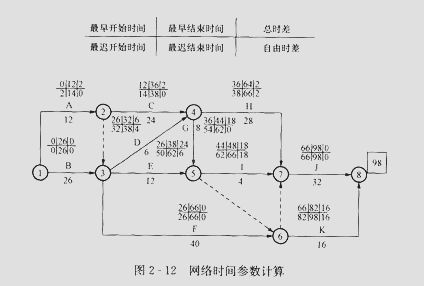

  1.根据图2-12,原始方案的关键路线和计算工期:

  关键路线为①→③→⑥→⑦→⑧。

  (或关键工作为B、F、J;或在图中直接标出)

  计算工期为98d。

  2.计算按网络进度计划原始方案实施时的综合费用如下。

  原始方案估计费用:(18+40+25+15+40+1204.164.374-10+64+16)万元=401万元。

  延期罚款:5d×(98-93)万元/d=25万元。

  综合费用为:401万元+25万元=426万元。

  3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2d。

  增加费用:2d×2万元/d=4万元。

  第二次调整优化:A、C、H、J与B、F、J同时成为关键工作,选择H工作和F工作为调整对象,各压缩2d。

  增加费用:2d×(1.5+2)万元/d=7万元。

  第三次调整优化:A、C、H、J与B、F、J仍为关键工作,选择A工作和F工作作为调整对象,各压缩1d。

  增加费用:1d×(2+2)万元/d=4万元。

  优化后的关键线路为:

  ①→③→⑥→⑦→⑧(或关键工作为B、F、J)和①→②→④→⑦→⑧(或关键工作为A、C、H、J)。

  总工期:(98-2-2-1)d=93d。

  最低综合费用:(401+4+7+4)万元=416万元。

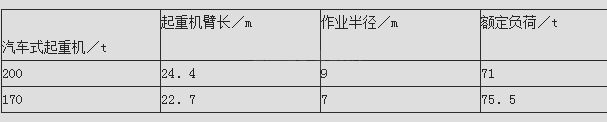

  33 某施工单位承担1台大型压缩机和1台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、 170t的大型汽车式起重机各1台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台汽车式起重机的最佳使用工况见下表。

  注:如果用抬吊时,不均衡荷载系数取1.1。

  项目技术负责人组织编制了吊装方案并经项目经理审核、批准。

  问题

  1.选择现场合适的汽车式起重机车完成压缩机的吊装任务,并做荷载核算。

  2.选择现场合适的汽车式起重机车完成燃气轮机的吊装任务,并做荷载核算。

  3.吊装方案的编制依据是什么?

  4.吊装方案除项目经理审批外,还需报谁审批?在吊装方案实施前还应征求谁的意见?

  5.简述吊装方法的选用原则。

  参考解析:

  1.由于现场的任何一单台汽车式起重机均无法吊起82t的压缩机,故压缩机的吊装应考虑采用两台汽车式起重机进行抬吊。

  根据Qi=k1k2Q,取k1=1.1、k2=1.1。

  Q=(82+4)t=86t。

  Q=1.1×1.1×86t=104t。

  两台轮式起重机分别承受的荷载:

  Q1=Q2=104t/2=52t。

  200t汽车式起重机臂杆长度为24.4m,作业半径为9m的情况下,最大起重量71t,大于52t;170t汽车式起重机臂杆长为 22.7m,作业半径为7m的情况下,最大起重量75.5t,大于52t。故一台200t和一台170t汽车式起重机抬吊作业可以满足压缩机吊装的要求。

  2.对燃气轮机,由于Q1=1.1×(37.41+2)t=43t。

  故采用一台170t或一台200t汽车式起重机均可以满足起吊燃气轮机的要求。

  3.编制吊装方案主要依据:

  (1)有关规程(规范)。

  (2)施工组织总设计。

  (3)被吊装设备的设计图纸及有关参数、技术要求。

  (4)施工现场情况。

  4.还需报监理工程师(业主)审批。在吊装方案实施前还应征求塔式起重机司机的意见。

  5.(1)技术可行。从先进可行、安全可靠、经济适用、因地制宜等方面进行技术可行性论证。

  (2)安全。对每一种技术可行的方法从技术上进行安全分析。

  (3)保证进度。必须考虑所采用的吊装方法不能影响整个工程的进度。

  (4)成本经济。进行吊装方法的最低成本核算。

  34 某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前1d,奖励5万元人民币,延迟1d,罚款5万元人民币。

  安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划,劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5d。

  进人试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3d,并增加费用3万元。项目部又赶工3d,变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。

  问题

  1.项目部在哪几项工作上赶工了?分别列出其赶工天数和增加的费用。

  2.原计划施工费用是多少?赶工后实际施工费用是多少?

  3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?

  4.变配电工程先按哪种工程划分类别进行竣工验收?竣工资料应在何时归档?

  参考解析:

  1.项目部在A、B、E、I工作上赶工了。

  A、B工作赶工天数均为2d。增加的费用:2d×1万元/d+2d×1万元/d=4万元

  E工作赶工天数为3d。增加的费用:3d×1.5万元/d=4.5万元。

  1工作赶工天数为3d。增加的费用:3d×1.5万元/d=4.5万元。

  2.原计划施工费用:(10+5+15+8+32+90+80+4+30+4+2)万元=280万元。

  总的赶工费用:(4+4.5+4.5)万元=13万元。

  变压器干燥增加费用:3万元。

  提前5d竣工奖励:5d×5万元/d=25万元。

  赶工后实际施工费用:(280+13+3-25)万元=271万元。

  3.变压器线圈可采用电加热方法干燥。如油箱铁损法、铜损法、热油法、热风法和红外线法。

  干燥后必须用摇表检查绝缘状况,合格后才能做耐压试验。

  4.变配电工程先按建筑电气单位工程划分类别竣工验收。

  竣工资料应在施工项目竣工后归档。

 编辑推荐:

  2015年二级建造师新旧教材对比汇总

  2015年二级建造师考试各科考试大纲汇总

  2015年二级建造师《法规》考点及同步练习

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
