2015年二级建造师考试《建筑工程》考前冲刺卷(第三套)
【摘要】二级建造师考试分为基础科目与专业实务,掌握二级建造师考试考点、历年真题,对于知识点的融会贯通至关重要。环球网校二级建造师考试频道特地整理二级建造师考试考点,本文为“2015年二级建造师考试《建筑工程》考前冲刺卷(第三套)”,希望能助各位二级建造师考生一臂之力!
特别推荐:2015年二级建造师各科目考前冲刺试题汇总
一、单项选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意)
1 对于采用单价合同的招标工程,如投标书中有明显的数字计算错误,业主有权先做修改再评标。当总价和单价的计算结果不一致时,正确的做法是( )。
A.分别调整单价和总价
B.以单价为准调整总价
C.按市场价调整单价
D.以总价为准调整单价
参考答案:B
2 工程量清单计价模式下,在招标投标阶段对尚未确定的某分部分项工程费,应列于( )中。
A.暂估价
B.基本预备费
C.暂列金额
D.工程建设其他费
参考答案:C
3 某施工合同实施过程中出现了偏差,经过偏差分析后,承包商采用新的高效率的施工方案。这种调整措施属于( )。
A.组织措施
B.技术措施
C.经济措施
D.合同措施
参考答案:B
4 施工企业的项目经理由于主观原因,或由于工作失误而发生重大工程质量安全事故,政府主管部门主要追究其( )。
A.经济责任
B.社会责任
C.法律责任
D.社会责任和经济责任
参考答案:C
5 施工质量验收时,抽样样本经实验室检测达不到规范及设计要求,但经检测单位的观场检测鉴定能够达到要求的,可( )处理。
A.返工
B.补强
C.不作
D.延后
参考答案:C
6 某施工企业编制某建设项目施工组织设计,先后进行了相关资料的收集和调研、主要工种工程量的计算、施工总体部署的确定等工作,接下来应进行的工作是( )。
A.施工总进度计划的编制
B.资源需求量计划的编制
C.施工方案的拟订
D.施工总平面图的设计
参考答案:C
7 下列项目目标动态控制的纠偏措施中,属于管理措施的是( )。
A.调整工作流程组织
B.调整设计
C.调整进度管理的方法和手段
D.改变施工管理
参考答案:C
8 关于施工质量保证体系的说法中,正确的是( )。
A.工程项目的施工质量保证体系以控制和保证施工产品质量和进度为目标
B.工作保证体系是项目施工质量保证体系的基础
C.施工质量保证体系的内容不包括组织保证体系
D.项目施工质量保证体系必须建立健全各级质量管理组织,分工负责
参考答案:D
9 由于承包人原因未在约定的工期内竣工的,则对原约定竣工日期后继续施工的工程,在使用价格调整公式时,应采用( )作为现行价格指数。
A.原约定竣工日期的价格指数
B.实际竣工日期的价格指数
C.原约定竣工日期与实际竣工日期的两个价格指数中较高的
D.原约定竣工日期与实际竣工日期的两个价格指数中较低的
参考答案:D
10 对施工现场油漆光滑度的检查,宜采用的检验方法是( )。
A.分析法
B.实测法
C.目测法
D.试验法
参考答案:C
编辑推荐:
11 根据《建设工程安全生产管理条例》,针对基坑支护与降水工程,( )应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,编制专项施工方案。
A.施工单位
B.建设单位
C.设计单位
D.监理单位
参考答案:A
12 建设主管部门接到一般事故报告后,应逐级上报至( )。
A.国务院建设主管部门
B.省、自治区、直辖市人民政府建设主管部门
C.市级人民政府建设主管部门
D.县级人民政府建设主管部门
参考答案:B
13 设备采购合同通常采用( )。
A.固定单价合同
B.固定总价合同
C.变动单价合同
D.变动总价合同
参考答案:B
14 地方各级安全生产监督管理部门的应急预案,应当报( )备案。
A.上级人民政府和同级安全生产监督管理部门
B.上级人民政府和上一级安全生产监督管理部门
C.同级人民政府和上一级安全生产监督管理部门
D.同级人民政府和同级安全生产监督管理部门
参考答案:C
15 关于自行招标与委托招标的说法中,正确的是( )。
A.工程招标代理机构资格分为甲、乙、丙三级
B.乙级工程招标代理机构只能承担工程投资额5000万元以下的工程招标代理业务
C.招标人必须委托招标代理机构代为办理招标事
D.工程招标代理机构可以跨省、自治区、直辖市承担工程招标代理业务
参考答案:D
16 在双代号网络计划中,如果其计划工期与计算工期相等,且工作i-j的完成节点在关键线路上,则工作i-j的自由时差( )。
A.等于零
B.小于零
C.小于其相应的总时差
D.等于其相应的总时差
参考答案:D
17 施工组织设计的内容中,( )反映了最佳施工方案在时间上的安排。
A.施工平面图
B.施工进度计划
C.技术经济指标
D.施工部署
参考答案:B
18 建设工程施工总承包单位依法将建设工程分包给其他单位的,分包单位不服从管理导致生产安全事故的,( )。
A.总承包单位应对该工程施工现场的安全生产负总责
B.分包单位的安全生产责任是分包单位独立承担
C.总承包和分包单位对分包工程的安全生产承担连带责任
D.总承包单位和分包单位对施工现场安全生产承担同等责任
参考答案:C
19 根据《建设工程质量管理条例》,未经( )签字,建设单位不拨付工程款,不进行竣工验收。
A.专业监理工程师
B.总监理工程师
C.质量监督机构
D.总监理工程师代表
参考答案:B
20 编制施工组织设计时,合理安排施工顺序属于( )中的工作内容。
A.施工平面图
B.主要技术经济指标
C.施工进度计划
D.施工部署及施工方案
参考答案:D
编辑推荐:
21 某施工机械原值为50000元,耐用总台班为2000台班,一次大修费为2000元,大修周期为4,台班经常修理费1.5元/台班,每台班发生的其他费用合计为20元/台班,忽略残值和资金时间价值,则该机械的台班单价为( )元。
A.45.O
B.46.50
C.49.50
D.54.50
参考答案:C
22 某分部工程双代号网络计划(单位:d)如下图所示,则工作C的自由时差为( )d。
A.0
B.1
C.2
D.3
参考答案:A
23 采用施工总承包管理模式时,对各分包单位的质量控制由( )进行。
A.施工总承包单位
B.施工总承包管理单位
C.业主方
D.监理方
参考答案:B
24 下列工程管理的信息资源中,属于管理类工程信息的是( )。
A.项目参与方的组织信息
B.质量控制信息
C.与设计、施工和物资有关的技术信息
D.建设物资的市场信息
参考答案:B
25 施工项目成本决策与计划的依据是( )。
A.施工成本预测
B.施工成本控制
C.施工成本核算
D.施工成本分析
参考答案:A
26 右图所示的职能组织结构中,m、f1、f2、f3、gl、g2等分别代表不同的工作部门或主管人员。这个组织结构表明( )。
A.m可以直接指挥g1和g2
B.g2只接受f2下达的指令
C.g1可直接接受m的指令
D.g1接受f1、f2和f3的直接指挥
参考答案:D
27 根据《建设工程施工合同(示范文本)》(GF―2013一0201),关于项目经理的说法中,不正确的是( )。
A.项目经理应常驻施工现场
B.未经发包人书面同意,承包人不得擅自更换项目经理
C.项目经理应为合同当事人所确认的人选
D.项目经理可随时离开施工现场
参考答案:D
28 某双代号网络图有A、B、C、D、E五项工作,A、B完成后D才能开始,B、C完成后E开始,下列图形中逻辑关系正确的是( )。
A.
B.
C.
D.
参考答案:D
29 在施工总承包管理模式下,施工项目总体管理和目标控制的责任由( )承担。
A.业主
B.分包单位
C.施工总包管理单位
D.施工总包单位
参考答案:C
30 调整项目管理人员职责,明确各项管理工作流程,属于项目目标动态控制纠偏措施中的( )。
A.组织措施
B.管理措施
C.技术措施
D.经济措施
参考答案:A
参考解析:
项目动态控制的纠偏措施中,涉及组织结构、工作职能分工、工作流程的是组织措施;涉及管理思想、方法、手段、合同管理等的是管理措施;涉及资金、激励等的是经济措施;涉及技术、施工方案等的是技术措施。因此,选项A正确。
编辑推荐:
31 施工方进度控制措施中,涉及工程资金需求计划和加快施工进度的激励措施等属于( )。
A.组织措施
B.理措施
C.经济措施
D.技术措施
参考答案:C
32 某斗容量1m3正铲挖土机的机械台班产量为4.96(定额单位100m3),小组成员2人,则挖100m3的人工时间定额为( )工日。
A.0.20
B.2.48
C.0.40
D.4.96
参考答案:C
33 在工程建设活动中直接形成的具有归档保存价值的文字、图表、声像等各种形式的历史记录,也可简称为( )。
A.建设工程文件
B.归档文件
C.施工文档资料
D.工程档案
参考答案:D
参考解析:
答案D:
在《建设工程文件归档整理规范》GB/T 50328―2001中明确建设工程档案是“在工程建设活动中直接形成的具有归档保存价值的文字、图表、声像等各种形式的历史记录,也可简称工程档案。”故选项D正确。
34 根据《中华人民共和国矿山安全法实施条例》相关条文规定,矿山建设发生重伤或死亡事故后,矿山企业应当( )向劳动行政主管部门和管理矿山企业主管部门报告。
A.立即
B.在2h内
C.在12h内
D.在24h内
参考答案:D
参考解析:
D
【考点】矿山安全法实施条例关于事故报告的规定
【解析】 《中华人民共和国矿山安全法实施条例》相关条文规定:矿山发生事故后,事故现场有关人员应当立即报告矿长或者有关主管人员;矿长或者有关主管人员接到事故报告后,必须立即采取有效措施,组织抢救,防止事故扩大,尽力减少人员伤亡和财产损失。如果矿山发生重伤、死亡事故后,矿山企业应当在24h内如实向劳动行政主管部门和管理矿山企业的主管部门报告。因此,答案应选D。
35 以建筑物或构筑物各个分部分项工程为对象编制的定额是( )。
A.预算定额
B.概算定额
C.概算指标
D.投资估算指标
参考答案:A
36 下列施工质量控制措施中,事后质量控制包括( )。
A.对质量活动的行为约束
B.对质量计划的调整
C.对质量活动过程和结果的监督控制
D.对质量活动结果的评价、认定和对质量偏差的纠正
参考答案:D
37 建设工程项目总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的( ),以克服由于设计和施工不协调而影响建设进度等的弊病。
A.组织标准化
B.组织扁平化
C.组织柔性化
D.组织集成化
参考答案:D
38 质量计划是为了确保过程的有效运行和控制,在( )的指导下,针对特定的产品、过程、合同或项目,而制订出的专门质量措施和活动顺序的文件。
A.质量手册
B.质量方针
C.程序文件
D.质量记录
参考答案:C
39 某双代号网络计划中工作A的紧后工作是B、C、D,A工作的自由时差为2d,B工作的总时差为2d,C工作的总时差为1d,D工作的总时差为3d,则A工作的总时差为( )d。
A.2
B.3
C.5
D.6
参考答案:C
40 根据《质量管理体系基础与术语》(GB/T 19000--2008),对以顾客为关注焦点的理解是( )。
A.组织应当理解顾客当前和未来的需求,满足顾客要求并争取超越顾客期望
B.建立组织与供方合作互利关系
C.建立科学、系统的质量管理体系
D.持续改进总体业绩
参考答案:A
编辑推荐:
41 施工成本管理过程中,管理人员编制资金使用计划,确定、分解施工成本管理目标属于( )措施。
A.组织
B.经济
C.管理
D.技术
参考答案:B
42 根据《标准施工招标文件》中通用合同条款的规定,变更指示只能由( )发出。
A.承包人
B.设计人
C.发包人
D.监理人
参考答案:D
43 工程监理单位在实施监理过程中,发现存在安全事故隐患的,应当( )。
A.要求施工单位整改
B.要求施工单位暂时停止施工
C.通知监理工程师下达工程暂停令
D.报告建设单位要求其停止施工
参考答案:A
44 下列各项措施中,( )是建设工程项目进度控制的管理措施。
A.确定进度计划的审批程序
B.编制资源需求计划
C.优选项目设计理念
D.选择工程承发包模式
参考答案:D
45 根据《建设工程施工合同(示范文本)》(GF―2013―0201),承包人需要更换项目经理的,应提前( )天书面通知发包人和监理人,并征得发包人书面同意。
A.7
B.14
C.21
D.28
参考答案:B
46 下列组织工具中,能够反映组成项目所有工作任务的是( )。
A.项目结构图
B.工作任务分工表
C.合同结构图
D.工作流程图
参考答案:A
47 在工程网络计划中,某项工作的最早完成时间与其紧后工作的最早开始时间之间的差值称为这两项工作之间的( )。
A.时差
B.时距
C.间歇时间
D.时间间隔
参考答案:D
48 横道图进度计划的优点是( )。
A.便于确定关键工作
B.工作之间的逻辑关系表达清楚
C.表达方式直观
D.工作时差易于分析
参考答案:C
49 关于招标文件的说法中,错误的是( )。
A.所有澄清文件必须以书面形式进行
B.所有澄清文件必须直接通知所有招标文件收受人
C.在规定的投标截止时间14d前发给所有购买招标文件的投标人
D.招标文件澄清或者修改的内容应为招标文件的有效组成部分
参考答案:C
50 根据《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010] 111号),认定为重大事故,应满足的条件是( )。
A.造成30人以上死亡
B.造成10人以上50人以下重伤
C.造成5000万元以上1亿元以下直接经济损失
D.造成100人以上重伤
参考答案:C
编辑推荐:
51 关于危险源与事故的说法中,正确的是( )。
A.第一类危险源出现的难易,决定事故发生可能性的大小
B.第二类危险源是事故的主体
C.第一类危险决定事故的严重程度
D.造成约束、限制能量和危险物质措施失控的各种不安全因素称作第一类危险源
参考答案:C
52 某施工企业购买一台新型挖土机械,价格为50万元,预计使用寿命为2000台班,预计净残值为购买价格的3%,则该机械每工作台班折旧费应为( )元。
A.242.50
B.237.50
C.250.00
D.257.70
参考答案:A
53 针对第Ⅳ类风险(重大风险)应该采取的风险控制措施为( )。
A.只有当风险已经降低时,才能开始或继续工作。如果无限的资源投入也不能降低风险,就必须禁止工作
B.应努力降低风险,但应仔细测定并限定预防成本,并在规定的时间期限内实施降低风险的措施
C.直至风险降低后才能开始工作,为降低风险有时必须配给大量的资源
D.应考虑投资效果更佳的解决方案或不增加额外成本的改进措施
参考答案:C
54 某施工企业进行土方开挖工程,按合同约定3月份的计划工程量为2400m3,预算单价是12元/m3;到月底检查时,确认承包商实际完成的工程量为2000m3,实际单价为15元/m3。则该工程的进度偏差(SV)和进度绩效指数(SPI)分别为( )。
A.一0.6万元;0.83
B.一0.48万元;0.83
C.0.6万元;0.80
D.0.48万元;0.80
参考答案:B
55 在用起扣点计算法扣回预付款时,起扣点计算公式为T―P―M/N,则式中N是指( )。
A.工程预付款总额
B.工程合同总额
C.主要材料及构件所占比重
D.累计完成工程金额
参考答案:C
56 某业主欲投资建造一座五星级宾馆,业主方项目管理的进度目标指的是( )。
A.宾馆可以开业
B.项目竣工结算完成
C.宾馆开始盈利
D.项目通过竣工验收
参考答案:A
57 建筑施工企业安全生产管理工作中,清除隐患、防止事故、改善劳动条件的重要手段是( )。
A.安全生产责任制
B.政府安全生产监督检查制度
C.“三同时”制度
D.安全检查制度
参考答案:D

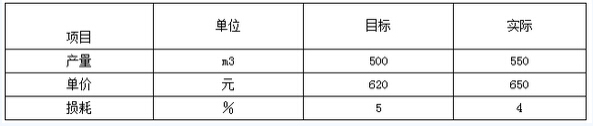

58 某分部工程商品混凝土消耗情况见下表,对其进行成本分析,则由于损耗率降低减少的成本是( )。
A.46300
B.32550
C.17325
D.3575
参考答案:D
59 关于职业健康与安全管理体系合规性评价的说法中,正确的是( )。
A.公司级评价每半年进行一次
B.项目工程结束时应针对整个项目工程进行系统的合规性评价
C.合规性评价分公司级、项目组级和班组级评价三个层次进行
D.项目组级评价,由项目技术负责人组织有关人员进行合规性评价
参考答案:B
60 编制人工定额时,工人在工作班内消耗的工作时间属于损失时间的是( )。
A.停工时间
B.休息时间
C.准备与结束工作时间
D.不可避免中断时间
参考答案:A
编辑推荐:
61 根据不同风险水平的风险控制措施计划表,对于“重大的”风险,宜采取的措施是( )。
A.应考虑投资效果更佳的解决方案或不增加额外成本的改进措施
B.应努力降低风险,但应仔细测定并限定预防成本,并在规定的时间期限内实施降低风险的措施
C.如果无限的资源投入也不能降低风险,就必须禁止工作
D.直至风险降低后才能开始工作,为降低风险有时必须配给大量的资源
参考答案:D
62 项目经理部对竣工工程现场成本核算的目的是( )。
A.考核项目管理绩效
B.寻求进一步降低成本的途径
C.考核企业经营效益
D.分析成本偏差的原因
参考答案:A
63 工程管理信息化属于( )的范畴。
A.区域信息化
B.企业信息化
C.领域信息化
D.社会信息化
参考答案:C
64 单位工程中的分部工程是按( )确定的。
A.工种、材料
B.设计系统或组别
C.施工工艺、设备类别
D.专业性质、建筑部位
参考答案:D
65 发包人应在签发预付款支付证书后的( )d内向承包人支付预付款。
A.7
B.14
C.21
D.28
参考答案:A
66 在施工质量控制工作中,加强对施工过程的质量检查,及时发现和整改存在的质量问题,并及时做好检查、签证记录,体现了施工质量控制特点中的( )。
A.需要控制的因素多
B.过程控制要求高
C.控制的难度大
D.终检局限大
参考答案:B
67 对同一生产厂、同一等级、同一品种、同一批号且连续进场的水泥进行物理力学性能检验,其中袋装不超过( )t为一检验批。
A.200
B.300
C.400
D.500
参考答案:A
68 施工企业的施工生产计划,属于( )的范畴。
A.企业计划
B.工程项目管理
C.监理单位计划
D.建设单位计划
参考答案:A
69 工程建设定额中分项最细、定额子目最多的一种定额,同时也是建设工程定额中基础性定额的是( )。
A.施工定额
B.预算定额
C.概算定额
D.投资估算指标
参考答案:A
70 第二类危险源的风险控制中,最重要的工作是( )。
A.改善作业环境
B.制订应急救援体系
C.设置安全监控系统
D.加强员工的安全意识培训和教育
参考答案:D
编辑推荐:
二、多项选择题(共25题,每题2分。每题的备选选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
71 按照工程质量事故分类标准,以下可作为单独判定为重大质量事故的事实依据有( )。
A.经济损失8万元
B.工程倒塌
C.经济损失50万元
D.死亡1人
E.重伤4人
参考答案:B,C,D,E
参考解析:
重大质量事故是指工程倒塌或报废;或由于质量事故,造成人员死亡或重伤3人以上;或直接经济损失10万元以上的。A选项(5万元≤经济损失<10万元)为一般质量事故的判定标准。
72 关于施工现场文明施工的管理措施,下列说法正确的有( )。
A.施工现场应使用电炉和明火烧煮食物
B.施工现场内有完善的排水措施,不允许有积水存在
C.严格按施工组织设计中的平面布置图划定的位置堆放成品、半成品和原材料
D.现场生产临设及施工便道总体布置时,必须同时考虑工程基地范围内的永久道路
E.安全网重复使用的应进行检验,检验不合格的不得使用
参考答案:B,C,D,E
73 施工成本计划的指标包括( )。
A.数量指标
B.质量指标
C.预算成本指标
D.实际成本指标
E.效益指标
参考答案:A,B,E
74 因不可抗力造成的损失,应由承包人承担的情形是( )。
A.因工程损害导致第三方财产损失
B.运至施工场地用于施工的材料的损害
C.承包人的停工损失
D.工程所需清理费用
E.承包人的施工机械设备损
参考答案:C,E
75 单位工程竣工成本分析,应包括( )。
A.竣工成本分析
B.目标成本分析
C.主要资源节超对比分析
D.预算成本分析
E.主要技术节约措施及经济效果分析
参考答案:A,C,E
76 工程量清单计价的三种形式中,全费用综合单价法中包含而综合单价法未包含的费用有( )。
A.措施项目费
B.管理费
C.规费
D.利润
E.税金
参考答案:A,C,E
参考解析:
综合单价=人工费+材料费+施工机械使用费+管理费+利润全费用综合单价=人工费+材料费+施工机械使用费+措施项目费+管理费+规费 +利润+税金根据这两个公式可知全费用综合单价比综合单价的内容多的是措施项目费、规费和税金,所以正确选项为A、C、E。
77 在华胜化工厂的项目管理规划中,明确了各项工作流程。其中属于管理工作流程的有( )。
A.成本控制流程
B.采购工作流程
C.施工作业流程
D.质量控制流程
E.工程变更工作流程
参考答案:A,D,E
参考解析:
采购工作流程和施工作业流程均属于物资流程组织。成本控制流程、质量控制流程和设计变更流程具有管理的职能,属于管理工作流程组织。
78 施工职业健康安全管理体系中,一般从( )层次进行合规性评价。
A.施工人员级
B.作业班组级
C.项目组级
D.部门级
E.公司级
参考答案:C,E
参考解析:
为了履行对合规性承诺,合规性评价分公司级和项目组级评价两个层次进行。选项C、E符合题意。
79 按时间进度编制施工成本计划时的主要做法有( )。
A.通常利用控制项目进度的网络图进一步扩充而得
B.除确定完成工作所需时间外,还要确定完成这一工作的成本支出
C.将按子项目分解的成本计划与按成本构成分解的成本计划相结合
D.要求同时考虑进度控制和成本支出对项目划分的要求,做到二者兼顾
E.应考虑进度控制对项目划分要求,不必考虑成本支出对项目划分的要求
参考答案:A,B,D
参考解析:
答案A、B、D:
编制按工程进度的施工成本计划,通常可利用控制项目进度的网络图进一步扩充而得。即在建立网络图时,一方面确定完成各项工作所需花费的时间,另一方面同时确定完成这一工作的合适的施工成本支出计划。在编制网络计划时,应在充分考虑进度控制对项目划分要求的同时,还要考虑确定施工成本支出计划对项目划分的要求,做到二者兼顾。故选项A、B、D选项均正确,选项E不正确;将按子项目分解的施工成本计划与按施工成本构成分解的施工成本计划相结合,与时间进度不能建立联系,不能编制按工程进度的施工成本计划,故选项C不正确。
80 下列关于建设工程业主方项目管理的目标和任务的表述中正确的有( )。
A.进度目标指的是项目动用的时间目标
B.费用目标指的是总投资目标
C.质量目标指的是施工质量目标
D.策划是指项目目标控制前的一系列筹划和准备工作
E.项目实施阶段包括可行性研究阶段、设计阶段、施工阶段以及动用前准备阶段和保修期
参考答案:A,B,D
参考解析:
项目管理中的项目策划指的是目标控制前的一系列筹划和准备工作;费用目标对业主而言是投资目标;进度目标对业主而言就是动用的时间目标;而质量目标除施工质量外还有设计等多项质量目标。此外,项目实施阶段不包括项目前期的决策阶段,可行性研究并不意味着项目一定会成立。因此,本题的正确选项为 A、B、D。
编辑推荐:
81 下列项目组织管理工作中,属于施工方进度控制组织体系的有( )。
A.设专门的进度控制工作部门和由符合进度控制岗位资格的专人负责进度控制工作
B.编制施工进度计划及相关的资源需求计划
C.编制进度控制的任务分工表和管理职能分工表
D.编制施工进度控制的工作流程
E.确定有关进度控制的会议组织设计
参考答案:A,C,D,E
82 关于施工过程质量控制的说法,正确的有( )。
A.质量文件审核和现场质量检查构成施工质量控制的基本内容
B.对工程质量有重大影响的工序,应严格执行“三检”制度
C.工序施工质量控制属于事中质量控制
D.施工过程的测量控制的主要任务是统一计量单位,保证量值统一
E.技术交底是保证施工质量的重要措施之一
参考答案:A,B,E
83 施工现场环境保护的原则包括( )。
A.依靠群众保护环境的原则
B.预防为主、重点治理的原则
C.环境经济责任原则,即污染者付费的原则
D.预防为主、防治结合、综合治理的原则
E.经济建设与环境保护协调发展的原则
参考答案:A,C,D,E
84 某工程梁板浇筑后没有采取覆盖措施,主梁在达到设计强度80%后拆模。主体封顶后,发现所有主梁底部均有裂缝出现,裂缝多为斜向,倾角50。~60。,裂缝多在梁端附近,裂缝深度较浅,宽度大多在0.1~0.35mm。梁出现上述裂缝的原因可能有( )。
A.混凝土中有掺有添加剂
B.混凝土早期受冻
C.振捣不充分
D.施工缝留置不合理
E.主梁拆模时间过早
参考答案:B,E
参考解析:
由上述施工条件和裂缝的描述表明,混凝土早期受冻是产生裂缝的主要原因,而主梁跨度大于8m,应该在达到设计强度l00%方可拆模。其余和裂缝没有直接关系。所以答案为B、E。
85 关于进度控制任务的说法中,正确的有( )。
A.业主方进度控制的任务包括控制设计准备阶段的工作进度
B.供货方应控制物资供货工作进度
C.施工方视项目特点和进度控制的需要,编制施工进度计划
D.施工方进度控制的任务依据施工总进度计划对施工进度的要求控制施工工作进度
E.设计方应尽可能使设计工作的进度与招标、施工和物资采购等工作进度相协调
参考答案:A,B,C,E
86 施工阶段的质量控制是确保施工质量的关键。在这个阶段应做好的工作有( )。
A.加强工序管理
B.开展群众性的QC活动
C.建立质量检查制度
D.建立工程测量控制网和测量控制制度
E.严格实行自检、互检和专检
参考答案:A,B,C,E
87 施工组织总设计的主要内容有( )。
A.建设项目的工程概况
B.施工部署及其核心工程的施工方案
C.施工总进度计划
D.施工方案的选择
E.全场性施工准备工作计划
参考答案:A,B,C,E
88 施工项目信息管理工作中,项目安全控制信息主要包括( )。
A.安全检查记录
B.安全交底记录
C.施工日志
D.安全设施验收记录
E.设计变更洽商记录
参考答案:A,B,D
89 根据《建设工程文件归档整理规范》(GB/T 50328--2001),建设工程文件包括( )。
A.工程决策阶段文件
B.监理文件、施工文件
C.竣工图
D.竣工验收文件
E.工程准备阶段文件
参考答案:B,C,D,E
90 施工文件档案立卷应遵循工程文件的自然形成规律,保持卷内工程前期文件、施工技术文件和竣工图之间的有机联系。其中施工文件的组卷,可以按照( )进行。
A.单位工程
B.分部工程
C.专业
D.阶段
E.工期顺序
参考答案:A,B,C,D
参考解析:
答案A、B、C、D:
施工文件档案立卷应遵循工程文件的自然形成规律,保持卷内丁程前期文件、施工技术文件和竣工图之间的有机联系。施工文件可按单位工程、分部工程、专业、阶段等组卷,竣工验收文件按单位工程、专业组卷;竣工图可按单位工程、专业等进行组卷,每一专业根据图纸多少组成一卷或多卷。故选项A、B、 C、D正确。
91 在建设工程项目进度计划系统中,按计划的深度不同划分的进度计划包括( )。
A.总进度规则
B.设计进度计划
C.项目子系统进度计划
D.施工进度计划
E.业主方项目实施进度计划
参考答案:A,C
92 《民用爆炸物品运输许可证》中应载明的内容包括爆炸物品的( )。
A.品种和数量
B.运输路线
C.运输单位
D.运输车辆
E.收货单位及销售企业
参考答案:A,C,D,E
参考解析:
ACDE
【考点】民用爆炸物品运输的有关规定
【解析】《民用爆炸物品安全管理条例》关于民用爆炸物品的运输要求是:
(1)运输民用爆炸物品,收货单位应当向运达地县级人民政府公安机关提出申请,并提交包括下列内容的材料:
1)民用爆炸物品生产企业、销售企业、使用单位以及进出口单位分别提供的《民用爆炸物品生产许可证》、《民用爆炸物品销售许可证》、《民用爆炸物品购买许可证》或者进
出口批准证明;
2)运输民用爆炸物品的品种、数量、包装材料和包装方式; 3)运输民用爆炸物品的特性、出现险情的应急处置方法; 4)运输时间、起始地点、运输路线、经停地点。
《民用爆炸物品运输许可证》应当载明收货单位、销售企业、承运人,一次性运输有效期限、起始地点、运输路线、经停地点,民用爆炸物品的品种、数量。
(2)运输民用爆炸物品的,应当凭《民用爆炸物品运输许可证》,按照许可的品种、数量运输。
(3)民用爆炸物品运达目的地,收货单位应当进行验收后在《民用爆炸物品运输许可证》上签注,并在3d内将《民用爆炸物品运输许可证》交回发证机关核销。
因此,答案为ACDE。
93 下面关于总承包服务费的说法,正确的有( )。
A.总承包服务费属于建筑安装工程费用中的其他项目费
B.总承包服务费属于建筑安装工程费用中的企业管理费
C.施工过程中,总承包服务费按签约合同价执行
D.施工过程中,总承包服务费按签证计价执行
E.由施工单位根据总包服务范围和有关计价规定编制总承包服务费
参考答案:A,C
参考解析:
答案A、C:
总承包服务费由建设单位在招标控制价中根据总包服务范围和有关计价规定编制,施工企业投标时自主报价,施工过程中按签约合同价执行。故正确选项为A、C。
94 下列关于施工总承包管理方的说法中,正确的有( )。
A.施工总承包管理方主要进行施工的总体管理和协调
B.施工总承包管理方可与分包方和供货方直接签订施工、采购合同
C.业主方一定会要求施工总承包管理方负责整个施工的招标发包工作
D.施工总承包管理方承担对分包方的组织和管理责任
E.由业主方选定的分包方无须施工总承包管理方的认可
参考答案:A,C,D
参考解析:
此题涉及总承包管理方的主要特征。一般情况下,施工总承包管理方不承担施工任务,它主要进行施l二的总体管理和协调。施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订。业主方也可能要求施工总承包管理方负责整个施工的招标和发包工作。不论是业主方选定的分包方,或经业主方授权由施工总承包管理方选定的分包方,施T总承包管理方都承担对其的组织和管理责任。因此,正确选项为A、C、D。
95 在施工质量保证体系的运行中,实施的职能是( )。
A.计划行动方案的交底
B.对质量检查中的问题或不合格及时采取措施纠正
C.确定质量目标和制订实现质量目标的行动方案
D.对计划执行情况和结果进行检查
E.按计划规定的方法及要求展开的施工作业技术活动
参考答案:A,E
编辑推荐:
最新资讯
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《公路实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《机电实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《市政实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《建筑实务》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《工程法规》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《施工管理》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考前冲刺:二级建造师《水利水电》万人模考真题及答案解析(三)2024-05-15
- 2024二级建造师考试冲刺模拟卷:万人模考及答案解析(三)2024-05-14
- 2024环球网校二级建造师《水利水电》万人模考及答案解析完整版2024-03-19
