  前锋线比较法(P108)

  前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依此将各项工作实际进展位置点连接而成的折线。前锋线比较法就是通过实际进度前锋线与原进度计划中各工作箭线交点的位置来判断工作实际进度与计划进度的偏差,进而判定该偏差对后续工作及总工期影响程度的一种方法。采用前锋线比较法进行实际进度与计划进度的比较,其步骤如下:

  1.绘制时标网络计划图

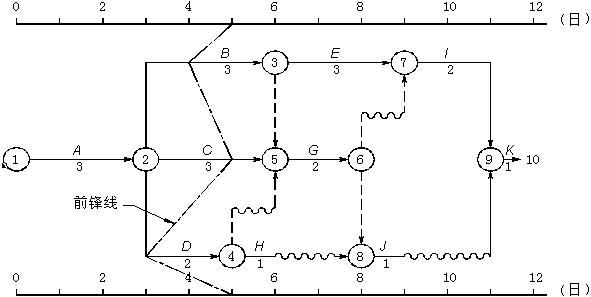

  工程项目实际进度前锋线是在时标网络计划图上标示,为清楚起见,可在时标网络计划图的上方和下方各设一时间坐标。

  2.绘制实际进度前锋线

  一般从时标网络计划图上方时间坐标的检查日期开始绘制,依次连接相邻工作的实际进展位置点,最后与时标网络计划图下方坐标的检查日期相连接。转自环球网校edu24ol.com

  工作实际进展位置点的标定方法有两种:

  (1)按该工作已完任务量比例进行标定

  (2)按尚需作业时间进行标定

  3.进行实际进度与计划进度的比较

  前锋线可以直观地反映出检查日期有关工作实际进度与计划进度之间的关系。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况:

  (1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差;

  (2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;

  (3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。

  4.预测进度偏差对后续工作及总工期的影响转自环 球 网 校edu24ol.com

  通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。由此可见,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程项目整体进度状况。

  值得注意的是,以上比较是针对匀速进展的工作。对于非匀速进展的工作,比较方法较复杂,此处不赘述。

查看更多内容>>   监理工程师考试频道     监理工程师考试论坛  监理工程师课程免费试听

·2010年监理工程师考试网上辅导招生简章推出
·04、05、06、07、08年监理工程师考试试卷及答案汇总
·2010年全国注册监理工程师考试报名时间汇总
·网校09年监理工程师考试网上辅导通过率高达89.5%

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

监理工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
