当前位置: 首页 > 监理工程师 > 监理工程师模拟试题 > 2015年监理工程师考试《进度控制》复习题2

2015年监理工程师考试《进度控制》复习题2

更新时间:2015-01-23 10:21:46 来源:|0 浏览0收藏0

监理工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 环球网校整理2015年监理工程师考试《进度控制》复习题,并附参考答案,供广大考友复习备考过程中,通过做题检测、提高自己。

特别推荐:2015年监理工程师考试《进度控制》复习题汇总

  选择题

  1、在某工程双代号网络计划中,工作M的持续时间为5天,其开始节点的最早时间为8天,完成节点的最迟时间为16天,则工作M的总时差为( )。

  A:4

  B:3

  C:2

  D:1

  答案:B

  解析:工作M开始节点的最早时间等于该工作的最早开始时间为8天,其最早完成时间为8+5=13天,完成节点的最迟时间等于该工作的最迟完成时间为16天;而工作M的总时差等于该工作最迟完成时间与最早完成时间之差,即16-13=3天。

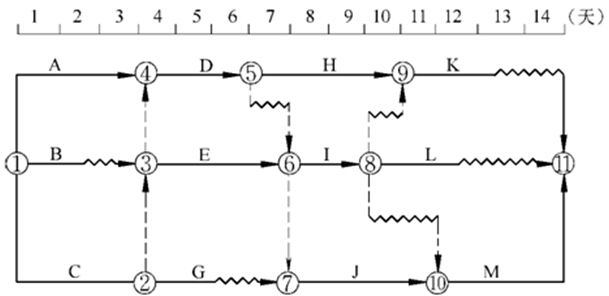

  2、某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )天。

  A:分别为1和0

  B:均为1

  C:分别为2和0

  D:均为0

  答案:A

  解析:工作A的自由时差为0,因其箭杆上无波形线。工作A的总时差等于其紧后工作D的总时差(=1)与A、D之间的时间间隔(=0)之和,即1+0=1。而D的总时差是通过D的紧后工作H、I、J的总时差分别加上它们与D之间的时间间隔之和,取最小值得出,即min{2+0,2+1,0+1}=1。其中:H的总时差等于2加上它与D之间的时间间隔0(即2+0=2);I的总时差由K、L、M的总时差加上它们与I之间的时间间隔之和的最小值等于2,而I、D之间的时间间隔为1(即2+1=3)。J是关键工作,总时差为0,D和J之间的时间间隔为1,故0+1=1是最小值。

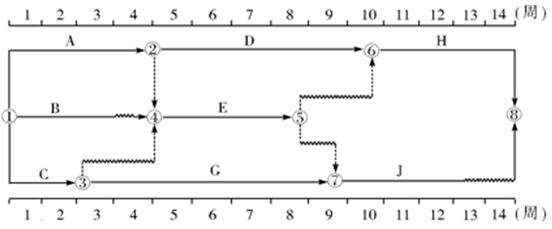

  3、在下图所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为( )周。

  A:4

  B:3

  C:2

  D:1

  答案:C

  解析:图中C的总时差为2周(J和G各有2周总时差),可令其晚开工2周,最迟完成时间为第4周,与E最早开始时间相同,E的最早完成时间第8周末与关键工作H开始时间第10周末相差2周,施工机械闲置共计2周。

  4、工程网络计划的工期优化是通过( ),使计算工期满足要求工期。

  A:改变关键工作之间的逻辑关系

  B:将关键工作压缩成非关键工作

  C:压缩直接费最小的工作的持续时间

  D:压缩关键工作的持续时间

  答案:D

  解析:工程网络计划的工期优化是通过压缩关键工作的持续时间,使计算工期满足要求工期。

  5、工程网络计划资源优化的目的之一是为了寻求( )。

  A:资源均衡利用条件下的最短工期安排

  B:最优工期条件下的资源均衡利用方案

  C:工期固定条件下的资源均衡利用方案

  D:工程总费用最低时的资源利用方案

  答案:C

  解析:网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。

  6、在建设工程进度调整的系统过程中,当分析进度偏差产生的原因之后,首先需要( )。

  A:确定后续工作和总工期的限制条件

  B:采取措施调整进度计划

  C:实施调整后的进度计划

  D:分析进度偏差对后续工作和总工期的影响

  答案:D

  解析:当查明进度偏差产生的原因之后,要分析进度偏差对后续工作和总工期的影响程度,以确定是否应采取措施调整进度计划。

  7、应用S曲线比较法时,通过比较实际进度S曲线和计划进度S曲线,可以( )。

  A:表明实际进度是否匀速开展

  B:得到工程项目实际超额或拖欠的任务量

  C:预测偏差对后续工作及工期的影响

  D:表明对工作总时差的利用情况

  答案:B

  解析:在S曲线比较图中也可直接读出实际进度比计划进度超额或拖欠的任务量。

  8、在分析进度偏差对后续工作及总工期的影响时,如果工作的进度偏差超过该工作的总时差,则此进度偏差将对( )产生影响。

  A:工程总工期

  B:后续工作的最早开始时间

  C:后续工作和总工期

  D:后续工作的关键线路

  答案:C

  解析:在分析进度偏差对后续工作及总工期的影响时,如果工作的进度偏差超过该工作的总时差,则此进度偏差将对(后续工作和总工期)产生影响。

  9、监理工程师按委托监理合同要求对设计工作进度进行监控时,其主要工作内容有( )。

  A:编制阶段性设计进度计划

  B:定期检查设计工作实际进展情况

  C:协调设计各专业之间的配合关系

  D:建立健全设计技术经济定额

  答案:B

  解析:在进度计划实施过程中,监理工程师应定期检查设计工作的实际完成情况,并与计划进度进行比较分析。一旦发现偏差,就应在分析原因的基础上提出纠偏措施,以加快设计工作进度。必要时,应对原计划进行调整或修订。

  10、在建设工程施工阶段,由于承包商自身的原因造成工期延误时,监理工程师对承包商修改后的进度计划的批准意味着( )。

  A:同意延长施工合同工期

  B:免除承包商的误期损失赔偿

  C:确认承包商在合理的状态下施工

  D:同意支付承包商赶工的全部额外开支

  答案:C

  解析:监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,他只是要求承包单位在合理的状态下施工。

温馨提示:各位考友可进入监理工程师考试交流群:398458694,或进入监理工程师考试论坛与广大考友一起学习交流。

编辑推荐:

2015监理工程师考试辅导招生简章

2004-2014年监理工程师考试真题及答案汇总

2015年监理工程师考试VIP套餐,赠送学习课程

2015年监理工程师资格考试报名时间|入口汇总

注册监理工程师考试《理论与法规》章节知识点

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

监理工程师资格查询

监理工程师历年真题下载 更多

监理工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
