  参考答案

  第六题

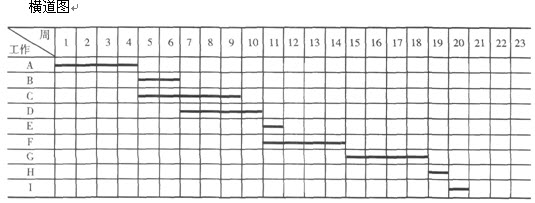

  1.在不增加人员、不压缩每项工作所需时间的前提下,完成上述相关工作的最短时间为20周,完成所附横道图(见下表)。

  2.如将资格审查方式改为资格预审,全部资格预审工作共需用时7周,其中前2周需要3人,中间2周需要1人,最后3周需要2人,最早时间为方案设计结束,在其他工作安排不变、不增加人员的情况下,资格预审工作应在第3周开始。

  理由:资格预审应该在发售施工招标文件之前完成,由此可以判断资格预审最晚需要在第4周开始,如果在第1周或第2周开始,最后3周工作的人员就不足;如果在第4周开始,前2周工作的人员就不足,只有在第3周开始人员才满足。

  3.将资格审查方式改为资格预审后,考察污水处理设备生产厂家工作需要调整。

  第七题

  1.针对三个标包的特征和需求,为招标人选择最适当的报价得分计算方法,见下表。 2.识别每种报价得分计算方法的最大风险,见下表。

  3.针对识别出的每种报价得分计算方法的最大风险,提出一种以上有效的应对措施,见下表。

  所选方法、最大风险和应对措施

  环球网校友情提示:如果您在学习过程中遇到任何疑问,请登录环球网校招标师频道论坛,随时与广大考生朋友们一起交流!

  相关推荐:

  2013年招标师考试环球网校课程辅导套餐

  2013年招标师考试时间

  2013年招标师报名时间预测

  2013年招标师考试大纲信息

  招标师2010年真题汇总

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

招标师资格查询

招标师历年真题下载 更多

招标师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
