2012公路造价师考试案例分析真题7:隧道预算
隧道预算

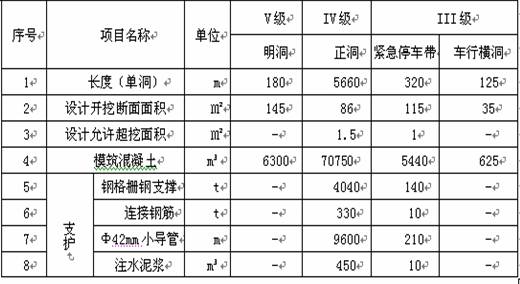

某高速公路分离式隧道,上、下行隧道长度一致,洞内设有紧急停车带、车行横洞(均设置于III级围岩),上下行隧道各围岩级别长度、设计开挖断面面积及支护工程量见下表。
有关事项说明:
1、设计允许超挖面积指允许施工超挖及设计预留变形超挖的面积之和;模筑混凝土数量包含了允许超挖的回填数量8810m³。
2、Φ42mm注浆小导管延米质量为4.83kg(场内运输及操作损耗4%)。
3、土石方采用12t自卸汽车运输,洞外出渣距离2500m;混凝土采用6m³混凝土搅拌运输车运输,混凝土洞内外运距均在1km以内;不计洞内排水、通风和拌和站场地及安拆费用。
问题:
1、根据定额规定,计算该隧道的隧道长度。
2、请列式计算该隧道对施工图预算所需的工程量,需要时辅以文字说明。(计算时均取二位小数)

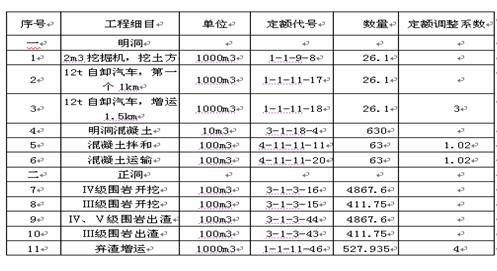

3、请列出该隧道施工图预算所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容并填入表格中。
解:(1)隧道长度根据定额规定,隧道长度均指隧道进出口(不含与隧道相连的明洞)洞门端墙墙面之间的距离,因此明洞和车行横洞均不属于隧道长度范畴。
隧道长度=(5660+320)÷2=2990(m)(3分)
(2)主要工程数量计算
1)开挖数量明洞开挖土质数量:
180×145=26100(m3)(1.5分)
洞身开挖Ⅳ级围岩开挖量:5660×86=486760(m3)(1.5分)
Ⅲ级围岩开挖量:320×115+125×35=41175(m3)(1.5分)
2)模筑混凝土根据定额规定,定额中已综合因超挖及预留变形需回填的混凝土数量,不得将回填量计入计价工程量。
模筑混凝土数量:70750+5440+625-8810=68005(m3)(3.5分)
3)支护工程钢格栅钢支撑:
4040+140=4180(t)(1分)
Φ42mm小导管:9600+210=9810(m)(1分)
小导管定额消耗量调整:
4.83×100×1.04÷1000=0.502(t)(1分)
注浆量:450+10=460(m3)(1分)
4)弃渣运距洞门及明洞:
弃渣运距按2500m计。(0.5分)
正洞:定额中包含洞外出渣距离500m,本隧道弃渣洞外增运距离为2000m。(1分)
编辑推荐:
更多信息请访问:最新资讯
- 2015年公路造价师《各科目》真题答案汇总(网友版)2015-03-25
- 2015年公路造价师《基础理论与法规》真题答案(网友版)2015-03-25
- 2015年公路造价师《技术与计量》真题答案(网友版)2015-03-25
- 2014年公路造价师《技术与计量》答案(网友版2)2014-03-27
- 2014年公路造价师《技术与计量》答案(网友版1)2014-03-27
- 2014年公路造价师《理论与相关法规》答案(网友版)2014-03-27
- 2012公路造价师考试甲级案例分析真题汇总2013-06-13
- 2012公路造价师考试案例分析真题7:隧道预算2013-06-13
- 2012公路造价师考试案例分析真题6:桥梁预算2013-06-13
- 2012公路造价师考试案例分析真题5:路基土石方预算2013-06-13
