从一块混凝土地面的施工,对比下中美的建筑施工差距!
地面施工工序包括:场地平整;铺砂垫层;场地夯实;支地面周边模板;浇筑混凝土;混凝土表面抹平压实;地面留置沉降缝和缩缝。要完成上面的全部工序,国内最快得两天。这还不包括混凝土养护的时间。同时,混凝土地面质量往往不能令人满意:表面不平整,甚至留有脚印。
而美国施工完成上述全部工序,只用 7 个工人,花了 7 个小时。

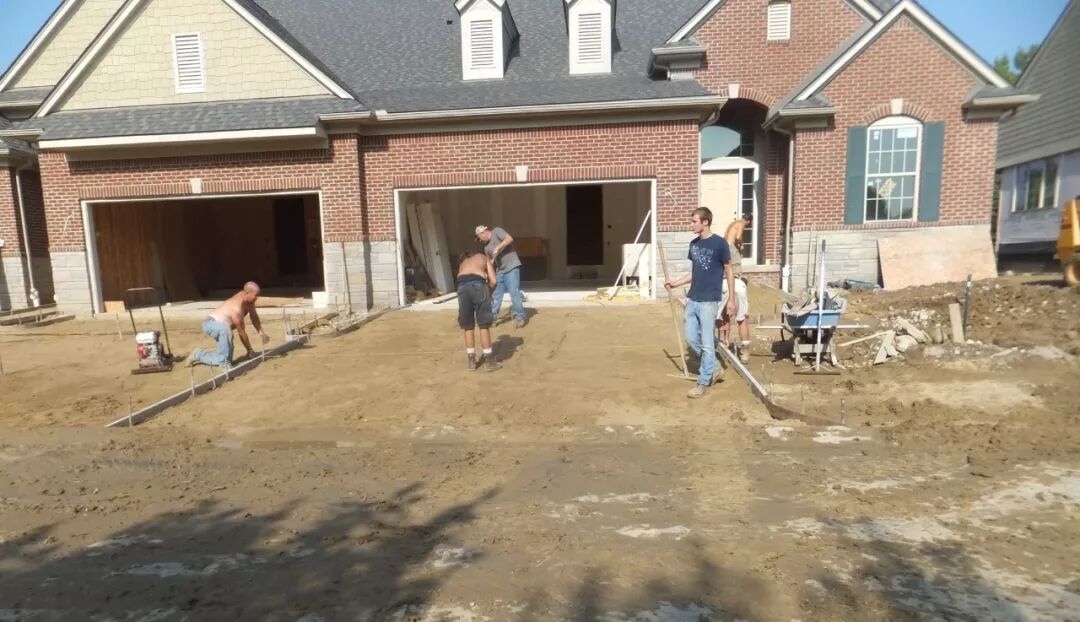

且看他们是怎么施工的:场地平整和铺砂垫层,他们用一台小型装载机,并加上人工操作:

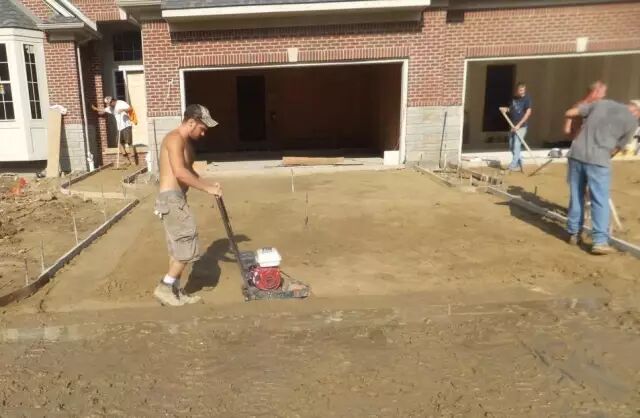

场地平整和砂垫层铺好后,就用振动压实机夯实:
和蛙式打夯机相比,振动压实机掉头、转弯方便;不依赖电源,不当心触电。国内发生过蛙式打夯机漏电,电死工人的事故。安全规程要求,操作蛙式打夯机要带绝缘手套,穿绝缘鞋。实际很多工地都没有做到。

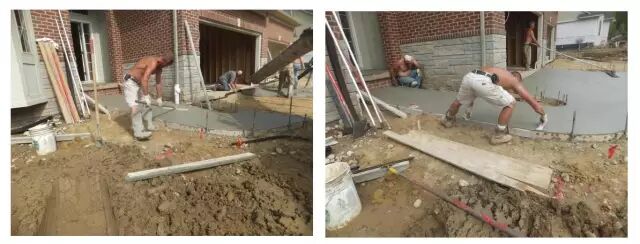

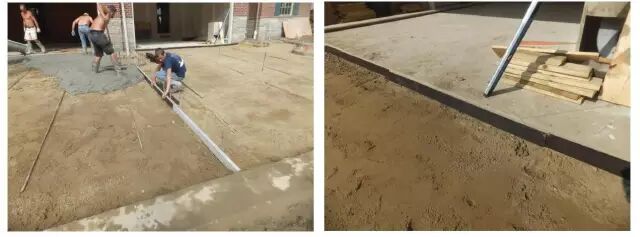

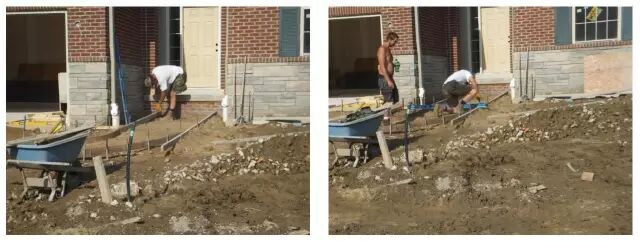

在场地平整和铺砂垫层的同时,就支地面四周的模板:
支模板的标高是工人自己控制,不需要工长:

支模板和开装载机的工作都是混凝土工干。没有专门的装载机司机,混凝土工都会开这种小型装载机;也不需要木工。支模板时有几个细节要注意:支模板的钢筋棍直径 20mm,长度六、七十厘米。上面钻了孔。是一种工具,可以重复使用:

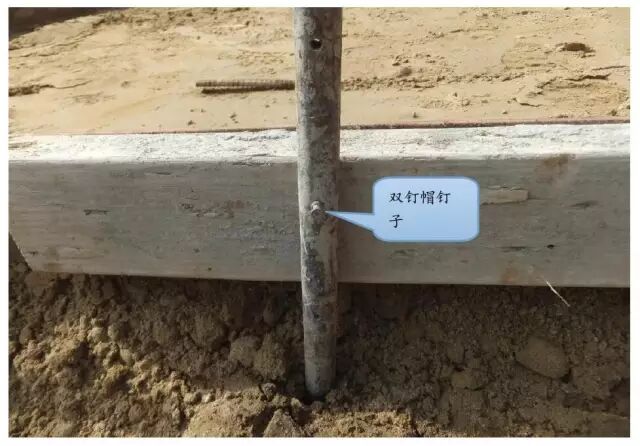

钉子是双钉帽钉子:
可以控制钉子钉入的深度,并且拔钉子也方便。

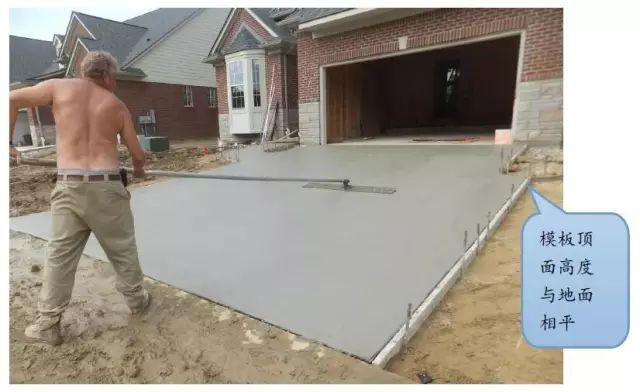

模板顶面的高度与地面相平,这样便于控制地面的表面高度:

模板支好后,就浇筑混凝土:

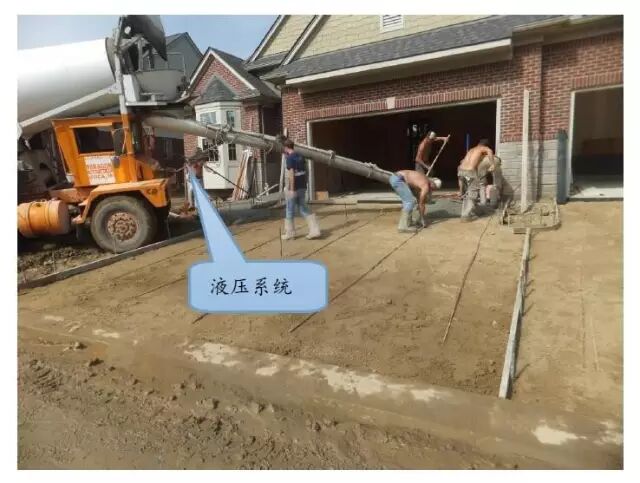

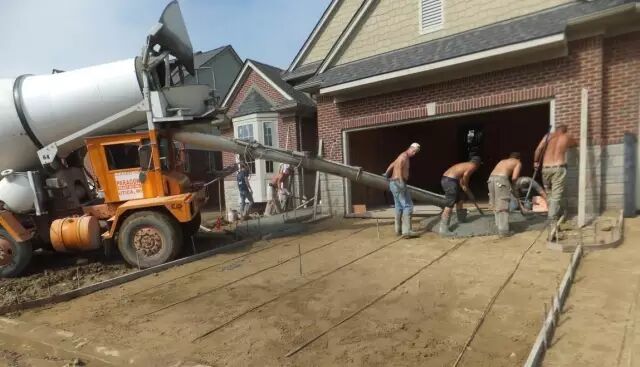

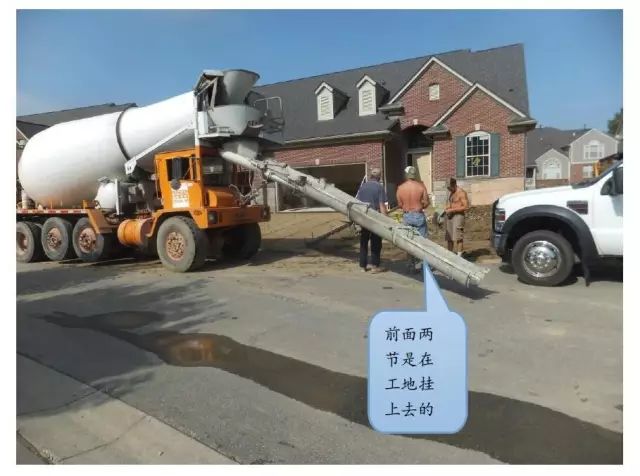

注意,他们的罐车是前面卸料;卸料槽伸出有5m多长。卸料槽下有液压系统,罐车司机可以操纵卸料槽左右上下摆动,将混凝土送到指定地点。
卸料槽的前面两节是在工地挂上去的:
后面的可以卷起来:
这样的罐车在平地可以代替泵车,甚至比泵车还方便。泵车还需要人掌握出料管。

我们的“三一重工”、“上海华建”能不能也造这样的罐车?浇筑时,先浇筑左边的地面(6×7.8m)。

先摊铺混凝土:

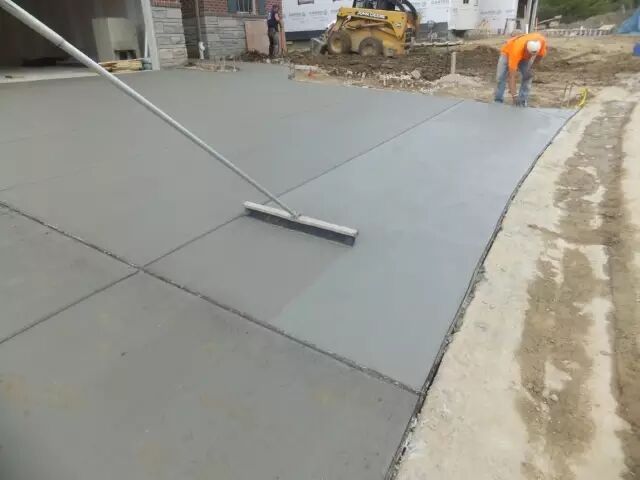

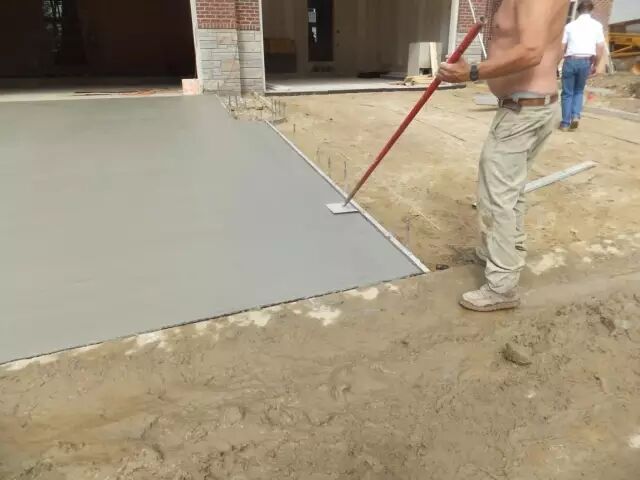

然后用长柄宽抹子抹平压实混凝土:
长柄宽抹子的长手柄是由几节短手柄拼接的,可以拆卸。长柄抹子的材料是铝合金,重量轻。
用长柄宽抹子,工人不必到未凝固的混凝土区域内抹压;一次抹压的宽度也宽。
窄的地方用短柄宽抹子和一般的抹子:

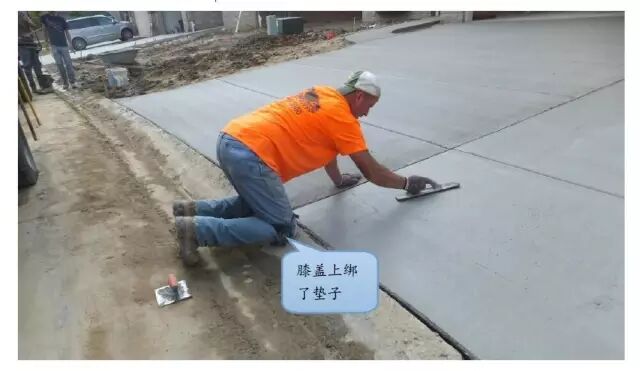

抹平压实混凝土时,美国工人往往习惯跪着干活:
从保护腰椎来说,跪着干活可能比蹲着干活好。

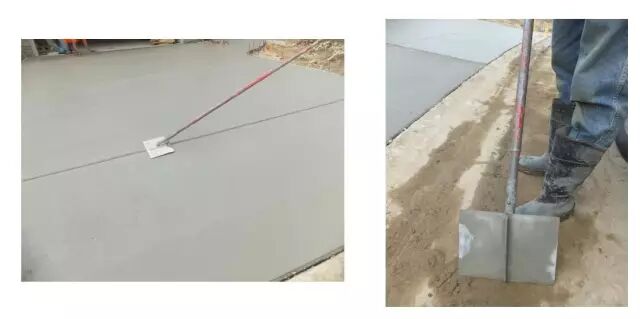

用带有圆弧的直角抹子收边:
最后用毛刷将混凝土表面拉毛:
缩缝先弹线:
然后用带有凸楞的抹子刻槽:
凸楞的高度,也就是缩缝的深度:20mm。

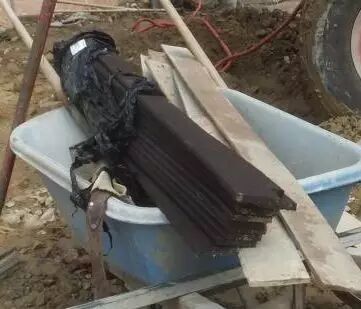

伸缩缝是先放置浸透了沥青的锯末板:
锯末板厚10mm。混凝土浇筑后,锯末板就留在混凝土内,不取出来。

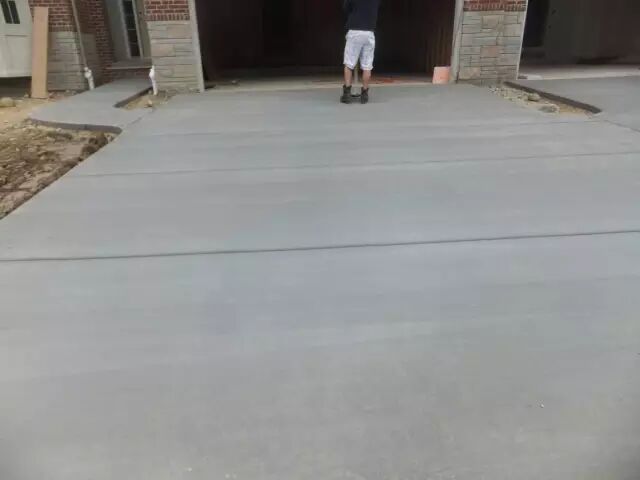

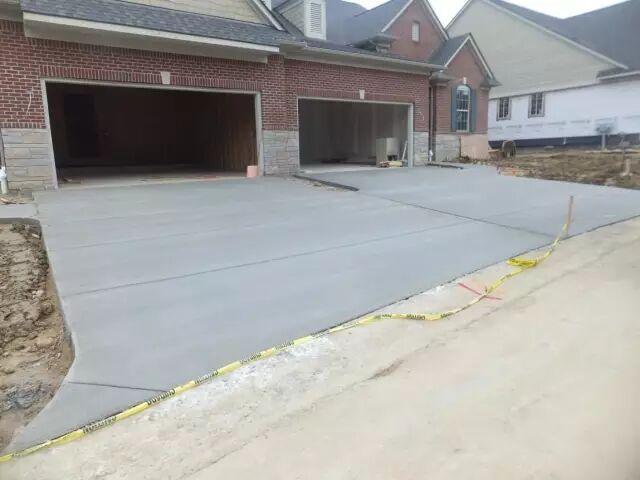

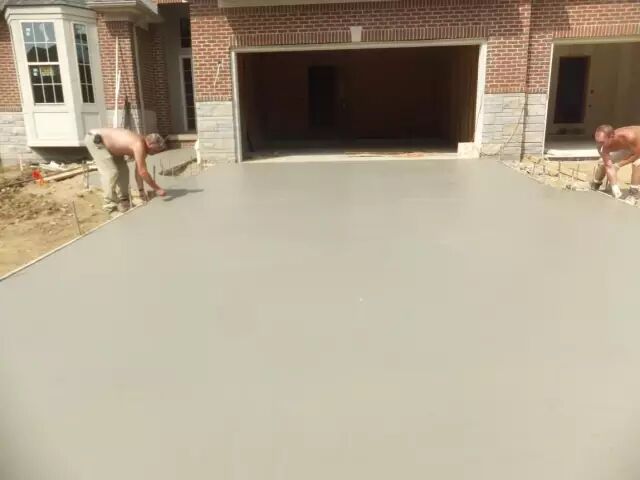

混凝土拉毛后,地面施工的全部工序就完成了。表面不覆盖;没有二次压光;也不浇水养护。但混凝土并没有裂缝:
这是第二天上午拍的照片。可以看到,混凝土没有裂缝,表面平整度也很好。那么,时间长了,混凝土会不会裂缝?从他们人行道的情况来看,可能不会裂缝:(美国的人行道基本上都是混凝土的,很少有地砖铺的。西安市的人行道都是地砖铺的。地砖铺人行道,费工;人行道还容易损坏。)
上面就是美国一条人行道的照片。没有裂缝。见到的其他人行道也基本没有裂缝。
这可能是他们混凝土内加入了某种抗裂的外加剂。此外,在这次地面施工中,他们混凝土的坍落度目测较小,明显比西安市常用的180±20 小得多,混凝土没有泌水现象。施工时,也不往混凝土内加水。这两条也是不发生裂缝的重要原因。往混凝土内任意加水,在西安几乎是普遍的做法;此外,二次压光时,还提着一个小水桶,边抹压边大量撒水。这两种错误做法一直没有得到纠正。
一共7个混凝土工,没有工长:
从上午8点到下午3点,一共 7个小时,全部地面工程便都完成了。包括伸缩缝和缩缝的留置;拆模;将马路面清理干净。这其中,还完成了地下室一小块地面,是工人将混凝土用桶提到地下室完成的。中午工人没有专门吃午饭的时间,是抽空吃自己带的食品:面包;香蕉;饮料和酸奶等。
最新资讯
- 科技赋能教育,环球网校云私塾6.0发布会即将重磅来袭2023-03-15
- 2021年版国家职业资格目录 一级注册建筑师在列2021-12-03
- 注册一级建筑师|工程款被拖欠,试试这14个追讨小妙招2021-11-08
- 注册一级建筑师|负债高达16.33亿!某设计院破产!2021-11-08
- 注册一级建筑师|大变局时代下,建企如何精准定位、提前布局未来3-5年的建筑市场?2021-11-08
- 注册一级建筑师|杭州正式启动建筑师负责制试点,如何实施?2021-11-08
- 注册一级建筑师|拿什么拯救这20年没涨的设计费2021-11-05
- 注册一级建筑师|全省这类项目取消施工图审、不再强制监理!2021-11-05
- 注册一级建筑师|城乡规划师第一!建筑师第三!细数工程项目必备的14个证书,你有几个?2021-11-05
- 注册一级建筑师|打破垄断!弱化资质!放宽准入!关于《资质改革方案》的一些思考2021-11-05
