当前位置: 首页 > 一级建造师 > 一级建造师历年试题 > 2007年一级建造师《管理与实务(水利水电)》考试真题

2007年一级建造师《管理与实务(水利水电)》考试真题

更新时间:2009-10-19 15:27:29 来源:|0 浏览0收藏0

一级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  2007年一级建造师《管理与实务(水利水电)》考试试卷

  一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

  1.某灌溉泵站装机功率为12000kw,装机流量为150m3/s,该站的工程规模为( )。

  A.大(1)型

  B.大(2)型

  C.中型

  D.小(1)型

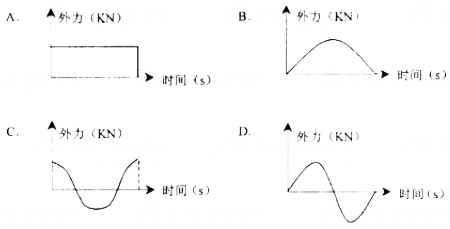

  2.下图所示消能方式属于( )消能。

  A.底流

  B.挑流

  C.面流

  D.消力戽

  3.混凝土抗拉强度一般约为其抗压强度的( )。

  A.3%~6%

  B.7%~14%

  C.15%~20%

  D.20%~30%

  4.基坑初期排水一般选择( )水泵。

  A.大容量低水头

  B.大容量高水头

  C.小容量低水头

  D.小容量高水头

  5.在岩石坚硬、岸坡陡峻、交通不便的峡谷地区建坝,其截流方式优先采用( )。

  A.抛投块料

  B.水力冲填

  C.定向爆破

  D.建闸

  6.大型基坑石方开挖优先采用的爆破方法是( )爆破法。

  A.浅孔

  B.深孔

  C.洞室

  D.光面

  7.厢夯板压实土料时,其外力作用示意图是( )。

  8.碾压混凝土的VC值太大,说明( )。

  A.拌合料湿,不易压实

  8.拌合料湿,灰浆太少

  C.拌合料干,不易压实

  D.拌合料干,灰浆太多

  9.绞吸式挖泥船的基本施工方法是( )。

  A.斜挖法

  B.底挖法

  C.纵挖法

  D.横挖法

  10.在压力钢管内施工时,照明电压上限为( )。

  A.12V

  B.24V

  C.36V

  D.110V

?09建造师老师辅导,现在报名可获赠08年课程!
?2009年二级建造师考试网上辅导招生简章介绍!
?江苏2008年建造师证书信息更正及注册说明

  11.招标设计属于水利工程建设程序中( )阶段的工作。

  A.初步设计

  B.施工图设计

  C.生产准备

  D.施工准备

  12.根据水利工程建设项目管理有关规定,项目后评价分( )个层次组织实施。

  A.二

  B.三

  C.四

  D.五

  13.在水利工程项目评标过程中,需投标人澄清的问题至少应经评标委员会成员( )同意。

  A.1/3

  B.1/2

  C.2/3

  D.3/5

  14.提出水利工程重大质量事故书面报告的时限为( )内。

  A.4h

  B.12h

  C.24h

  D.48h

  15.水利工程保修期从工程移交证书写明的工程( )日起计算。

  A.完工

  B.竣工

  C.验收

  D.使脂

  16.水利水电工程施工企业管理人员安全生产考核合格证书确效期为( )年。

  A.1

  B.2

  C.3

  D.4

  17.水库工程验收前应对工程进行( )鉴定。

  A.蓄水水位

  B.蓄水安全

  C.蓄水库容

  D.蓄水流量

  18.在承包人对工程自行检测的同时,监理单位独立进行的检测称为( )检测。

  A.巡现

  B.独立

  C.跟踪

  D.平行

  19.根据《水法》规定,堤防工程护堤地属于( )。

  A.工程效益范围

  B.工程管理范围

  C.工程保护范围

  D.工程行洪范围

  20.大中型水利工程建设移民安置采取( )相结合的办法。

  A.前期补偿、补助与后期扶持

  B.城市安置与农村安置

  C.资金与实物

  D.中央投资与地方投资

  二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  21.非黏性土料的碾压试验,需作出( )的关系曲线。

  A.干密度

  B.压实遍数

  C.铺土厚度

  D.含水量

  E.强度

  22.混凝土坝常用的辅助运输浇筑方案有( )。

  A.汽车运输浇筑方案

  B.缆机运输浇筑方案

  C.履带式起重机浇筑方案

  D.门机运输浇筑方案

  E.皮带运输机浇筑方案

  23.确定混凝土铺料允许间隔时间,应考虑混凝土的( )。

  A.终凝时间

  B.初凝时间

  C.温控要求

  D.运输能力

  E.浇筑能力

  24.冲击式水轮机按射流冲击转轮的方式不同分为( )。

  A.混流式

  B.水斗式

  C.斜流式

  D.斜击式

  E.双击式

  25.水利工程建设项目的前期工作包括( )。

  A.综合规划

  B.项目建议书

  C.可行性研究

  D.初步没计

  E.施工图设计

  26.经处理后不影响工程正常使用的质量问题包括( )。

  A.质量缺陷

  B.一般质量事故

  C.较大质量事故

  D.重大质量事故

  E.特大质量事故

  27.水利工程建设应急指挥部的应急救援基本队伍包括( )。

  A.工程设施抢险队伍

  B.老师咨询队伍

  C.应急管理队伍

  D.应急调度队伍

  E.应急通讯队伍

  28.应当取得安全生产考核合格证的人员包括( )。

  A.特种作业人员

  B.项目经理

  C.总工程师

  D.质量监督员

  E.监理工程师

  29.根据《水法》,水资源规划分为( )。

  A.全国战略规划

  B.流域规划

  C.区域规划

  D.保护规划

  E.节约用水规划

  30.治理水土流失的目的是减轻( )。

  A.水灾

  B.早灾

  C.风沙灾害

  D.地质灾害

  E.大气灾害

  三、案例分析题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

  (一)

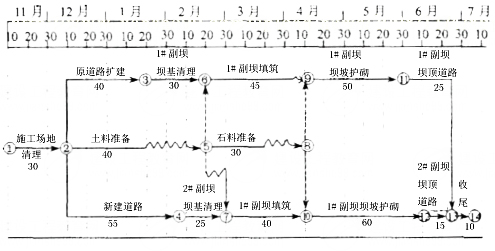

  背景资料:南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10曰开工。副坝结构型式为粘土心墙土石坝。项目经理部拟定的施工进度计划如下图。

  说明:

  1.每月按30天计,时间单位为天:

  2.日期以当日末为准,如11月10月开工表示11月10日末开工。

  实施过程中发生了如下事件:

  事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。

  事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。

  坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

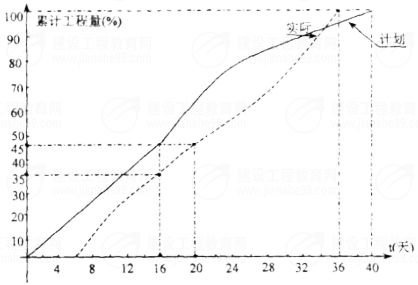

  事件3:“2#副坝填筑”的进度曲线如下:

  事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。

  问题:

  1.确定计划工期;根据水库调度方案,分剐指出1#、2#副坝坝基清理最早何时开始。

  2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?

  3.依据事件3中2#副坝填筑进度曲线,分析在第16天束的计划进度与买际进度,并确定2#副坝填筑实际用工天数。

  4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

  (二)

  背景资料:某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的5%扣留;(3)当实际工程量超出合同工程量20%1}寸,对超出20%的部分进行综合单价调整,调整系数为0.9。建 设工程 教育网提 供

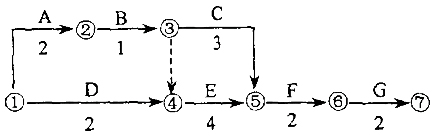

  经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见表1。



工作代号  工作内容  合同工程量  实际工程量  综合单价
A
B
C
D
E
F
G
河道开挖
堤基清理
堤身加高培厚
临时交通道路
堤身填筑
干砌石护坡
堤顶道路修复
20万m3
1万m3
5万m3
2km
8万m3
1.6万m3
4km
22万m3
1.2万m3
63万m3
18km
9.2万m3
14万m3
3.8km
10元/ m3
3元/ m3
8元/ m3
12元/m3
8元/m3
105元/m3
10万元/km











  工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,箕坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,

  混凝土护坡单价为300元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见表2。

工作代号  持续时间(月)  工作内容  合同工程量  实际工程量
H
I
J
1
1
1
丁坝坝基清理
丁坝坝身填筑
丁坝混凝土护坡
0.1万m3
0.2万m3
300m3
0.1万m3
0.2万m3
300m3







  问题:

  1.计算该项工程的合同总价、工程预付款总额。

  2.绘出增加丁坝后的施工网络计划。

  3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。(保留二位小数)

  (三)

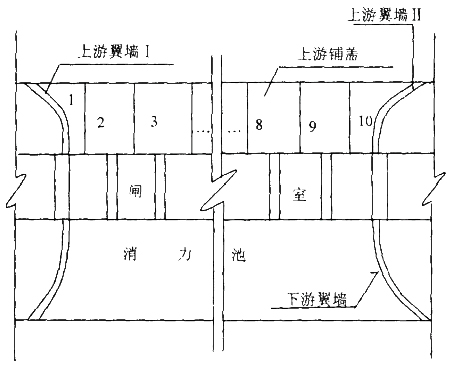

  背景资料:某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水沛方向长15m,垂直水流方向共分成10块:铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡士高度为12m,其平面布置示意图如下:

  上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

  在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。

  在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。

  在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。

  问题:

  1.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

  2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

  3.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水利工程质量事故等级主要考虑哪些因素?

  4.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些方面?

  (四)

  背景材料:陈村拦河闸设计过闸流量2000m3/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:

  事件1:招标人对主体工程施工标进行公开招标,招标人拟定的招标公告中有如下内容:

  1、投标人须具备提防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。

  2、投标人必须具有××省颁发的投标许可证和安全生产许可证。

  3、凡有意参加投标者,须派员持有关证件于2006年6月15日上午8:00-12:00,下午14:30-17:30向招标人购买招标文件。

  4、定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。

  事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/m3、389元/m3、1元/m3。受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为发包人。建 设工程 教育网 提供

  事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示:



工作代号 持续时间(月) 工作内容  合同工程量  实际工程量
H
I
J
1
1
1
丁坝坝基清理
丁坝坝身填筑
丁坝混凝土护坡
01万m3
0.2万m3
300m3
01万m3
0.2万m3
300m3
  问题:





      1.指出上述公告中的不合理之处。

  2.友包人向承包人推荐了专业化生产安装企业A作为分包人,对此,承包人可以如何处理?对承包人的相应要求有哪些?

  3.若其他直接费费率取2%,现场经费费率取6%,间接费费率取6%,企业利润率取7%,计算背景材料中每m3混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润。(保留二位小数)

  4.指出施工期第1月结算工程量清单中结算工程量(全额)不妥之处,并说明理由。

  (五)

  背景资料:某装机容量50万kw的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60mm,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流的方式。

  施工导流相关作业内容包括:①围堰填筑;②围堰拆除;③导流隧洞开挖;④导流隧洞封堵;⑤下闸蓄水;⑥基坑排水;⑦截流。

  围堰采用土石围堰,堰基河床地面高袒为1400m。根据水文资料,上游围堰施工期设计洪水位为150.0m,经计算与该水位相应的波浪高腹为2.8m。

  导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离放炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。

  工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。

  问题:

  1.指出上述施工导流相关作业的合理施工程序(可以用序号表示);

  2.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

  3.根据《水工建筑物地下开托工程施工技术规范》,改正上述隧洞开挖施工方案的不妥之处。

  4.根据蓄水验收有关规定,除度汛措施计划报告、库区移民初步验收报告外,验收垂自会还应听取并研究哪些方面的报告?

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级建造师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
