当前位置: 首页 > 一级建造师 > 一级建造师历年试题 > 2007年一级建造师《管理与实务(水利水电)》考试真题答案

2007年一级建造师《管理与实务(水利水电)》考试真题答案

更新时间:2009-10-19 15:27:29 来源:|0 浏览4收藏1

一级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

  专业工程管理与实务试卷标准答案

  水利水电

  一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

  二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

  (一)

  (二)

  1.(共7分)

  原合同总价=20×10+1×3+5×8+2×12+8×8+1.6×105+4×10=539万元(2分)

  预付款总额=539×20%=107.8万元(2分)

  新增丁坝后,合同总价应包括丁坝的价款,合同总价变为:

  539+0.1×3+0,2×8+0.03×300=549.9万元(3分)

  2.(共4分)

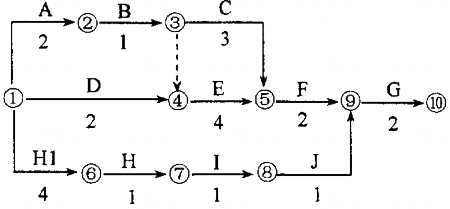

  增加丁坝后施工网络计划见图。

  (给分点:H前有4个月的等待时间(HI)并与起点节点相连(1分);箭 线编号从小到大(1分);丁坝工作的紧后工作为G工作(1分);丁坝工作顺序为H→I→J(1分)。

?09建造师老师辅导,现在报名可获赠08年课程!
?2009年二级建造师考试网上辅导招生简章介绍!
?江苏2008年建造师证书信息更正及注册说明

  3.(共9分)

  (1)第6个月施工的工作为C、E、I

  工程为(6.3×8+03×8×0.9+9.2/4×8+0.2×8=36.56万元(1分)

  第6个月以前已扣回的预付款为:

  (22×10+1.2×3+6.3/3×8×2+1.8×12+9.2/8×8×2+0.1×3)×30%=315.9×30%=94.77万元

  36.56×30%=10.97万元<107.8-94.77=13.03万元(1分)

  故第6个月应扣回预付款额为10.97万元(1分)。

  第6个月应扣留保留金为36.56×5%=1.83万元(1分)。

  第6个月工程结算款为36.56-10.97-1.83=23.76万元(1分)。

  (2)第7个月施工的工作为E、J

  工程款为9.2/4×8+0.03×300=27.4万元(1分)

  27.4×30%=8.22万元>13.03-10.97=2.06万元

  故预付款扣回额为量照万元(1分)。

  保留金扣留额:27.4×5%=1.37万元(1分)

  第7个月工程结算款为27.4-2.06=1137=23.97万元(1分)

  (三)

  1.(共6分)

  上游翼墙及铺盖的浇筑次序不满足规范要求(2分)。合理的施工安排包括:铺盖应分块间隔浇筑(2分);与翼墙毗邻部位的1#和10#铺盖应等翼墙沉降基本稳定后再浇筑(2分)。

  2.(共5分)

  施工单位在闸墩与牛腿结合面设置施工缝的做法不妥(3分),因该部位所受剪力较大,不宜设置施工缝(2分)。

  3.(共5分)

  本工程中的质量事故属于一般质量事故(2分)。确定水利工程质量事故等级应主要考虑直接经济损失的大小(1分),检查、处理事故对工期的影响时间长短(1分)和对工程正常使用和寿命的影响(1分)。

  4.(共4分)

  闸室分部工程质量评定的主要内容还包括:单元工程质量;质量事故;混凝土拌合物质量;;金属结构及启闭机制造;机电产品等(答对一项得1分,满分4分)。

  (四)

  1.(共8分,各2分)

  ①堤防工程专业承包一级的资质要求不合理;

  ②××省投标许可证的要求不合理;

  ③招标文件的出售时间不合理,必须5个工作日;

  ④投标人必须参加标前会的要求不合理。

  2.(共6分)

  ①承包人可以同意。(1分)。承包人必须与分包人A签订分包合同(1分),并对分包人A的行为负全部责任(1分)。

  ②承包人有权拒绝(1分)。可以自行选择分包人(1分),承包人自行选择分包人必须经发包人书面认可(1分)。

  3.(共9分)

  其他直接费:(10+389+1)×2%=8元/m3(2分)

  现场经费:(10+389+1)×6%=2.4元/m3(2分)

  间接费:(10+389+1+8+24)×6%=-25.92元/m3(2分)

  或(10+389+1)×(1+2%+6%)×6%=25.92元/m3(2分)

  企业利润:(10+389+1+8+24+25.92)×7%(2分)=32.05元/m3(3分)

  或(10+389+1)×(1+2%+6%)×(1+6%)×7%=32.05元/m3(3分)

  4.(共7分)

  ①补充勘探费用不应计入(1分)。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担(1分)。

  ②不可避免的土方开挖超挖量不应计入(1分)。该费用已包含在基坑土方开挖单价中(1分)。

  ③以合同工程量作为申报结算工程量有错误(1分)。合同工程量是合同工程估算工程量(1分),结算工程量应为按设计图示尺寸计算的有效实体方体积量(1分)。

  (五)

  1.(共10分)

  施工导流作业的合理施工顺序为:

  ③导流隧洞开挖→⑦河道截流→①围堰填筑→⑥基坑排水→②围堰拆除→⑤下闸蓄水→④导流隧洞封堵。(答出③→⑦、⑦→①、①→⑥、⑥→②、②→⑤、⑤→④各2分,满分10分)

  2.(共10分)

  该围堰的建筑物级别应为生级(2分)。原因:其保护对象为2级建筑物(1分),而其使用年限不足两年(1分),其围堰高度不足50.0m(1分)。

  围堰堰顶高程应为施工期设计洪水位与波浪高度及堰顶安全加高值之和(2分),4级土石围堰其堰顶安全加高下限值为0.5m(2分),因此其堰顶高程应不低于150+2.8+0.5=153.3m(1分)。

  3.(共4分)

  根据规范要求,相向开挖的两个工作面在相距30m距离放炮时,双方人员均需撤离工作面;在相距15m时,应停止一方工作,单向开挖贯通。(各2分)

  4.(共6分)

  验收委员会还应听取建设、设计、施工、监理、质量监督等单位的报告以及工程蓄水安全鉴定报告。(每项1分)。

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级建造师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
